Установка тандыра: площадка, основание, отступы

Тандыр кажется предметом, который просто «поставили и работает». В реальности три четверти проблем — от места установки: керамика треснула, потому что стояла в луже; площадка просела, и тандыр перекосило; дым идёт в окно спальни; за шампурами приходится тянуться через угол дома.

Разберём подготовку площадки, отступы и порядок работ — от планирования до первой протопки.

Что решается до покупки

  • Где будет постоянное место. Средний тандыр перемещают раз в сезон, не чаще.
  • Как он туда попадёт. Маршрут от машины: калитка, ступени, узкие проходы, мягкий грунт.
  • Есть ли твёрдое покрытие или площадку придётся делать.
  • Куда пойдёт дым при протопке — с учётом окон дома, соседей, зоны отдыха.
  • Где хранить дрова сухими и в достаточном количестве.
  • Нужен ли навес и понимаете ли вы, чем навес над открытым огнём отличается от навеса над столом.

Выбор места

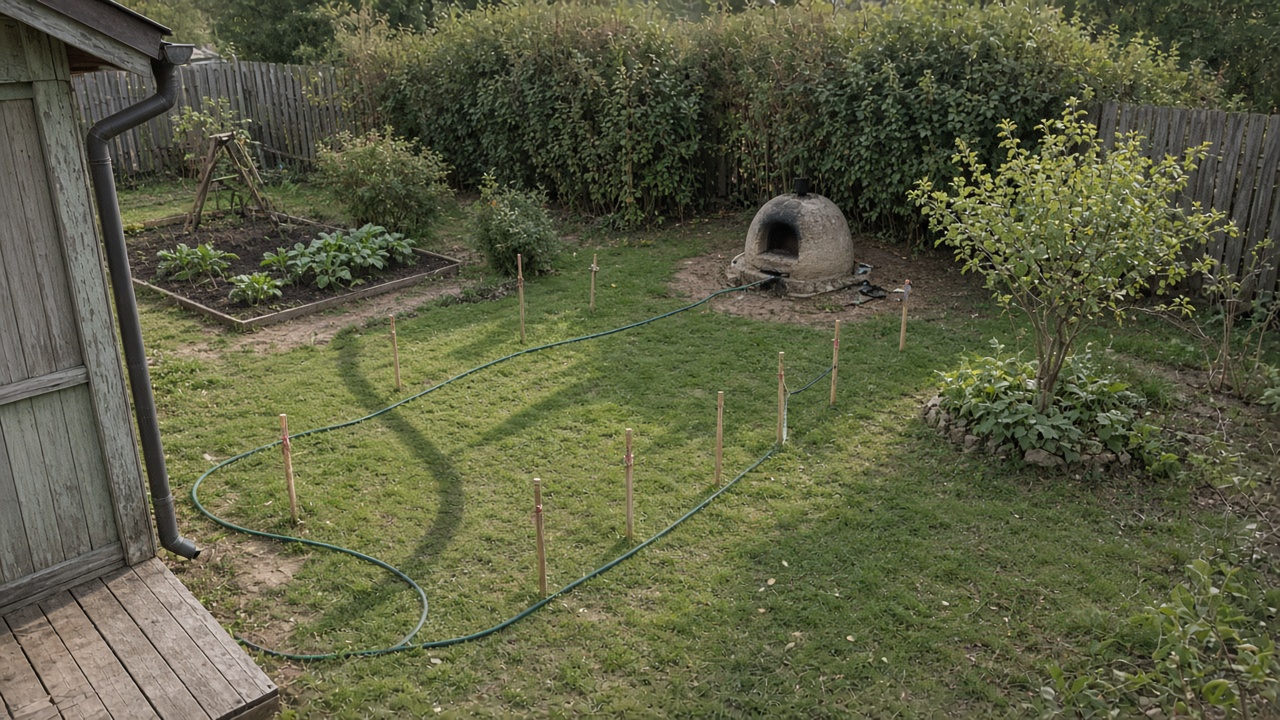

Место для тандыра на участке
На фото. До покупки проверьте ветер, доступ для дров и слив золы — перенос стационарного тандыра = новый фундамент.

Три критерия по приоритету: пожарная безопасность → сухость → удобство.

  1. Отступы от сгораемого. Расстояния до дома, бани, забора, хозблока, поленницы, деревьев и кустарника берите из инструкции производителя и требований пожарной безопасности. Не «на глаз» и не «как у соседа».
  2. Никаких нависающих конструкций над горловиной: свесы кровли, ветки, провода, бельевые верёвки, тент.
  3. Сухое место. Точка, где не собирается вода после дождя и не задерживается снег. Влага в керамике — главная причина трещин.
  4. Роза ветров. Дым и искры при протопке сносит; ориентируйтесь на господствующее направление и не ставьте тандыр с наветренной стороны от зоны отдыха.
  5. Расстояние до кухни и до воды. Комфортный радиус — несколько метров, чтобы горячий шампур не несли через весь участок.
  6. Свободный подход. Полтора-два метра с рабочей стороны: заклад дров, извлечение шампуров, работа с казаном.
  7. Ровный рельеф. Уклон площадки допустим только как организованный водоотвод, а не как «и так постоит».

Основание под переносной тандыр

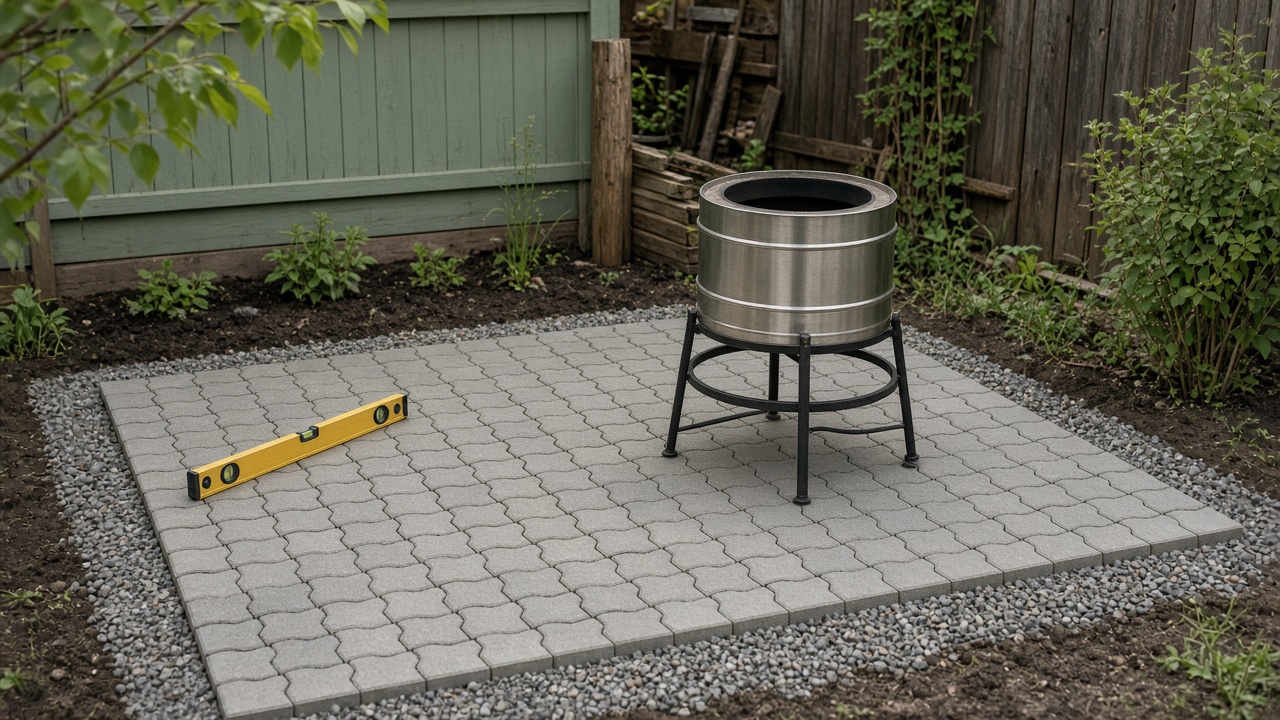

Плитка под переносной тандыр
На фото. Даже переносной нужен ровный негорючий pad — трава и палуба под жаром не «временное решение».

Тандыр не крепят к основанию, но требования к нему серьёзные: жёсткое, ровное, негорючее, сухое.

Вариант основания Пригодность Условия
Бетонная площадка Отлично Толщина по грунту, уклон 1–2 % от дома для стока
Тротуарная плитка на щебне и песке Отлично Уплотнённое основание, иначе просадка под массой
Природный камень на подготовке Хорошо Ровная поверхность без качания элементов
Готовая бетонная плита-подиум Хорошо Проверить опирание по всей площади
Гравийная отсыпка Условно Только с распределяющей плитой под ножками
Деревянный настил Не рекомендуется Только с негорючим экраном и по инструкции производителя
Газон, грунт Нет Просадка, влага, риск опрокидывания
Асфальт Нет Размягчается от тепла

Практические требования:

  • Площадь — габарит тандыра плюс рабочая зона: обычно от 1,5 × 1,5 м, лучше больше.
  • Ровность. Проверяется уровнем; тандыр не должен качаться ни в одном положении.
  • Точечная нагрузка. Под ножками — сплошная жёсткая опора, при необходимости стальная или бетонная распределяющая пластина.
  • Водоотвод. Уклон от строений, отсутствие «корыта» вокруг площадки.
  • Негорючий фартук вокруг: минимум по площади, куда могут упасть угли и зола.

Стационарный тандыр

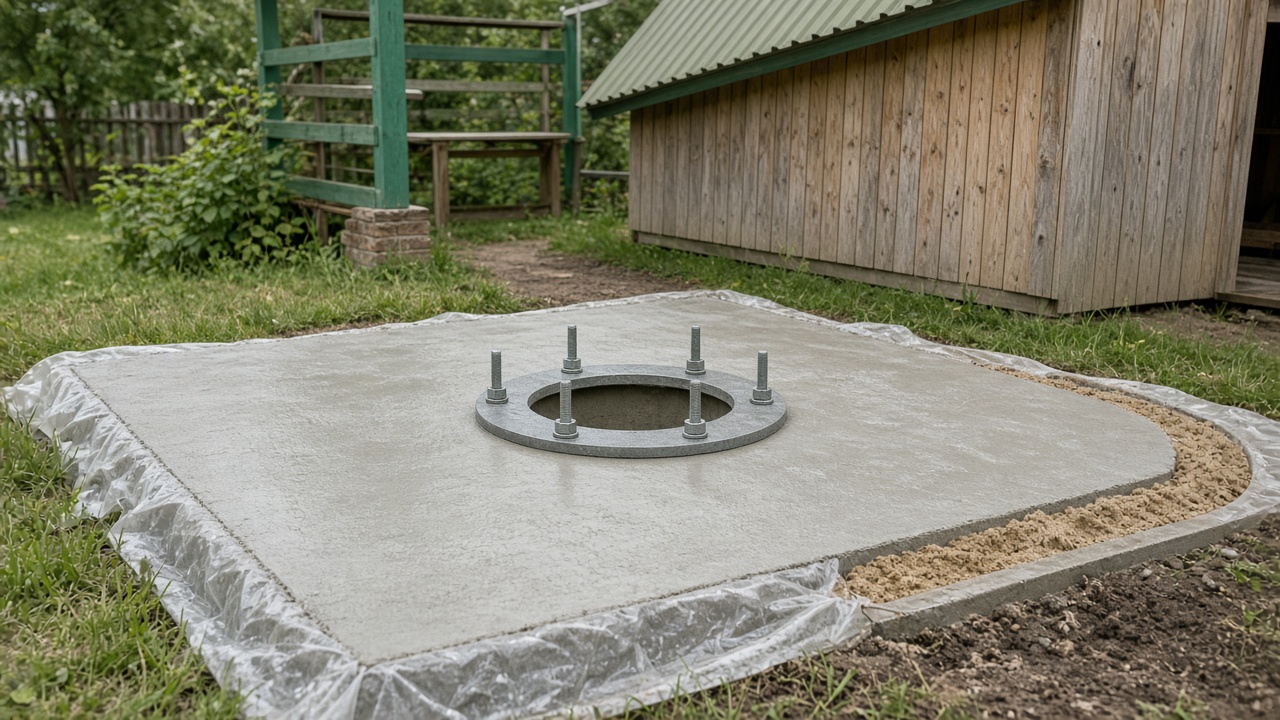

Бетонная подушка под стационарный
На фото. Стационарный садят на негорючую подушку с учётом веса и теплового расширения — без «на голую землю».

Если тандыр входит в мангальную зону как кладка на фундаменте, это уже стройка со своими узлами:

  • Фундамент отдельный от построек, рассчитанный на массу кладки.
  • Гидроизоляция основания: капиллярная влага из фундамента убивает огнеупор.
  • Огнеупорная кладка на подходящем растворе с температурными зазорами.
  • Дымоудаление, если конструкция накрыта: канал, разделка, искрогаситель.
  • Проходы через сгораемые конструкции — узел, который делает только специалист.
  • Отступки и защита прилегающих конструкций негорючими материалами.

Эту часть не делают по видео из интернета: кладка печных и дымовых узлов, расчёт тяги и проходов — работа печника. Наш материал даёт логику решений, но не заменяет проект.

Обустройство зоны

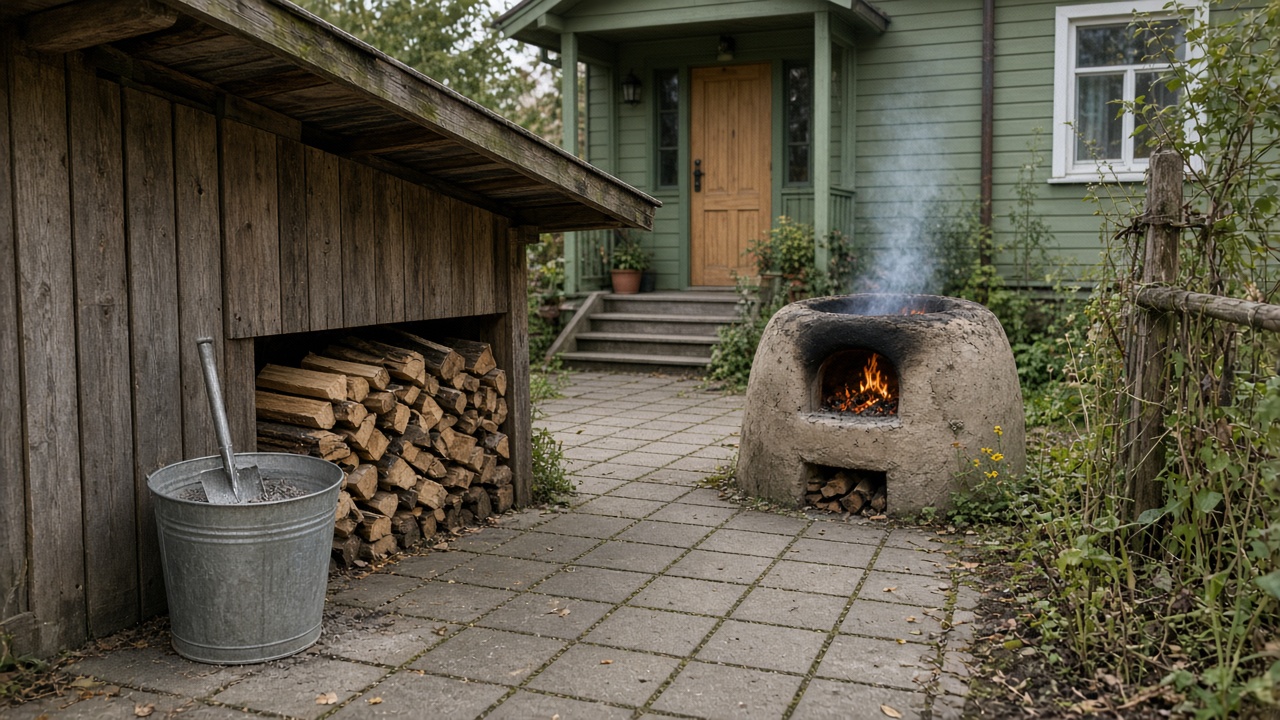

Зола и инструменты у тандыра
На фото. Зона обслуживания: зола, ведро, щётка и сухое место для дров — иначе каждая готовка превращается в грязь на террасе.
  • Рабочий стол рядом: разделка, посуда, шампуры. Достаточно жёсткий, чтобы поставить казан.
  • Хранение дров под навесом, но на отступе от тандыра. Сухие дрова — половина успеха протопки.
  • Металлическое ведро с крышкой под золу и совок.
  • Освещение над зоной и отдельный светильник на рабочем столе.
  • Розетка во влагозащищённом исполнении, если планируются приборы; электрику подключает специалист.
  • Вода. Кран или хотя бы бак рядом: и для рук, и для безопасности.
  • Огнетушитель или ящик с песком в пределах шага.
  • Место для чехла, чтобы он не мок под дождём отдельно от тандыра.
  • Ограждение от детей, если зона проходная.

Порядок работ

  1. Спланировать пятно: тандыр, стол, дрова, проход, обеденная зона — на плане, а не на месте.
  2. Проверить отступы по инструкции и по пожарным требованиям, откорректировать пятно.
  3. Выполнить площадку: выемка грунта, уплотнённое щебёночно-песчаное основание, покрытие с уклоном.
  4. Дать площадке отстояться — бетону набрать прочность, отсыпке осесть.
  5. Доставить тандыр по продуманному маршруту, без ударов и кантования.
  6. Выставить по уровню, проверить отсутствие качания и точечных упоров в керамику.
  7. Собрать обвязку и фурнитуру по инструкции, подтянуть ленты, проверить крышки.
  8. Организовать зону: стол, дрова, зольное ведро, свет, вода.
  9. Провести первые щадящие протопки по графику производителя — см. чек-лист приёмки.
  10. Пройти по чек-листу безопасности перед первой большой готовкой с гостями.

Что делать не нужно

Тандыр на деревянном настиле

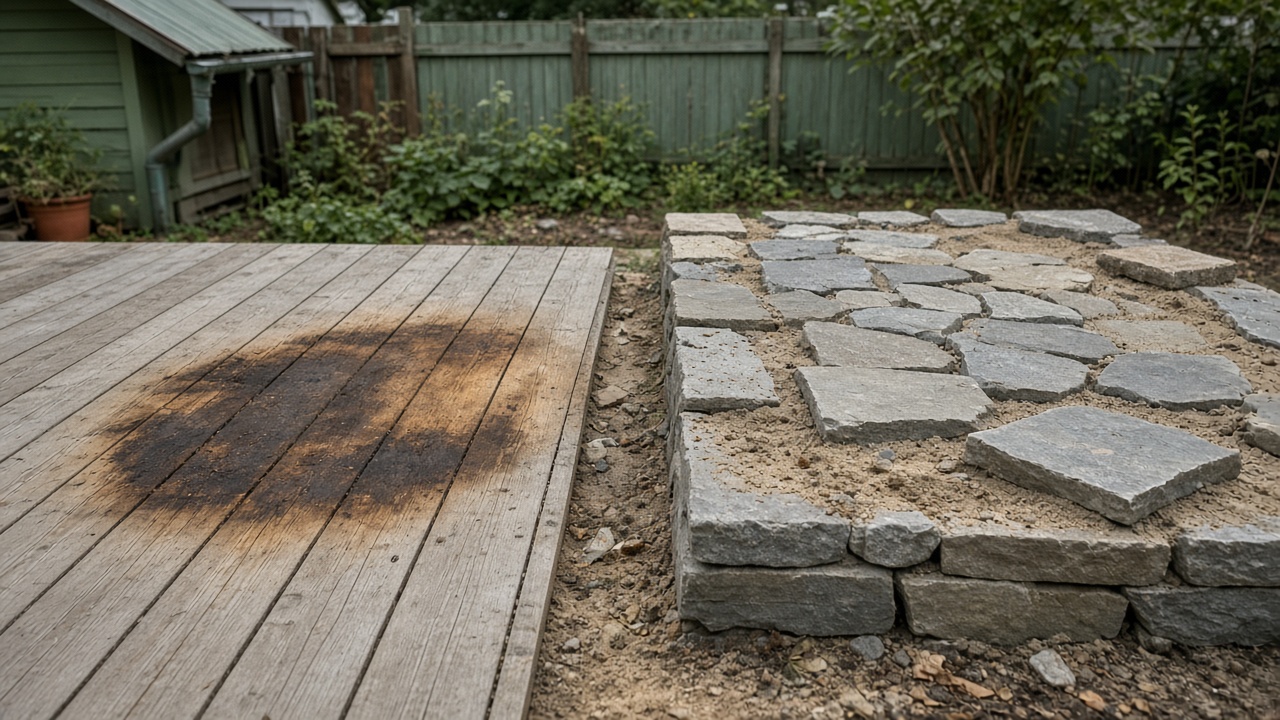

На фото. Деревянный пол/терраса под стационарным тандыром — типичная ошибка: жар и жир прожигают до переделки всей зоны.
  • Ставить тандыр на газон или мягкий грунт «на сезон».
  • Устанавливать под свесом кровли, ветками или тентом.
  • Втискивать в угол между домом и забором, где нет отступов и подхода.
  • Делать площадку с уклоном к дому.
  • Ставить на деревянный настил без негорючей защиты и без согласия с инструкцией.
  • Закрывать тандыр «на всякий случай» коробом без вентиляции — влага накопится внутри.
  • Самостоятельно устраивать дымоход и проходы через сгораемые конструкции.
  • Прятать тандыр в закрытую беседку без разобранного вопроса дымоудаления — см. отдельный материал.

Краткий итог

  1. Место выбирают по отступам и сухости, а уже потом по удобству.
  2. Основание должно быть жёстким, ровным, негорючим и с водоотводом; газон и асфальт не годятся.
  3. Точечная нагрузка от ножек требует распределяющей опоры.
  4. Стационарная кладка с дымоходом — работа печника, а не выходного дня.
  5. Зона — это не только тандыр: стол, дрова, зольное ведро, свет, вода, огнетушитель.

Что покупать и в каком размере — в обзоре тандыров; порядок затрат на зону — в структуре цены; типовые промахи — в разборе ошибок.

Материал носит справочный характер. Конкретные отступы, требования к основанию и режим протопки берите из инструкции производителя; печные и дымовые узлы доверяйте специалисту.
