Акт приёмки дома у подрядчика: как принять дом, зафиксировать недостатки и не подписать лишнего

Проблема: подрядчик сообщает, что дом готов, и приносит акт приёмки на подпись. Бригада торопится на следующий объект, ключи уже на столе, а у заказчика ощущение, что что-то не доделано, но непонятно, что именно проверять и как это оформить. Страшно подписать акт и потом остаться один на один с недостатками.

Короткий ответ: акт приёмки — документ, которым вы подтверждаете, что работы выполнены и переданы. Подписывать его стоит только после осмотра дома по заранее составленному списку. Все найденные недостатки вносятся в акт или в отдельную дефектную ведомость с указанием сроков устранения. Если недостатки существенные, акт можно подписать с замечаниями или отложить подписание до их исправления. Подписанный без замечаний акт затрудняет последующие претензии по видимым дефектам, поэтому спешить не нужно. В сложных случаях на приёмку стоит пригласить технадзор, а при споре — юриста.

Пустой планшет на полу у стены при осмотре дома
На фото. Пустой планшет на полу у стены при осмотре дома.

Что такое акт приёмки и зачем он нужен

Акт приёмки завершает отношения с подрядчиком по договору: с момента подписания работы считаются переданными, начинается гарантийный срок, а оплата обычно становится окончательной. Поэтому акт — не формальность, а ключевой момент всей стройки.

ДокументЧто фиксируетКогда подписывается
Акт скрытых работРаботы, которые потом закроютДо закрытия этапа
Акт выполненных работ по этапуЗавершение этапаПосле каждого этапа
Акт приёмки домаПередачу результата целикомВ конце стройки
Дефектная ведомостьСписок недостатковПри приёмке или осмотре
Гарантийное обязательствоСроки и условия гарантииПри сдаче дома

Подробно о промежуточных документах — в материале акт скрытых работ.

Почему при приёмке возникают проблемы

ПричинаЧто происходитКак избежать
Нет списка проверкиВажное пропускаетсяСоставить чек-лист заранее
Приёмка в спешкеДефекты не замеченыВыделить достаточно времени
Акт без замечанийСложно требовать исправленияЗаписывать всё найденное
Нет документов на материалыНеясно, что использованоТребовать паспорта и сертификаты
Приёмка в темноте или в снегНе видно фасада и кровлиНазначить приёмку на светлое время
Нет промежуточных актовСкрытые работы не проверитьПодписывать акты по этапам

Как подготовиться и провести осмотр

  1. Перечитайте договор, смету и спецификацию: что именно должно быть сделано и из каких материалов.
  2. Составьте чек-лист по помещениям и наружным частям: фундамент и цоколь, стены, кровля, окна и двери, полы, отделка, если она входила в объём.
  3. Назначьте приёмку на светлое время и предупредите подрядчика, что осмотр займёт несколько часов.
  4. Возьмите фонарик, уровень, рулетку, телефон для фото и блокнот.
  5. Осматривайте по порядку: снаружи, затем каждое помещение. Не отвлекайтесь на разговоры.
  6. Каждый недостаток фотографируйте и записывайте с указанием места.
  7. Проверьте окна и двери: открываются, закрываются, нет ли перекосов и щелей.
  8. Инженерные системы проверяют профильные специалисты. Электрику, отопление и газ не испытывайте самостоятельно — попросите показать документы и результаты проверок.
Что проверитьКакТипичный дефект
Фасад и цокольВизуально при дневном светеТрещины, сколы, щели
ОкнаОткрыть, закрыть, осмотреть откосыПерекос, продувание
ДвериОткрыть, закрытьЗаедание, зазоры
ПолыПройти, проверить уровнемСкрип, перепады
СтеныУровень, осмотр угловНеровности, трещины
КровляОсмотр снаружи и с чердакаСколы, следы протечек

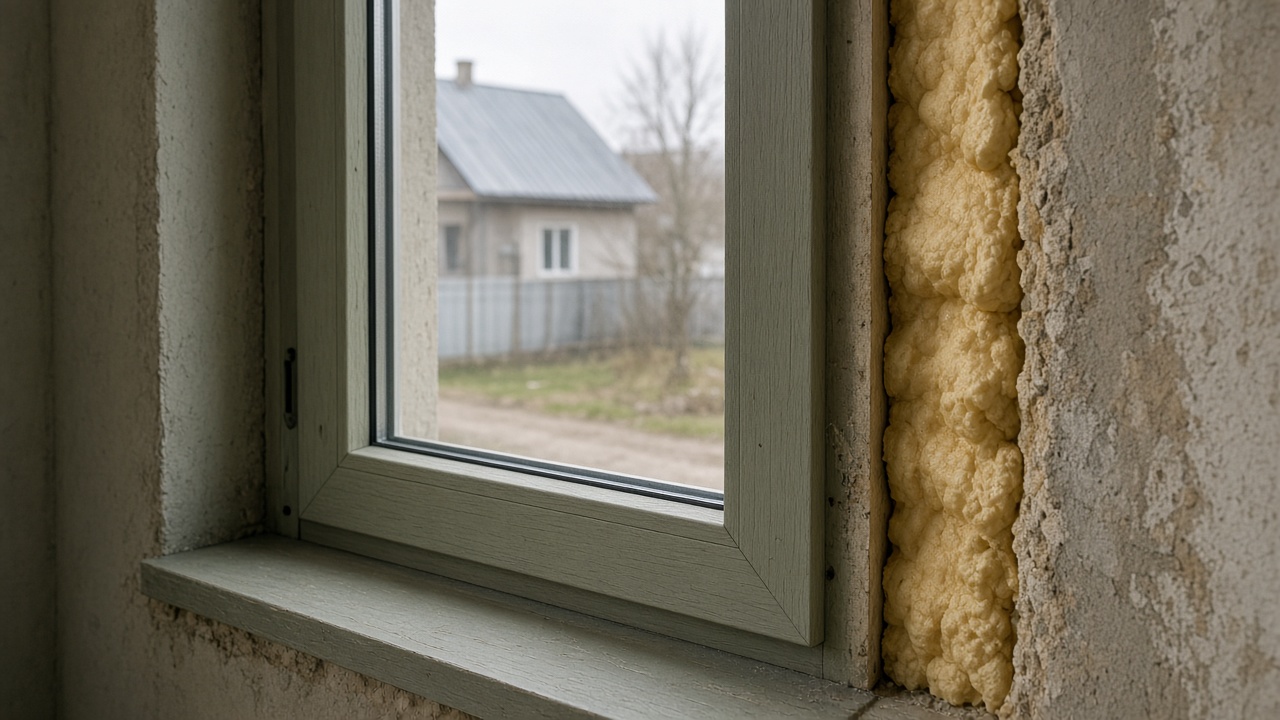

Зазор в узле примыкания оконной рамы к откосу
На фото. Зазор в узле примыкания оконной рамы к откосу.

Пошаговое решение: как оформить приёмку

  1. Проведите осмотр по чек-листу. Не подписывайте ничего до его окончания.
  2. Составьте перечень недостатков. Каждое замечание — конкретное: что, где, в чём проблема.
  3. Согласуйте сроки устранения. Для каждого пункта или для всего списка.
  4. Оформите замечания. Внесите их в акт или приложите дефектную ведомость, подписанную обеими сторонами. Подробно — в материале дефектная ведомость при приёмке.
  5. Решите, подписывать ли акт сейчас. Мелкие недочёты можно принять с замечаниями. Существенные дефекты — повод отложить подписание.
  6. Получите документы. Акты по этапам, паспорта на материалы и оборудование, схемы сетей, гарантийные обязательства.
  7. Проведите повторный осмотр. После устранения замечаний проверьте каждый пункт и подпишите итоговый документ.
  8. Сохраните всё. Акт, ведомость, фотографии, переписку.

Как формулировать замечания

Замечание должно быть понятным постороннему человеку. Вместо «плохие окна» пишите «окно в спальне на втором этаже не закрывается до конца, видна щель между створкой и рамой». Вместо «кривые стены» — «на стене гостиной у входа заметное отклонение по уровню, фото приложено». Указывайте место, суть проблемы и, по возможности, ссылку на договор или спецификацию: «в спецификации указан другой материал облицовки».

Хорошо сформулированные замечания сложнее оспорить, а подрядчику проще понять, что исправлять.

Если подрядчик отказывается фиксировать замечания

Бывает, что подрядчик настаивает на подписании акта «как есть» и обещает всё доделать на словах. Не соглашайтесь. Вы вправе изложить замечания письменно и передать подрядчику, сохранив подтверждение передачи. Если подрядчик уклоняется от приёмки или спорит о качестве, пригласите независимого специалиста для оценки и обратитесь к юристу. Общие правила приёмки определены договором и законодательством, но в конкретной ситуации лучше получить профессиональный совет.

Когда проводить приёмку: время года и погода

Лучшее время для приёмки — светлый день без осадков, когда можно спокойно осмотреть фасад и кровлю. Если дом сдают зимой, часть дефектов скрыта снегом: отмостка, примыкания у земли, состояние кровли. В этом случае разумно договориться о дополнительном осмотре наружных частей весной и зафиксировать эту договорённость письменно.

Полезно также посмотреть дом после сильного дождя: протечки кровли, примыканий и окон проявляются именно тогда. Если приёмка пришлась на сухой период, обратите особое внимание на следы прошлых протечек на стропилах и откосах.

Кого взять с собой на приёмку

Приёмка проходит лучше вдвоём: один осматривает, второй записывает и фотографирует. Если есть возможность, пригласите технадзора или знакомого строителя, который знает, куда смотреть. Электрику, отопление и газ проверяют профильные специалисты: попросите подрядчика заранее предоставить документы об испытаниях и проверках, а при сомнениях пригласите своего специалиста.

Договоритесь с подрядчиком, чтобы на приёмке присутствовал человек, который отвечает за объект и может сразу ответить на вопросы. Если приходит только бригадир, у которого нет полномочий подписывать документы, приёмка превращается в формальность.

Подготовка к приёмке, если вы далеко

Если вы живёте в другом городе и не можете часто бывать на стройке, приёмка становится ещё важнее. Заранее договоритесь о дате и не меняйте её под давлением подрядчика. Попросите заранее прислать фотографии готовых помещений и узлов, чтобы прийти с вопросами. Подумайте о приглашении технадзора, который знает объект по промежуточным этапам. И не подписывайте акт дистанционно, не увидев дом своими глазами или глазами доверенного специалиста.

Пачка чистых листов с зажимом для приложений к акту
На фото. Пачка чистых листов с зажимом для приложений к акту.

Что осмотреть снаружи дома

Наружный осмотр начинают с цоколя и отмостки: нет ли трещин, сколов, щелей между отмосткой и стеной, уходит ли вода от дома. Затем осматривают фасад: ровность облицовки, целостность отделки, аккуратность углов и откосов. Отдельное внимание — местам примыкания крыльца, веранды и козырьков к стене: здесь чаще всего остаются щели.

Кровлю осматривают с земли и, если есть безопасный доступ, с чердака. Снаружи смотрят на ровность покрытия, целостность водостоков, примыкания к трубам и стенам. С чердака — на следы влаги на стропилах и утеплителе, на целостность плёнок. Подниматься на крышу самостоятельно не нужно: если что-то вызывает сомнения, попросите подрядчика показать узел или пригласите специалиста.

Что осмотреть внутри

Внутри удобно идти по часовой стрелке в каждом помещении. Осматривают стены и углы, потолок, пол, окна, двери, подоконники, места выхода инженерных коммуникаций. Проверяют, совпадают ли материалы отделки с указанными в спецификации, нет ли следов протечек, трещин и грязи под отделкой. В санузлах обращают внимание на уклоны пола к трапу, если он есть, и на герметичность примыканий.

Не забудьте подсобные помещения, лестницу, чердачный люк и подполье, если к нему есть доступ. Там дефекты часто остаются незамеченными, потому что заказчик туда редко заглядывает.

Какие документы получить при сдаче дома

К моменту подписания акта у вас на руках должен быть комплект: подписанные акты по этапам и скрытым работам, паспорта и сертификаты на основные материалы и оборудование, схемы прокладки инженерных сетей, если они входили в работы, инструкции по эксплуатации оборудования и гарантийные обязательства. Проверьте, что документы относятся именно к вашему объекту. Подробно о составе гарантийных обязательств — в материале гарантия подрядчика.

Расчёты при приёмке

Окончательный платёж по договору обычно привязан к подписанию акта. Не переводите его до того, как устранены существенные замечания и подписан итоговый документ. Если договор предусматривает удержание части суммы до устранения мелких недочётов, воспользуйтесь этим. Все платежи подтверждайте документами.

Что делать после подписания акта

Подписанный акт — не конец, а начало гарантийного периода. В первые месяцы жизни в доме внимательно наблюдайте за ним: как ведут себя окна и двери при смене погоды, нет ли трещин в отделке, протечек после ливней, конденсата зимой. Записывайте наблюдения с датами и фотографиями. Если что-то обнаружилось, направляйте подрядчику письменное обращение в рамках гарантии, не дожидаясь, пока проблема станет серьёзной.

Через год полезно провести повторный осмотр дома по тому же чек-листу, что и при приёмке. Это хорошее время, чтобы заметить последствия усадки, первой зимы и весенней влаги и предъявить претензии до окончания гарантии. Храните все обращения к подрядчику и его ответы вместе с актом: если спор всё-таки возникнет, такая переписка покажет, что вы сообщали о проблеме вовремя и давали возможность её исправить. Это важно и для переговоров, и для возможного разбирательства.

Примеры

Пример 1. Каркасный дом 8 на 8 метров. Приёмку назначили на будний день. За три часа заказчик нашёл два десятка мелких замечаний: регулировка окон, щели в плинтусах, недокрашенные участки. Всё внесли в ведомость, подрядчик устранил за неделю, после повторного осмотра акт подписали.

Пример 2. Дом из газобетона 10 на 10 метров. При осмотре кровли с чердака нашли следы протечки у трубы вентиляции. Акт подписывать не стали, подрядчик переделал примыкание. Повторно проверили после сильного дождя.

Пример 3. Дом из бруса, акт подписан в спешке. Заказчик подписал акт без замечаний в день сдачи. Через месяц заметил продувание окон. Подрядчик сначала ссылался на подписанный акт, но после письменной претензии в рамках гарантии всё же отрегулировал окна. Вывод: лучше было зафиксировать недостатки сразу.

ПримерЧто нашлиКак оформилиИтог
1Мелкие недочётыВедомость, повторный осмотрИсправлено
2Протечка кровлиПодписание отложеноИсправлено, проверено дождём
3Продувание оконАкт без замечанийИсправлено через претензию
Ключи и бумаги на столе в новом доме
На фото. Ключи и бумаги на столе в новом доме.

Как проверить результат

ПунктСтатус
Замечания устраненыПроверено повторным осмотром
Акт подписанДва экземпляра
Документы полученыАкты, паспорта, схемы
Гарантия оформленаПисьменно, со сроками
  • Все замечания из ведомости устранены и проверены повторно.
  • Акт подписан обеими сторонами, у каждой свой экземпляр.
  • Получены документы на материалы, оборудование и инженерные системы.
  • Гарантийные обязательства оформлены письменно.
  • Фотографии и переписка сохранены в одном месте.

Частые ошибки

  • Подписать акт в день сдачи без осмотра. Видимые дефекты потом сложнее предъявить.
  • Записывать замечания размыто. Подрядчик трактует их по-своему.
  • Не получить документы. Без паспортов и схем сложно обслуживать дом и требовать гарантию.
  • Испытывать инженерию самостоятельно. Электрику, отопление и газ проверяют специалисты.
  • Доплатить до устранения замечаний. Последний платёж — после подписания итогового акта.
  • Не проверить кровлю и чердак. Протечки обнаруживаются после первого ливня.

Когда звать специалиста

СитуацияКого звать
Нет опыта приёмки, крупный объектТехнадзор
Подозрение на скрытые дефектыТехнадзор, независимая экспертиза
Проверка электрики, отопления, газаПрофильные специалисты
Подрядчик отказывается устранятьЮрист
Спор о качествеНезависимая экспертиза, юрист

Частые вопросы

Можно ли отказаться подписывать акт?
Если есть существенные недостатки, вы можете не подписывать акт и письменно изложить причины. Порядок действий при споре лучше обсудить с юристом.

Что такое подписание с замечаниями?
Вы принимаете работы, но в акте или приложении фиксируете недостатки и сроки их устранения.

Нужен ли технадзор на приёмке?
Не обязателен, но при отсутствии опыта и для крупного объекта сильно снижает риски.

С какого момента действует гарантия?
Обычно с момента подписания акта приёмки. Точные условия смотрите в договоре.

Можно ли предъявить претензию после подписания акта?
По скрытым недостаткам и в рамках гарантии — да. По видимым дефектам, не указанным в акте, это сложнее.

Коротко

  • Акт приёмки — ключевой документ, после него начинается гарантия.
  • Осматривайте дом по чек-листу при дневном свете.
  • Все недостатки записывайте конкретно и фотографируйте.
  • Существенные дефекты — повод отложить подписание.
  • Получайте документы на материалы и инженерные системы.
  • При споре — технадзор и юрист.
