Брус или модульный дом: что выбрать

Брус и модуль решают разные задачи стройки: один живёт усадкой и «живой» древесиной на площадке, другой — заводскими блоками и стыками под кран. Победителя «вообще» нет — смотрите доступ к участку, готовность фундамента, сценарий ПМЖ/сезона и то, что реально входит в КП. Контекст: дома, брус для ПМЖ, обзор модульный дом.

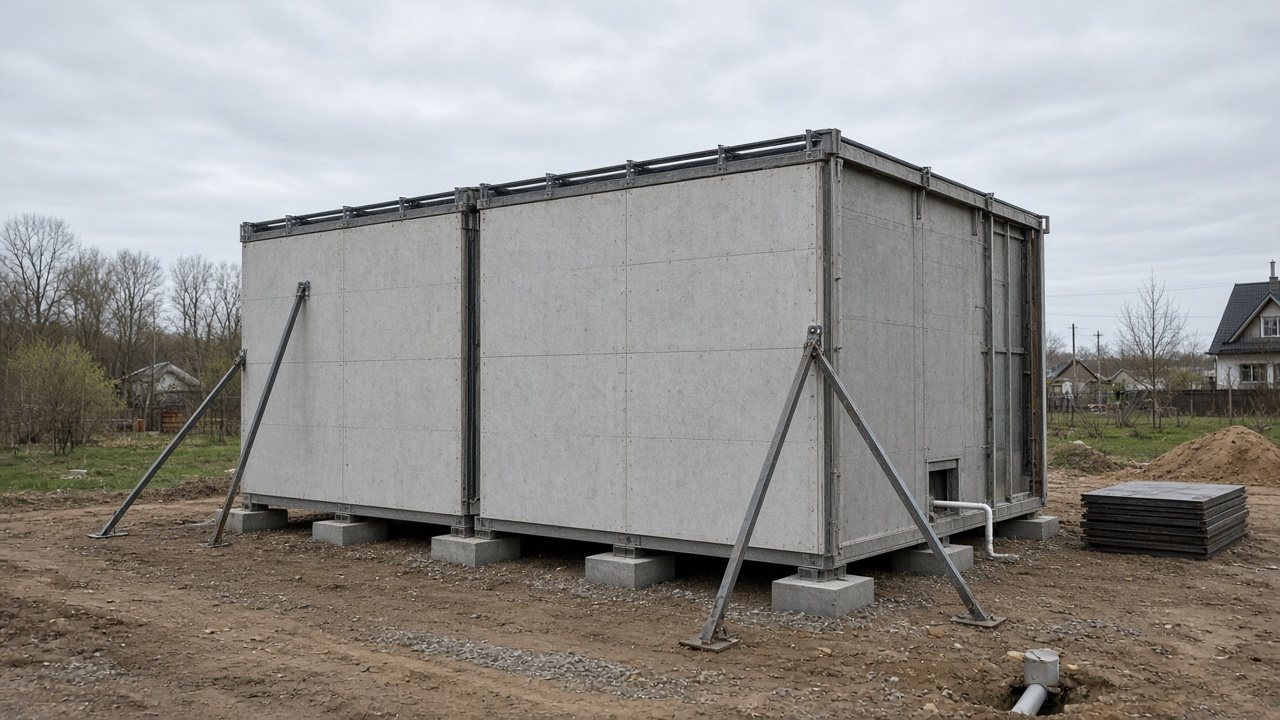

Модульный блок на опорах со стыком и временными креплениями

Нажмите ключевое слово под фото

межмодульный стык. Шов между блоками — зона протечек и перекосов дверей; в КП должны быть узел, материал и гарантия по стыку.

На фото. Интерактивный разбор модуля на опорах: стык блоков, допуски фундамента, временные крепления, вводы инженерии и зона крана — то, что должно быть в КП до подписания.

Что сравниваем (и что вне спора)

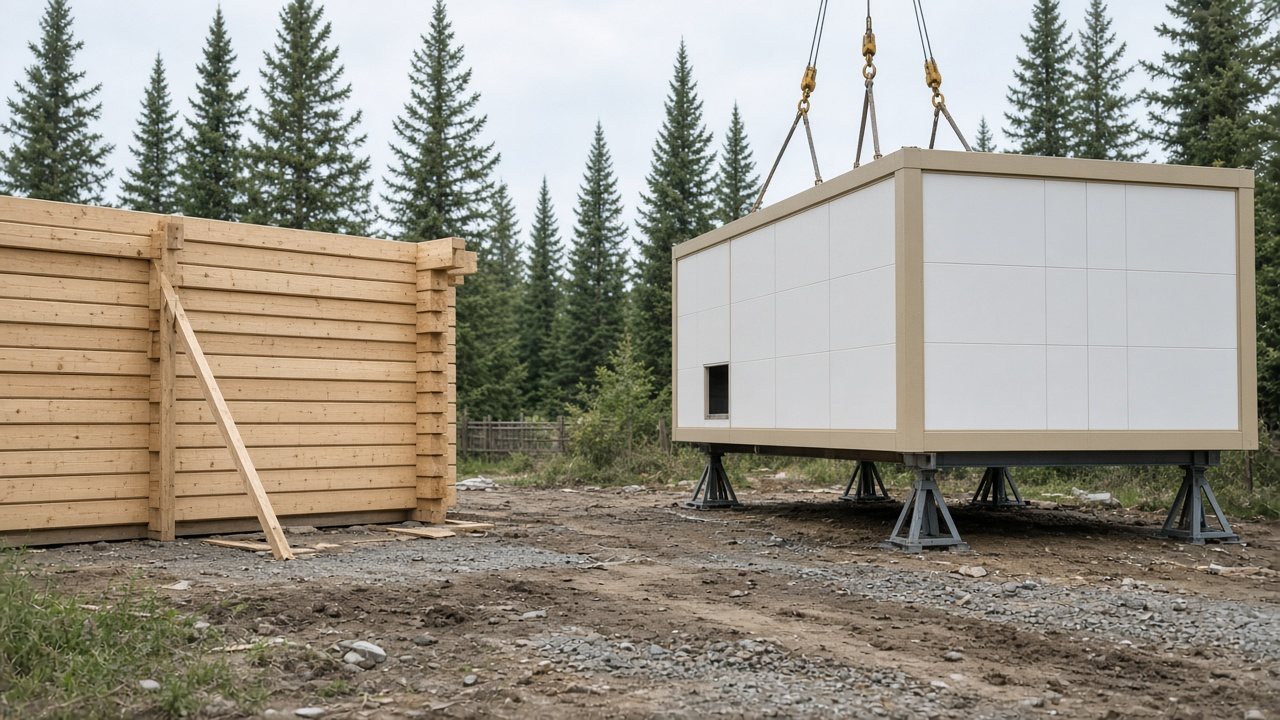

На участке рядом: стена из бруса и крупный заводской модульный блок на опорах
На фото. Брус собирают венцами на площадке, модуль приезжает блоком: сравнивайте логистику и стыки, а не только «скорость» в рекламе.

Сравниваем: организацию стройки, фундамент и допуски, тепло/узлы на уровне заказчика, сроки коробки, уход в первые годы, прозрачность комплекта.

Не сравниваем здесь: газобетон/кирпич как «третий финалист», конкретные бренды модулей, обещания «без разрешений навсегда» и точные «под ключ за N» без объекта. Клееный vs обычный брус — отдельный спор: брус или клееный.

В статье «брус» — стеновой комплект из бруса (профилированный / клееный / «обычный» — уточняйте в КП). «Модуль» — заводские блоки крупными секциями с монтажом стыков на участке. Границы формулировок у подрядчиков размыты: просите схему поставки и состав работ.

Сводная таблица

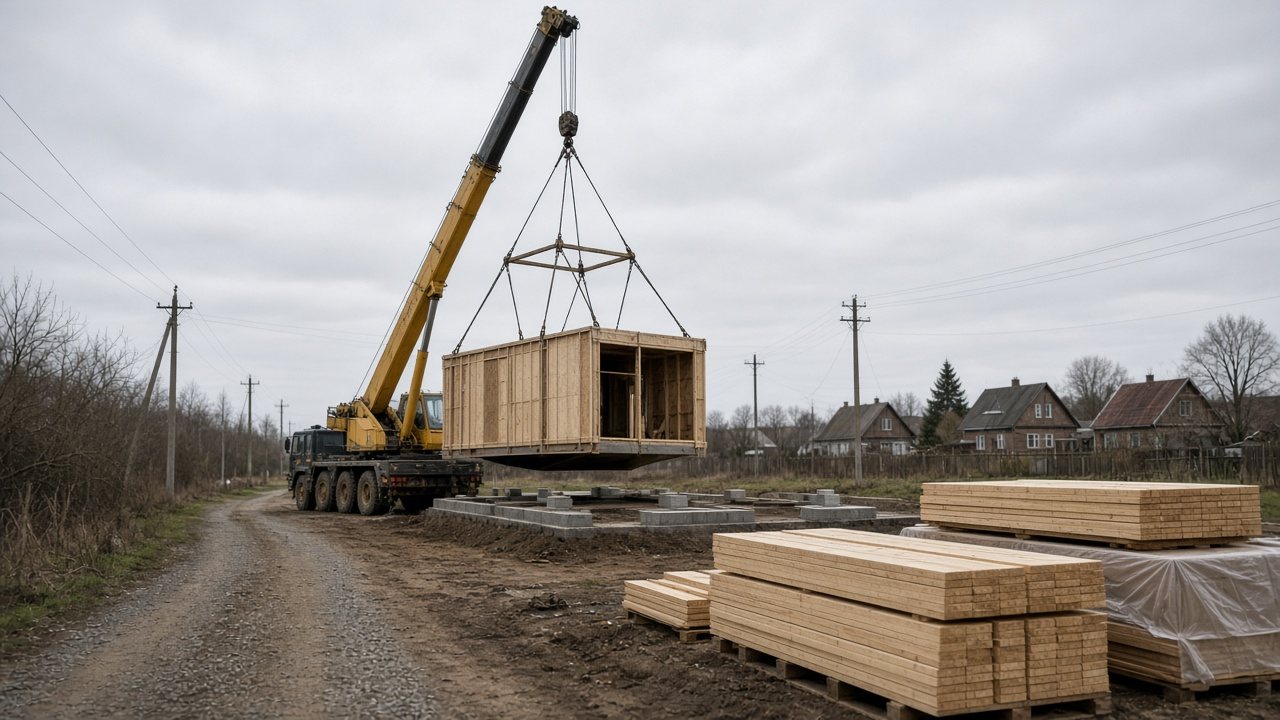

Кран ставит модульный блок; рядом штабель бруса на поддонах у узкого проезда
На фото. Кран и ширина проезда часто решают модуль; брус проще завезти частями — заложите логистику участка до выбора технологии.
Критерий Брус Модуль Комментарий
Логика стройки Сборка на участке по венцам/рядам Крупные блоки + стыки Разный контроль
Срок коробки Зависит от бригады и усадки/пауз Часто короче при готовом фундаменте и кране Сравнивайте календарь, не слоган
Логистика Мельче партии, проще подъезд Негабарит, кран, ширина проезда Участок решает
Фундамент Геометрия и несущая способность Точность опор критична для стыков «Почти ровно» — риск
Усадка / стабильность У профилированного/обычного — учитывать; у клееного — меньше, но не «ноль» Зависит от конструкции модулей Смотрите паспорт
Гибкость планировки Проще менять до/в ходе (в рамках проекта) Ограничена сеткой модулей Архитектура ≠ баннер
Смета Материал + сборка + инженерия + отделка Модули + доставка + монтаж стыков См. смета бруса и смета модуля
Приёмка Геометрия, стыки венцов, узлы проёмов Стыки блоков, инженерия вводов Фиксируйте фото и акты

Разбор по критериям

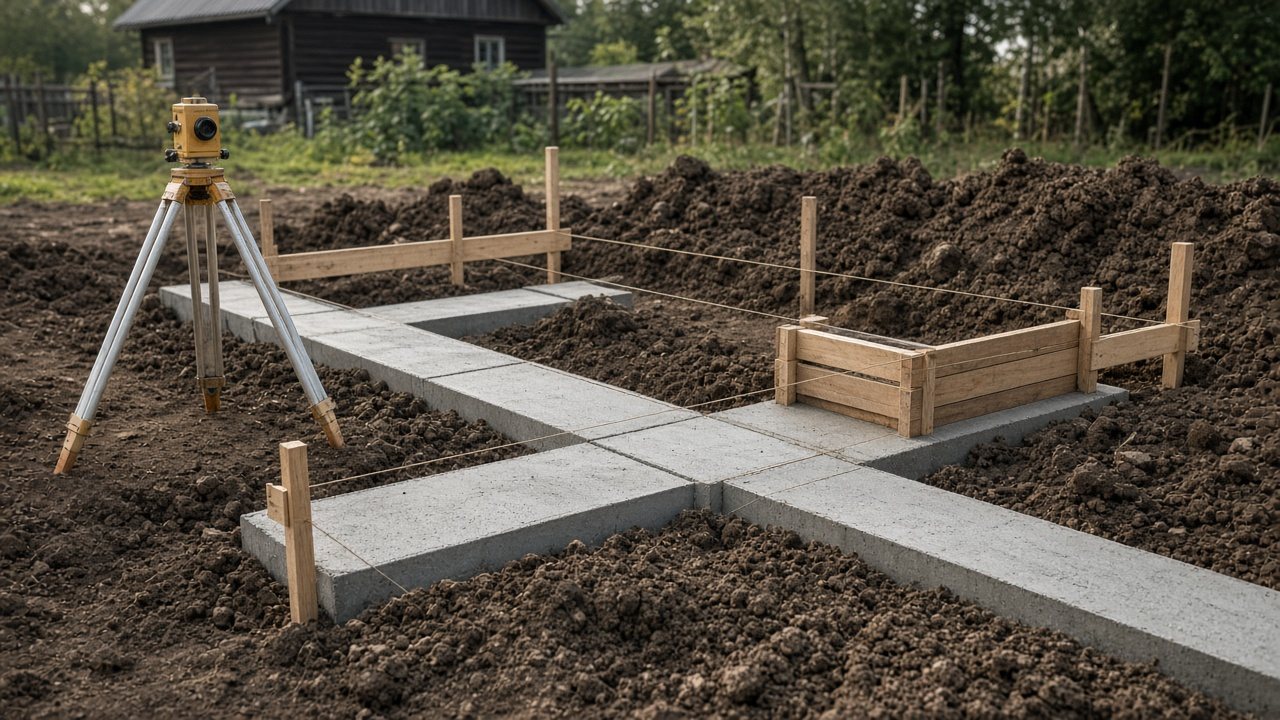

Ровная плита/опоры под модуль с нивелиром и маяками; рядом лента под брусовую коробку
На фото. У модуля ошибка нуля бьёт по стыкам и дверям; у бруса — по вертикали стен. Допуски фундамента должны быть в договоре, не «на глаз».

Срок и организация

Модуль выигрывает, когда завод держит график, фундамент готов в допусках и на участке есть кран/доступ. Брус гибче при сложном подъезде, но календарь растягивается на погоде, качестве сборки и (для неустойчивых сечений) паузах под усадку. Сравнивайте цепочку: фундамент → поставка → коробка → кровля/инженерия → отделка.

Фундамент и допуски

Обе системы чувствительны к осям и плоскости. У модулей ошибка на опорах бьёт по стыкам и дверям. У бруса — по вертикали стен, проёмам и последующей отделке. В договоре: схема опор/ленты, допуски, кто отвечает за геодезию и приёмку нуля.

Тепло и узлы

«Брус теплее модуля» — слишком грубо. Решают сечение/клееный пакет, уплотнение стыков, пирог перекрытий/кровли, окна и продухи. У модуля — качество заводской оболочки и герметичность межмодульных швов. Просите узлы в проекте и фото контрольных стыков, а не лозунги про «экологичность».

Усадка и первые годы

Профилированный и «сырой» брус требуют сценария отделки с учётом подвижек. Клееный спокойнее, но не отменяет контроль влажности и узлов. Модуль тоже может «гулять» на стыках и по фундаменту — это не магия «готовой коробки». Заложите в договор: рекомендации по отделке, гарантийные случаи по стыкам, порядок рекламаций.

Логистика участка

Узкий проезд, ЛЭП, соседские ограждения — частый стоп для модуля. Брус легче завезти частями. Если кран не встанет — модуль в КП дешёвый «на баннере» и дорогой в реальности (разборка секций, ручной монтаж — уточняйте заранее).

Смета: как сравнивать честно

Две папки сметы на столе рядом с образцом бруса и фрагментом модульной панели
На фото. «Дешёвый модуль» без крана/стыков и «дешёвый брус» без кровли — разные списки. Сравнивайте одинаковый контур строк в КП.

Сравнивайте одинаковый контур: фундамент, коробка, кровля, окна, базовая инженерия, черновая/чистовая — что именно. Часто «дешёвый модуль» без доставки/крана/стыков и «дешёвый брус» без кровли и инженерии. Ориентиры по статьям — в смете дома из бруса и смете модульного дома; цифры рынка — только с датой в КП подрядчика.

Ориентир на сентябрь 2026: без объекта и региона «точную» вилку «брус vs модуль под ключ» давать нельзя — смотрите состав строк, не одну цифру в шапке.

Берите брус, если…

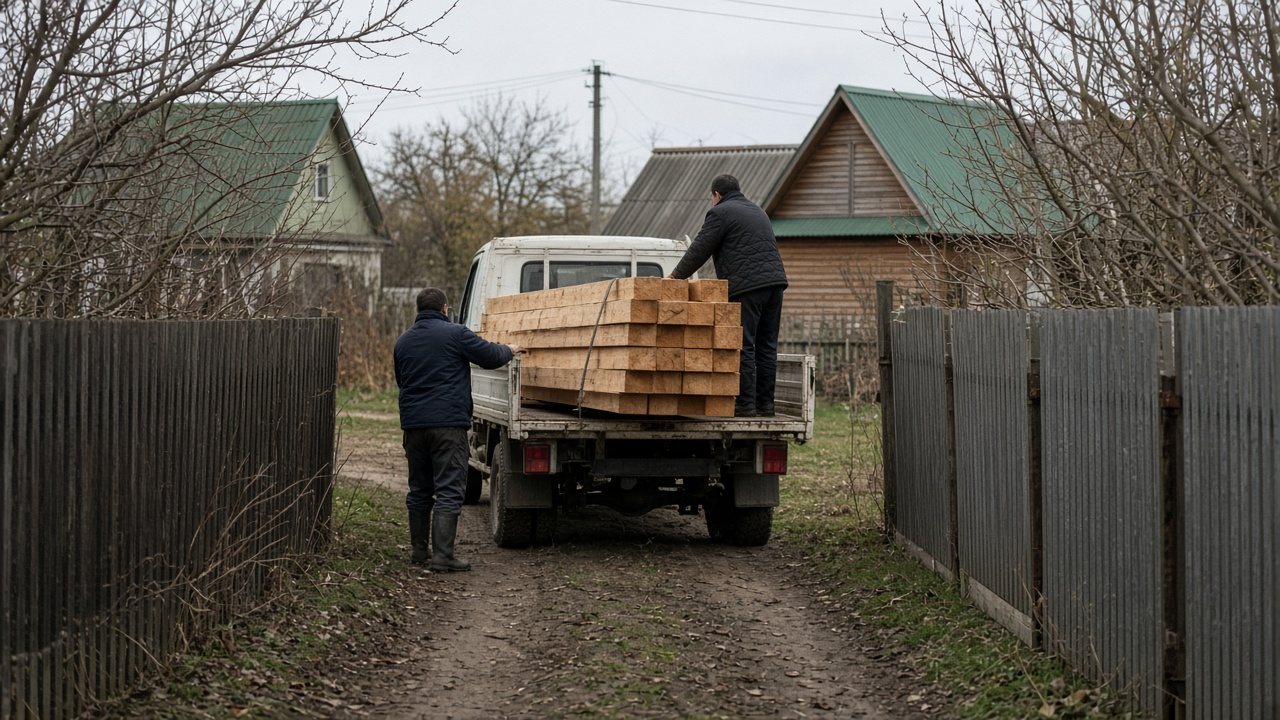

Узкий проезд к участку: бригада разгружает пакеты бруса вручную с газели
На фото. Узкий подъезд и ЛЭП часто убивают модуль: брус тогда выигрывает поэтапной доставкой, если готовы к календарю площадки.
  • подъезд слабый, кран/негабарит сомнительны;
  • нужна гибкость планировки в рамках проекта;
  • готовы к сценарию усадки/отделки (или берёте клееный и понимаете его цену);
  • важнее поэтапный контроль на площадке, чем «коробка за неделю».

Берите модуль, если…

  • фундамент готов в допусках, есть кран и проезд;
  • цените заводской контроль части узлов и сжатый календарь монтажа;
  • планировка укладывается в сетку модулей;
  • в КП прозрачны доставка, стыки, инженерия вводов и гарантия по швам.

Чеклист до договора

Планшет с чеклистом на фоне недостроенной брусовой стены и модуля на опорах
На фото. До договора зафиксируйте схему фундамента, состав поставки, календарь и гарантию по стыкам — устные «как у соседа» не защитят.
  1. Схема фундамента/опор и допуски — чьи риски при ошибке нуля.
  2. Состав поставки: что завод/пилорама, что площадка.
  3. Календарь: фундамент → монтаж → инженерия → отделка (с паузами, если есть).
  4. Узлы: стыки венцов / межмодульные швы, кровля, окна.
  5. Инженерия: кто делает вводы, щит, отопление — отдельные договоры или одна смета.
  6. Гарантия и рекламации: что покрывает стыки, геометрию, протечки.
  7. Подрядчик: как выбираете — см. как выбрать подрядчика.

Краткий итог

  • Брус и модуль — разные логистики и риски, не «два бренда одного дома».
  • Сравнивайте календарь + фундамент + состав КП, а не слоган про скорость.
  • Усадка бруса и стыки модулей — темы договора, не мелочи.
  • Логистика участка часто убивает «выгодный» модуль.
  • Дальше: хаб дома и сметы по ссылкам выше.

FAQ

Можно ли ставить модуль на тот же фундамент, что планировали под брус?

Не всегда. Сетка опор, жёсткость и допуски могут отличаться. Перенос «как есть» без проекта — риск для стыков. Нужна схема под конкретную систему.

Клееный брус «почти как модуль» по срокам?

Часто быстрее обычного бруса по отделке, но это всё ещё сборка на участке, не заводские комнаты-блоки. Сравнивайте календарь работ, не маркетинг.

Что надёжнее зимой на даче без постоянного отопления?

Зависит от контура, окон, вентиляции и режима протапливания — не от ярлыка «брус/модуль». Заложите консервацию и контроль влажности в эксплуатацию.

Тема

Ещё по этой теме

Вся тема

По теме

Цена, ошибки, приёмка
