Монтаж вентиляции в доме: когда заходить, этапы, узлы, пуск и приёмка
Проблема: вентиляцию в частном доме часто вспоминают, когда стены уже отделаны, а потолки зашиты. Тогда воздуховоды ведут там, где осталось место: с лишними поворотами, через холодный чердак без утепления, с решётками не там, где нужно. В итоге дом шумит, окна потеют, а в дальних комнатах душно.
Короткий ответ: вентиляцию проектируют до черновой отделки, монтируют трассы до зашивки потолков и перегородок, а пуск и замеры делают после чистовой отделки. Каждый этап принимают отдельно: трассы и утепление — до закрытия, установку — после монтажа, расходы воздуха — замером на пуске.
Когда заходит вентиляция

Вентиляция — одна из первых инженерных систем внутри дома. Её трассы самые объёмные: воздуховод занимает больше места, чем трубы и кабели, поэтому его кладут раньше остальных и под него подстраивают другие сети. Если сначала проложить электрику и водопровод, воздуховоду придётся обходить их, а каждый лишний поворот добавляет сопротивление и шум.

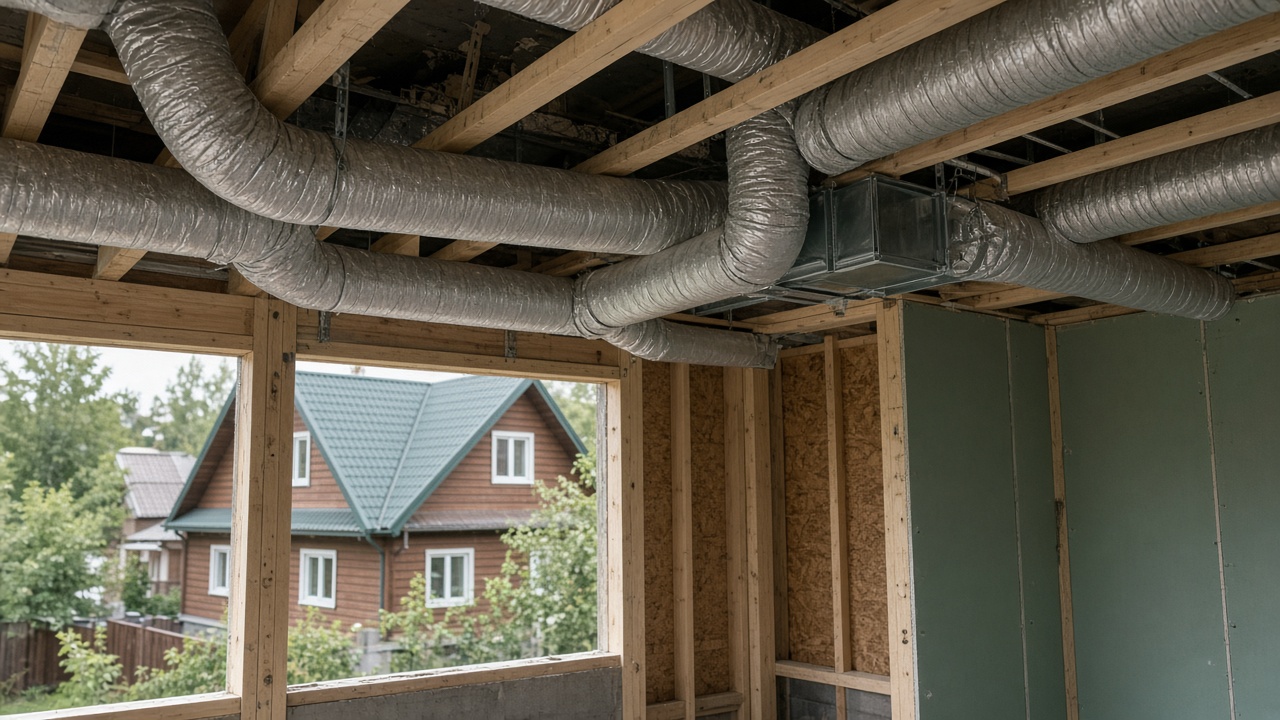

Правильный момент — когда коробка закрыта, кровля готова, окна установлены, но потолки и перегородки ещё не зашиты. В этот момент видно все перекрытия, можно точно разметить трассы и проходы. Проект вентиляции при этом уже должен быть: схема, сечения, расходы воздуха по комнатам, место установки.
| Этап стройки | Что делает вентиляция |
|---|---|
| Проект дома | Схема, место установки, шахты |
| Коробка и кровля | Проходы через кровлю и стены |
| До черновой отделки | Трассы, утепление, крепления |
| После чистовой | Решётки, диффузоры, пуск |
| Сдача | Замеры и акт |
Этапы монтажа
Монтаж идёт в несколько заходов, и между ними проходит время. Первый заход — разметка и проходы: монтажники отмечают трассы, места установки, выходы на кровлю и фасад, согласуют их с проектом и другими подрядчиками. Второй заход — трассы: воздуховоды прокладывают, крепят, утепляют на холодных участках, заглушают открытые концы, чтобы внутрь не попала строительная пыль.

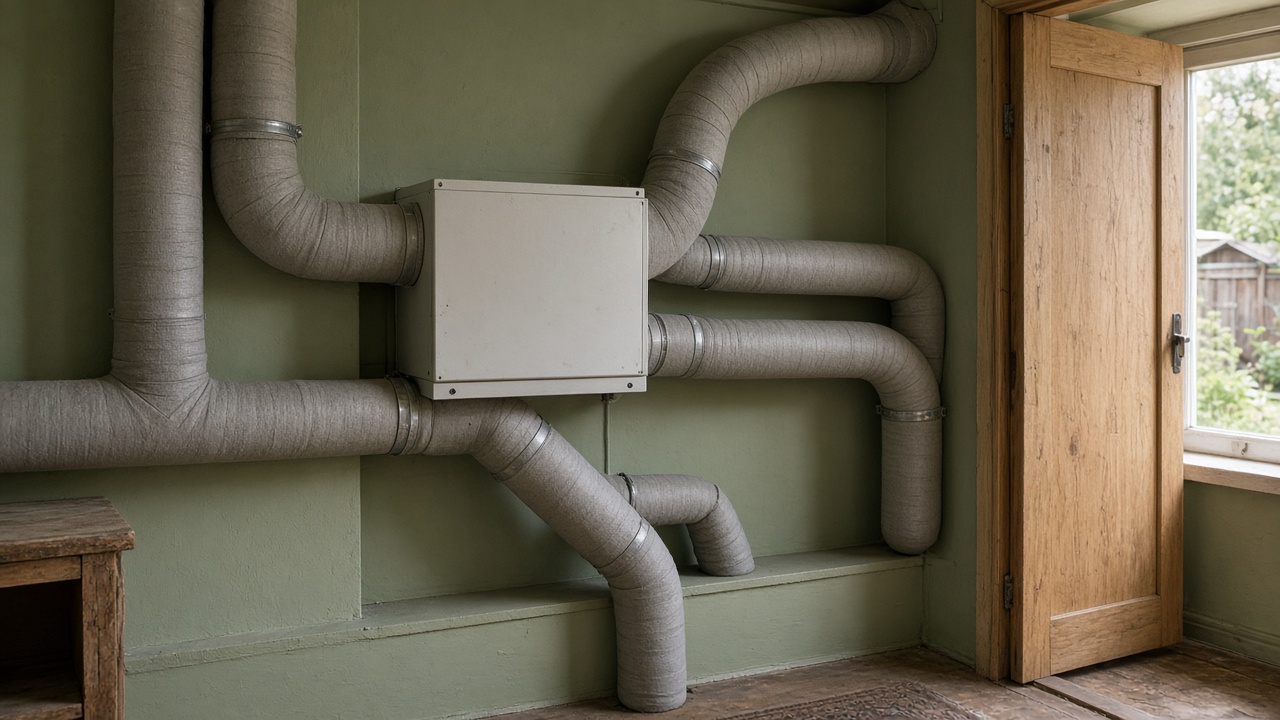

Третий заход — установка оборудования: приточно-вытяжная установка или вентиляторы, шумоглушители, клапаны, фильтры. Четвёртый — после чистовой отделки: диффузоры и решётки, подключение, пуск, регулировка и замеры. Между вторым и четвёртым заходом проходят отделочные работы, и воздуховоды в это время должны быть закрыты заглушками.
| Заход | Работы | Что проверить |
|---|---|---|
| 1 | Разметка, проходы | Совпадение с проектом |
| 2 | Трассы, утепление | Крепления, заглушки, изоляция |
| 3 | Оборудование | Доступ к фильтрам, дренаж |
| 4 | Решётки, пуск | Расходы, шум |
Узлы, где чаще ошибаются

Больше всего проблем в проходах через холодную зону. Воздуховод, который идёт по холодному чердаку без утепления, собирает конденсат: тёплый воздух из дома остывает внутри трубы, влага выпадает и стекает обратно или капает на утеплитель. Поэтому все участки в холодной зоне утепляют, а проходы через пароизоляцию герметизируют лентами и манжетами.

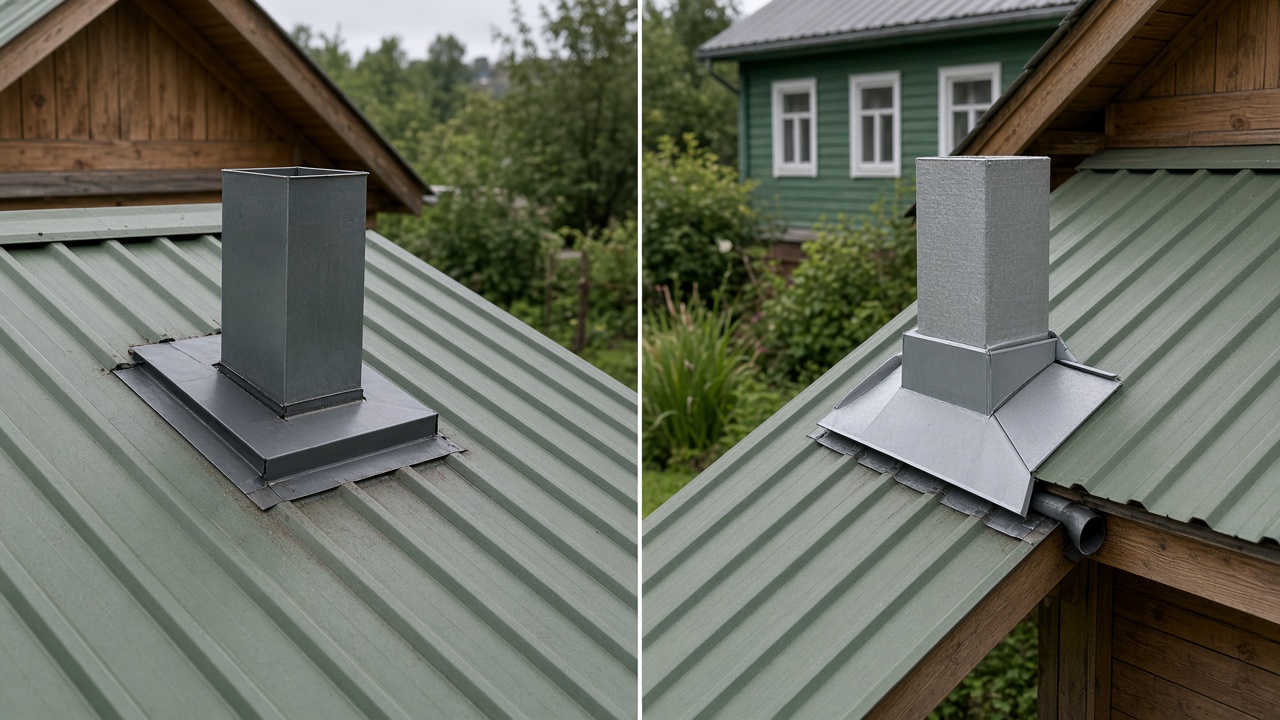

Второй частый узел — проход через кровлю или стену на улицу. Он должен быть герметичным и защищённым от осадков, с правильным колпаком или решёткой. Третий — соединения гибких воздуховодов: их растягивают полностью и не перегибают, иначе сечение падает, а шум растёт. Четвёртый — место установки оборудования: к фильтрам должен быть доступ, а у рекуператора — отвод конденсата.
| Узел | Ошибка | Последствие |
|---|---|---|
| Холодный чердак | Нет утепления | Конденсат |
| Проход через пароизоляцию | Не загерметизирован | Влага в утеплителе |
| Гибкий воздуховод | Перегиб, не растянут | Шум, мало воздуха |
| Установка | Нет доступа к фильтрам | Не обслуживают |
| Рекуператор | Нет отвода конденсата | Вода в установке |
Стыковка с другими подрядчиками

Под потолком встречаются все сети: воздуховоды, трубы отопления и водопровода, кабельные лотки, канализация. Если каждый подрядчик ведёт свою трассу без согласования, они пересекаются, и кто-то переделывает. Хорошее правило — собрать общую схему трасс до начала монтажа и решить, кто где идёт и в каком порядке монтирует.
Отделочникам нужно знать, где проходят воздуховоды, чтобы не пробить их саморезами при зашивке потолка. Электрику — где будут вентиляторы и установка, чтобы подвести питание. Сантехнику — куда выводить дренаж от рекуператора. Всё это записывают в схему, а трассы фотографируют до закрытия.
Пуск и наладка

Пуск делают после чистовой отделки и уборки, когда в доме нет строительной пыли. Перед пуском снимают заглушки, ставят чистые фильтры, проверяют направление вращения вентиляторов и работу клапанов. Затем регулируют расходы: в каждой комнате воздух должен подаваться и удаляться в объёме, заложенном в проекте.

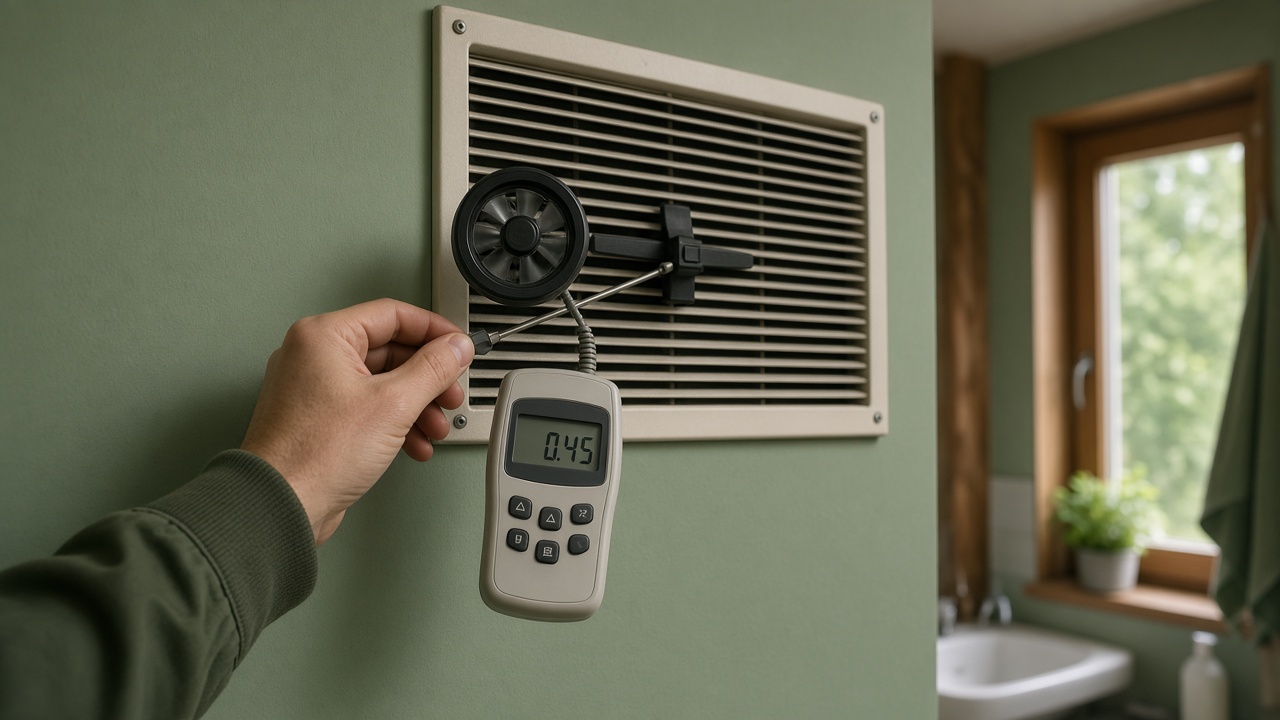

Регулировку делают диффузорами и дроссель-клапанами, а расходы проверяют прибором. Результат записывают в протокол: проектный расход, фактический, отклонение. Без замеров нельзя сказать, работает вентиляция или только шумит. Протокол замеров храните вместе с проектом: при следующей проверке или после замены фильтров с ним сравнивают новые значения и сразу видят, что изменилось и в какой комнате. Заодно проверяют шум в спальнях на рабочем режиме.
| Проверка на пуске | Как | Результат |
|---|---|---|
| Расход воздуха | Анемометр по комнатам | Протокол |
| Шум | На рабочем режиме в спальнях | Комфортно ли спать |
| Фильтры | Осмотр | Чистые, есть доступ |
| Конденсат | Работа дренажа | Нет подтёков |
| Автоматика | Режимы, таймеры | Понятна заказчику |
Естественная вентиляция или механическая
В частном доме бывает естественная вентиляция — через каналы и приточные клапаны, механическая вытяжка с естественным притоком и приточно-вытяжная система с рекуперацией. Чем плотнее дом, тем меньше работает естественная тяга: в современном утеплённом доме с хорошими окнами одних каналов часто мало. Выбор делают на стадии проекта, потому что от него зависят шахты, места установки и трассы.
Естественные каналы тоже монтируют аккуратно: они должны быть вертикальными, утеплёнными на холодном участке и выведены выше кровли на нужную высоту. Если их сделать неправильно, тяга опрокидывается, и воздух идёт в дом с улицы.
Фотофиксация трасс
Перед зашивкой потолков и перегородок воздуховоды фотографируют: общий план, проходы, крепления, утепление, места соединений. Фото привязывают к плану помещений. Через годы, когда понадобится повесить люстру, сделать отверстие или найти источник шума, эти снимки сэкономят много времени и не дадут повредить воздуховод.
Попросите монтажников сдать фото трасс вместе с исполнительной схемой. Это нормальная практика и признак аккуратной работы.
Шум и вибрация
Шум вентиляции идёт от установки, от быстрого воздуха в узких воздуховодах и от решёток. Установку ставят на виброопоры, подальше от спален, а после неё — шумоглушители. Сечения подбирают так, чтобы скорость воздуха была небольшой. Жёсткие воздуховоды не крепят напрямую к лёгким перегородкам, иначе они передают вибрацию в стены.
Если в спальне слышен гул, причину ищут поэтапно: установка, трасса, решётка. Чаще всего помогает правильная регулировка и замена решётки, реже — переделка трассы.
Обслуживание после сдачи
Вентиляция требует обслуживания: фильтры меняют по графику, рекуператор чистят, проверяют дренаж и наружные решётки. Попросите монтажников показать, как менять фильтры, какие режимы есть у автоматики и где заказывать расходники. Запишите это в инструкцию и держите рядом с установкой.
Если доступа к фильтрам нет или до установки надо лезть через утеплитель, обслуживание быстро прекращают, и система работает хуже с каждым месяцем.
Воздуховоды: жёсткие и гибкие
Основные трассы делают из жёстких воздуховодов — оцинкованных или пластиковых. Они держат сечение, у них гладкая внутренняя поверхность и меньше сопротивление. Гибкие воздуховоды используют на коротких участках подключения к решёткам и для гашения вибрации. Длинная трасса из гибкого рукава шумит, собирает пыль в складках и плохо держит расход.
Пластиковые плоские каналы удобны в стяжке и в узких местах, но их тоже прокладывают по проекту, с минимумом поворотов и с герметичными соединениями. Всё, что уходит в стяжку или за отделку, проверяют и фотографируют до закрытия.
| Тип | Где уместен | Ограничения |
|---|---|---|
| Оцинкованный жёсткий | Магистрали | Нужен шумоглушитель |
| Пластиковый круглый | Магистрали, ответвления | Крепления, уклон |
| Плоский пластиковый | Стяжка, узкие места | Сопротивление выше |
| Гибкий | Подключение решёток | Только коротко и натянуто |
Крепления и герметичность
Воздуховоды крепят хомутами и подвесами с шагом, который рекомендует производитель, с виброизолирующими прокладками. Соединения герметизируют уплотнителями или лентой, чтобы воздух не уходил в пустоты перекрытия. Негерметичная система подаёт в комнаты меньше воздуха, чем по расчёту, и тянет пыль из-за отделки.
Простая проверка до закрытия — осмотр соединений и прослушивание при пробном включении: свист в соединении говорит об утечке. Подвесы не должны касаться труб и кабелей других систем, иначе вибрация пойдёт по ним.
Вентиляция в сезонном доме
Если дом используют сезонно, вентиляцию продумывают с учётом простоя. Наружные решётки и клапаны должны закрываться, чтобы зимой в остывший дом не шёл холодный воздух. Рекуператор на зиму либо оставляют в режиме защиты от замерзания, либо отключают по инструкции, сливая конденсат. Перед первым включением после простоя проверяют фильтры и решётки: в них могли поселиться насекомые или набиться листья.
Для сезонного дома особенно важно, чтобы трассы не проходили по холодной зоне без утепления, — после зимнего простоя конденсат в таких участках накапливается быстрее.
Кухня, санузлы и котельная
Вытяжку из кухни, санузлов и котельной планируют отдельно, потому что там больше влаги и запахов. Кухонный зонт обычно не подключают к общей системе с рекуператором: жир и запахи загрязняют теплообменник. Для зонта делают свой выход на улицу с обратным клапаном. Из санузлов воздух удаляют постоянно, а приток в них идёт из соседних помещений через щель под дверью или переточную решётку.
Котельная и помещения с газовым оборудованием имеют свои требования к притоку и вытяжке. Их задаёт проект газоснабжения, и решения согласуют со специалистом по газу, а не меняют по месту.
Сроки и последовательность заходов
Монтаж вентиляции растягивается на весь внутренний цикл стройки, поэтому его заранее ставят в общий график. Трассы занимают несколько дней, но перед ними нужно время на разметку и согласование с другими подрядчиками. После прокладки трасс отделочники не начинают зашивку, пока заказчик не принял скрытые работы и не получил фото. Пуск назначают после уборки, иначе пыль от ремонта сразу окажется в фильтрах и установке.
Если сроки сжаты, лучше сдвинуть отделку на несколько дней, чем закрыть непроверенные трассы. Переделка под готовым потолком всегда дольше и дороже, чем пауза до приёмки.
Частые ошибки
Типичные ошибки: монтаж после отделки, воздуховоды по холодному чердаку без утепления, негерметичные проходы через пароизоляцию, перегибы гибких воздуховодов, открытые концы без заглушек на время ремонта, установка без доступа и дренажа, пуск без замеров. Большинство ошибок нельзя исправить без вскрытия потолков, поэтому их ловят до закрытия.
Работа с подрядчиком
В договоре фиксируют проект, состав системы, сроки заходов, кто делает проходы через кровлю и фасад, кто подводит питание и дренаж, как принимают скрытые работы и что входит в пусконаладку. Отдельно оговаривают протокол замеров и исполнительную схему. Оплату удобно привязать к этапам: трассы, оборудование, пуск. Последний платёж стоит оставить до получения протокола замеров, исполнительной схемы и инструкции по обслуживанию.
Если подрядчик предлагает «поставить вентиляцию без проекта, по месту», это повод насторожиться: без расчёта расходов и сечений система почти наверняка будет шуметь или недодавать воздух.
Приёмка вентиляции заказчиком
Заказчик принимает вентиляцию в три шага. До закрытия — трассы, крепления, утепление, заглушки, фото. После монтажа оборудования — доступ к фильтрам, дренаж, виброопоры. На пуске — протокол расходов, проверка шума, инструкция. Замечания записывают в акт с фото и сроками исправления.
Пример
В доме из газобетона вентиляцию планировали поставить «после ремонта». Когда потолки были уже зашиты, оказалось, что воздуховоды можно вести только по холодному чердаку. Их проложили без утепления, и зимой на потолке в спальне появились капли конденсата. Пришлось вскрывать чердак, утеплять трассу и герметизировать проходы. Если бы трассы проложили до зашивки по тёплой зоне, переделки бы не было.
Как проверить результат
- Есть проект с расходами по комнатам и схемой трасс.
- Воздуховоды в холодной зоне утеплены, проходы загерметизированы.
- Открытые концы закрыты заглушками до пуска.
- К фильтрам и установке есть доступ, у рекуператора есть дренаж.
- Есть протокол замеров расходов и исполнительная схема с фото.
Когда звать специалиста
Проект вентиляции, расчёт расходов и подбор оборудования делает специалист по вентиляции. Подключение питания установки и вентиляторов — только электрик. Проходы через кровлю и несущие конструкции согласуют с конструктором. Заказчик проверяет этапы, наличие замеров и документов.
Читайте также: вентиляция в доме, воздухообмен в доме: норма, приёмка вентиляции.
FAQ
Когда монтировать вентиляцию?
Трассы — до черновой отделки и зашивки потолков, решётки и пуск — после чистовой.
Нужно ли утеплять воздуховоды?
Да, на всех участках в холодной зоне, иначе будет конденсат.
Зачем замеры на пуске?
Только замер показывает, получает ли каждая комната расчётный воздух.
Можно ли обойтись без проекта?
Нежелательно: без расчёта система чаще шумит или недодаёт воздух.
Как часто менять фильтры?
По графику производителя установки; доступ к ним должен быть свободным.
Коротко
| Пункт | Что важно |
|---|---|
| Срок | До черновой отделки |
| Трассы | Утеплены, загерметизированы |
| Оборудование | Доступ и дренаж |
| Пуск | Замеры и протокол |
| Документы | Схема и фото |
Тема
Ещё по этой теме
Вся тема
БанигайдВентиляция в бане: зачем нужна и как устроить
ТеррасыгайдВентиляция подполья террасы: продухи, грунт под настилом и доступ для осмотра
ТеррасыгайдВентилируемый настил террасы: зазоры, проветривание снизу и защита от гнили
ДомасравнениеЕстественная или принудительная вентиляция дома
ДомавопросВоздухообмен в доме: ориентиры и вопросы
ДомавопросРекуператор: нужен или нетПо теме
