Монтаж внутренней канализации: порядок работ

Канализацию монтируют в тот момент, когда дом выглядит «ещё ничего не готово»: стены есть, полов нет, отделка не начиналась. Это нормально и правильно. Любая попытка сделать стоки позже, «под уже готовый пол», заканчивается либо подиумами в санузле, либо трубой, идущей поверх чистовой стяжки.

Короткий ответ

Стояк и отводы до отделки

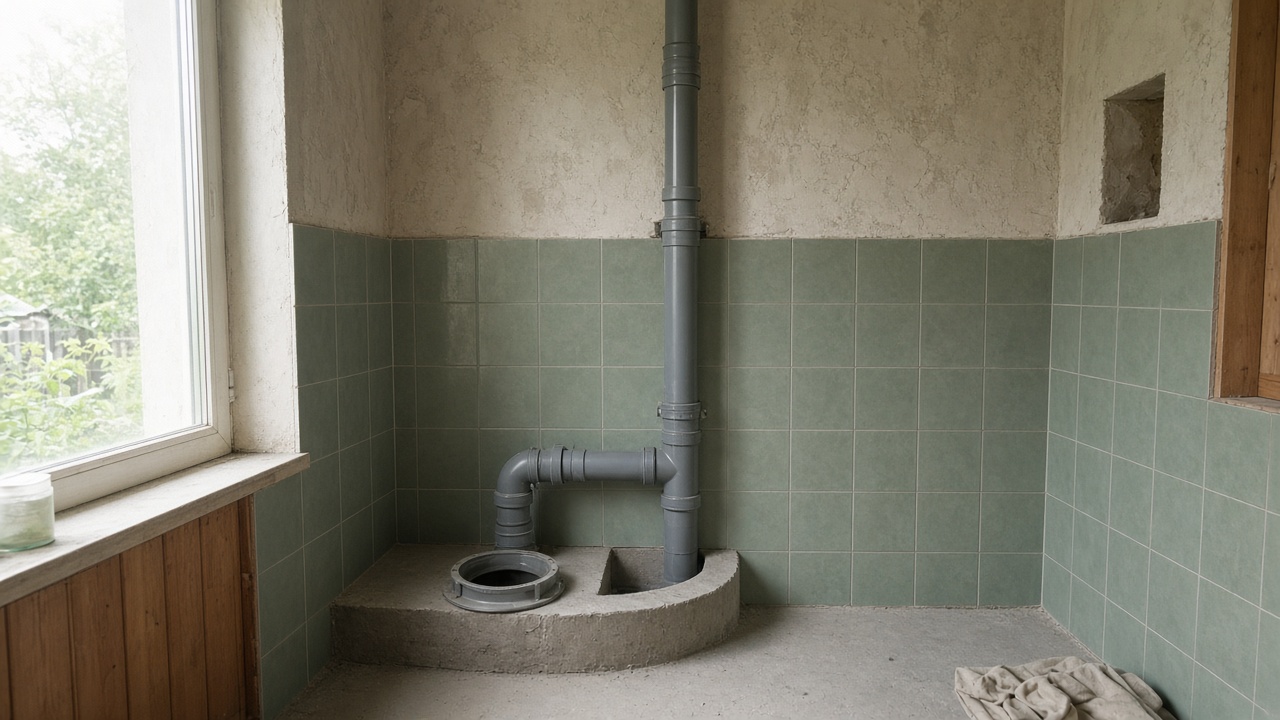

На фото. Внутреннюю канализацию монтируют до чистовой отделки в мокрых зонах; после плитки менять уклон — только штробой или вскрытием.

Порядок такой: разметка от точки выпуска → устройство прохода через фундамент → стояки → сборные участки → отводы к приборам → крепления и ревизии → испытание → фотофиксация → закрытие конструкций. Монтаж ведут от выпуска к приборам, потому что именно выпуск задаёт отметку, от которой набирается уклон. Обратный порядок («от раковины вниз») почти всегда приводит к тому, что в конце трассы не хватает высоты.

Что должно быть готово до начала

Проёмы, уклоны, вентканал

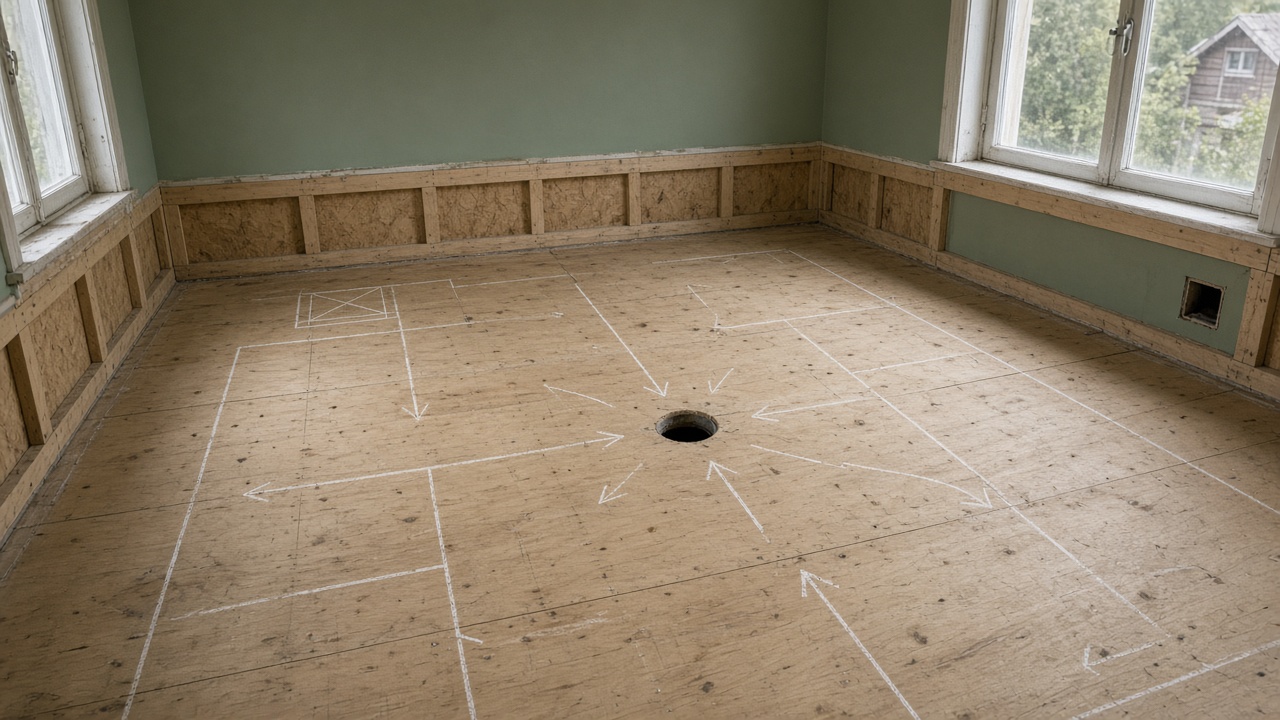

На фото. До труб должны быть готовы проёмы сантехники, трассировка уклонов и выход вентиляции стояка — иначе переделка съест смету.
  • Проект или хотя бы схема с диаметрами, отметками и точкой выпуска.
  • План расстановки сантехприборов, согласованный с заказчиком, — включая стиральную машину и трапы.
  • Решение по стоякам: сколько, где проходят, как выводятся выше кровли.
  • Готовый контур дома: перекрытия, кровля, закрытые проёмы — чтобы монтаж не мок.
  • Отметки чистого пола по всем помещениям.
  • Согласование с соседними разделами — отопление, водоснабжение, вентиляция, тёплый пол.

Особенно важна последняя строка: подпольное пространство и стены — общий ресурс. Если разделы не сведены, кто-то придёт вторым и пойдёт «в обход», потеряв уклон.

Последовательность работ

Стояк, ветки, ревизии

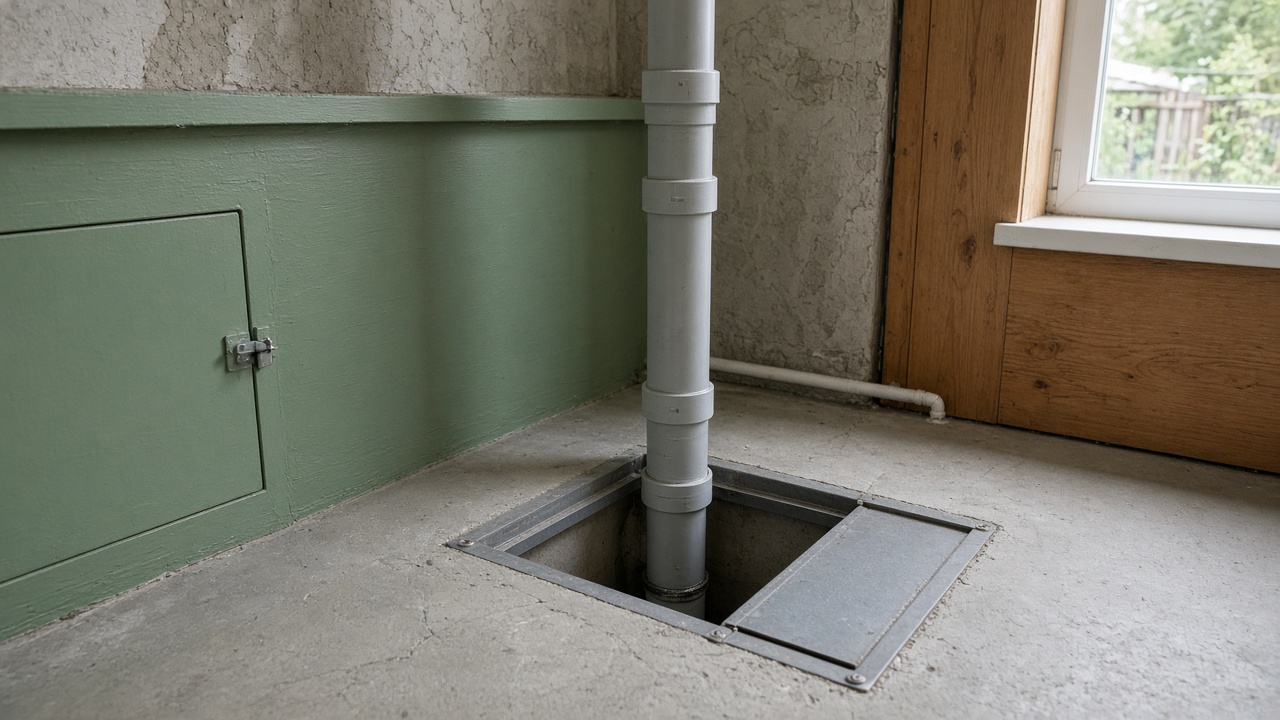

На фото. Сначала стояк и ревизии, затем ветки к приборам, гидрозатворы и крепления; только потом заливка и закрытие.
  1. Вынос точки выпуска. Определяют отметку выхода трубы из дома по наружной сети или вводу в ЛОС. Это нулевая точка всей системы.
  2. Проход через фундамент. Выполняется гильзой с запасом на осадку конструкции; труба не защемляется бетоном.
  3. Установка стояков. Вертикали выставляют по отвесу, фиксируют к несущей конструкции, проходы через перекрытия — в гильзах.
  4. Вывод фановой части. Стояк продлевают выше кровли, узел прохода герметизируют кровельным элементом. Где это невозможно — ставят аэрационный клапан с доступом (см. вентиляцию стояка).
  5. Сборные горизонтальные участки. Прокладывают от стояка с постоянным уклоном, соблюдая направление раструбов по потоку.
  6. Отводы к приборам. Подводят с уклоном к сборному участку, оставляя заглушенные концы под будущие подключения.
  7. Плавные повороты. Повороты на 90° по горизонтали собирают двумя отводами по 45° — так меньше риск засора и легче прочистка.
  8. Ревизии и прочистки. Ставят на поворотах, на длинных участках и у основания стояка, обязательно с доступом.
  9. Крепления. Хомуты с шагом, исключающим провис; на стояке — фиксация под раструбом.
  10. Заглушки. Все открытые концы закрывают, чтобы в трубу не попал строительный мусор и раствор.
  11. Испытание системы. Проливают или проверяют по схеме, предусмотренной проектом, до закрытия конструкций.
  12. Исполнительная фотофиксация каждой трассы с рулеткой и уровнем в кадре.

Только после пункта 12 можно засыпать, заливать стяжку и зашивать стены.

Крепления, проходы и гильзы

Клипсы, гильзы, запенка
На фото. Трубу держат клипсами по уклону; через перекрытие — гильза с зазором и герметизацией, без «замороженной» трубы в бетоне.

Три места, где чаще всего появляются скрытые дефекты:

Крепления. Недостаточный шаг хомутов — и труба провисает между опорами. Для внутренних сетей горизонтальные участки крепят так, чтобы не было прогиба на глаз; на пластике учитывают температурное расширение и не затягивают хомуты «намертво» там, где нужен ход.

Проходы через перекрытия и стены. Труба не должна быть замоноличена напрямую: используют гильзу большего диаметра, зазор заполняют эластичным материалом. Это и компенсация подвижек, и снижение шума, и возможность заменить участок.

Проход через фундамент. Самый ответственный узел. Гильза даёт трубе свободу при осадке дома; жёсткая заделка приводит к трещине трубы ровно там, где её тяжелее всего чинить.

Для шумных мест — стояк рядом со спальней — трубу дополнительно обматывают звукоизоляционным материалом и разрывают жёсткую связь с каркасом стены.

Испытание и что фиксировать

Заливка, фото, акт
На фото. Испытание заливкой или воздухом до штукатурки и фото каждого скрытого стыка — последний шанс исправить без вскрытия.

Перед закрытием система проверяется на герметичность и пропускную способность способом, указанным в проекте. Минимальный набор проверок на объекте:

  • Пролив каждой ветки с наблюдением стыков.
  • Проверка уклонов уровнем в нескольких точках трассы — ориентиры в материале об уклонах.
  • Проверка направления раструбов — по потоку, а не против.
  • Отсутствие провисов и обратных участков.
  • Доступность ревизий — люк реально открывается, а не упирается в короб.
  • Заглушки на месте на всех неподключённых выпусках.

Фиксировать надо всё, что уйдёт под стяжку и в стены: фото с привязкой к стене/оси и рулеткой. Через полгода, когда понадобится повесить полку или найти трубу, эти снимки окажутся дороже любого акта.

Согласование с отделкой

  • До стяжки: все горизонтальные трассы, трапы, гидроизоляция под трапами.
  • До зашивки стен: стояки, ветки в перегородках, звукоизоляция.
  • До чистовой отделки: подготовка выпусков под приборы на нужной высоте.
  • После отделки: только установка приборов и подключение через сифоны.

Если этот порядок нарушен, любая переделка стоит не как труба, а как ремонт помещения. Из чего складывается бюджет работ — в смете.

Когда звать специалиста

Самостоятельно разумно ограничиться подключением приборов к готовым выпускам. Специалист нужен для разработки схемы, устройства выпуска и прохода через фундамент, монтажа стояков и фановой части через кровлю, устройства трапов с гидроизоляцией, подключения к наружной сети или ЛОС, испытаний системы. Врезка в централизованную сеть — только эксплуатирующей организацией. В котельной с газовым оборудованием любые смежные работы согласуются с профильной службой.

Общая логика системы — в обзоре внутренней канализации; что проверять при сдаче — в приёмке.

Краткий итог

  1. Монтаж ведут от выпуска к приборам — отметка выпуска задаёт всю систему.
  2. Проход через фундамент и перекрытия — только в гильзах, без защемления.
  3. Повороты на 90° собирают двумя отводами по 45°, ревизии оставляют доступными.
  4. Испытание и фотофиксация — строго до стяжки и зашивки стен.
  5. После отделки остаётся только подключение приборов; всё остальное — уже переделка.
