Усадка дома из бруса: сколько ждать, почему появляются щели и перекосы и что предусмотреть заказчику

Проблема: коробку дома из профилированного бруса собрали в мае. Подрядчик предлагает сразу ставить окна, делать отделку и заезжать к зиме: «брус сухой, усадки почти не будет». Знакомые с похожим домом жалуются, что через год у них заклинило двери, над окнами появились щели, а гипсокартон на перегородках пошёл трещинами. Хозяин хочет понять, насколько дом сядет, сколько ждать и что нужно сделать, чтобы усадка не испортила отделку.

Короткий ответ: любой дом из бруса садится: древесина высыхает и уменьшается поперёк волокон, утеплитель в межвенцовых швах уплотняется, венцы притираются под весом кровли. Величина и сроки зависят от типа бруса и его влажности: брус естественной влажности садится заметно и долго, камерной сушки — меньше, клеёный — меньше всего, но тоже не ноль. Чтобы усадка не испортила дом, проёмы делают с обсадой и компенсационным зазором, вертикальные элементы и перегородки — на скользящих узлах, трубы проводят через венцы в гильзах, а чистовую отделку и окна ставят с учётом графика усадки. Проходы дымохода через перекрытия и электрику в деревянном доме проектирует и выполняет только специалист.

Почему дом из бруса садится

ПроцессЧто происходитКогда заметнее всего
Усушка древесиныБрус уменьшается по высоте сечения при высыханииПервый год, особенно первый отопительный сезон
Уплотнение швовМежвенцовый утеплитель сжимаетсяПервые месяцы
Притирка венцовВенцы садятся плотнее под весомПервые месяцы после монтажа кровли
КороблениеБрус скручивается, появляются щелиПри быстрой сушке, неравномерном нагреве
Сезонные колебанияНебольшое «дыхание» по влажностиКаждый год

Суммарная усадка зависит прежде всего от начальной влажности бруса. Чем суше материал при сборке, тем меньше и быстрее усадка.

Тип брусаВлажность при сборкеУсадкаЧто учитывать
Естественной влажностиВысокаяЗначительная и долгаяДлинная пауза перед отделкой, протяжка
Камерной сушкиПониженнаяМеньше и быстрееПауза короче, но компенсаторы нужны
КлеёныйНизкаяМинимальнаяКомпенсаторы всё равно ставят
Термомодифицированный, профилированный массивЗависит от технологииОбычно небольшаяУточнять у производителя

Подробнее о различиях — в материале брус или клеёный брус.

Почему из-за усадки появляются проблемы

Сама по себе усадка — нормальный процесс. Проблемы начинаются, когда что-то в доме мешает стенам садиться свободно.

СимптомПричинаЧто за этим стоит
Заклинило двери и окнаСтены сели на жёсткую коробкуНет обсады и зазора над проёмом
Щели над окнами, перекос рамОкно поставлено прямо в брусНет скользящего узла
Трещины в гипсокартоне перегородокПерегородка жёстко связана со стеной и потолкомНет скользящего крепления
«Висят» лестница или колонныВертикальные элементы не дали стенам сестьНет регулировочных опор
Щели между венцамиНеравномерная сушка, короблениеБрус скрутило
Трубы, гнёт стоякСтояк зажат венцамиНет гильзы с запасом
Повреждение кабелейКабель натянут между венцамиНет запаса и правильной прокладки

Почти все эти проблемы связаны не с самой усадкой, а с тем, что конструкция не дала стенам спокойно сесть.

Как проверить, как идёт усадка

Наблюдение за усадкой не требует инструментов сложнее рулетки, карандаша и блокнота. Главное — делать замеры регулярно и в одних и тех же точках, тогда видно, как быстро садится дом и когда процесс замедляется.

  1. Сделайте метки на стене возле нескольких проёмов и на вертикальных элементах: отмечайте положение раз в месяц.
  2. Следите за зазором над обсадой окон и дверей: уменьшается ли он.
  3. Проверьте, свободно ли открываются двери и окна.
  4. Осмотрите межвенцовые швы: нет ли новых щелей, выпадения утеплителя.
  5. Проверьте вертикальные стойки, лестницу и перегородки: нет ли трещин в местах примыкания к потолку.
  6. Если есть домкраты под стойками, отмечайте, сколько раз их подкручивали.
ПризнакНормаПовод разобраться
Зазор над обсадойПостепенно уменьшаетсяИсчез полностью, рама зажата
ДвериОткрываются свободноТрут, заедают
ШвыПлотныеСквозные щели, продувание
ПерегородкиБез трещинТрещины у потолка
СтойкиРегулируются, стены садятся равномерноСтена «висит» на стойке

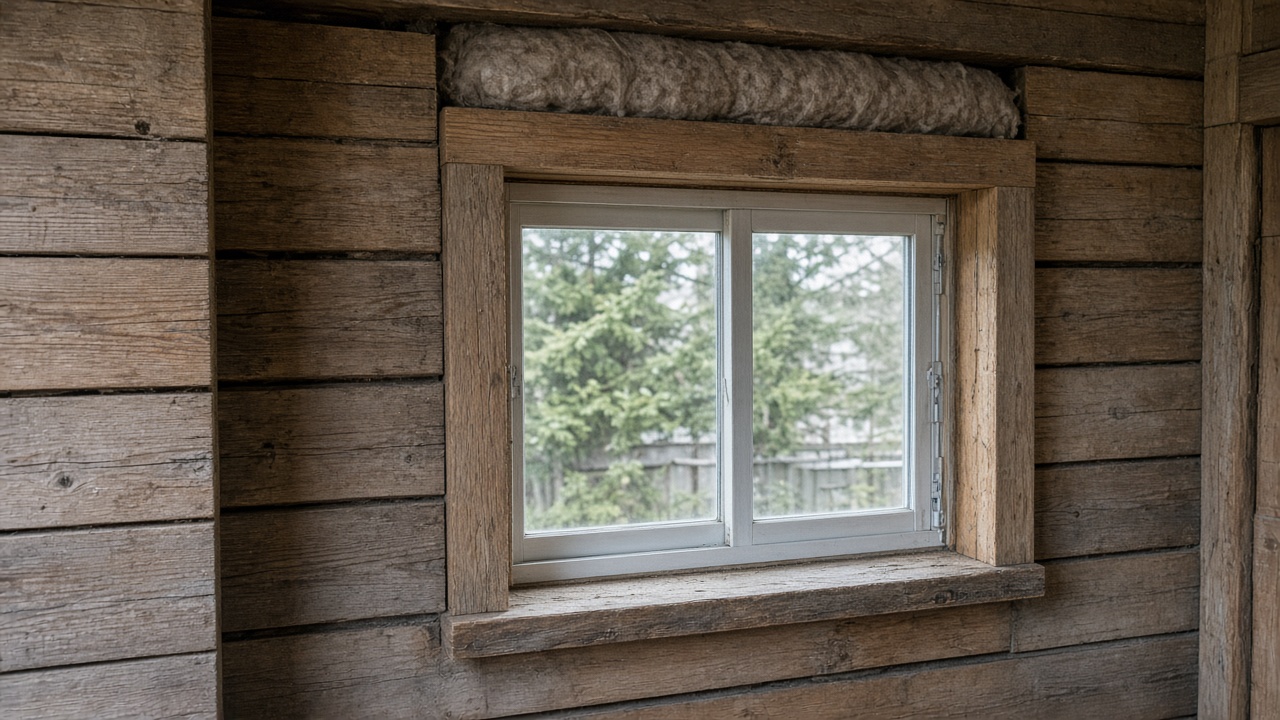

Компенсационный зазор над обсадой окна в деревянной стене
На фото. Компенсационный зазор над обсадой окна в деревянной стене.

Пошаговое решение: как подготовить дом к усадке

Порядок ниже подходит для любого бруса; различается только длительность пауз между этапами. Чем раньше компенсаторы заложены в проект, тем дешевле они обходятся.

  1. Выберите брус осознанно. Если сроки сжаты, а отделку хочется сделать быстро, разумнее камерная сушка или клеёный брус. Если выбран брус естественной влажности, заложите в план длинную паузу.

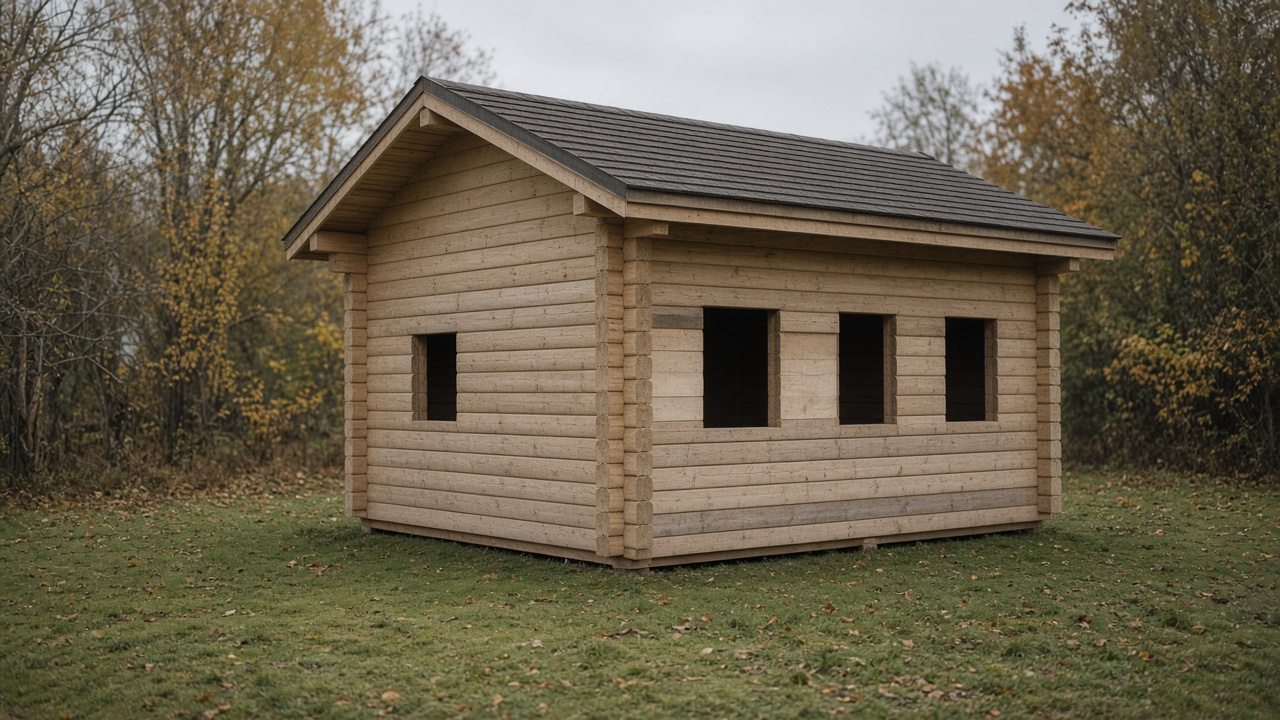

  2. Соберите коробку и закройте кровлей. Дом должен стоять под кровлей, с закрытыми проёмами от осадков, но без чистовой отделки.
  3. Сделайте обсаду проёмов. Окна и двери ставят не прямо в брус, а в обсадную коробку, которая скользит по пазу в торцах бруса. Над обсадой оставляют компенсационный зазор, заполненный мягким утеплителем.
  4. Поставьте вертикальные элементы на регулируемые опоры. Стойки, колонны, опоры лестницы ставят на винтовые домкраты или другие регулируемые узлы, которые подкручивают по мере усадки.
  5. Крепите перегородки и отделку скользящими узлами. Каркас перегородок и обшивку крепят к стенам через пазы или скользящие крепления, а у потолка оставляют зазор.
  6. Проводите трубы через венцы в гильзах. Гильза с запасом по высоте позволяет венцам садиться, не зажимая трубу.
  7. Электрику и проходы дымохода поручите специалистам. Кабели в деревянном доме прокладывают по правилам с учётом усадки, а проход дымохода через перекрытия и кровлю проектирует и выполняет только специалист.
  8. Планируйте чистовую отделку после основной усадки. Окончательную отделку, особенно жёсткую, делают после того, как основная часть усадки прошла.

Лестница, колонны и мебель: что учесть

Внутри дома из бруса много элементов, которые жёстко стоят по высоте: лестница на второй этаж, колонны под балками, встроенные шкафы, кухонные пеналы до потолка. Если закрепить их одновременно к полу и к потолку, при усадке стены и перекрытия сядут, а эти элементы останутся на прежней высоте. В результате ступени лестницы перекашиваются, колонны начинают нести то, что не должны, а шкафы распирают потолок.

Поэтому лестницу крепят к верхнему перекрытию через узел, который позволяет ей смещаться, или ставят на регулируемые опоры. Колонны устанавливают на домкраты. Встроенную мебель до потолка либо откладывают до окончания основной усадки, либо оставляют сверху зазор, закрытый карнизом или декоративной планкой.

Как пережить первый отопительный сезон

Первый отопительный сезон — самый активный период усадки. Тёплый сухой воздух быстро вытягивает влагу из бруса, и если сушка идёт слишком резко, брус трескается и скручивается. Поэтому в первую зиму дом прогревают постепенно, без резкого скачка температуры, и не включают отопление на максимум с первого дня.

Важно следить за влажностью внутри: слишком сухой воздух ускоряет растрескивание. Проветривание по графику и умеренная температура помогают древесине высыхать равномерно. Трещины на поверхности бруса — нормальное явление, если они не сквозные и не сопровождаются сильным скручиванием.

По ходу сезона подкручивают регулируемые опоры, если они есть, и следят за зазорами над обсадой. Если двери начинают заедать, это повод проверить, не съела ли усадка зазор над проёмом.

Сколько ждать перед отделкой

Это самый частый вопрос заказчиков, и универсального ответа на него нет.

Сроки сильно зависят от материала и условий. Для бруса естественной влажности часто закладывают паузу от полугода до года и больше до чистовой отделки, для камерной сушки — меньше, для клеёного бруса отделку иногда начинают почти сразу, но компенсаторы всё равно делают. Точнее о сроках — в материале про сроки усадки сруба.

Пауза не означает простоя. В это время можно сделать кровлю, черновые инженерные работы, обсаду проёмов, установить окна в обсаду, провести черновую электрику силами электрика. Нежелательно делать жёсткую отделку, которая не допускает движения стен: штукатурку по стенам, плитку на перегородках без компенсаторов, жёстко закреплённую вагонку.

Что записать в договор с подрядчиком

Многие споры об усадке возникают потому, что заказчик и подрядчик по-разному понимали, что входит в работу. Полезно заранее записать в договор тип и влажность бруса, кто и когда делает обсаду проёмов, входят ли регулируемые опоры под стойки, как будут устроены узлы перегородок, когда допускается чистовая отделка и кто отвечает за подтяжку и регулировку в первый год.

Отдельной строкой стоит указать, что делать с межвенцовыми щелями после усадки: конопатка, тёплый шов или другое решение, и за чей счёт. Если подрядчик предлагает сразу делать отделку, попросите письменно объяснить, как будет компенсироваться усадка.

Сравнение бруса с другими материалами по этому параметру есть в статье брус камерной сушки или газобетон.

Межвенцовые швы и щели

После основной усадки в швах могут появиться щели: утеплитель уплотнился, брус покоробился. Их закрывают конопаткой или тёплым швом. Решение зависит от типа бруса и предпочтений; варианты разобраны в статье конопатка или тёплый шов.

Примеры из практики

Три истории, которые показывают, как одно решение на стройке отражается на доме через год.

Пример 1. Двери заклинило через год. Дом 8×9 м из бруса естественной влажности, двери поставлены прямо в брус без обсады. Через год три двери перестали закрываться, над двумя окнами появились щели. Проёмы вскрыли, сделали обсаду с зазором, двери и окна переставили.

Пример 2. Трещины в перегородках. Перегородки из гипсокартона на металлическом каркасе жёстко прикрутили к потолку из бруса. После первой зимы по верху перегородок пошли трещины длиной до 1–1,5 м. Узел переделали со скользящим креплением и зазором, закрытым декоративным плинтусом.

Пример 3. Клеёный брус с компенсаторами. Дом из клеёного бруса, окна в обсаде, стойки на домкратах, перегородки на скользящих узлах. Отделку начали через несколько месяцев. За два года домкраты подкручивали несколько раз, трещин и заеданий не было.

ПримерМатериалОшибка или решениеИтог
ДвериЕстественная влажностьНет обсадыПеределка проёмов
ПерегородкиБрус, гипсокартонЖёсткое крепление к потолкуТрещины до 1–1,5 м, переделка
КомпенсаторыКлеёный брусОбсада, домкраты, скользящие узлыБез проблем

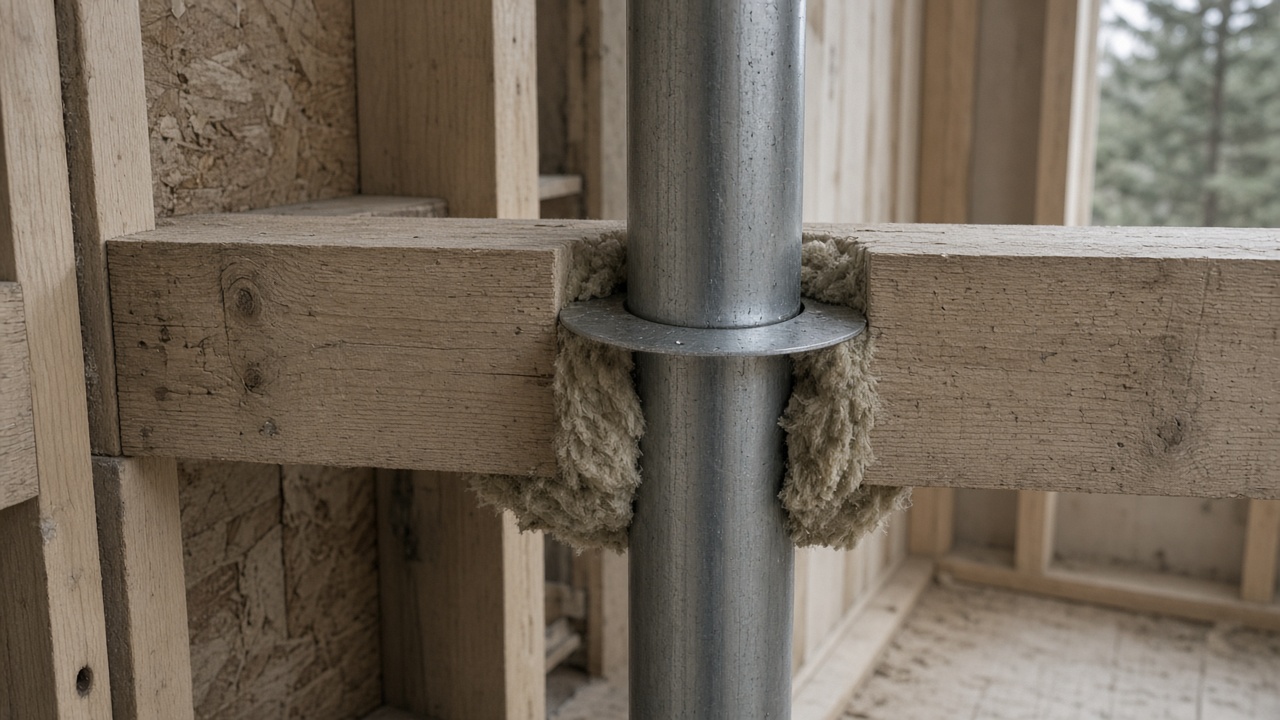

Скользящая гильза стояка через венец бруса
На фото. Скользящая гильза стояка через венец бруса.

Как проверить результат

Через год после сборки и после второго отопительного сезона пройдите по дому с коротким списком.

  • Двери и окна открываются и закрываются свободно, без трения и заеданий.
  • Над обсадой ещё остаётся запас зазора; если он исчез, рама скоро окажется зажатой.
  • Перегородки без трещин у потолка и в углах, декоративные планки на зазорах не сорваны.
  • Межвенцовые швы плотные, без сквозных щелей и продувания.
  • Трубы свободно стоят в гильзах, не изогнуты и не зажаты венцами.
  • Регулируемые опоры стоек подкручены, стены садятся равномерно.

Если всё в порядке, конструкция справилась с усадкой, и можно переходить к чистовой отделке тех мест, где её откладывали.

Брус в штабеле: торцы и усушечные трещины
На фото. Брус в штабеле: торцы и усушечные трещины.

Читайте также: трещины в брусе.

Частые ошибки

Большинство этих ошибок делаются из желания побыстрее заехать в дом.

  • Окна и двери прямо в брус. Заклинивание и щели.
  • Жёсткая отделка сразу после сборки. Трещины и перекосы.
  • Стойки без регулировки. Стены «висят».
  • Трубы без гильз. Деформация стояков.
  • Резкий прогрев в первую зиму. Трещины и коробление.
  • Кабели без запаса и с нарушением правил. Риск повреждения — прокладку делает только электрик.
  • Проход дымохода без учёта усадки. Опасно; решает только специалист.

Когда звать специалиста

За усадкой хозяин может следить сам, но ряд работ и решений требует профильного специалиста.

СитуацияКого звать
Проход дымохода через перекрытие и кровлюСпециалиста по печам и дымоходам
Электрика в деревянном домеЭлектрика
Сильное скручивание бруса, сквозные щелиСтроителя или технадзор
Перекос стен или проёмовТехнадзор
Спор с подрядчиком о качестве брусаНезависимого эксперта

Частые вопросы

Сколько садится дом из бруса?
Зависит от типа бруса и влажности. Брус естественной влажности садится заметно, камерной сушки — меньше, клеёный — минимально.

Можно ли сразу заезжать в дом из клеёного бруса?
Часто да, но компенсаторы — обсада, скользящие узлы, регулируемые опоры — всё равно нужны.

Когда ставить окна?
В обсаду их можно ставить достаточно рано, потому что обсада компенсирует усадку. Без обсады — нельзя.

Нужно ли подкручивать домкраты?
Да, по мере усадки, особенно в первый год. Частоту определяют по меткам.

Трещины на брусе — это брак?
Поверхностные трещины от усушки — нормальное явление. Сквозные трещины и сильное скручивание — повод для оценки.

Коротко

Дом из бруса садится всегда; величина зависит от влажности и типа бруса. Чтобы усадка не испортила дом, проёмы делают в обсаде с зазором, стойки ставят на регулируемые опоры, перегородки крепят скользящими узлами, трубы проводят в гильзах, первую зиму прогревают постепенно, а жёсткую отделку делают после основной усадки. Проход дымохода и электрику выполняют только специалисты.

Тема

Ещё по этой теме

Вся тема

По теме

Цена, ошибки, приёмка

← На главную Загород
