Опалубка фундамента: виды и что проверить заказчику
Проблема: опалубка стоит на участке недолго и кажется временной, поэтому её часто собирают наспех. А ведь именно она задаёт форму будущего фундамента. Если щиты стоят не по осям, лента получится кривой и стены поедут. Если распорок мало, при заливке опалубку разопрёт и бетон вытечет. Если остались щели, вместе с цементным молоком уйдёт прочность, а на поверхности останутся раковины. Всё это потом невозможно исправить без отбойного молотка.
Короткий ответ: форму, размеры и отметки фундамента задаёт проект, а заказчик проверяет, что опалубка им соответствует. Смотрят разбивку по осям и диагоналям, ширину и высоту ленты, вертикаль щитов, горизонт верхнего края, жёсткость и шаг распорок и подкосов, отсутствие щелей, плёнку или другую защиту, гильзы и закладные на своих местах. Всё фотографируют и подписывают акт до армирования. Изменения размеров и схемы согласует конструктор.

Зачем чеклист и где границы темы
Опалубка это форма для бетона. Она должна точно повторить размеры из проекта, выдержать давление жидкой смеси, не пропустить цементное молоко и не сдвинуться при вибрировании. Бетон в жидком состоянии очень тяжёлый, и на нижнюю часть щитов давит с большой силой. Если опалубка не рассчитана на это, она деформируется, и фундамент получает пузо, перекос или разрыв.
Этот чеклист для заказчика. В нём нет расчёта щитов и креплений, их выбирает бригада по опыту и технологии. Здесь только то, что хозяин может увидеть, измерить рулеткой и сверить с чертежом. Подробнее о самих работах в статье устройство опалубки.
Виды опалубки и что это меняет
На частных стройках используют деревянную щитовую опалубку из досок или фанеры, инвентарную сборную из готовых щитов и несъёмную из пенополистирола или других материалов. У каждой свои слабые места. Деревянная самая распространённая, но гнётся и пропускает молоко через щели. Инвентарная ровная и жёсткая, но дорогая в аренде. Несъёмная остаётся в фундаменте и работает как утеплитель, но требует аккуратной сборки, иначе блоки разъедутся.
| Вид опалубки | Плюс | На что смотреть |
|---|---|---|
| Доски | Доступно, легко собрать | Щели, прогибы, кривые доски |
| Ламинированная фанера | Ровная поверхность | Толщина, крепление, кромки |
| Инвентарные щиты | Жёсткие и точные | Замки и стяжки |
| Несъёмная из пенополистирола | Сразу утепляет | Стыки блоков, перекосы |
| Комбинированная | Под сложную форму | Узлы между разными видами |
| Опалубка плиты | Борта по периметру | Горизонт, высота борта |
Перед стартом: что должно быть на руках

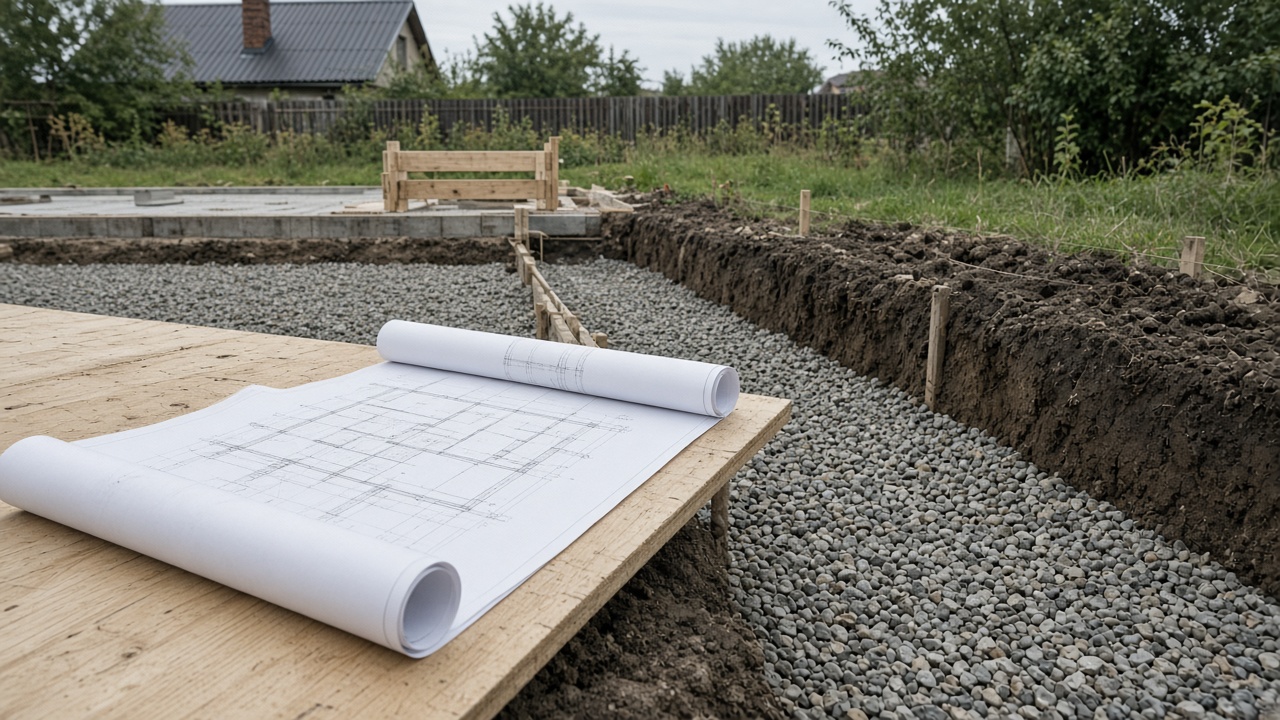

До начала сборки у заказчика должны быть план фундамента с осями и размерами, разрезы с отметками и схема расположения гильз и закладных. Перед сборкой проверяют, что основание под опалубкой подготовлено: котлован или траншея нужной глубины, песчаная подушка уплотнена, геотекстиль и подготовка уложены, если они есть в проекте.
| Что подготовить | Зачем |
|---|---|
| План фундамента с осями | Сверить разбивку |
| Разрезы с отметками | Проверить высоту и ширину |
| Схему гильз и закладных | Не забыть вводы и выпуски |
| Рулетку длинную | Проверить диагонали и размеры |
| Уровень или нивелир | Проверить вертикаль и горизонт |
| Телефон с камерой | Снять каждую сторону и узел |

Разбивка и геометрия
Начинают с разбивки. Оси фундамента выносят на обноску или колышки, натягивают шнуры и по ним ставят щиты. Заказчику достаточно проверить несколько простых вещей. Длины сторон совпадают с проектом. Диагонали прямоугольника равны, значит углы прямые. Ширина ленты одинакова по всей длине. Внутренние ленты стоят на своих местах относительно наружных.
После этого проверяют вертикаль щитов уровнем в нескольких местах на каждой стороне и горизонт верхнего края. Верх опалубки часто служит маяком для бетона, и если он гуляет, гулять будет и верх фундамента. Это потом выльется в лишнюю работу на цоколе и проблемы со стенами. Замеры полезно делать не в одной точке, а в начале, середине и конце каждой стороны, и записывать результаты прямо на схеме. Так легче увидеть, где именно опалубка ушла, и показать это бригаде без споров.

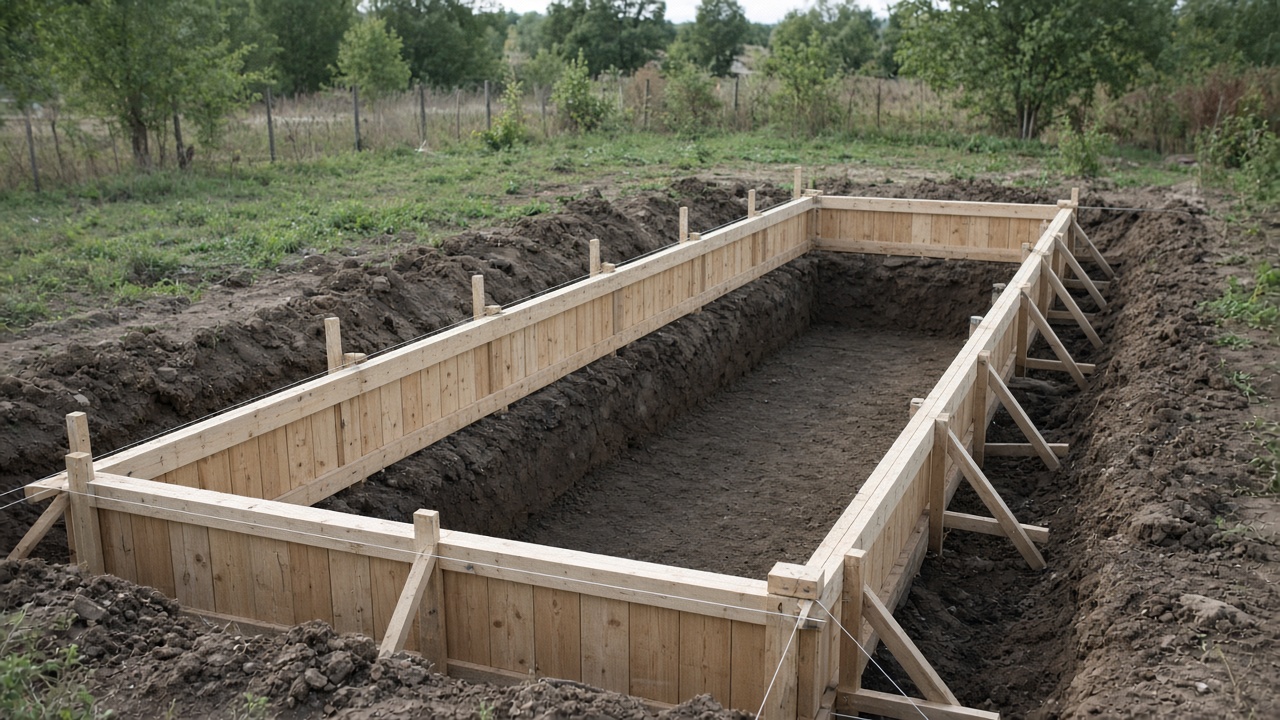

| Что проверить | Как | Признак проблемы |
|---|---|---|
| Длина сторон | Рулеткой по осям | Отличается от проекта |
| Диагонали | Сравнить две диагонали | Заметная разница |
| Ширина ленты | В нескольких местах | Сужается или расширяется |
| Вертикаль щитов | Уровнем | Щит наклонён |
| Горизонт верха | Нивелиром или уровнем | Перепады по длине |
| Положение внутренних лент | От наружных осей | Сдвинуты |
Жёсткость, распорки и подкосы

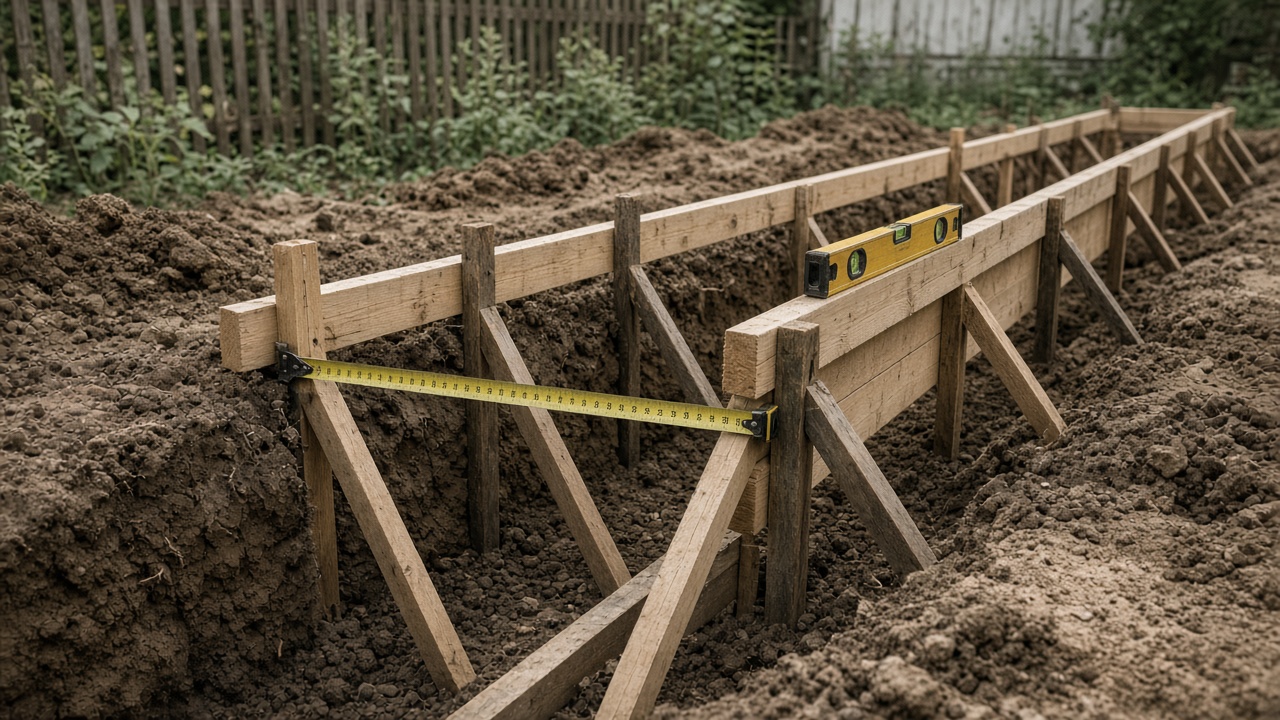

Жидкий бетон давит на щиты изнутри, и сильнее всего у основания. Поэтому опалубку раскрепляют распорками внутри и подкосами снаружи, а верх стягивают перемычками. Шаг креплений зависит от высоты ленты и материала щитов. Заказчик проверяет, что подкосы стоят на всех сторонах с равным шагом, упираются в надёжное основание, а не в рыхлый грунт, и что щиты не качаются, если на них надавить рукой.

Особое внимание углам: там щиты встречаются, и при заливке угол часто раскрывается. Его дополнительно крепят снаружи. Если лента высокая, внутри ставят стяжки, которые не дадут стенкам разойтись. Стяжки после заливки остаются в бетоне или вынимаются по технологии, и это тоже стоит обсудить заранее.
Щели, плёнка и чистота
Через щели между досками и щитами вытекает цементное молоко, и бетон в этих местах становится пористым. Поэтому щели закрывают, а опалубку изнутри часто застилают плёнкой. Плёнка ещё и облегчает снятие щитов и сохраняет влагу в бетоне. Её укладывают без больших складок и разрывов, с нахлёстом на стыках.
Перед армированием дно опалубки очищают от мусора, опилок, обрезков, воды и снега. Всё, что останется внутри, окажется в бетоне. Если на дне стоит вода после дождя, её убирают перед заливкой. Мусор проще убрать до вязки каркаса, потом до дна уже не добраться.

Гильзы, закладные и выпуски
Ещё до армирования решают, где через фундамент пройдут трубы и кабели. В этих местах ставят гильзы, чтобы потом не пробивать бетон. Гильзы крепят к опалубке так, чтобы они не сдвинулись при заливке, и ставят с уклоном, если это нужно для канализации. Закладные детали, выпуски под крыльцо или террасу и продухи тоже ставят по схеме.
| Элемент | Зачем | Что проверить |
|---|---|---|
| Гильза водопровода | Ввод воды | Место и глубина по схеме |
| Гильза канализации | Выпуск стоков | Уклон и диаметр |
| Гильза кабеля | Ввод электричества | Место по схеме |
| Продухи | Проветривание подполья | Число и расположение |
| Закладные | Крепление конструкций | Положение и крепление |
| Выпуски арматуры | Связь с крыльцом и стенами | По проекту |
Как провести приёмку по шагам

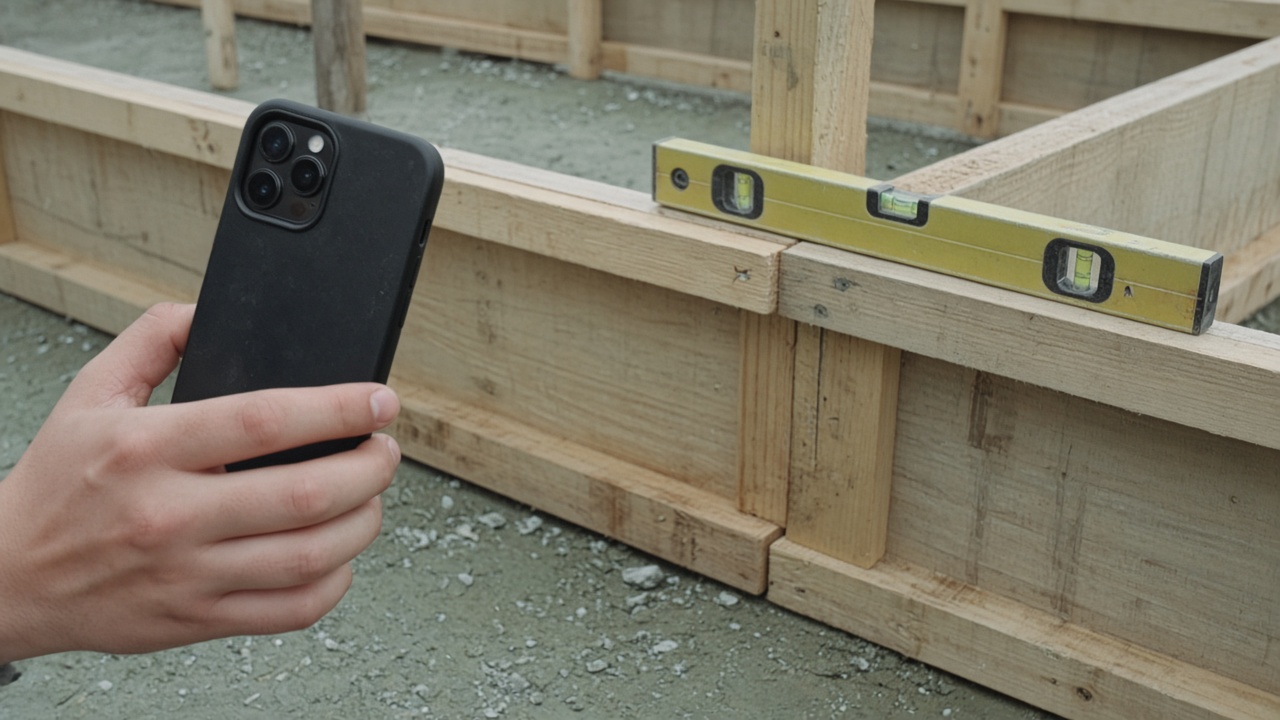

Приёмку удобно проводить в одном и том же порядке, чтобы ничего не забыть. Сначала общий осмотр, потом замеры, потом крепления, потом мелочи вроде гильз и чистоты дна. Каждое замечание отмечают на щите малярным скотчем и фотографируют. Когда бригада исправит, делают короткий повторный обход только по отмеченным местам.
| Шаг | Что делать | Результат |
|---|---|---|
| Общий осмотр | Обойти периметр, посмотреть издалека | Видны явные перекосы |
| Замер сторон и диагоналей | Рулеткой по осям | Геометрия по проекту |
| Вертикаль и горизонт | Уровнем и нивелиром | Ровные щиты и верх |
| Крепления | Надавить на щиты, проверить подкосы | Жёсткая опалубка |
| Гильзы и закладные | Сверить со схемой | Всё на месте |
| Дно и плёнка | Посмотреть внутри | Чисто, без разрывов |
На приёмку уходит час-полтора даже на большом доме. Это намного меньше, чем время, которое придётся потратить на исправление кривого фундамента. Если бригада торопит, потому что арматура уже привезена, стоит напомнить, что армирование без принятой опалубки не начинают.
Несъёмная опалубка: особенности
Несъёмная опалубка из пенополистирола или других блоков остаётся в фундаменте навсегда, поэтому проверять её нужно особенно внимательно. Блоки собирают как конструктор, и каждый ряд должен лечь ровно, без смещений. Если нижний ряд стоит криво, весь фундамент пойдёт по наклону. Стыки блоков плотные, замки защёлкнуты, перемычки не сломаны.
Такую опалубку дополнительно раскрепляют снаружи на время заливки, потому что лёгкие блоки легко сдвинуть. Бетон в неё подают аккуратно, небольшими слоями, и не вибрируют слишком долго, иначе блоки может разорвать. Требования к заливке и креплению берут из инструкции производителя системы.
Погода и опалубка
Деревянные щиты меняются от погоды. В дождь доски набирают влагу и разбухают, в жару сохнут и коробятся, между ними открываются щели. Если опалубка простояла несколько недель до заливки, её осматривают заново перед армированием и бетонированием. Снег и лёд внутри опалубки перед заливкой полностью убирают, иначе они окажутся в бетоне.
Снятие опалубки и осмотр после
Опалубку снимают только когда бетон набрал прочность, достаточную для этого. Срок зависит от погоды и состава бетона и указывается в проекте или технологии. Снимают аккуратно, без ударов по свежему бетону. После снятия сразу осматривают фундамент, пока поверхность открыта.
| Что увидеть после снятия | О чём говорит | Что делать |
|---|---|---|
| Ровные гладкие стенки | Опалубка держала форму | Принять |
| Пузо или выпуклость | Щит прогнуло при заливке | Показать конструктору |
| Раковины у дна | Плохое уплотнение или щели | Фото и конструктор |
| Пористые полосы | Утекло молоко через щели | Фото и конструктор |
| Сколы на углах | Ранняя или грубая распалубка | Оценить и отремонтировать по схеме |
| Гильзы на месте | Опалубка не сдвинула их | Сверить со схемой |
Вопросы бригаде заранее
До начала сборки полезно спросить, из чего будут щиты, какой шаг подкосов и распорок планируется, как будут закреплены углы, будет ли плёнка, где пройдут гильзы, кто поставит закладные и когда можно приехать на приёмку. Если бригада собирается собирать опалубку из досок, которые уже были в работе, их стоит посмотреть заранее.
Чего нельзя делать
Не начинают армирование, пока опалубка не принята. Не меняют размеры ленты и глубину без согласования с конструктором. Не ставят подкосы в рыхлый грунт. Не оставляют щели в расчёте на то, что «бетон густой». Не забывают про гильзы, рассчитывая пробить потом. Не снимают опалубку раньше срока по технологии. Не используют гнилые и сильно кривые доски для щитов.
Что зафиксировать письменно
В акт записывают соответствие опалубки проекту по размерам, отметкам и осям, состояние креплений, наличие гильз и закладных, замечания и сроки их устранения. Прикладывают фото каждой стороны, углов, гильз, креплений и замеров диагоналей с рулеткой. Эти снимки пригодятся, если после заливки лента окажется не того размера или не на том месте.
Связка с соседними этапами

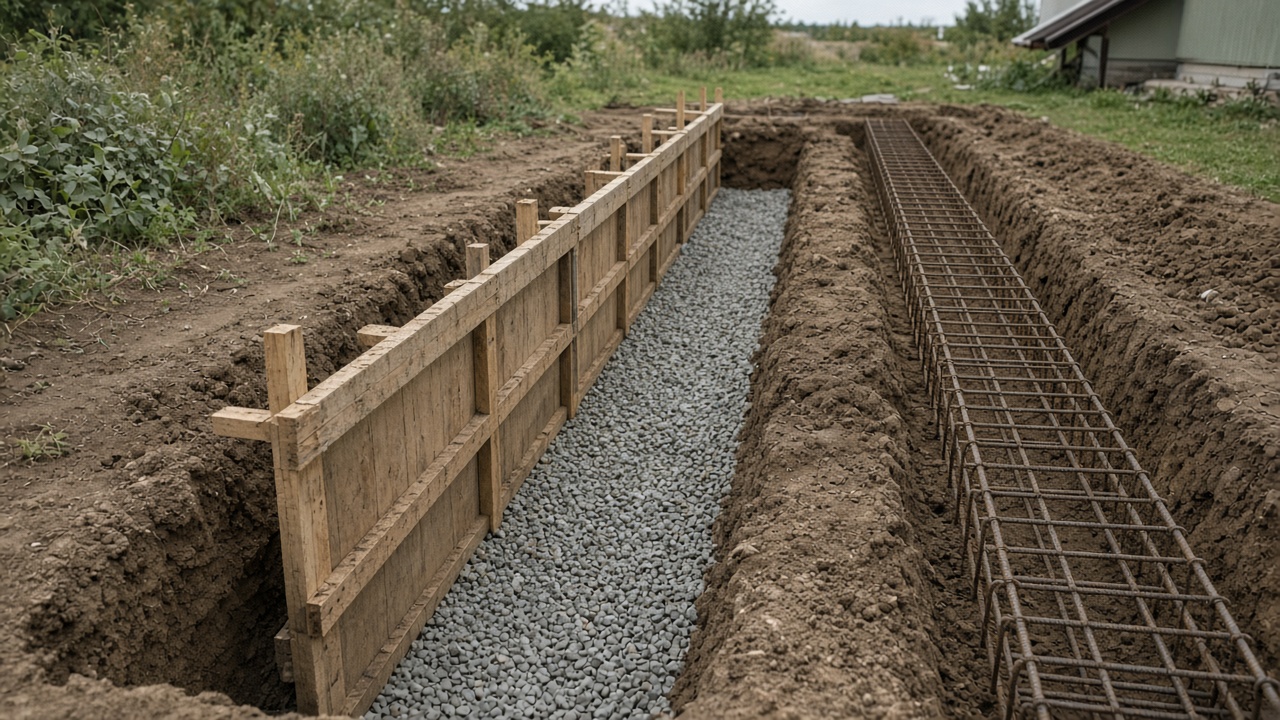

Опалубка идёт после земляных работ и подушки и перед армированием. Иногда арматурный каркас собирают до установки щитов, тогда опалубку проверяют особенно тщательно на защитный слой. После приёмки опалубки переходят к армированию и бетонированию. Следующий этап описан в статье армирование фундамента, а итоговая проверка в статье приёмка фундамента.
Примеры из практики

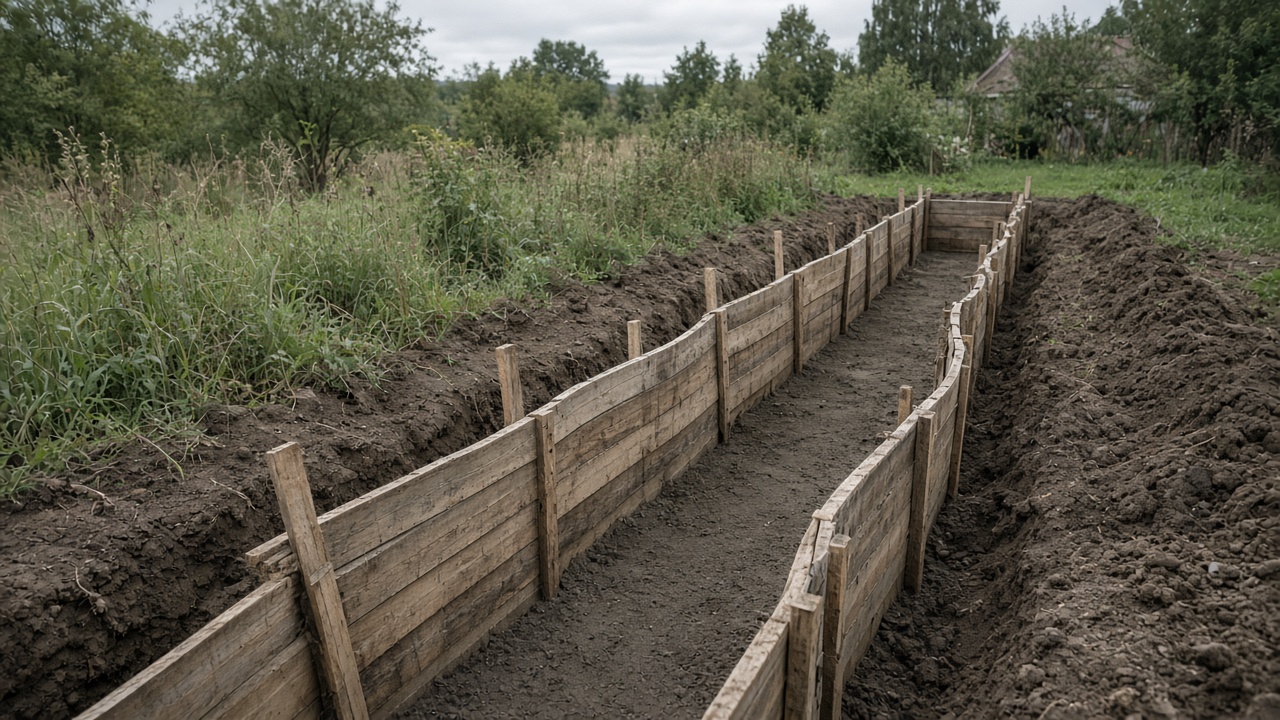

Опалубку собрали без проверки диагоналей. После заливки оказалось, что прямоугольник перекошен, и стены пришлось выводить со свесами на цоколе.

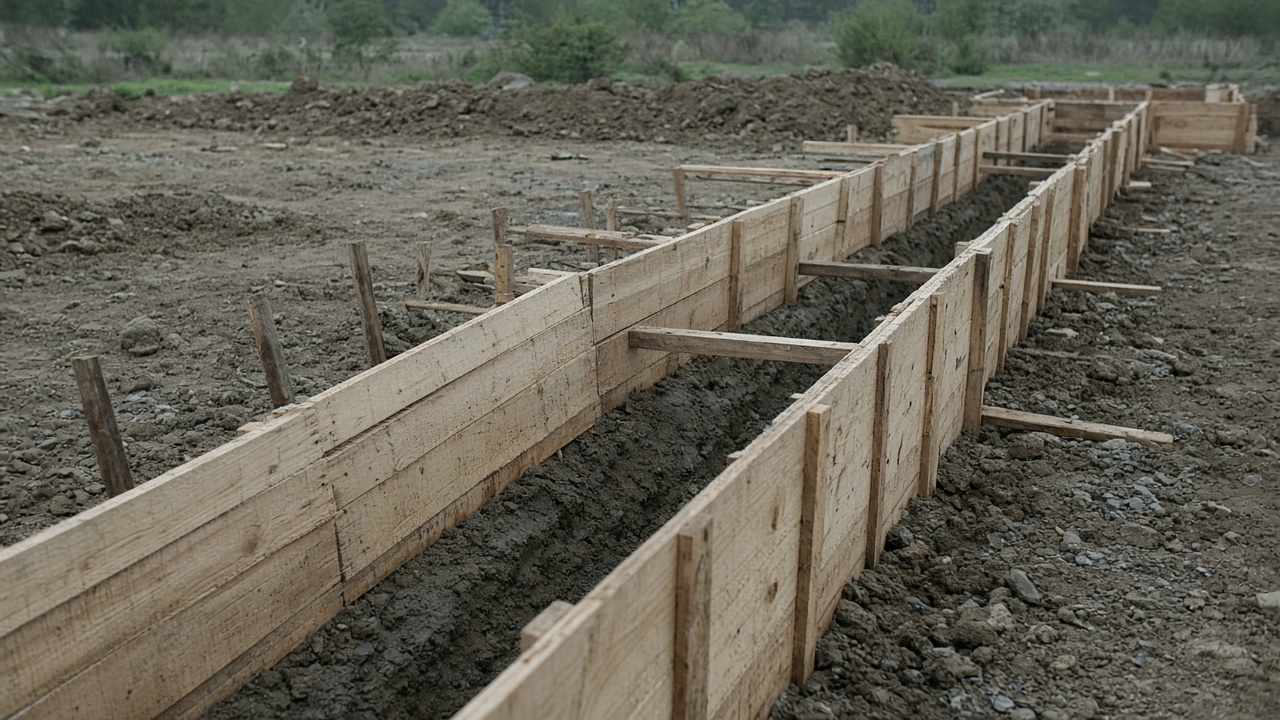

На высокой ленте поставили редкие подкосы. При заливке нижнюю часть щита выдавило, бетон ушёл в траншею. Пришлось останавливать заливку и укреплять опалубку.
Гильзу под канализацию забыли. После заливки пробивали фундамент, задели арматуру, решение по ремонту давал конструктор.
Доски опалубки стояли с щелями, плёнку не постелили. После снятия щитов на боковой поверхности были раковины и пористые полосы.
На плите борта опалубки поставили без проверки горизонта. Плита получилась с перепадом по высоте, и под полы пришлось делать толстую выравнивающую стяжку.
Несъёмную опалубку из блоков собрали без наружных креплений. При заливке два ряда сдвинулись наружу, и угол фундамента получился неровным. Дальше блоки раскрепили досками, а угол оценивал конструктор.
Частые ошибки
Заказчик не проверяет размеры и полагается на бригаду. Не смотрит диагонали. Не обращает внимания на шаг подкосов. Пропускает гильзы. Разрешает заливку без акта. Позволяет снять опалубку раньше срока. Больше примеров в статье ошибки опалубки фундамента.
Когда звать специалиста
Конструктора зовут, если нужно изменить размеры, глубину или форму фундамента, если на площадке обнаружился грунт или вода, которых не ждали, если опалубку повело при заливке. Геодезист помогает с разбивкой осей на сложном участке или при большом доме. Технадзор полезен на приёмке опалубки и армирования, особенно когда этапы идут один за другим без перерыва. Решения о несущей способности фундамента, допустимых отклонениях и ремонте дефектов после распалубки принимает только конструктор, а не бригада на месте.
FAQ
Нужна ли плёнка внутри опалубки?
Обычно да. Она закрывает щели, сохраняет влагу и облегчает снятие щитов.
Как проверить прямые углы?
Сравнить диагонали прямоугольника. Если они равны, углы прямые.
Можно ли пробить гильзу после заливки?
Можно, но это рискованно и дорого. Гильзы ставят до заливки.
Когда снимать опалубку?
В срок по проекту или технологии, после набора бетоном нужной прочности.
Можно ли собирать опалубку из старых досок?
Только из ровных и крепких, без гнили и сильных изгибов.
Коротко

Подборки: Фундамент частного дома
Тема
Ещё по этой теме
Вся тема
ДомагайдФундамент под каркасный дом: как выбрать тип по грунту, воде и нагрузке
БанигайдФундамент для бани: типы и выбор по грунту
ТеррасыгайдФундамент для террасы: сваи, столбики или плита и как не ошибиться
ТеррасыгайдКрепление лаг террасы к фундаменту
ДокументывопросАкт приёмки фундамента: что проверить, что указать и как подписать
ОшибкиошибкиОшибки гидроизоляции фундамента: разрывы, грязное основание, проходкиПо теме
