Приёмка сруба: чек-лист при разгрузке, после сборки и после усадки
Проблема: сруб привезли и собрали за несколько дней, бригада просит подписать акт и рассчитаться, а через год в углах щели, венцы повело, окна заклинило, а на брёвнах появились трещины и синева. Спорить поздно: акт подписан, а претензии «на глаз» подрядчик не принимает.
Короткий ответ: сруб принимают не один раз, а в три этапа: комплект материала при разгрузке, сборку после монтажа и дом после основной усадки. На каждом этапе проверяют конкретные вещи — влажность и пороки древесины, геометрию и углы, проёмы, межвенцовый утеплитель, зазоры под усадку — и фиксируют замечания письменно с фотографиями. Ниже — причины проблем, как проверять, пошаговый порядок, примеры, проверка результата, ошибки и ответы на вопросы.

Почему проблемы со срубом всплывают поздно
Сруб живёт. Дерево сохнет и усаживается, и многие дефекты проявляются только через месяцы. Сырой материал при сборке выглядит нормально, а при высыхании даёт трещины, кручение и щели.
Приёмка в один день. Если смотреть только готовый сруб, нельзя увидеть, какие брёвна пришли, были ли среди них бракованные и как их уложили. Скрытые дефекты нижних венцов уже закрыты верхними.
Нет критериев в договоре. Без описания породы, влажности, допустимых пороков, вида соединения углов и требований к утеплителю любые претензии превращаются в спор о вкусе.
Устные замечания. Бригада обещает «поправить потом», но без акта и фото это обещание ничего не стоит.
| Что всплыло позже | Когда можно было заметить | На каком этапе приёмки |
|---|---|---|
| Глубокие трещины и кручение | Влажный материал при разгрузке | Приёмка комплекта |
| Синева и гниль | Пороки на брёвнах | Приёмка комплекта |
| Щели в углах | Плохая подгонка замков | Приёмка сборки |
| Перекос стен | Нарушена геометрия при сборке | Приёмка сборки |
| Заклинившие окна | Нет зазора под усадку | Приёмка после усадки |
Приёмка 1: комплект при разгрузке

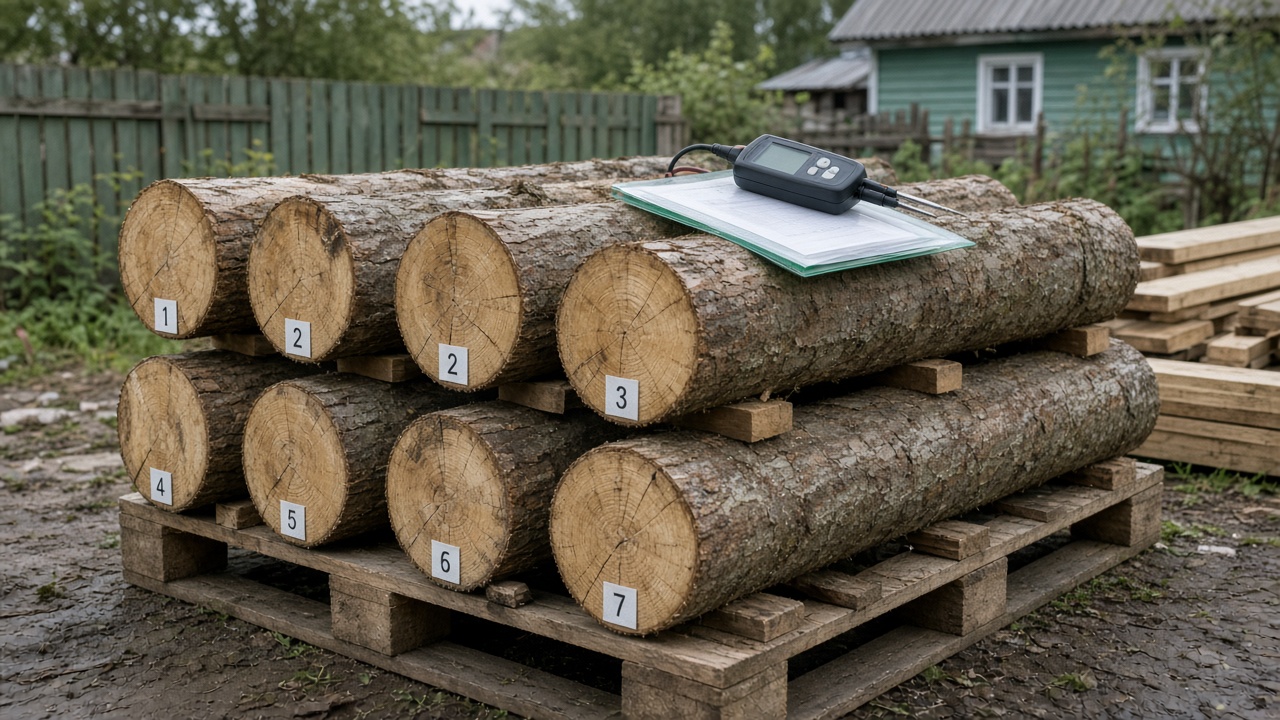

При разгрузке проверьте, что пришло ровно то, что заказано. Сверьте количество, маркировку брёвен или бруса по проекту, сечение и длину. Каждая деталь сруба обычно имеет метку, по которой её собирают.

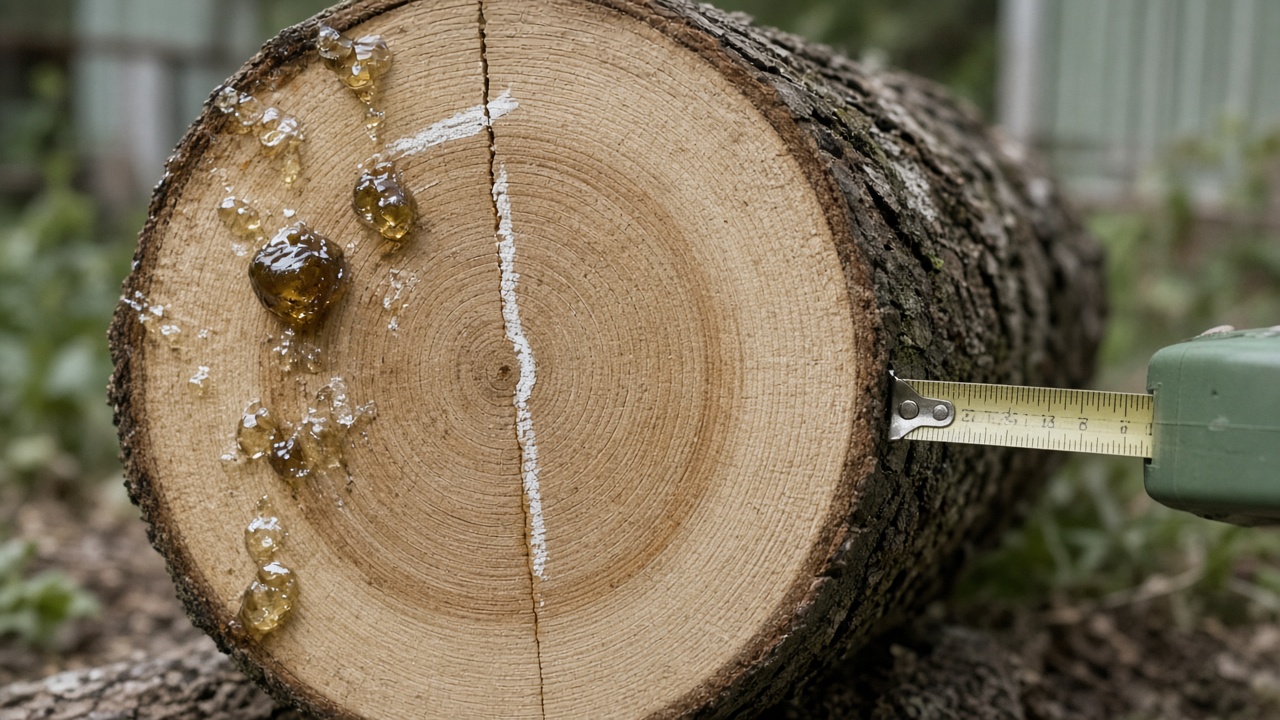

Осмотрите материал. Недопустимы гниль, глубокие сквозные трещины, сильная синева, ходы жуков. Небольшие трещины усушки и смоляные кармашки обычно допустимы, но их предел стоит заранее прописать в договоре. Проверьте влажность влагомером в нескольких точках и на нескольких брёвнах, особенно если в договоре указан материал камерной сушки.
Посмотрите, как материал сложили. Брёвна и брус должны лежать на подкладках, без контакта с землёй, под укрытием от дождя, с прокладками между рядами для проветривания.

| Что проверить | Как | Признак проблемы |
|---|---|---|
| Комплектность | Сверка с проектом и маркировкой | Нет деталей, другие размеры |
| Влажность | Влагомер в нескольких точках | Выше значения из договора |
| Пороки | Осмотр по всей длине | Гниль, синева, жуки, сквозные трещины |
| Геометрия | Рулетка, натянутый шнур | Сильная кривизна, разное сечение |
| Хранение | Подкладки, укрытие | Лежит на земле, мокнет |
Приёмка 2: сборка после монтажа
После сборки сруба проверьте геометрию. Измерьте диагонали коробки, проверьте вертикальность углов и стен отвесом или уровнем, горизонтальность верхнего венца. Сравните размеры с проектом.

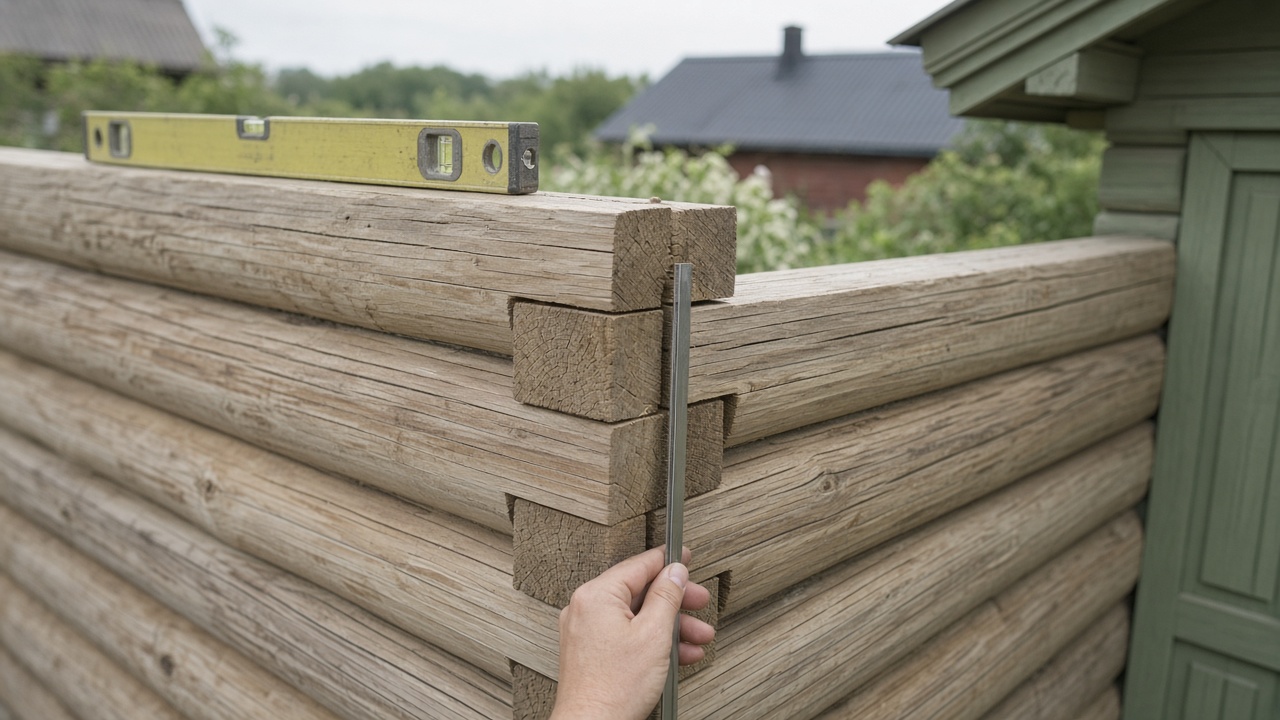

Осмотрите углы. Замки должны быть подогнаны плотно, без сквозных щелей. Чашки и врубки не должны быть разбиты или заполнены щепой. Если в договоре указан тёплый угол или определённый тип соединения, проверьте, что сделано именно оно.
Проверьте межвенцовый утеплитель. Он должен быть уложен по всей длине венца, без разрывов, с ровными краями. Если планируется конопатка или тёплый шов, уточните, когда и кем она выполняется. О выборе между конопаткой и современным герметиком подробно — в материале конопатка сруба или тёплый шов.
Посмотрите на крепёж венцов: нагели или шканты должны стоять по проекту, с правильным шагом и с запасом под усадку. Окладной венец должен лежать на гидроизоляции, а не прямо на бетоне. Осмотрите его по всему периметру: он должен опираться на фундамент без провисов, а под ним не должно быть щепы, мусора и подкладок из случайных обрезков. Если окладной венец из лиственницы или пропитан защитным составом, проверьте, что это указано в документах.

Приёмка 3: дом после усадки

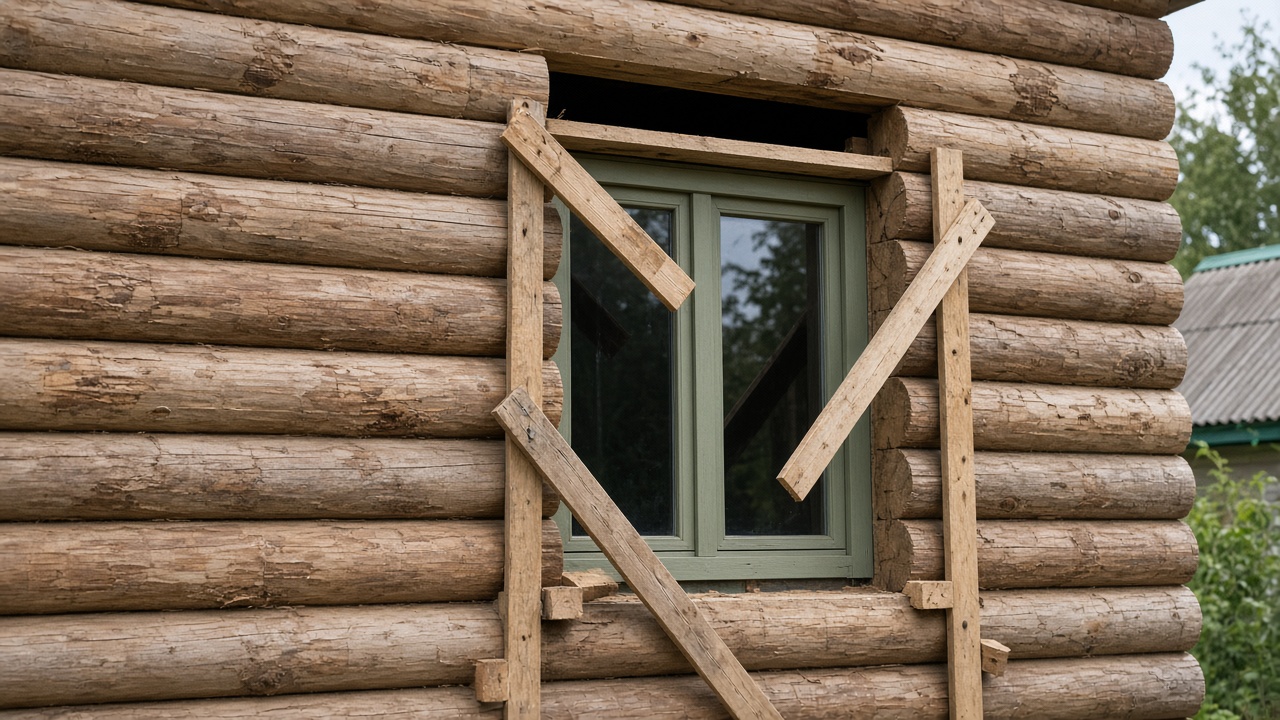

Основная усадка сруба длится от одного до нескольких лет в зависимости от материала и влажности. В этот период нельзя жёстко крепить окна, двери и перегородки к венцам: нужны обсада и компенсационные зазоры. О сроках усадки разных материалов — в статье усадка сруба: сроки.

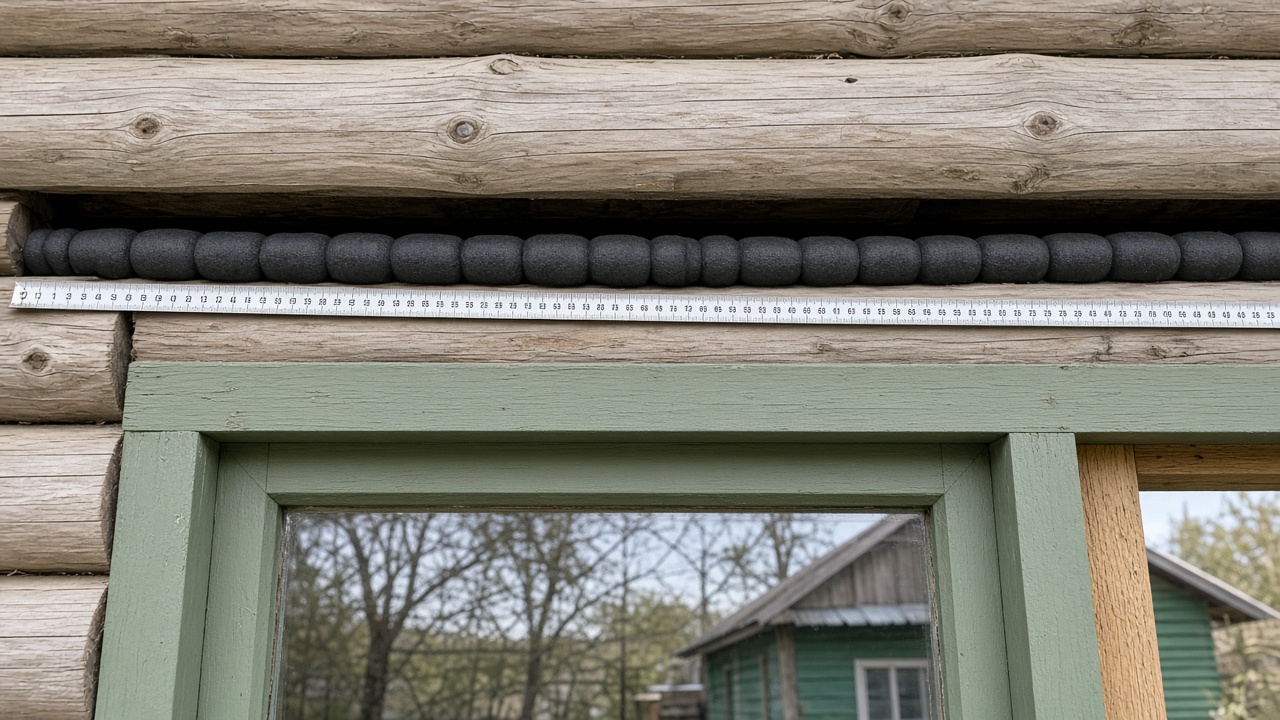

После основной усадки осмотрите сруб снова. Проверьте, не появились ли щели между венцами и в углах, не повело ли стены, равномерно ли сел дом. Посмотрите на зазоры над окнами и дверями: они должны уменьшиться, но не исчезнуть. Проверьте винтовые домкраты на стойках, если они есть, и подтяните их по инструкции. Если щели в межвенцовых швах появились, обсудите с подрядчиком, кто и когда делает повторную конопатку или заделку шва — это часто входит в гарантийные работы.

| Узел | Что смотреть после усадки | Нормально | Тревожно |
|---|---|---|---|
| Межвенцовые швы | Щели, выпавший утеплитель | Плотно, без просветов | Сквозные щели |
| Углы | Зазоры в замках | Плотно | Расхождение замков |
| Проёмы | Зазор над обсадой | Уменьшился, но есть | Окно зажато |
| Стены | Вертикальность | В пределах допуска | Заметный завал |
| Стойки на домкратах | Регулировка | Подтянуты | Брус завис на стойке |
Инструменты для приёмки
Для приёмки не нужна лаборатория, но несколько простых инструментов сильно повышают точность. Влагомер для древесины покажет, насколько материал соответствует договору. Длинная рулетка и строительный шнур помогут проверить диагонали и прямолинейность стен. Отвес или длинный уровень покажут завал углов. Щуп или тонкая линейка нужны для оценки щелей в замках и между венцами. Фонарь пригодится для осмотра торцов и тёмных углов, а телефон с камерой — для фиксации каждого замечания.
Перед выездом составьте свой чек-лист по этапу и распечатайте его. На объекте легко отвлечься на разговоры с бригадой и забыть о половине пунктов. Отмечайте каждый пункт галочкой или замечанием, а в конце сверьте список с актом. Если пунктов много, разделите осмотр: сначала снаружи по периметру, потом изнутри по каждой стене, потом проёмы и углы.
| Инструмент | Для чего | На каком этапе |
|---|---|---|
| Влагомер | Влажность материала | Разгрузка, после усадки |
| Рулетка и шнур | Диагонали, прямолинейность | Сборка |
| Отвес или уровень | Вертикальность углов и стен | Сборка, после усадки |
| Щуп, линейка | Ширина щелей | Сборка, после усадки |
| Фонарь и камера | Осмотр и фиксация | Все этапы |
Как фиксировать замечания

Каждое замечание описывайте конкретно: что, где и в каком объёме. Не «плохие углы», а «сквозная щель в чашке на северо-восточном углу между пятым и шестым венцом». Добавляйте фото с ориентиром — рулеткой или линейкой в кадре, чтобы был виден размер.
Акт составляют в двух экземплярах и подписывают обе стороны. Если подрядчик отказывается подписывать, сделайте отметку об отказе и отправьте акт письменно, сохранив подтверждение. В акте укажите сроки устранения и порядок повторной проверки.
Храните все документы вместе: договор, проект, акты, фотографии, переписку. Через год, когда будете принимать дом после усадки, они понадобятся, чтобы сравнить, что было и что стало.
Что прописать в договоре заранее
Договор — основа для любой приёмки. В нём стоит указать породу древесины и вид материала, влажность при поставке, допустимые пороки, тип угловых соединений, вид межвенцового утеплителя, крепёж венцов, порядок приёмки по этапам и гарантийные обязательства на период усадки. Чем подробнее описаны требования, тем проще решать спорные вопросы. Детали формулировок и правовые вопросы лучше обсудить с юристом.
Пошаговый порядок приёмки

Бревно, профилированный и клеёный брус: что учесть
Оцилиндрованное бревно и бревно ручной обработки обычно привозят с естественной влажностью, поэтому усадка у него самая заметная. При приёмке особенно важны трещины, синева, качество чашек и межвенцового паза. Трещины усушки появляются почти всегда, и важно, чтобы они не проходили через замки и не сочетались с гнилью.
Профилированный брус бывает естественной и камерной сушки. Проверяйте, совпадает ли профиль на всех деталях, нет ли сколов на гребнях и пазах, плотно ли брус ложится друг на друга. Кручение и «пропеллер» лучше выявить при разгрузке, пока брус не встал в стену.
Клеёный брус почти не даёт усадки, но требует проверки клеевых швов и геометрии. Расслоение ламелей, щели в клеевом шве и следы намокания на складе — повод для замечания. Хранить клеёный брус под открытым небом без упаковки нельзя.
Примеры
Сруб из «камерной сушки», который оказался сырым. При разгрузке хозяин проверил влажность влагомером и увидел значения выше договорных. Замечание записали в акт, подрядчик заменил часть бруса. Остальной материал сушили под навесом до сборки, переложив ряды прокладками, и перед монтажом проверили влажность ещё раз.
Щели в углах, найденные после сборки. При приёмке сборки заметили сквозные зазоры в нескольких чашках. Бригада переделала подгонку до того, как сруб закрыли кровлей. Если бы это обнаружили через год, исправлять было бы значительно сложнее: пришлось бы разбирать кровлю или поднимать венцы домкратами. Хозяин отметил, что главную роль сыграло то, что он приехал на объект в день окончания сборки, а не через неделю.
Окна без обсады. Окна поставили прямо в проёмы без компенсационного зазора. Через полгода створки перестали открываться, стеклопакет треснул. Пришлось снимать окна, делать обсаду и ставить заново, а треснувший стеклопакет менять за свой счёт, потому что в акте сборки этот момент не был отражён.
Как проверить результат
Хорошо принятый сруб — это не только ровные стены, но и пакет документов: договор с критериями, три акта с замечаниями и фотографиями, отметки об устранении. Если через год проблемы всё же появились, по этим документам видно, на каком этапе они возникли.
Оцените дом после первого отопительного сезона. Щели между венцами не должны продувать, окна и двери должны открываться без заеданий, углы — не расходиться. Мелкие трещины усушки на брёвнах нормальны, сквозные и растущие — повод разобраться с причиной.
Частые ошибки
Когда звать специалиста
Пригласите независимого технадзора или опытного плотника, если вы не уверены в оценке материала и геометрии, если подрядчик спорит с замечаниями или если после усадки появились перекосы. Если в срубе будет баня, печь или дымоход, узлы проходов и отступы от сгораемых конструкций проверяет только печник. Проводку в деревянном доме прокладывает электрик с учётом усадки. Общие ошибки со срубами разобраны в материале ошибки со срубом.
Вопросы и ответы
Можно ли принимать сруб в зимнее время?
Можно, но влажность и мелкие пороки зимой сложнее оценить, а снег скрывает дефекты. Проверяйте материал после очистки и при хорошем освещении.
Какие трещины на брёвнах допустимы?
Трещины усушки небольшой глубины обычно допустимы. Недопустимы сквозные трещины, трещины в зоне замков и сочетание трещин с гнилью. Предел лучше прописать в договоре.
Сколько ждать до третьей приёмки?
Обычно не меньше года, а для сырого материала — дольше. Ориентируйтесь на рекомендации производителя и подрядчика по усадке.
Что делать, если подрядчик не хочет подписывать акт с замечаниями?
Составьте акт сами, укажите замечания и фото, отправьте его подрядчику письменно и сохраните подтверждение отправки. По юридическим вопросам обращайтесь к юристу.
Нужен ли технадзор для небольшого сруба?
Не обязателен, но полезен, если у вас нет опыта. Один-два выезда специалиста на ключевых этапах помогают заметить дефекты вовремя.
Коротко
Тема
Ещё по этой теме
Вся тема
ДомагайдСруб на УШП: можно ли ставить и какие узлы продумать
ДомасравнениеРубка в чашу или в лапу: что выбрать
ДомавопросУсадка сруба: сроки, признаки окончания и что можно делать раньше
ДомавопросКонопатка сруба или тёплый шов: что выбрать и когда делать
ЭтапычеклистБеседка своими руками: план работ по этапам и чек-лист проверки
ЭтапычеклистКаркасный дом своими руками: план работ по этапамПо теме
