Заливка фундамента: чеклист заказчика на день бетонирования

0 из 12

Отметки только в этом браузере, без заявки и телефона.

Проблема. Назначен день заливки фундамента, приедет бетон, бригада торопится. Заказчик не знает, что нужно проверить до начала, на что смотреть во время заливки и какие бумаги потом попросить. Ошибки этого дня потом скрыты в бетоне на всю жизнь дома.

Короткий ответ: заливка — это один день, но к нему ведут несколько приёмок. До бетона принимают основание, опалубку и армирование по актам. В день заливки проверяют, что бетон соответствует проекту, что его укладывают непрерывно и уплотняют, что каркас не смещается. После заливки начинается уход за бетоном, а нагрузку дают только по сроку из проекта. Заказчик фиксирует всё фото и документами, а при сомнениях приглашает технический надзор. Решения по конструкции принимает конструктор.

Узлы заливки: опалубка, каркас на фиксаторах и закрытая папка документов.
На фото. Узлы заливки: опалубка, каркас на фиксаторах и закрытая папка документов.

Что должно быть готово до заливки

Главное правило: бетон не заливают, пока не приняты все скрытые работы. После заливки их уже не проверить. Накануне пройдите по списку и убедитесь, что по каждому пункту есть фото и подпись.

Что принятьЧто проверитьДокумент
ОснованиеГлубина, подушка, гидроизоляция по проектуАкт скрытых работ
ОпалубкаРазмеры, отметки, прочность, щелиАкт приёмки опалубки
АрмированиеДиаметры, шаг, защитный слой, стыкиАкт скрытых работ
Закладные и гильзыВводы коммуникаций, продухи по проектуФото, отметка в акте
ПодъездМесто для миксера и насосаДоговорённость с бригадой

Особое внимание — закладным и гильзам для ввода коммуникаций. Если их забыли, потом придётся сверлить готовый фундамент, а это решение уже для конструктора.

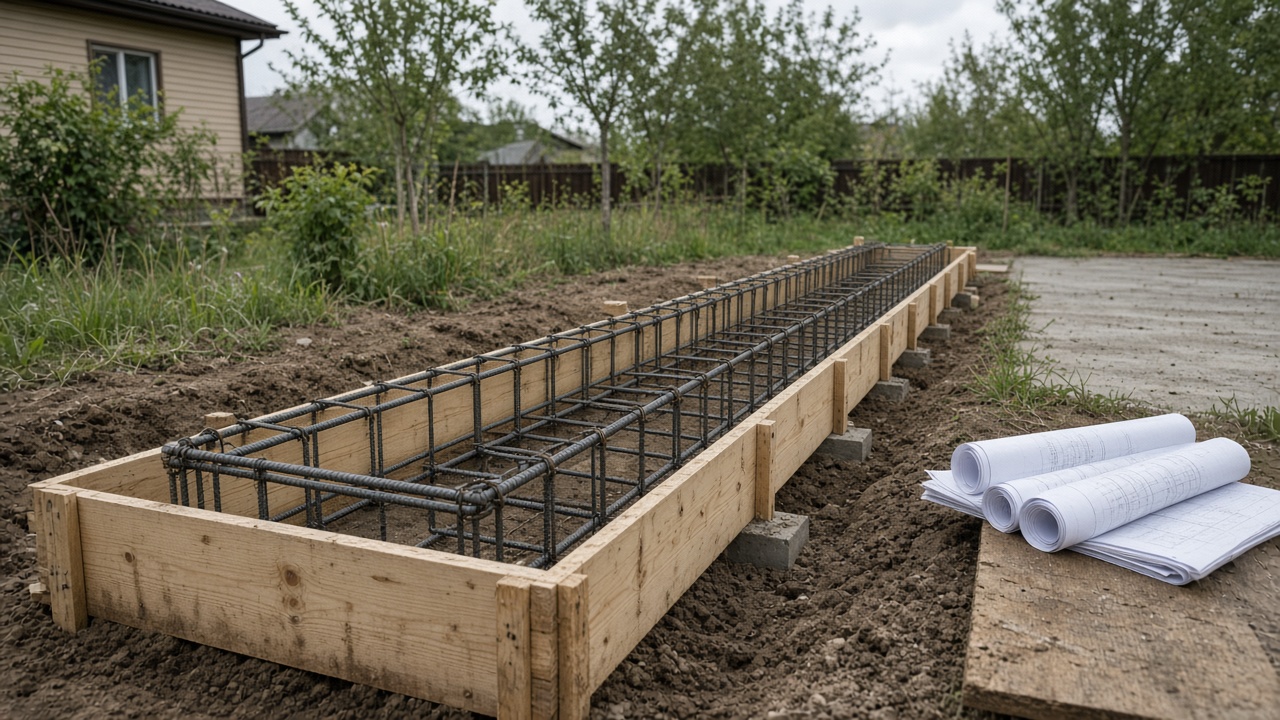

Плёнка, проволока, фиксаторы и рулон проекта перед заливкой.
На фото. Плёнка, проволока, фиксаторы и рулон проекта перед заливкой.

Погода и время

Уточните прогноз на день заливки и на несколько дней после. Сильная жара, ветер, дождь и заморозки требуют особых мер: укрытия, увлажнения, прогрева или противоморозных добавок по технологической карте. Если подрядчик предлагает лить бетон в мороз без плана защиты, это повод перенести заливку или пригласить технадзор. Начинать лучше утром, чтобы успеть закончить и укрыть бетон до вечера.

Бетон: что спросить и что получить

Марку и класс бетона указывает проект. Уточните у подрядчика, откуда будет бетон и какие документы на него вы получите. На каждую машину поставщик обычно выдаёт сопроводительный документ с указанием класса, подвижности и времени выпуска. Сохраните эти документы: они понадобятся при приёмке фундамента и при любых вопросах к качеству бетона.

Что проверитьНормаТревожный признак
Класс бетонаКак в проектеДругой или не указан
Документы на машинуВыданы на каждуюНет документов
Время в путиВ пределах технологииДолгое ожидание на участке
Добавление водыНе допускаетсяБригада разбавляет бетон
КоличествоХватает на непрерывную заливкуПерерыв в ожидании машины

Добавление воды в бетон на участке ради удобства укладки снижает прочность. Если вы это видите, попросите остановиться и зафиксируйте ситуацию.

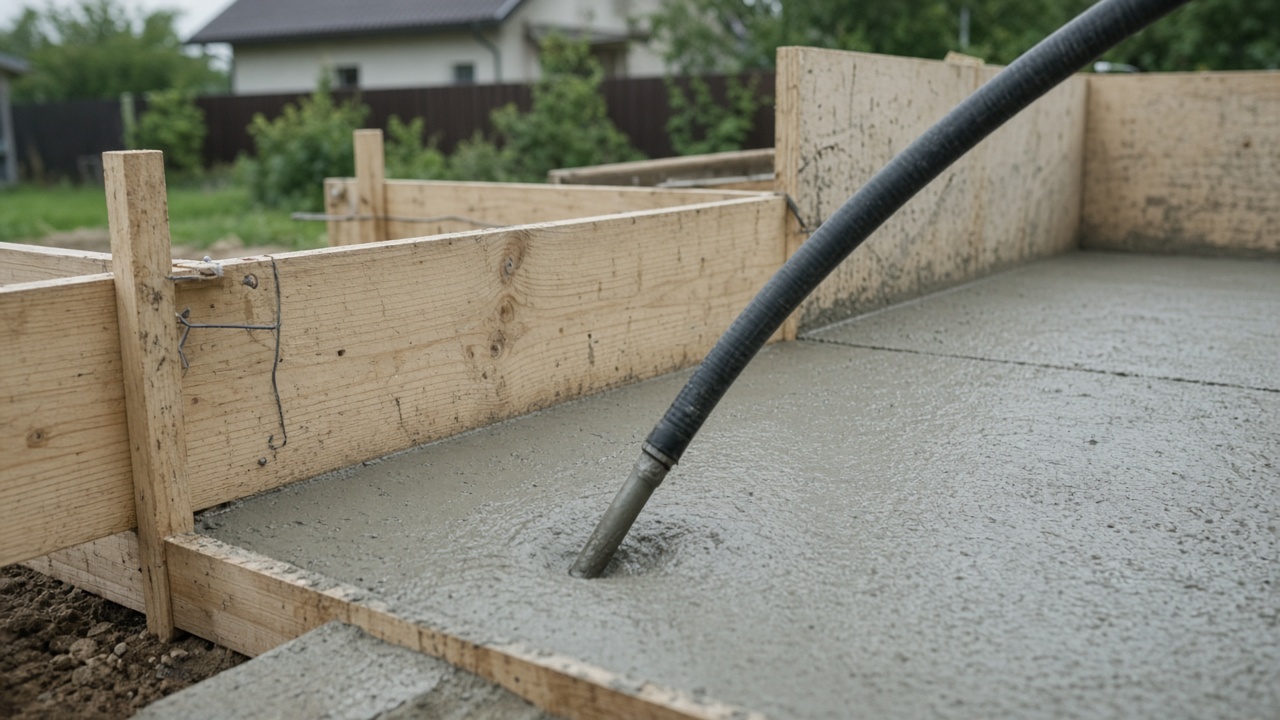

Свежеуложенный бетон в ленте после уплотнения.
На фото. Свежеуложенный бетон в ленте после уплотнения.

Что смотреть во время заливки

Бетон укладывают слоями и уплотняют, чтобы не осталось пустот. Заливка должна идти непрерывно; перерывы допустимы только в местах, предусмотренных технологией. Следите, чтобы каркас не смещался и не проседал на дно, опалубка не расходилась и не протекала, а бетон не сбрасывали с большой высоты в одно место. Работы выполняет бригада; ваша задача — наблюдать и фиксировать, а при серьёзных нарушениях просить остановиться и звонить технадзору.

Армокаркас в опалубке до бетонирования.
На фото. Армокаркас в опалубке до бетонирования.

Сразу после заливки

Как только верх выровнен, бетон укрывают от солнца, ветра и дождя. В первые дни поддерживают влажность, а в холод — тепло. Подрядчик должен заранее знать, кто и как будет ухаживать за бетоном. Подробно о том, что делать в эти дни, — в чеклисте уход за бетоном фундамента.

СрокЧто происходитЧто проверить заказчику
День заливкиУкладка и укрытиеБетон укрыт к вечеру
Первые дниУход и увлажнениеУкрытие на месте, нет пересыхания
По технологической картеСнятие опалубкиСрок соблюдён
По проектуДопуск нагрузкиПодписан акт приёмки

Фото и записи дня заливки

Сделайте фото до начала заливки: опалубку и армирование целиком и крупным планом. Во время заливки — общий вид, уплотнение, верх фундамента после выравнивания. После — укрытие бетона. Запишите время начала и окончания, погоду, количество машин и номера документов на бетон. Эти записи вместе с актами составят журнал этапа, который пригодится при приёмке фундамента.

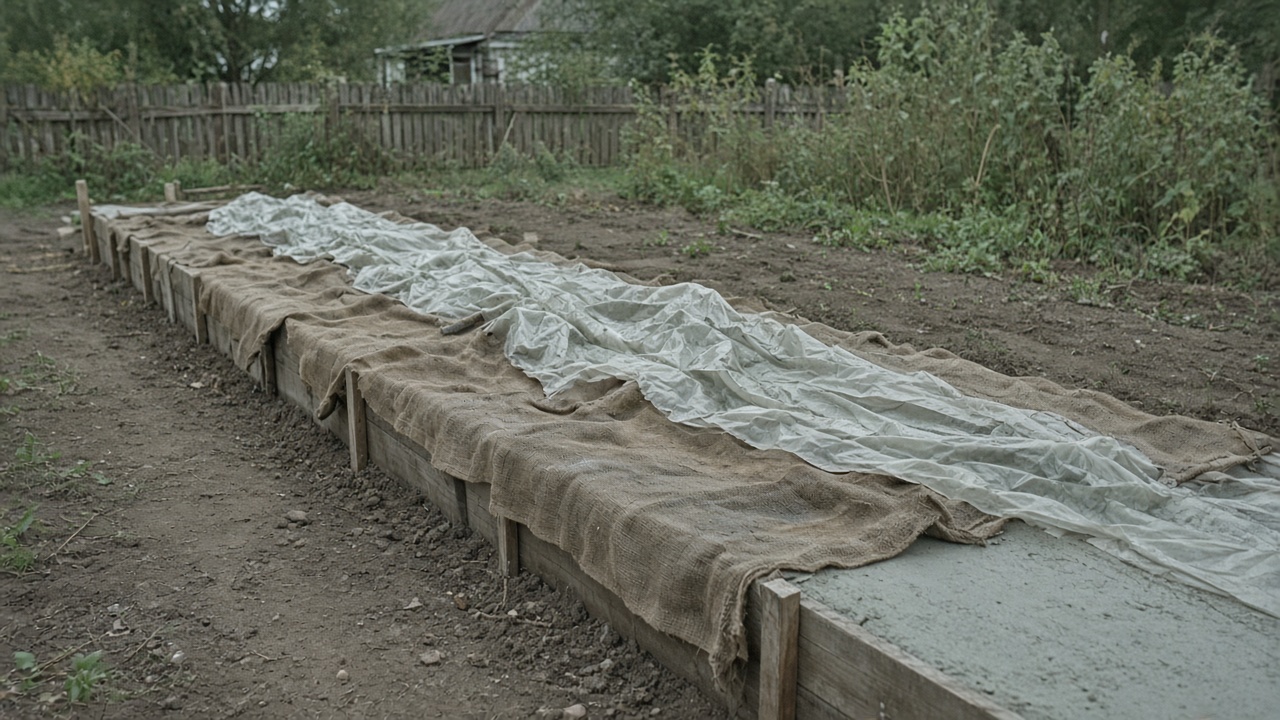

Мешковина, плёнка и лейка для ухода за бетоном после заливки.
На фото. Мешковина, плёнка и лейка для ухода за бетоном после заливки.

Разные фундаменты — разные акценты

Порядок дня заливки похож для всех монолитных фундаментов, но акценты различаются. Для ленточного фундамента важно, чтобы бетон распределяли по всей длине ленты и не оставляли холодных стыков в случайных местах. Для монолитной плиты главное — непрерывность и ровность большой поверхности, а также быстрое укрытие, ведь открытая площадь очень велика. Для ростверка на сваях важно следить за положением каркаса и узлами со сваями, потому что бетон укладывают на высоте. Подробнее о самом процессе — в статье бетонирование фундамента.

Вид фундаментаГлавный риск в день заливкиНа что смотреть
ЛенточныйХолодные стыкиРаспределение по длине, перерывы
Монолитная плитаПересыхание поверхностиСкорость укладки, укрытие
РостверкСмещение каркасаФиксаторы, узлы со сваями
Столбчатый с балкойРазная высота элементовОтметки верха

Если на участке несколько элементов — например, фундамент дома и крыльцо, — уточните, заливают ли их в один день и как организован уход за каждым из них.

Как подготовить участок к приезду бетона

Подъезд для миксера и насоса — частая проблема дня заливки. Заранее посмотрите вместе с бригадой, где встанет машина, выдержит ли грунт её вес, не мешают ли провода, деревья или забор. Если участок мокрый, подъезд может понадобиться укрепить. Предупредите соседей, если машина будет стоять у их забора или перекрывать проезд. Чем лучше подготовлен подъезд, тем меньше риск задержек и перерывов в заливке.

Также договоритесь, где бригада будет мыть оборудование после работы. Остатки бетона не должны попадать в дренаж, колодец или на газон. Это мелочь, но о ней лучше договориться заранее, а не обнаружить последствия после отъезда бригады. Заодно уточните, куда бригада денет остатки бетона, если его привезли больше, чем нужно: их тоже не стоит выливать где попало на участке.

Как вести себя на площадке

Ваша роль в день заливки — наблюдать, фиксировать и задавать вопросы, а не командовать бригадой. Держитесь на безопасном расстоянии от миксера, насоса и опалубки. Если вы видите нарушение — бетон разбавляют водой, каркас просел, опалубка расходится, — спокойно скажите об этом прорабу и попросите исправить. Если прораб не реагирует, зафиксируйте ситуацию фото и звоните технадзору. Спор на повышенных тонах в день заливки обычно не помогает: бетон не ждёт, и решение нужно принимать быстро и по существу.

Хорошо, если заранее согласован один ответственный от бригады, к которому вы обращаетесь со всеми вопросами. Запишите его телефон заранее и предупредите, что будете задавать вопросы по ходу работ. Это экономит время и уменьшает путаницу.

Вопросы подрядчику за неделю до заливки

За несколько дней до бетонирования полезно провести короткий разговор с прорабом и получить ответы письменно. Спросите, какой класс бетона заказан и совпадает ли он с проектом, у какого поставщика и сколько машин понадобится, будет ли насос или бетон подают с лотка, кто будет на площадке и сколько человек. Уточните, где по технологии допустим перерыв, если машина задержится, и чем будут укрывать бетон после заливки. Спросите, когда планируется снятие опалубки и когда можно начинать следующий этап.

Если на часть вопросов прораб не может ответить, это не обязательно плохо — но это повод уточнить детали заранее, а не в день заливки, когда времени на обсуждение не будет. Уверенная бригада обычно спокойно рассказывает о плане и показывает технологическую карту.

Что делать, если что-то пошло не так

Даже при хорошей подготовке в день заливки случаются неожиданности: машина опаздывает, начинается дождь, опалубка где-то подаётся. Главное — не принимать конструктивных решений на ходу. Перерыв в заливке организуют в месте, допустимом по технологии; при дожде бетон укрывают; при деформации опалубки работы приостанавливают до её укрепления. Зафиксируйте каждую ситуацию фото и временем. Если последствия неясны, после заливки пригласите технадзор: он оценит, нужно ли что-то исправлять и каким способом. Решение о методе исправления принимает специалист, а не бригада в споре с заказчиком.

Сохраните переписку с подрядчиком об этих событиях. Если позже возникнут вопросы к качеству фундамента, хронология дня заливки поможет разобраться спокойно и по фактам.

Подготовка заказчика к дню заливки

Накануне соберите всё, что понадобится: распечатанный или сохранённый в телефоне проект фундамента, подписанные акты скрытых работ, список вопросов прорабу, заряженный телефон для фото и видео. Договоритесь, во сколько приедет первая машина, и постарайтесь быть на участке до её приезда, чтобы ещё раз осмотреть опалубку и армирование. Если на участке нет электричества или воды, уточните, как бригада будет работать с вибратором и чем будет увлажнять бетон.

Подумайте и о бытовых мелочах: где будет стоять машина, куда складывать документы на бетон, кто откроет ворота. Чем меньше суеты в начале дня, тем больше внимания останется на главное — качество укладки бетона. После завершения заливки пройдите вдоль фундамента ещё раз, сфотографируйте укрытый бетон и уточните у прораба, кто и когда приедет проверять уход в следующие дни.

Частые ошибки дня заливки

Подробнее о типичных проблемах — в разделе ошибки фундамента.

Что прописать в договоре

Лучше заранее указать в договоре, что заливка начинается только после подписания актов скрытых работ на основание и армирование, что подрядчик передаёт документы на каждую машину бетона, что уход за бетоном входит в его обязанности, а следующий этап начинается после подписания акта приёмки фундамента. Такие пункты снимают большую часть споров в день заливки, когда времени на обсуждение мало.

Как организовать день, если вы не можете приехать

Если присутствовать на заливке не получается, договоритесь с подрядчиком о фото и коротких видео по ходу работ и о передаче документов на бетон в тот же день. Ещё лучше — пригласить технический надзор именно на этот день: специалист проверит готовность армирования, проследит за укладкой и уплотнением и составит заключение. Для фундамента это один из самых важных дней всей стройки, и контроль здесь окупается.

Пример

Пример 1. Накануне заливки заказчик сверил список и обнаружил, что гильзы для ввода водопровода не установлены. Бригада добавила их до бетона, и сверлить фундамент не пришлось.

Пример 2. Во время заливки вторая машина задерживалась. Заказчик спросил прораба, где по технологии допустим перерыв, и бригада организовала его в согласованном месте.

Пример 3. Заказчик не смог приехать и пригласил технадзор. Специалист заметил, что в одном месте каркас просел на дно опалубки, и бригада поправила его до того, как бетон закрыл арматуру.

Как проверить результат

Хороший результат дня заливки — фундамент залит целиком и без долгих перерывов, верх выровнен по отметкам, бетон укрыт, а у вас на руках акты скрытых работ, документы на каждую машину бетона, фото и записи дня. После набора прочности фундамент принимают по акту. О том, как это сделать, — в статье приёмка фундамента.

Когда звать специалиста

Технический надзор стоит пригласить на приёмку армирования перед заливкой и на сам день бетонирования, если вы не можете присутствовать. Конструктора — если бригада предлагает изменить класс бетона, армирование или места перерывов, если забыли закладные, если после заливки появились трещины, раковины или оголённая арматура. Решения по конструкции фундамента принимает только специалист.

Читайте также: уход за бетоном фундамента, приёмка фундамента, ошибки фундамента.

Бетонный образец с ровными гранями на поддоне.
На фото. Бетонный образец с ровными гранями на поддоне.

Вопросы и ответы

Можно ли заливать без акта на армирование? Не стоит: после заливки арматуру уже не проверить.

Можно ли добавлять воду в бетон на участке? Нет, это снижает прочность бетона.

Что делать, если бетон задерживается? Согласовать с прорабом место перерыва по технологии и зафиксировать время.

Нужно ли быть на заливке лично? Желательно; если нельзя — пригласите технадзор и попросите фотоотчёт.

Какие документы сохранить? Акты скрытых работ, документы на каждую машину бетона, фото и журнал дня.

Коротко

До заливки примите основание, опалубку, армирование и закладные по актам. В день заливки проверьте бетон и документы, следите за непрерывностью, уплотнением и положением каркаса. Сразу укройте бетон и обеспечьте уход. Сохраните все документы и фото, а решения по конструкции оставьте конструктору и технадзору.
