Наружная канализация от дома до септика: порядок работ и приёмка заказчиком

Проблема: внутреннюю канализацию в доме видно, её можно потрогать и проверить. А наружная трасса от выпуска до септика уходит в землю за один день. Через полгода появляется медленный сток, зимой — ледяная пробка, весной — запах на участке. Раскопать и переделать трассу под газоном, дорожкой и отмосткой очень трудно.

Короткий ответ: наружная канализация — это выпуск из дома, трасса труб с постоянным уклоном, ревизионные колодцы или люки на поворотах и длинных участках, узел входа в септик и защита от промерзания. Схему, глубину и утепление подбирает проектировщик или монтажная организация по грунту и климату. Задача заказчика — заранее согласовать трассу, проверить уклон, ревизии и утепление до засыпки и зафиксировать всё в акте скрытых работ. Ниже — состав трассы, порядок проверки, примеры и ошибки.

Траншея с выровненной подушкой: основание под трубы готовят до укладки, и его качество видно только до засыпки
На фото. Траншея с выровненной подушкой: основание под трубы готовят до укладки, и его качество видно только до засыпки.

Из чего состоит наружная канализация

Трасса кажется простой трубой в земле, но в ней несколько узлов, и каждый влияет на то, как система будет работать годами.

  • Выпуск из дома. Место, где труба выходит через фундамент или под ним. Здесь важны гильза, герметизация прохода и защита от промерзания, потому что это одна из самых холодных точек.
  • Трасса. Прямые участки труб от выпуска до септика. Главное — постоянный уклон без провисов и надёжное основание, чтобы трубы не просели.
  • Повороты. Каждый поворот — место, где может образоваться засор. Их делают плавными, а на сложных участках предусматривают доступ для прочистки.
  • Ревизии и колодцы. Через них прочищают трассу. На длинных участках и поворотах без доступа прочистить засор можно только раскопкой.
  • Узел входа в септик. Труба должна входить в ёмкость под правильным углом и на правильной высоте, иначе стоки будут подпирать трассу.
  • Защита от промерзания. Глубина укладки и утепление там, где глубже уложить нельзя.
  • Вентиляция системы. Через стояк в доме и вентиляцию септика система «дышит», иначе в сифонах булькает и появляется запах.
УзелЗачем нуженЧто проверяет заказчик
Выпуск из домаПереход стоков из дома в грунтГильза, герметизация, утепление узла
ТрассаТранспорт стоков до септикаУклон без провисов, основание
ПоворотыОбход препятствийПлавные повороты, доступ для прочистки
Ревизии и колодцыПрочистка засоровЕсть на поворотах и длинных участках
Вход в септикСтоки уходят без подпораВысота и угол по схеме производителя
УтеплениеЗащита от замерзанияФото утеплителя до засыпки

Почему с наружной трассой часто бывают проблемы

Большинство проблем закладывается в день монтажа, а проявляется через месяцы. Причины повторяются от участка к участку:

  • Не продумали трассу заранее. Септик поставили там, где было удобно экскаватору, и труба получила лишние повороты или прошла под будущей дорожкой.
  • Уклон «на глаз». Где-то слишком мало, где-то обратный. Вода стоит в трубе, оседает ил, зимой появляется лёд.
  • Нет основания. Трубу положили прямо на дно траншеи с камнями или на рыхлый грунт. Через сезон труба просела, образовался провис.
  • Мало ревизий. Засор на длинном прямом участке без доступа не прочистить без раскопки.
  • Пропустили утепление. Особенно на выпуске и на участках, где трассу не удалось заглубить.
  • Засыпали камнями и строительным мусором. Острые обломки повреждают трубу, крупные камни продавливают её.
  • Пересекли другие сети. Водопровод и кабель лежат рядом с канализацией без продуманного решения.
ОшибкаЧто будет потомКак избежать
Трасса не согласованаЛишние повороты, засорыНанести трассу на план участка заранее
Уклон на глазЗастой воды, ил, лёдПроверка уклона до засыпки
Нет основанияПросадка, провисПодготовленная подушка по проекту
Мало ревизийРаскопка при засореРевизии на поворотах и длинных участках
Нет утепленияЛедяная пробкаУтепление по проекту, фото до засыпки
Засыпка мусоромПовреждение трубыЗасыпка подходящим грунтом по проекту

Как спланировать трассу до начала работ

Хорошая трасса начинается на бумаге. Даже простой план участка от руки с размерами экономит много нервов.

  1. Нанесите на план все сети. Водопровод, кабель, газ, дренаж и ливнёвку. Канализация не должна пересекаться с ними без решения проектировщика.
  2. Определите выпуск из дома. Обычно его закладывают ещё при строительстве фундамента. Если выпуск уже есть, трассу ведут от него.
  3. Выберите самый короткий и прямой путь. Каждый лишний поворот — потенциальный засор.
  4. Проверьте, что над трассой не будет тяжёлой нагрузки. Под проездом и стоянкой нужна защита трубы, которую подбирает проектировщик.
  5. Оставьте доступ к ревизиям. Их нельзя закрывать плиткой, отмосткой или клумбой наглухо.
  6. Учтите будущие постройки. Баня, гараж, беседка не должны оказаться над трассой.
  7. Согласуйте всё с монтажной организацией. Попросите схему с глубинами, уклоном и местами ревизий.

Порядок прокладки сетей по участку полезно продумать целиком, а не только для канализации. Внутренняя часть системы описана в материале о канализации в доме.

Перфорированная труба в щебне на геоткани: дренаж и канализация — разные системы, и на плане участка их трассы отмечают отдельно
На фото. Перфорированная труба в щебне на геоткани: дренаж и канализация — разные системы, и на плане участка их трассы отмечают отдельно.

Как проверить работы до засыпки

Это главный момент для заказчика. Пока траншея открыта, видно всё. После засыпки — уже ничего.

  1. Проверьте основание. Дно траншеи ровное, без крупных камней, подушка выполнена по проекту.
  2. Проверьте уклон. Попросите монтажника показать проверку уклона по всей длине. Провисов и обратного уклона быть не должно.
  3. Посмотрите соединения. Раструбы направлены против течения стоков, уплотнители на месте, трубы вставлены до конца.
  4. Посчитайте ревизии. Сравните со схемой: на поворотах и длинных участках доступ должен быть.
  5. Посмотрите выпуск и вход в септик. Герметизация, гильза, правильная высота входа.
  6. Проверьте утепление. Если оно предусмотрено, утеплитель уложен по всей нужной длине без разрывов.
  7. Проведите пробный пролив. Вода из дома должна уходить без задержек, соединения — не течь.
  8. Сфотографируйте всё. С привязкой к ориентирам: углу дома, забору, столбу. Через год это единственный способ понять, где лежит труба.
  9. Подпишите акт скрытых работ. В нём указывают, что проверено и в каком состоянии.

Как оформить такой документ, описано в статье об акте скрытых работ.

Что проверитьКак выглядит нормаТревожный знак
ОснованиеРовная подушка, без камнейТруба на камнях или рыхлом грунте
УклонПостоянный по всей длинеПровис, обратный уклон
СоединенияРаструбы против течения, уплотнители на местеПерекосы, течь при проливе
РевизииПо схеме на поворотах и длинных участкахНи одной ревизии
ВыпускГильза, герметизация, утеплениеГолая труба в бетоне
УтеплениеБез разрывовУтеплитель кусками

От чего зависит объём работ и смета

Цены в этой статье мы не приводим: они зависят от региона, сезона и подрядчика. Полезнее понимать, что именно увеличивает объём работ, чтобы сравнивать предложения по одному составу, а не по итоговой цифре.

  • Длина трассы. Чем дальше септик от дома, тем больше земляных работ, труб, подушки и засыпки. Иногда выгоднее перенести септик ближе, если позволяют отступы.
  • Глубина укладки. Глубокая траншея требует больше времени, а на слабых грунтах — крепления стенок. Если глубины не хватает, добавляется утепление.
  • Грунт и вода. На глине, в плывунах и при высоких грунтовых водах работы идут медленнее, может понадобиться водоотлив.
  • Количество поворотов и ревизий. Каждая ревизия и колодец — отдельный элемент сметы, но экономить на них не стоит.
  • Пересечения с другими сетями. Обход водопровода, кабеля или дренажа требует дополнительных решений.
  • Благоустройство. Если трасса проходит под готовой дорожкой, отмосткой или газоном, их разбор и восстановление тоже входят в работы.
  • Нагрузка сверху. Под проездом нужна дополнительная защита трубы.
Что влияетПочему растёт объёмЧто уточнить в смете
Длина трассыБольше земляных работ и материаловМетраж по схеме
ГлубинаСложнее копать, нужно креплениеГлубина по участкам
Грунт и водаМедленнее работа, водоотливЕсть ли водоотлив и крепление
Повороты и ревизииДополнительные элементыКоличество и тип ревизий
Пересечения сетейОбходные решенияМеста пересечений на плане
БлагоустройствоРазбор и восстановление покрытийКто восстанавливает и что именно

Когда сравниваете два предложения, проверьте, что в обоих одинаковые длина, глубина, утепление, число ревизий и восстановление покрытий. Разница в итоговой сумме часто объясняется тем, что один подрядчик просто не включил часть работ.

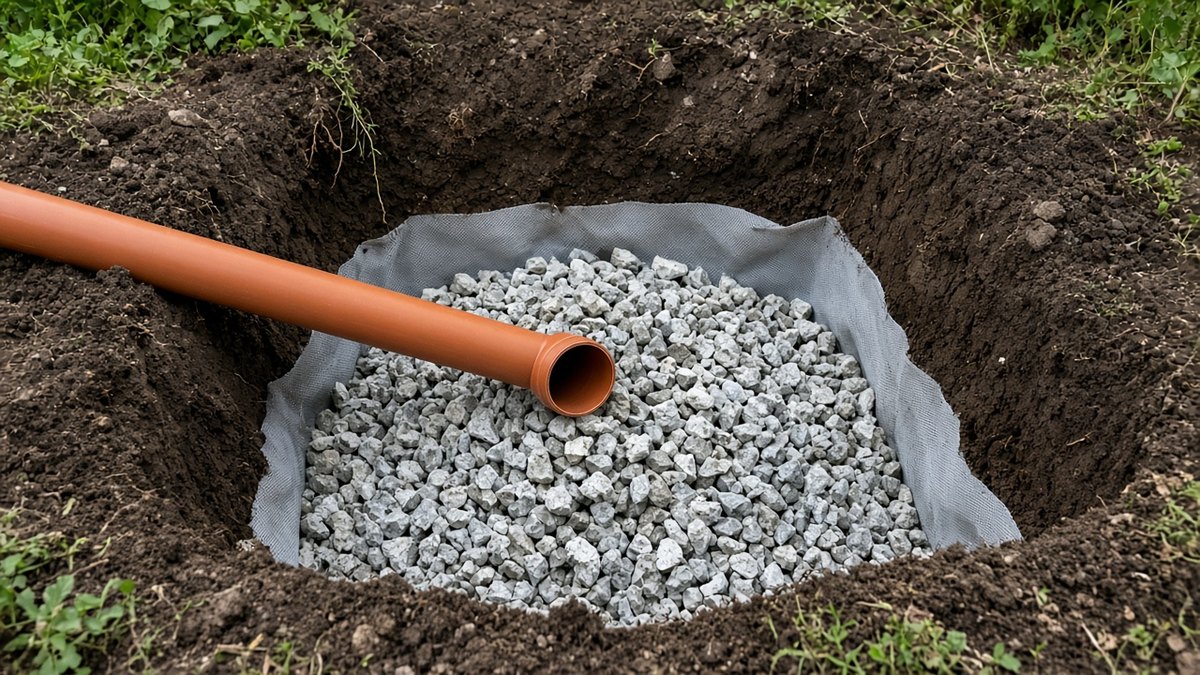

Узел из трубы и щебня на геоткани до засыпки: состав работ в смете проверяют по тому, что реально будет уложено в траншею
На фото. Узел из трубы и щебня на геоткани до засыпки: состав работ в смете проверяют по тому, что реально будет уложено в траншею.

Примеры из практики

Пример 1. Обратный уклон на последнем метре. Трасса длиной около двадцати метров, всё сделано аккуратно, но у входа в септик труба шла чуть вверх. Через год там образовался ил, сток стал медленным. Участок переложили. Вывод: уклон проверяют по всей длине, особенно у входа в ёмкость.

Пример 2. Ревизия под плиткой. Ревизионный люк при благоустройстве закрыли тротуарной плиткой. Когда случился засор, пришлось разбирать дорожку. Теперь над ревизией съёмный люк, отмеченный на плане.

Пример 3. Пересечение с водопроводом. Водопровод от скважины и канализацию уложили в одной траншее без решения проектировщика. Пришлось переносить водопровод. Вывод: все сети наносят на один план до начала земляных работ.

Пример 4. Замерзание у выпуска. Трасса была уложена глубоко, но выпуск из дома остался без утепления. В морозы там образовалась пробка. Монтажник утеплил узел, проблема ушла.

Пример 5. Засыпка строительным мусором. Траншею засыпали остатками кирпича и бетона. Через сезон трубу продавило, появилась течь. Пришлось раскапывать и перекладывать участок.

Пример 6. Проезд над трассой. Через несколько лет хозяева сделали подъезд к гаражу прямо над трубой. Трубу продавило колёсами. Нужно было заранее учесть нагрузку или выбрать другую трассу.

Пример 7. Два предложения с разной суммой. Заказчик сравнивал две сметы и выбрал ту, что заметно дешевле. Позже выяснилось, что в ней не было утепления выпуска и восстановления дорожки после раскопки. Доплачивать пришлось отдельно. Теперь заказчик сравнивает сметы построчно: метраж, глубина, утепление, ревизии и благоустройство.

Эксплуатация после монтажа

Наружная трасса почти не требует внимания, если она сделана правильно, но несколько привычек помогают избежать неприятностей. Храните схему трассы вместе с фотографиями скрытых работ и отметьте на плане участка все ревизии. Раз в сезон, лучше весной и осенью, проверяйте, что люки ревизий легко открываются, не завалены землёй и не заросли. Не сливайте в канализацию жиры, строительный раствор и влажные салфетки: засор на наружной трассе прочищать сложнее, чем в доме. При благоустройстве участка заранее покажите схему тем, кто будет делать дорожки, сажать деревья или ставить забор, чтобы над трубой не появились корни, столбы и тяжёлые покрытия. Если сток стал медленнее или в сифонах булькает, не ждите зимы — вызовите сервис для прочистки и диагностики. Чем раньше найдена причина, тем меньше шанс, что придётся раскапывать трассу под готовым благоустройством и восстанавливать покрытия.

Частые ошибки заказчика

  • Не присутствовать при монтаже. Траншею засыпают за несколько часов, и проверить потом нечего.
  • Не требовать схему. Без неё нельзя понять, где лежит труба и где ревизии.
  • Соглашаться на «и так нормально» по уклону. Уклон проверяют, а не оценивают на глаз.
  • Закрывать ревизии наглухо. Доступ к ним нужен всегда.
  • Строить над трассой. Баня, гараж, дорожка для машины — не над канализацией.
  • Объединять канализацию и ливнёвку. Дождевую воду в септик не отводят.
  • Не фотографировать скрытые работы. Через год никто не вспомнит, где что лежит.

Когда звать специалиста

Проектировщик наружных сетей нужен, если участок с уклоном, высокими грунтовыми водами, глиной, если трасса длинная, пересекает другие сети или проходит под проездом. Он подбирает глубину, уклон, утепление и места ревизий. Монтажная организация делает земляные работы, укладку и подключение к септику. Если сток стал медленным, появились запах, наледь над трассой или течь, вызывайте сервис или монтажника, а не раскапывайте сами. Ввод трубы через фундамент и любые работы, которые затрагивают несущие конструкции дома, решает конструктор. Нормы уклона для труб внутри дома разобраны в материале об уклоне канализационных труб.

FAQ

Нужны ли ревизии на короткой трассе?
Даже на короткой трассе с поворотом доступ для прочистки полезен. Количество и места ревизий определяет проектировщик или монтажник.

Можно ли уложить канализацию и водопровод в одной траншее?
Только по решению проектировщика и с соблюдением требований к взаимному расположению. Самостоятельно так делать не стоит.

Как понять, что уклон правильный?
Монтажник проверяет его по всей длине до засыпки. Заказчик просит показать проверку и фиксирует её в акте.

Обязательно ли утеплять трассу?
Если трассу нельзя уложить ниже промерзания или есть холодные узлы, утепление нужно. Решение принимает проектировщик.

Что делать, если сток стал медленным?
Ограничить сброс воды и вызвать сервис для прочистки через ревизию. Если засоры повторяются, нужна диагностика трассы.

Почему две сметы на трассу так отличаются?
Чаще всего из-за разного состава: длины, глубины, утепления, числа ревизий и восстановления покрытий. Сравнивайте предложения построчно.

Коротко

  • Наружная трасса — это выпуск, трубы с постоянным уклоном, ревизии, вход в септик и защита от промерзания.
  • Трассу планируют на бумаге вместе с остальными сетями.
  • Всё главное проверяют до засыпки и фиксируют в акте и на фото.
  • Ревизии не закрывают наглухо, над трассой не строят.
  • Сложный участок, промерзание и пересечения сетей — работа проектировщика.
