Балкон частного дома: опора, вынос и смета
Проблема: балкон кажется небольшой работой, и смету на него сравнивают по ограждению и настилу: стекло или металл, ДПК или доска. На деле основную часть стоимости и риска определяют вещи, которые не видно на фото: как площадка держится — консолью, на кронштейнах или на столбах, — как устроена гидроизоляция примыкания к стене, куда уходит вода и что происходит с теплом в месте опоры. Если в смете этого нет, через пару сезонов на фасаде появляются потёки, а в комнате у двери — холод и сырость.
Короткий ответ: стоимость балкона определяют схема опоры и вынос площадки, материал основания, гидроизоляция и отвод воды, ограждение, а также дополнительные решения — остекление, утепление, свет. Несущую схему, крепление к стене и нагрузки определяет только проектировщик: балкон — конструкция, от которой зависит безопасность. Сравнивать предложения можно по одинаковой схеме опоры, размерам и составу работ.

Почему сметы на балкон так различаются
| Причина | Что меняется | Что уточнить |
|---|---|---|
| Разная схема опоры | Консоль, кронштейны или столбы — разные работы | Схема по проекту |
| Разный вынос | Чем дальше от стены, тем серьёзнее опора | Глубина площадки |
| Материал площадки | Бетонная плита, металл, дерево | Тип основания и покрытия |
| Гидроизоляция | Есть или нет, с примыканием к стене | Слои и узел у двери |
| Ограждение | Дерево, металл, стекло | Тип, высота, крепление |
| Остекление и утепление | Холодный или тёплый балкон | Нужен ли закрытый контур |
| Новый дом или пристройка к готовому | Доступ, усиление стены | Состояние стены и проекта |
Подробнее о выборе между балконом и лоджией — в статье балкон или лоджия.
Схема опоры и вынос: главный фактор

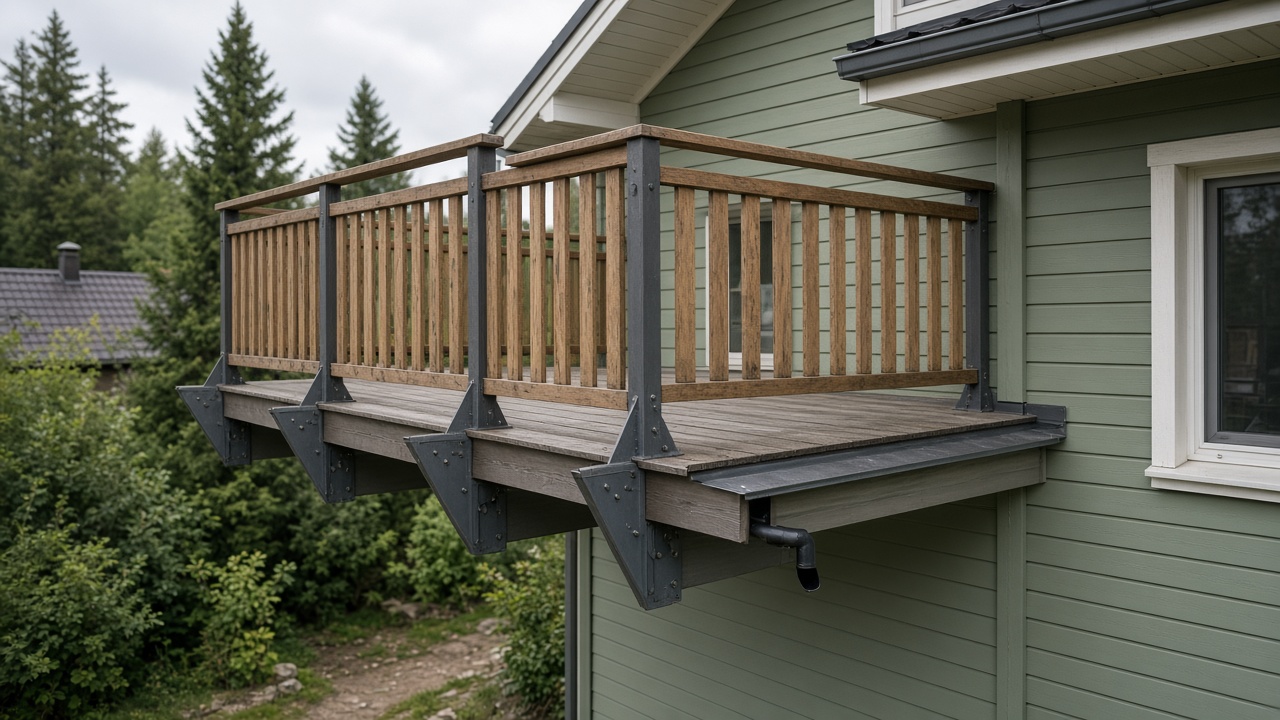

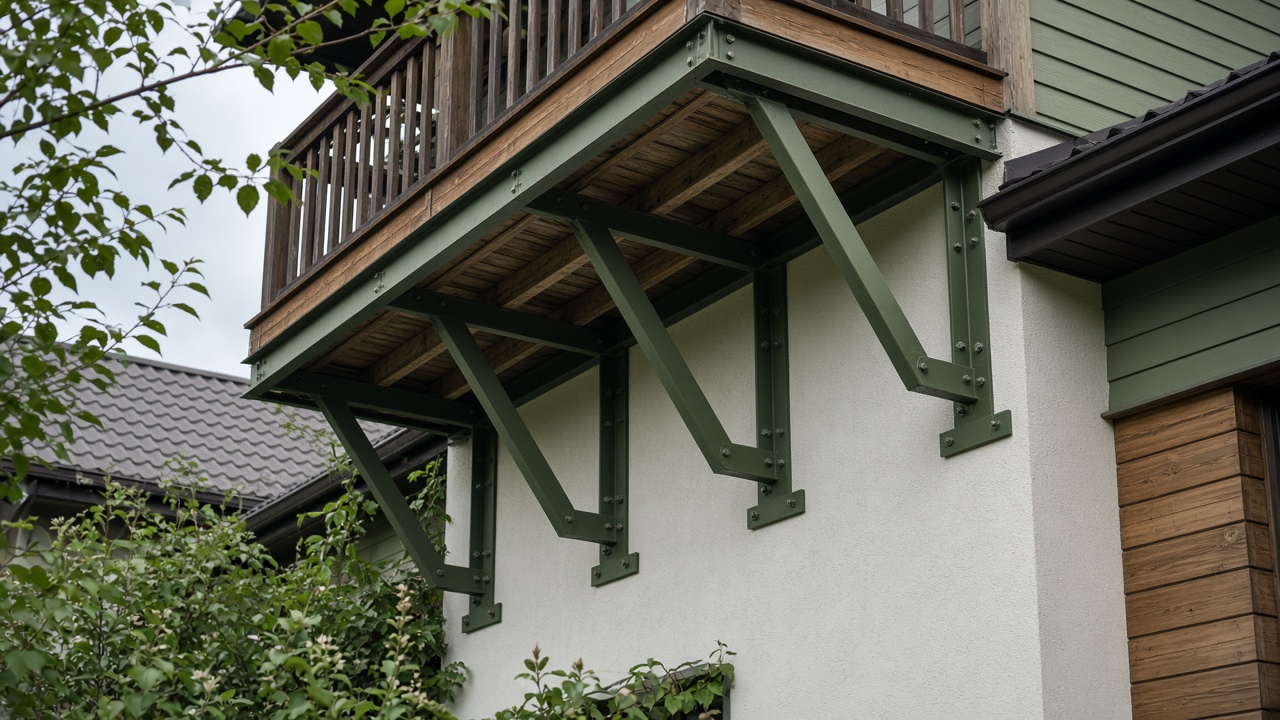

Балкон может держаться несколькими способами: консольная плита, заделанная в перекрытие; металлические или деревянные балки с кронштейнами; площадка на столбах, стоящих на своём фундаменте. Каждый вариант по-своему влияет на стоимость и на требования к стене.
Чем больше вынос площадки от стены, тем больше нагрузка на крепление и тем серьёзнее должна быть опора. Балкон на столбах проще с точки зрения стены, но требует фундамента под опоры и выглядит иначе. Консольная схема зависит от перекрытия и стены, и её нельзя «добавить» к готовому дому без расчёта. Выбор схемы — задача проектировщика: смету на балкон без проекта сравнивать опасно, потому что вы можете сравнивать надёжный вариант с ненадёжным.

Из чего складывается смета
| Блок | Что входит | Кто определяет параметры |
|---|---|---|
| Проект и расчёт | Схема опоры, крепление, нагрузки | Проектировщик |
| Несущая часть | Плита, балки, кронштейны или столбы с фундаментом | По проекту |
| Гидроизоляция | Слои на площадке, примыкание к стене и двери | Подрядчик по проекту |
| Отвод воды | Уклон, отлив с капельником, водосток | Подрядчик |
| Покрытие | Плитка, ДПК, доска | Владелец и подрядчик |
| Ограждение | Стойки, поручень, заполнение | Высота и прочность по требованиям проекта |
| Дверь | Балконный блок, порог, примыкания | Подрядчик и поставщик окон |
| Остекление и утепление | Если балкон закрытый | Отдельный раздел |
| Свет и розетка | Если нужны | Только электрик |
Гидроизоляция и вода
Самое уязвимое место балкона — примыкание к стене и порог двери. Если гидроизоляция не заведена на стену и под порог, вода с площадки идёт в стену, под дверь и в перекрытие. На фасаде появляются потёки и высолы, а в комнате у двери — сырость. Поэтому в смете должны быть отдельные строки на гидроизоляцию площадки, её примыкания к стене, порог и отлив с капельником по краю, который не даёт воде стекать по торцу плиты или балки на фасад.

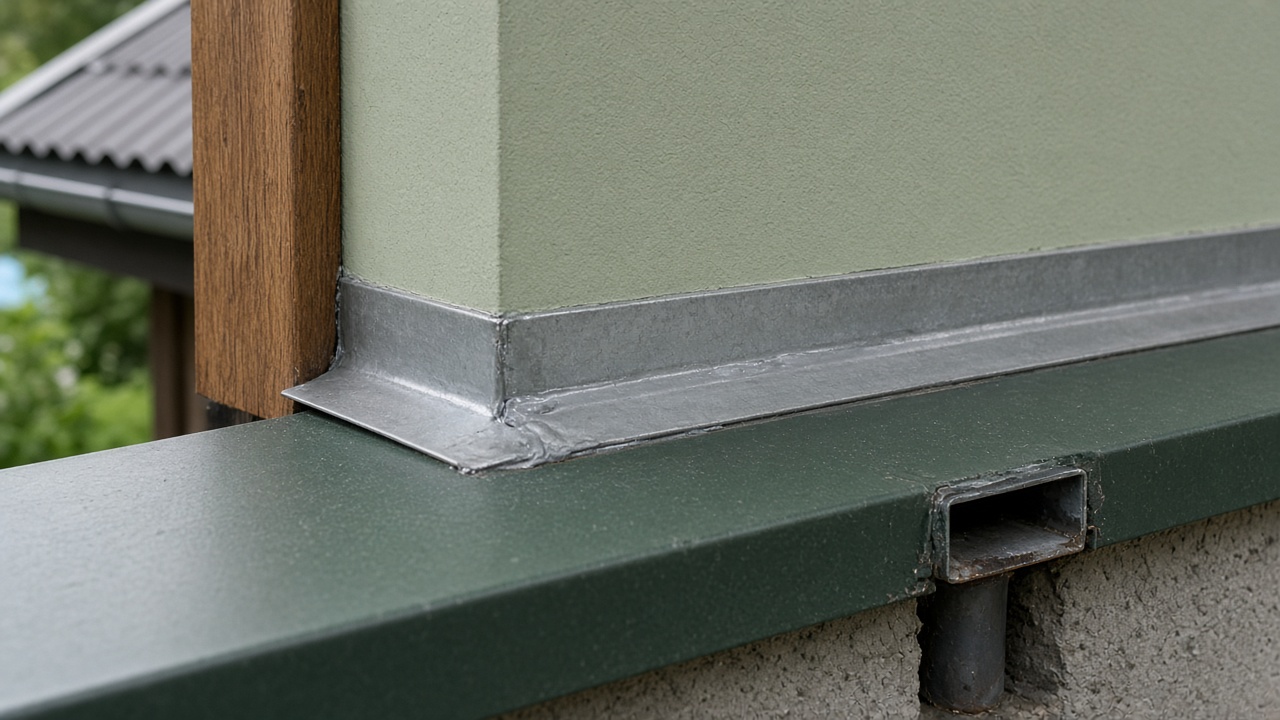

Площадку делают с уклоном от стены. Даже небольшой обратный уклон к двери сводит на нет всю гидроизоляцию: вода после каждого дождя будет стоять у порога. Если балкон большой или над входом, воду собирают в желоб и водосток, чтобы она не лилась на крыльцо и людей.

Ограждение
Ограждение — то, что видно и что чаще всего выбирают первым. Деревянное ограждение тёплое на ощупь и подходит к деревянным домам, но требует ухода. Металлическое — долговечно и тонко, но нуждается в защите от коррозии. Стеклянное — дорогое и эффектное, требует специальных креплений и стекла, рассчитанного на ограждение. Высота, прочность и шаг заполнения определяются требованиями безопасности и проектом, особенно если в доме есть дети. Крепление стоек ограждения — часть несущей схемы: их нельзя «просто прикрутить к доске настила».

Холодный или тёплый балкон
Открытый балкон — площадка с ограждением. Закрытый холодный — с остеклением, но без утепления: защищает от дождя и снега, но зимой там холодно. Тёплый балкон — с утеплённым полом, стенами и потолком, тёплым остеклением и, возможно, обогревом. Каждый следующий вариант заметно увеличивает смету и требования к конструкции: остекление и утепление добавляют вес, а утеплённое помещение на консоли требует решений по мостикам холода в месте опоры. Если балкон планируют остеклить позже, это лучше учесть в проекте сразу. Учтите и назначение: летний балкон для кофе по утрам, место для сушки белья, зимний сад с растениями — для каждого варианта нужны разные покрытие, остекление и вентиляция.
Покрытие площадки
| Покрытие | Плюсы | Минусы | Что учесть в смете |
|---|---|---|---|
| Морозостойкая плитка или керамогранит | Долговечно, легко мыть | Холодно, скользко мокрым, нужно жёсткое основание | Гидроизоляция под плиткой, уличный клей и затирка |
| ДПК на лагах | Мало ухода, тёплое на ощупь | Расширение, нагрев на солнце | Лаги и крепёж по инструкции, зазоры |
| Доска из лиственницы или термодревесины | Натурально, ремонтопригодно | Нужен уход маслом | Защита, зазоры, проветривание снизу |
| Наливное или полимерное покрытие | Бесшовно | Требовательно к основанию и погоде при нанесении | Подготовка основания, условия нанесения |
На бетонной плите плитка и полимерные покрытия работают хорошо, если под ними правильная гидроизоляция и уклон. На деревянной или металлической площадке обычно выбирают настил на лагах с зазорами, под которым вода свободно уходит на гидроизолированное основание или вниз. Плитку на деревянное основание без жёсткой плиты класть не стоит: она трескается после первой зимы.
Мостики холода и дверь
Консольная плита, выходящая из перекрытия наружу, — классический мостик холода: зимой она охлаждает перекрытие, и пол в комнате у двери становится холодным, а в углах может появиться конденсат. Современные решения позволяют разделить внутреннюю и наружную части специальными терморазрывами, а кронштейны и балки крепят через прокладки. Эти решения определяет проектировщик, но их наличие в смете — признак продуманного балкона.
Балконная дверь — тоже часть сметы. Это не просто «окно в пол»: нужны порог с гидроизоляцией, примыкания к стене, отливы, иногда утеплённый откос. Если дверь заказывают у отдельного поставщика окон, убедитесь, что монтаж и узлы примыкания описаны в одной из смет, а не «между» ними.
Порядок оплаты и приёмка
Оплату удобно разбить по этапам: проект, несущая часть, гидроизоляция и отвод воды, покрытие и ограждение, дверь, остекление. Несущую часть и гидроизоляцию принимают до закрытия, с фото узлов крепления и примыканий. Если что-то меняется по ходу работ — другое ограждение, другое покрытие, — оформляйте письменно до начала работ.
Уход за балконом
Раз в сезон осматривайте отлив и водосток, очищайте их от листьев. Проверяйте швы плитки и герметик у порога, крепления ограждения и состояние покрытия. Деревянный настил обновляют маслом, металлическое ограждение подкрашивают в местах сколов. Зимой не оставляйте на балконе толстый слой снега — он нагружает конструкцию и при таянии даёт много воды у порога.
Балкон в новом доме и пристройка к готовому
В новом доме балкон закладывают в проект вместе с перекрытием и стеной: консоль или закладные под кронштейны делают сразу, гидроизоляцию и дверь — по общему графику. Это самый надёжный и обычно самый экономичный путь.
Пристроить балкон к готовому дому сложнее. Сначала оценивают стену: из чего она, какое у неё состояние, выдержит ли она крепление. Для деревянного дома, газобетона и кирпича решения разные. Часто для пристройки выбирают площадку на столбах с собственным фундаментом: так нагрузка не передаётся на стену, а к дому площадку только привязывают. Отдельные строки в такой смете — проём под дверь в существующей стене с перемычкой, демонтаж окна, отделка откосов изнутри и восстановление фасада вокруг узла. Их отсутствие в смете почти гарантирует доплаты.
Как проверить смету
- Убедитесь, что есть проект со схемой опоры и креплением.
- Сверьте размеры: длина, глубина, высота ограждения.
- Найдите несущую часть отдельной строкой.
- Проверьте гидроизоляцию: площадка, примыкание к стене, порог.
- Посмотрите отвод воды: уклон, отлив с капельником, водосток.
- Уточните покрытие и ограждение: материалы, крепление, высота.
- Проверьте дверь и её примыкания.
- Отдельно — остекление, утепление, свет.
- Найдите строку «не входит».
Сравнение двух предложений
| Строка | Предложение А | Предложение Б | Что сделать |
|---|---|---|---|
| Проект и схема опоры | Есть, кронштейны по расчёту | «Сделаем на месте» | Без проекта не сравнивать |
| Гидроизоляция | С примыканием к стене и порогу | Только «гидроизоляция» | Уточнить узлы у Б |
| Отлив и капельник | Есть | Нет | Добавить к Б |
| Покрытие | ДПК на лагах | Плитка | Привести к одному варианту |
| Ограждение | Металл, высота по проекту | Дерево | Сравнить отдельно |
| Дверь | Не входит | Входит | Учесть в итоге |

Примеры
Балкон без капельника. На деревянном доме сделали балкон на кронштейнах без отлива с капельником. Вода стекала по торцу площадки прямо на стену, и через год на фасаде под балконом появились тёмные полосы. Отлив добавили позже, но стену пришлось шлифовать и перекрашивать.
Порог без гидроизоляции. Площадку покрыли плиткой, но гидроизоляцию не завели под порог балконной двери. После весенних дождей в комнате у двери вздулся ламинат. Переделка порога потребовала снять плитку у двери и часть пола в комнате.
Остекление «потом». Балкон спроектировали открытым, а через два года решили остеклить и утеплить. Пришлось проверять несущую схему под новый вес и усиливать кронштейны. Если бы остекление заложили в проект, усиление обошлось бы дешевле.
Площадка на столбах вместо консоли. Для готового дома из газобетона хозяева хотели консольный балкон. Проектировщик предложил площадку на двух столбах с отдельным фундаментом и привязкой к дому. Вышло проще для стены и без мостика холода в перекрытии, а ограждение и покрытие выбрали те же, что планировали.
Как проверить результат
Есть проект, работы соответствуют ему, гидроизоляция заведена на стену и под порог, вода уходит от стены и не стекает по фасаду, ограждение прочное и соответствует проекту, дверь закрывается плотно, у двери в комнате сухо. После первого сильного дождя осмотрите фасад под балконом и порог изнутри.
Частые ошибки
- Сравнивать сметы без проекта и схемы опоры.
- Начинать с выбора ограждения, а не несущей схемы.
- Не заводить гидроизоляцию на стену и под порог.
- Забывать отлив с капельником.
- Крепить ограждение к настилу, а не к несущей части.
- Остеклять и утеплять балкон без проверки конструкции.
- Класть плитку на деревянную площадку без жёсткого основания.
- Забывать в смете проём под дверь при пристройке к готовому дому.
Как принимать готовый балкон, описано в статье приёмка балкона, а типичные ошибки — в статье ошибки при устройстве балкона.
Когда звать специалиста
Схему опоры, крепление к стене, нагрузки, усиление под остекление — только проектировщик. Свет и розетки на балконе выполняет электрик. Если балкон пристраивают к существующему дому, состояние стены и перекрытия оценивает специалист. Если сомневаетесь в прочности готового балкона, не нагружайте его и вызовите специалиста.
Вопросы и ответы
Что больше всего влияет на стоимость балкона?
Схема опоры и вынос площадки, гидроизоляция, ограждение и то, будет ли балкон остеклён и утеплён.
Можно ли пристроить балкон к готовому дому?
Часто да, но только по проекту: нужно оценить стену и выбрать схему опоры.
Почему под балконом потёки на фасаде?
Обычно нет отлива с капельником или гидроизоляция не заведена на стену.
Какое ограждение выбрать?
По стилю дома и бюджету, но высоту, прочность и крепление определяет проект.
Можно ли остеклить балкон позже?
Можно, если это учтено в проекте. Иначе конструкцию проверяют и при необходимости усиливают.
Какое покрытие лучше для балкона?
На бетонной плите — морозостойкая плитка или полимерное покрытие по гидроизоляции, на деревянной или металлической площадке — настил на лагах с зазорами.
Коротко
- Главное в смете — схема опоры, а не ограждение.
- Гидроизоляция с примыканием к стене и порогу обязательна.
- Отлив с капельником защищает фасад.
- Сравнивайте сметы по одному проекту.
- Несущая схема — только проектировщик, свет — электрик.
Тема
Ещё по этой теме
Вся тема
ДомагайдПланировка балкона в частном доме: как разместить проход, место для отдыха и хранение, чтобы балконом пользовались
ДомасравнениеБалкон или лоджия в частном доме: чем отличаются, что выбрать под сценарий, глубина, опоры, остекление
ДомавопросРазмер балкона: ориентиры
ДомавопросОстекление балкона в частном доме: как застеклить, чтобы не текло, не промерзало и не перегрузить плиту
ЦеныценыАнтресоль в доме: почему сметы расходятся и как сравнить КП
ЦеныценыБаня из бруса естественной влажности: сметаПо теме
