Каркасный дом под ключ: от чего зависит смета и как сравнить предложения подрядчиков

Проблема: три подрядчика назвали за «каркасный дом под ключ» одной площади суммы, которые отличаются в полтора-два раза. В одном предложении есть фундамент и инженерные сети, в другом — только «тёплый контур» с окнами, в третьем «под ключ» означает чистовую отделку, но без отмостки, крыльца и подключения к электросети. Владелец не понимает, что сравнивать, и рискует выбрать самую низкую цифру, а потом доплачивать за всё, что в неё не вошло.

Короткий ответ: у «под ключ» нет единого определения, поэтому сравнивают не итоговые суммы, а состав работ. Смета каркасного дома складывается из нескольких крупных блоков: фундамент, каркас и перекрытия, утепление и плёнки, кровля, окна и двери, наружная отделка, инженерные системы, внутренняя отделка, благоустройство вокруг дома и документы. Сильнее всего на итог влияют площадь и форма дома, толщина и состав стены, тип фундамента под ваш грунт, кровля, окна и объём инженерии. Ниже — как разложить смету по блокам, какие строки чаще всего «забывают», три примера сравнения и как проверить предложение перед подписанием договора.

Срез каркасной стены: стойка, плотный утеплитель и плита OSB
На фото. Срез каркасной стены: стойка, плотный утеплитель и плита OSB.

Что обычно понимают под «под ключ»

Уровень готовностиЧто входитЧто обычно остаётся владельцу
Каркас (коробка)Фундамент, каркас стен, перекрытия, стропильная системаУтепление, кровля, окна, вся отделка и инженерия
Тёплый контурКоробка плюс утепление, плёнки, кровля, окна и входная дверьИнженерия, внутренняя и часто наружная отделка
Под черновую отделкуТёплый контур, разводка сетей, черновые полы и стеныЧистовая отделка, сантехника, освещение
Под ключ (в узком смысле)Всё перечисленное плюс чистовая отделка и сантехникаМебель, благоустройство, подключение к сетям посёлка

Первое, что стоит сделать, — попросить каждого подрядчика описать состав «под ключ» таблицей по этим уровням. Уже на этом шаге разница в цене часто объясняется сама.

От чего зависит смета: главные факторы

ФакторКак влияетЧто уточнить у подрядчика
Площадь и формаСложная форма с эркерами и выступами даёт больше углов, узлов и отходовПлощадь по наружному контуру или полезная, сколько углов и фронтонов
Этажность и мансардаМансарда экономит фундамент, но усложняет кровлю и утеплениеВысота стен второго этажа, тип утепления скатов
Стена: толщина и составТолщина утеплителя, дополнительный слой, тип обшивкиСостав «пирога» стены послойно, сечение стоек
ФундаментСваи, лента или плита дают разный объём работЕсть ли геология, почему выбран этот тип
КровляМатериал, сложность скатов, утеплениеМатериал, водосток, снегозадержание включены ли
Окна и двериПлощадь остекления, профиль, стеклопакетКоличество и размеры окон, монтаж, откосы
ИнженерияОтопление, водоснабжение, канализация, вентиляция, электрикаЧто именно входит: разводка, оборудование, подключение
Логистика и сезонУдалённость участка, подъезд, зимний монтажДоставка, проживание бригады, разгрузка

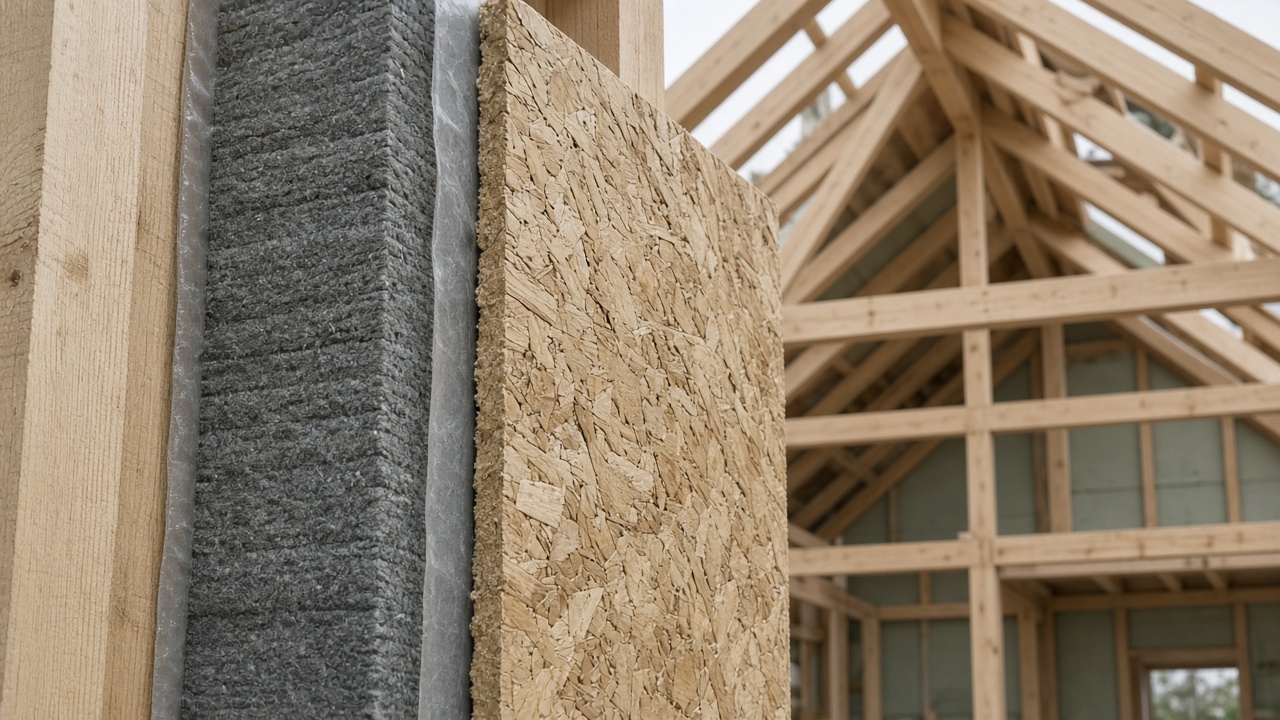

Утеплитель и проклеенная пароизоляция в каркасе, закрытый планшет на стойке
На фото. Утеплитель и проклеенная пароизоляция в каркасе, закрытый планшет на стойке.

Фундамент: почему эта строка так сильно «гуляет»

Фундамент — блок, где разница между предложениями бывает самой большой, и при этом его труднее всего сравнить без исходных данных. Выбор зависит от грунта, уровня воды, рельефа и того, будет ли в доме тёплый пол по грунту.

Тип фундаментаКогда уместенЧто увеличивает объём работ
Винтовые сваи с обвязкойСлабые и неоднородные грунты, перепад рельефа, лёгкий домГлубина до плотного слоя, количество свай, ростверк, утепление цоколя
Мелкозаглублённая лентаНепучинистые или средне пучинистые грунты, ровный участокПодушка, гидроизоляция, утепление, дренаж на глине
Утеплённая плитаПучинистые грунты, тёплый пол по плите, высокий уровень водыПодготовка основания, утепление, разводка коммуникаций в плите

Если один подрядчик предлагает сваи, другой ленту, третий плиту — это не повод выбрать самый дешёвый вариант, а сигнал, что ни у кого нет данных о грунте. Сначала заказывают изыскания, затем просят всех подрядчиков пересчитать фундамент под одно решение.

Инженерия: что конкретно спрашивать

Открытая каркасная стена до утепления: кабели в гофре проходят через стойки, рядом трубы водопровода и канализации
Открытая каркасная стена до утепления: кабели в гофре проходят через стойки, рядом трубы водопровода и канализации.

Слово «инженерия» в смете может означать и полный комплект с котлом и разводкой, и только прокладку кабеля до щитка. Чтобы сравнивать честно, попросите расписать каждую систему.

СистемаМинимальный вариант в сметеПолный вариант
ЭлектрикаВвод кабеля и щитокРазводка по помещениям, розетки, освещение, заземление, проект
ОтоплениеНе входит или «под ключ по отдельной смете»Котёл, радиаторы или тёплый пол, разводка, пусконаладка
Водоснабжение и канализацияВвод трубы в домРазводка, сантехника, септик или подключение к сетям
ВентиляцияНе входитПриточные клапаны и вытяжка или система с рекуперацией

Каркасный дом очень герметичен, поэтому вентиляция — не опция, а обязательная часть. Если её нет в смете, придётся добавлять её позже, когда стены уже закрыты.

Как сезон и график влияют на итог

Каркасные дома строят круглый год, но сезон влияет на смету. Зимой добавляются расходы на подготовку площадки, защиту материалов от снега, прогрев при бетонных работах и более короткий световой день. Весной на глинистых участках техника может не проехать без временной дороги. Летом и в начале осени загрузка бригад максимальная, и подрядчики реже идут на скидки. Если вы планируете начало работ, обсудите график заранее: иногда перенос фундамента на сухой сезон экономит больше, чем любая торговля по цене каркаса.

Строки, которые чаще всего «забывают»

Разница между предложениями обычно прячется не в каркасе, а в мелочах, которые всплывают позже. Проверьте, есть ли в смете:

  • геология участка и проект с расчётом фундамента;
  • подготовка участка: расчистка, вывоз грунта, временная дорога для техники;
  • обвязка и гидроизоляция между фундаментом и каркасом;
  • ветро- и пароизоляция с проклейкой стыков, а не просто «плёнки»;
  • водосточная система, снегозадержание, подшивка свесов;
  • откосы и отливы окон;
  • отмостка, крыльцо, ввод сетей в дом;
  • вентиляция (в каркасном доме она обязательна, без неё будет сыро);
  • вывоз мусора и уборка;
  • исполнительные документы и техплан для регистрации.

Как сравнить три предложения: примеры

Пример 1. Дом 8×8 м, одноэтажный. Подрядчик А указал самую низкую сумму, но в составе — «тёплый контур» без внутренних перегородок и инженерии. Подрядчик Б — дороже, но включил черновую отделку и разводку электрики. Если разложить обе сметы по блокам из таблицы выше, видно, что по одинаковому составу (тёплый контур) Б даже чуть дешевле, а разница — это инженерия и отделка, которые А просто не считал.

Пример 2. Дом 6×9 м с мансардой. Два предложения близки по сумме, но в одном стена с утеплителем в один слой, в другом — с дополнительным перекрёстным слоем, закрывающим мостики холода по стойкам. Дешевле не значит выгоднее: разница вернётся в счетах за отопление и комфорте зимой. Сравнивайте состав стены послойно.

Пример 3. Дом 10×12 м на участке с глиной. Один подрядчик заложил винтовые сваи «по умолчанию», другой — утеплённую плиту после геологии. Пока нет геологии, сравнивать эти строки нельзя: сначала изыскания, потом выбор фундамента, потом смета.

БлокПодрядчик АПодрядчик БЧто делать
ФундаментЕсть, без геологииЕсть, по геологииЗапросить геологию у А или заказать самим
Тёплый контурЕстьЕстьСравнить состав стены и кровли
ИнженерияНетРазводка без оборудованияДосчитать у А тот же объём
ОтделкаНетЧерноваяСравнивать на одинаковом уровне
БлагоустройствоНетОтмосткаДобавить в расчёт А

Как читать смету по каркасному дому

  1. Разделите все строки на блоки: фундамент, каркас, утепление, кровля, окна, наружная отделка, инженерия, внутренняя отделка, прочее.
  2. Для каждого блока проверьте, указаны ли материалы с маркой, сечением и количеством, а не «пиломатериал — комплект».
  3. Отделите работы от материалов: так легче понять, где завышена цена, а где сэкономлено на качестве.
  4. Найдите строки «прочие расходы», «непредвиденные» и уточните, что в них.
  5. Сравните сроки и порядок оплаты: оплата этапами после приёмки безопаснее, чем крупный аванс.
  6. Попросите образец договора и акта приёмки — в нём должны быть описаны скрытые работы.

Подробнее о том, как читать сметы по похожим объектам, — в статьях каркасная баня 4×6: от чего зависит смета и терраса 20 м² под ключ.

Что делать после выбора подрядчика

Когда подрядчик выбран, зафиксируйте всё, о чём договорились, в договоре и приложениях: смету по блокам, проект или эскиз с размерами, состав стены, перекрытия и кровли послойно, перечень окон с размерами, график работ и оплат, порядок приёмки этапов. Любое изменение по ходу стройки — дополнительное соглашение с суммой и сроком, а не устная договорённость с бригадиром. Храните фото каждого этапа: они пригодятся и при спорах, и при будущем ремонте, когда нужно будет понять, где проходят провода и трубы. Такой подход дисциплинирует обе стороны и почти исключает ситуацию, когда в конце стройки сумма неожиданно вырастает на треть.

Как проверить, что предложение честное

  • Подрядчик готов показать объекты на разных стадиях, а не только готовые фасады.
  • В договоре есть приёмка скрытых работ с фото: обвязка, утепление, плёнки, разводка сетей.
  • Состав стены и кровли расписан послойно и совпадает со сметой.
  • Сроки реальны для выбранного сезона и объёма.
  • Гарантия указана отдельно на конструктив и на отделку.
  • Цены на материалы в смете соответствуют рынку, а не занижены, чтобы потом выставить «удорожание».
  • Подрядчик не уговаривает отказаться от технадзора и не торопит с подписанием.

Вопросы, которые стоит задать на встрече

Короткий список вопросов помогает за полчаса понять, насколько продумано предложение:

  • Какое сечение стоек и шаг каркаса, как решены мостики холода по стойкам?
  • Какой утеплитель и какой толщины в стенах, перекрытии и кровле, как он защищён от продувания?
  • Чем и как проклеиваются стыки пароизоляции, кто проверяет герметичность?
  • Какая древесина: камерной сушки или естественной влажности, обработана ли она?
  • Кто делает фундамент — своя бригада или субподрядчик, есть ли расчёт?
  • Что будет, если сроки сорвутся по вине подрядчика, — прописаны ли штрафы?
  • Как оформляется приёмка каждого этапа и кто подписывает акты скрытых работ?
  • Какая гарантия на конструктив, кровлю и инженерию, и с какого момента она считается?

Если на половину вопросов ответ «у нас все так делают» — это повод насторожиться. Хороший подрядчик отвечает конкретно и готов показать узлы на фото с прошлых объектов.

Частые ошибки заказчиков

ОшибкаЧем грозитКак избежать
Сравнивать только итоговые суммыВыбор неполной сметы и доплаты в процессеРаскладывать сметы по блокам
Экономить на геологииНеподходящий фундамент, трещины, перекосыИзыскания до выбора фундамента
Соглашаться на «плёнки — комплект»Сырость в стенах, промерзаниеПроклейка стыков и марка плёнки в смете
Не закладывать вентиляциюКонденсат, плесень, духотаВентиляция отдельной строкой
Платить крупный авансРиск остаться без денег и домаОплата этапами по актам

Отдельно — про ошибки при самом строительстве каркаса: ошибки при строительстве каркасного дома.

Когда звать специалиста

Независимого технадзора стоит пригласить для проверки сметы и проекта до подписания договора, а затем — на ключевые этапы: фундамент, каркас перед утеплением, утепление перед закрытием плёнками, кровлю. Геолога — до выбора фундамента. Инженеров по отоплению, электрике и вентиляции — для проекта инженерии, особенно если вы планируете тёплые полы, котёл или рекуператор. Подключение газа и электричества делают только организации с допуском.

Вопросы и ответы

Почему одинаковые по площади дома так отличаются в цене?
Из-за состава «под ключ», толщины стены, фундамента, кровли, окон и инженерии. Сравнивайте по блокам и на одинаковом уровне готовности, иначе сравнение теряет смысл.

Можно ли сэкономить, взяв «тёплый контур» и сделав остальное самим?
Можно, но тогда инженерию и отделку нужно планировать заранее, чтобы не переделывать стены и полы.

Нужен ли проект, если подрядчик строит по типовому?
Типовой проект всё равно адаптируют под участок: грунт, ориентация, подключения. Без этого смета неполная.

Сколько закладывать на непредвиденные расходы?
Обычно резерв в несколько процентов от сметы; он нужен на мелочи, которые выясняются по ходу.

Что важнее проверить при приёмке?
Скрытые работы: обвязку, утепление, плёнки и разводку. После закрытия стен их уже не увидеть.

Стоит ли брать дом по готовому комплекту от завода?
Домокомплект ускоряет сборку и уменьшает отходы, но в смету всё равно нужно добавить фундамент, доставку, сборку, инженерию и отделку. Сравнивайте полную стоимость, а не цену комплекта.

Коротко

«Под ключ» каждый подрядчик понимает по-своему, поэтому сравнивайте не суммы, а состав работ по блокам. Смету определяют площадь и форма, стена, фундамент, кровля, окна и инженерия. Проверяйте забытые строки, требуйте послойный состав стены и приёмку скрытых работ, платите этапами.
