Приёмка дома у подрядчика: этапы, чеклист, документы и акт замечаний
Проблема: многие заказчики принимают дом один раз — в день, когда подрядчик отдаёт ключи. К этому моменту фундамент засыпан, утеплитель закрыт отделкой, кабели спрятаны в стенах. Увидеть, как это сделано, уже нельзя, а спорить о скрытом браке без фото и актов почти бесполезно.
Короткий ответ: принимайте дом поэтапно — каждый слой до того, как его закроют следующим. На каждый этап берите договор, проект и простой набор для осмотра, фотографируйте узлы и подписывайте промежуточный акт. Замечания записывайте письменно, со сроками. Электрику, газ и несущие конструкции оценивают профильные специалисты.
Этапы приёмки вместо одного дня

Приёмка — это серия остановок по ходу стройки. На каждой остановке проверяют то, что потом закроют: основание и гидроизоляцию до засыпки, стены до обшивки, пирог до внутренней отделки, кровлю до покрытия, инженерию до зашивки. Если этап принят и сфотографирован, на финальной приёмке остаётся проверить видимое и работу систем.
Остановки удобно привязать к оплатам: подрядчик получает деньги за этап после подписания промежуточного акта. Так у обеих сторон есть стимул не пропускать проверки.
| Этап | Что принять до закрытия | Чем закрывают |
|---|---|---|
| Фундамент | Гидроизоляция, дренаж | Обратная засыпка |
| Стены | Геометрия, узлы | Обшивка, отделка |
| Кровля | Основание, примыкания | Покрытие |
| Контур | Утеплитель, плёнки | Внутренняя отделка |
| Инженерия | Трассы, крепления | Зашивка коробов |
Что взять на осмотр

На осмотр берут договор и спецификацию, а не переписку в мессенджере. Нужны проект или рабочие узлы, если они есть, и список замечаний с прошлых визитов. Из инструментов достаточно рулетки или лазерного дальномера, уровня, фонарика и телефона для фото с датой.
Замеры сверяют с проектом. Если проекта нет, спор о допусках превращается в спор мнений, поэтому до начала работ стоит договориться, по каким документам будут принимать работу.
| Что взять | Зачем |
|---|---|
| Договор и спецификация | Что именно должно быть сделано |
| Проект, узлы | С чем сравнивать |
| Рулетка, уровень | Геометрия |
| Фонарик | Тёмные углы, чердак, подполье |
| Телефон | Фото с датой |
| Список прошлых замечаний | Проверить исправления |
Коробка, кровля и проёмы

На этапе коробки проверяют геометрию стен и проёмов, вертикальность, отсутствие трещин и сколов, качество кладочных швов или узлов каркаса. Кровлю принимают до покрытия: основание, обрешётку, мембраны, ендовы, примыкания к трубам и стенам. Проёмы смотрят после установки окон и дверей: монтажный шов, проклейку лентами, отливы с капельником, отсутствие щелей.
Любые сомнения по несущим конструкциям — трещины, прогибы, смещения — не решают на месте. Их фиксируют и показывают конструктору.
Тёплый контур

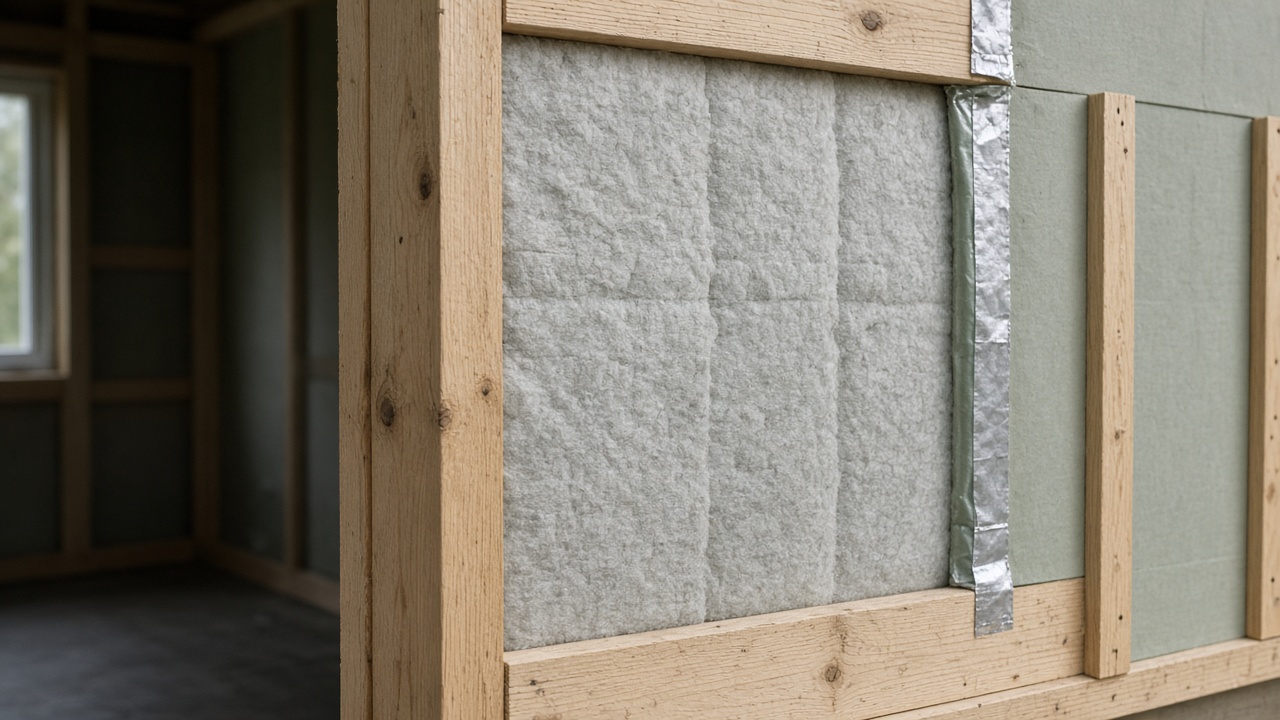

Тёплый контур принимают до внутренней отделки. Утеплитель должен лежать плотно, без щелей и провисаний, плёнки — без разрывов, с проклеенными стыками и примыканиями. Особое внимание — к углам, проходам труб и кабелей, местам вокруг окон. Здесь чаще всего появляются мостики холода и точки, где влага попадает в утеплитель.
Каждую стену и скат фотографируют до закрытия. Эти снимки пригодятся, если зимой появится промерзание или сырость.
Инженерия

Трассы водопровода, канализации, вентиляции и отопления принимают до зашивки: крепления, уклоны, доступ к узлам, опрессовку с актом. Электрику проверяет только электрик: заказчик смотрит, есть ли схема щита, подписаны ли автоматы, есть ли протокол измерений. Газовое оборудование принимает газовая служба, а не подрядчик-генподрядчик.
Самому открывать щит, подкручивать соединения или проверять газ нельзя. Задача заказчика — убедиться, что нужные документы есть и проверки проведены специалистами.
| Система | Что смотрит заказчик | Кто проверяет по существу |
|---|---|---|
| Водопровод | Акт опрессовки, фото трасс | Сантехник |
| Канализация | Уклоны, ревизии | Сантехник |
| Вентиляция | Протокол замеров | Специалист по вентиляции |

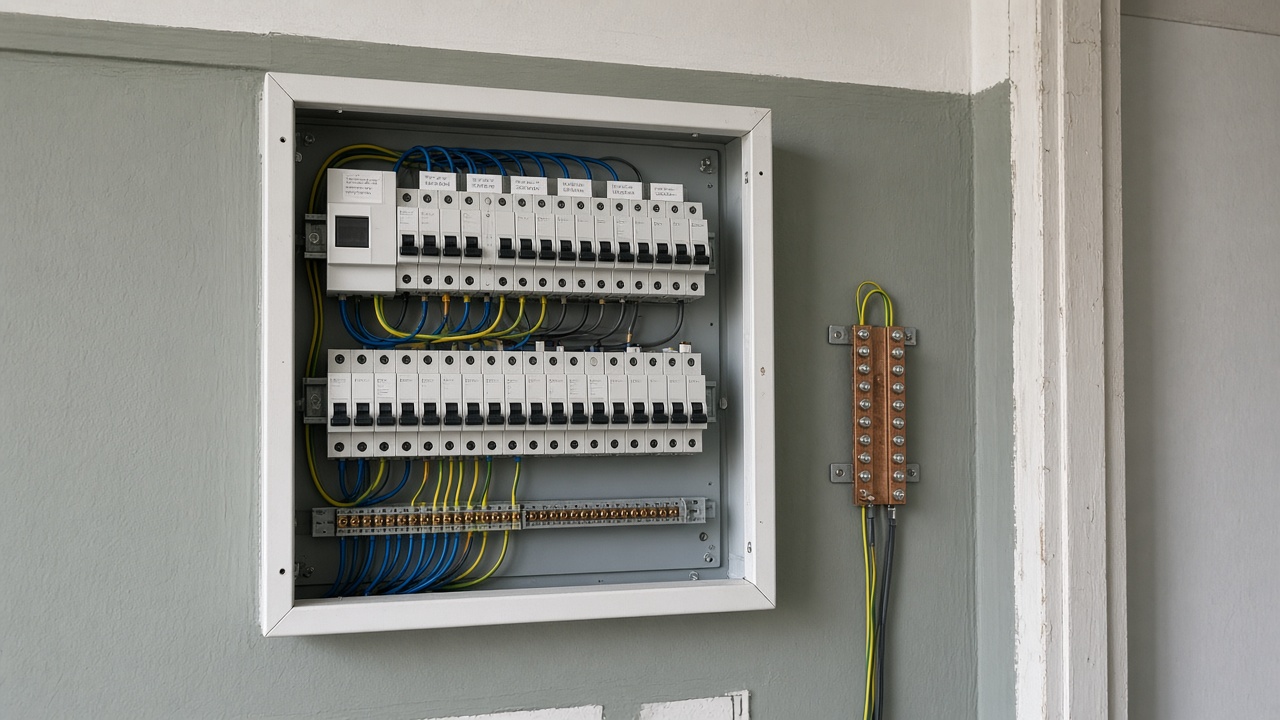

| Электрика | Схема щита, протокол | Электрик |
| Газ | Документы газовой службы | Газовая служба |
Акт замечаний

Все замечания записывают в акт: что не так, где именно, фото, срок исправления, кто отвечает. Устные договорённости «потом поправим» обычно забываются. После исправления замечание закрывают отдельной отметкой, а не новым устным подтверждением.
Если подрядчик отказывается подписывать акт с замечаниями, зафиксируйте это письменно и отправьте акт ему официально. Акт — главный документ, на который можно опереться в споре.
| Поле акта | Пример содержания |
|---|---|
| Замечание | Щель в монтажном шве окна |
| Место | Спальня, окно слева |
| Фото | Номер снимка |
| Срок | Дата исправления |
| Отметка об исправлении | Дата и подпись |
Финальная приёмка
Финальная приёмка проходит быстрее, если промежуточные этапы приняты. В последний день проверяют видимую отделку, работу окон и дверей, сантехнику, вентиляцию, отопление, наличие всех документов: исполнительных схем, протоколов, паспортов оборудования, гарантийных условий. Остаток оплаты стоит держать до закрытия замечаний и передачи всех документов по дому.

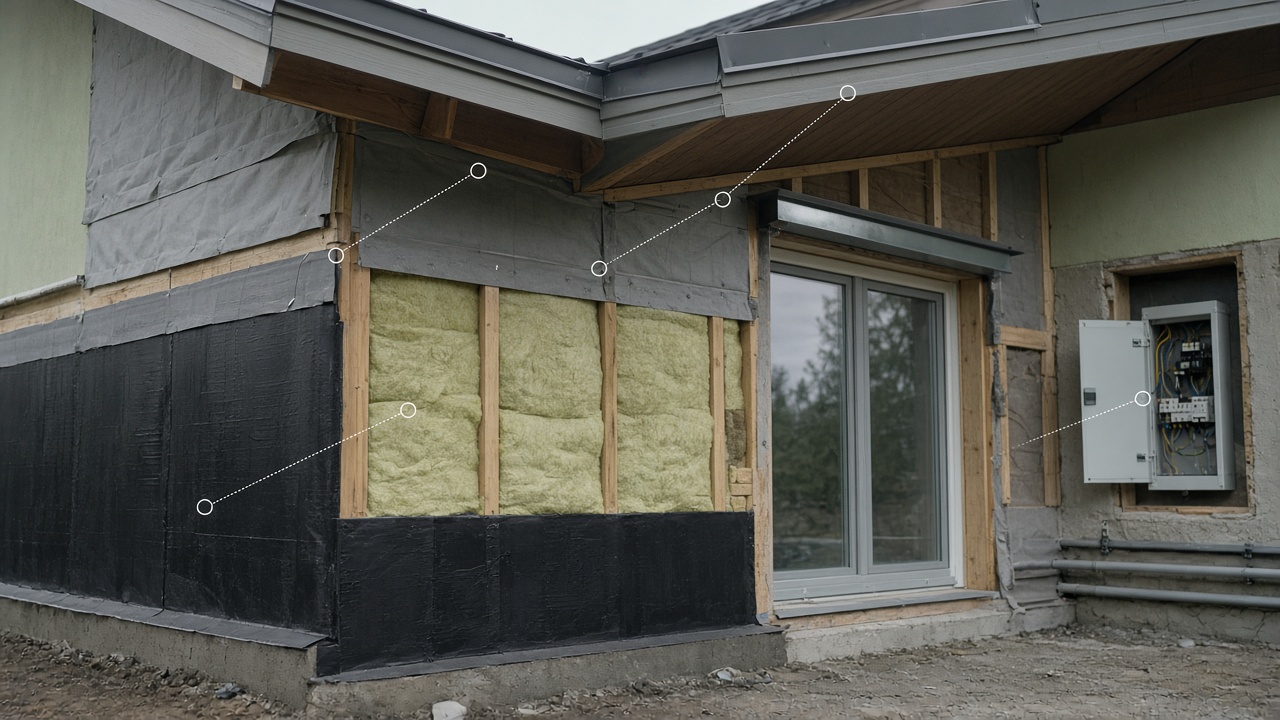

Приёмка фундамента
Фундамент принимают до обратной засыпки, пока видны гидроизоляция, утепление и дренаж. Смотрят, сплошной ли слой гидроизоляции, нет ли разрывов и отслоений, проклеены ли стыки, правильно ли уложена дренажная мембрана, есть ли щебень и труба дренажа с уклоном. Заказчик сравнивает увиденное с проектом и фотографирует каждую сторону фундамента.
Если фундамент монолитный, полезно получить документы на бетон и фото армирования до заливки. Оценивать прочность и армирование по существу должен конструктор или технический надзор, а не заказчик на глаз. Задача заказчика — чтобы такие проверки были и чтобы их результаты лежали в папке объекта.
Приёмка стен и перекрытий
Стены принимают до обшивки и отделки. Для кладки смотрят толщину швов, перевязку, армирование по проекту, перемычки над проёмами. Для каркаса — сечение стоек, шаг, крепления, раскосы, узлы опирания. Перекрытия проверяют на соответствие проекту по сечениям и шагу балок, опиранию, креплениям.
Видимые трещины, прогибы и отклонения от вертикали фиксируют и показывают конструктору. Самостоятельно решать, критично это или нет, заказчику не нужно: достаточно вовремя зафиксировать и пригласить специалиста.
Приёмка кровли
Кровлю принимают в два шага. Сначала — стропильная система, мауэрлат, обрешётка, мембраны и утепление. Затем — покрытие, ендовы, примыкания к трубам и стенам, водостоки. Важно увидеть мембрану и примыкания до того, как их закроют покрытием: протечки чаще всего возникают именно там.
После первого сильного дождя стоит подняться на чердак с фонариком и посмотреть, нет ли следов воды. Если есть — фиксируют фото и сразу сообщают подрядчику, пока гарантийный срок только начался.
Как вести папку объекта
Удобно завести одну папку, бумажную или электронную, где лежат договор, спецификация, проект, все акты, протоколы и фото по этапам. Фото называют по дате и месту, чтобы через несколько лет быстро найти нужный снимок. Туда же складывают паспорта оборудования, гарантийные условия и контакты подрядчиков.
Такая папка нужна не только для споров. Она понадобится при ремонте, продаже дома, подключении новых систем и обслуживании оборудования.
| Раздел папки | Что положить |
|---|---|
| Договор | Договор, спецификация, допсоглашения |
| Проект | Чертежи, узлы, схемы |
| Акты | Промежуточные и финальный |
| Фото | Скрытые работы по этапам |
| Протоколы | Опрессовка, замеры, измерения |
| Оборудование | Паспорта, гарантии |
Гарантийный период
После подписания финального акта начинается гарантийный срок, который указан в договоре. В первый год стоит внимательно следить за домом: трещинами, протечками, промерзанием, работой окон, дверей и инженерии. Каждое замечание фиксируют с фото и датой и отправляют подрядчику письменно.
Удобно провести осмотр перед первой зимой и после первой весны: эти сезоны показывают большинство скрытых проблем. Если замечания копятся, лучше собрать их в один акт и согласовать сроки исправления.
Приёмка окон и дверей
Окна и двери принимают после монтажа, до откосов и отделки. Проверяют, что рамы стоят по уровню, створки открываются и закрываются без усилий, уплотнители прилегают, фурнитура работает. Монтажный шов должен быть заполнен без пустот и закрыт лентами: снаружи паропроницаемой, изнутри пароизоляционной. Отлив должен выступать за плоскость стены и иметь капельник, а стык с рамой — быть проклеен.
Входную дверь проверяют на плотность притвора, работу замков и порога. Если створка задевает раму или дверь не держит положение, это фиксируют в акте сразу, а не после отделки, когда регулировка становится сложнее.
Приёмка отделки
Черновую отделку принимают до чистовой: ровность стен и потолков, стяжку пола, готовность под плитку и покрытия. Ровность проверяют правилом или уровнем, сравнивая с допусками, согласованными в договоре. Чистовую отделку смотрят при хорошем освещении: стыки, углы, примыкания, швы плитки, отсутствие сколов и пятен.
Замечания по отделке легче всего исправить до заселения, пока в доме нет мебели. Поэтому финальный осмотр отделки делают до переезда и в дневное время.
Если подрядчиков несколько
Когда дом строят несколько бригад, каждая принимает основание у предыдущей. Отделочники принимают стены у каменщиков, кровельщики — стропила у плотников, инженерные бригады — проёмы и трассы. Если этого не сделать, при обнаружении брака каждый будет ссылаться на соседа. Заказчику стоит присутствовать при таких передачах или хотя бы получать фото и короткую запись о том, что основание принято без замечаний.
Общий график, где указано, кто и когда передаёт работу следующему, помогает не пропустить приёмку и не допустить ситуации, когда чужой брак закрыт новым слоем.
Как фотографировать скрытые работы
Хорошее фото скрытых работ показывает и общий план, и деталь. Сначала снимают стену или участок целиком, чтобы было понятно, где это, затем — узел крупно. Рядом удобно положить рулетку, чтобы был виден масштаб. Камера телефона сохраняет дату, но полезно ещё и подписать снимки: этаж, помещение, стена, что на фото.
Снимают всё, что потом закроют: трассы труб и кабелей, крепления, утеплитель, плёнки с проклейкой, гидроизоляцию, армирование. Лучше сделать лишний десяток снимков, чем через год не найти нужный.
Независимый технадзор
Если у заказчика нет опыта, на ключевые этапы стоит пригласить независимого технического специалиста. Он смотрит то, что заказчик может пропустить, и говорит на одном языке с подрядчиком. Обычно его зовут на фундамент до засыпки, коробку до кровли, кровлю до покрытия и контур до отделки. Заключение специалиста прикладывают к промежуточному акту.
Технадзор не заменяет приёмку заказчиком, а дополняет её. Решение о подписании акта всё равно принимает заказчик.
Претензия и спор
Если подрядчик не исправляет замечания в согласованный срок, ему отправляют письменную претензию со ссылкой на договор, акт и фото. В претензии указывают, что не сделано, какой был срок и чего вы требуете. Устные напоминания в споре почти ничего не стоят, а письменная история с датами — весомый аргумент.
Сколько времени закладывать на приёмку
Каждая промежуточная приёмка занимает от часа до половины дня, в зависимости от объёма. Её планируют заранее: подрядчик сообщает, когда этап будет готов, а заказчик приезжает до того, как бригада начнёт закрывать слой. Если заказчик не может приехать, бригада не должна продолжать без фото и письменного подтверждения. Это правило лучше записать в договор, чтобы спешка не съела проверку.
Финальная приёмка дома обычно занимает целый день: нужно пройти все помещения, проверить системы в работе, собрать документы и составить акт. Не стоит назначать её на вечер или совмещать с переездом.
Частые ошибки заказчика
Типичные ошибки: приёмка только в конце, отсутствие промежуточных актов, оплата вперёд без проверки этапа, замечания устно, отсутствие фото скрытых работ, попытки самостоятельно проверять электрику и газ, спор о допусках без проекта. Каждая из этих ошибок делает претензию к подрядчику слабее, а исправление брака — дороже, потому что его приходится искать под готовой отделкой и доказывать без документов.
Пример
Заказчик каркасного дома приезжал на объект каждые две недели, но ничего не подписывал. При финальной приёмке зимой обнаружилось промерзание угла спальни. Подрядчик сказал, что утеплитель уложен правильно, а фото у заказчика не было. Пришлось вскрывать отделку за свой счёт: в углу не хватало утеплителя. Промежуточный акт с фото контура до отделки решил бы спор за один день.
Как проверить результат
Когда звать специалиста
Если сомневаетесь в качестве фундамента, стен или кровли, пригласите независимого технического специалиста на ключевые этапы. Несущие конструкции оценивает конструктор, электрику — электрик, газ — газовая служба. Заказчик организует проверки и хранит документы.
Читайте также: этапы строительства частного дома, как выбрать подрядчика, акт выполненных работ.
FAQ
Когда принимать дом?
Поэтапно: каждый слой до того, как его закроют следующим.
Что взять на осмотр?
Договор, спецификацию, проект, рулетку, уровень, фонарик и телефон для фото.
Можно ли самому проверить электрику?
Нет. Заказчик проверяет наличие схемы и протокола, а щит смотрит электрик.
Что делать, если подрядчик не подписывает акт?
Зафиксировать отказ письменно и отправить акт официально.
Когда платить последний платёж?
После закрытия всех замечаний и получения документов.
Коротко
| Пункт | Что важно |
|---|---|
| Приёмка | По этапам, до закрытия слоёв |
| Документы | Договор, проект, акты |
| Фото | Скрытые работы с датой |
| Инженерия | Через профильных специалистов |
| Оплата | После закрытия замечаний |
Тема
Ещё по этой теме
Вся тема
ДокументывопросДоговор подряда на строительство дома: что проверить перед подписанием и как защитить себя без юридических тонкостей
ДокументывопросГрафик платежей по договору подряда: этапы, аванс, акты и задержки
ДокументывопросРассрочка по договору подряда на дом: условия, риски и проверка
ДокументывопросШтрафные санкции в договоре подряда: неустойка, просрочка и баланс сторон
Домагайд3D-визуализация дома: насколько ей веритьПо теме
