Антресоль: скрытые работы принять до закрытия
Проблема: антресоль построили, подрядчик торопит подписать акт, а через месяц настил прогибается и скрипит, ограждение качается, над лестницей хозяева задевают головой балку, а высота под антресолью оказалась ниже обещанной. Исправлять готовую конструкцию после отделки сложнее, чем принять её внимательно сразу.
Короткий ответ: антресоль принимают в два захода: до закрытия скрытых работ (балки, опоры, крепления) и после монтажа настила, лестницы и ограждения. Проверяют соответствие проекту, ровность и жёсткость настила, высоту над и под антресолью, проход над лестницей, надёжность ограждения, а все замечания фиксируют в акте. Несущую способность, сечения балок и узлы крепления оценивает только конструктор, хозяин проверяет то, что видно и измеряется.

Что такое приёмка антресоли и зачем она нужна
Антресоль это частичное перекрытие внутри высокого помещения, на котором устраивают спальное место, кабинет, библиотеку или зону хранения. Это несущая конструкция, по которой ходят люди, поэтому её приёмка не формальность. Подробнее о том, какой бывает антресоль и где её размещать, в материале антресоль в доме.
Приёмка нужна, чтобы зафиксировать, что построено именно то, что было в проекте и договоре, и чтобы недочёты устранили до отделки. После того как настил покрыт, потолок под антресолью отделан, а мебель занесена, исправлять крепления и балки будет гораздо сложнее.
До визита: что подготовить
| Что подготовить | Зачем |
|---|---|

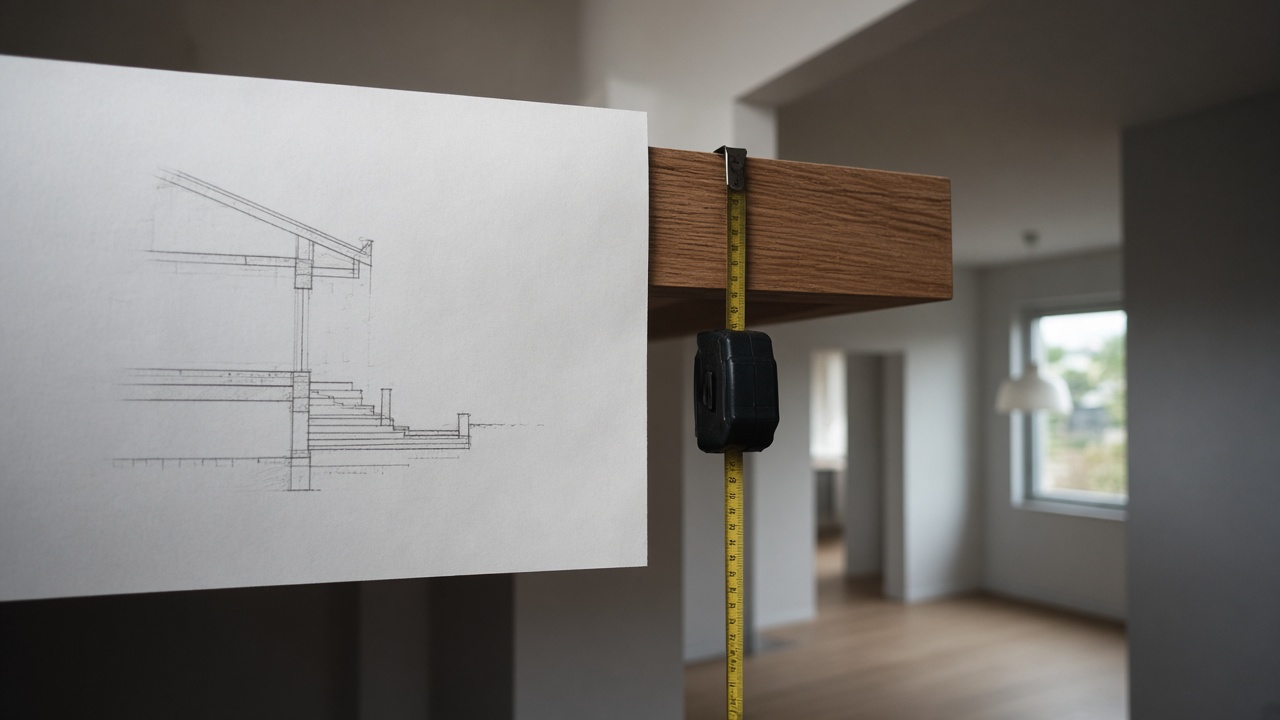

| Проект или эскиз антресоли с размерами | Сравнить построенное с запланированным |
| Расчёт или решение конструктора | Понимать, какие балки, опоры и крепления заложены |
| Договор и перечень работ | Знать, что входит в приёмку |
| Фото скрытых работ | Проверить балки и крепления, которые уже закрыты |
| Рулетка, уровень, правило, фонарик, мелок | Замеры и отметка дефектов |
| Список вопросов к подрядчику | Не забыть важное на объекте |
Договоритесь, что на приёмке будет человек, который отвечает за работы, и что у вас будет время спокойно всё проверить.
Скрытые работы: принять до закрытия
Самое важное в антресоли скрыто внутри: балки, их опирание на стены, крепления к стенам и колоннам, опоры. Попросите подрядчика пригласить вас до того, как эти узлы закроет настил или отделка.
Если что-то вызывает сомнения, приглашайте конструктора или технический надзор. Решение об усилении принимает только специалист.
На объекте: геометрия и жёсткость
| Что проверяем | Как | Хорошо | Тревожно |
|---|---|---|---|
| Размеры антресоли | Рулетка, сравнение с проектом | Совпадают с проектом | Меньше или смещена |

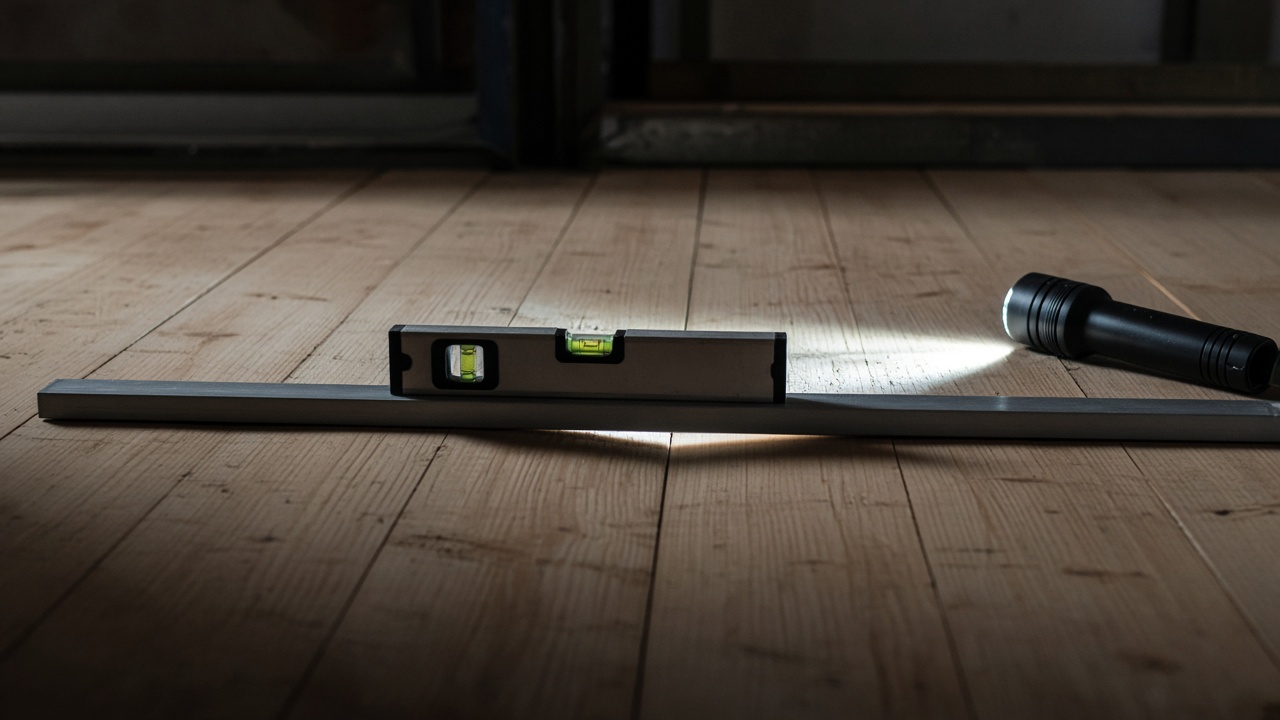

| Ровность настила | Правило и уровень в разных направлениях | Без заметных перепадов | Ступеньки между листами, уклон |
| Жёсткость | Пройтись, слегка попрыгать в центре пролёта | Не пружинит, не скрипит | Заметный прогиб, скрип |
| Стыки листов | Осмотр | Плотные, на опорах | Щели, края висят |
| Крепление настила | Осмотр крепежа | Крепёж утоплен, шаг ровный | Пропуски, торчащий крепёж |
| Опирание балок | Осмотр с фонарём | Как в проекте | Подкладки, зазоры |

Высота над и под антресолью
Высота это то, о чём чаще всего жалеют после постройки. Проверьте:
Подробнее о нормах и комфортной высоте в материале высота антресоли.
На объекте: доступ и безопасность
| Что проверяем | Как | Хорошо | Тревожно |
|---|---|---|---|
| Ограждение | Нажать рукой в разных местах | Не качается | Люфт, слабые стойки |
| Высота ограждения | Рулетка | По проекту | Ниже проекта |
| Зазоры в ограждении | Осмотр | Не пролезет ребёнок | Широкие промежутки |
| Лестница | Пройти вверх и вниз | Ступени одинаковые, не скрипят | Разная высота ступеней |
| Перила лестницы | Нажать рукой | Надёжно закреплены | Качаются |

| Временное ограждение | Осмотр | Есть до монтажа постоянного | Открытый край |
Подробнее об устройстве лестницы и ограждения в материале лестница и ограждение антресоли.
Когда приёмку лучше перенести
Иногда честнее перенести приёмку, чем подписывать акт с длинным списком оговорок. Это стоит сделать, если на объекте нет постоянного ограждения, лестница не закреплена, настил уложен не полностью, в доме темно и нет нормального освещения для осмотра, или подрядчик не может показать фото и документы по скрытым работам. В таких условиях вы не сможете проверить главное, а подписанный акт потом будет аргументом против вас.
Перенос лучше оформить письменно: укажите, что именно должно быть готово к новой дате. Так у подрядчика будет понятный список, а у вас подтверждение, что работа не была принята.
Документы и акт
| Документ | Что в нём | Зачем |
|---|---|---|
| Акт скрытых работ | Балки, крепления, опоры | Подтверждение проверки до закрытия |
| Фото узлов | С рулеткой в кадре | Для будущих ремонтов и споров |
| Акт приёмки | Что принято и с какими замечаниями | Граница ответственности |
| Список замечаний | Что и где устранить, срок | Контроль устранения |
| Гарантия | На работы и материалы | Куда обращаться |

Замечания отмечайте скотчем или мелом прямо на конструкции и фотографируйте. Тогда при повторной приёмке легко проверить, что всё устранено. Юридические вопросы о гарантии и порядке претензий лучше обсуждать с юристом.
Антресоль в доме из разных материалов
Деревянный дом. Антресоль в брусовом или бревенчатом доме часто опирают на стены, а стены продолжают садиться несколько лет. Поэтому узлы опирания, стойки и лестница должны учитывать усадку. Если стойка под антресолью жёстко упирается в пол и в балку, при усадке стен антресоль может перекоситься. Как решать эти узлы, определяет специалист по деревянным домам и конструктор, а на приёмке хозяин проверяет, что сделано по их решению.
Каркасный дом. Антресоль обычно опирается на усиленные стойки каркаса. Здесь важно, чтобы усиления были именно там, где указано в проекте, а не добавлены «по месту». На приёмке скрытых работ проверьте, что под каждой балкой есть опора, предусмотренная проектом.
Каменный дом. Балки антресоли заводят в стены или опирают на металлические элементы. Решение о способе крепления и о том, выдержит ли стена, принимает конструктор. Самостоятельно сверлить и анкерить несущие стены под антресоль нельзя.
Как подготовиться к повторной приёмке
Повторная приёмка нужна, если на первой были замечания. Чтобы она не превратилась в новый спор, заранее договоритесь о порядке:
Не соглашайтесь снимать замечание, если вы не видели, как оно устранено. Особенно это касается узлов, которые после устранения снова закрывают.
Нагрузка и эксплуатация
После приёмки важно не перегрузить антресоль. Узнайте у конструктора или из проекта, на какую нагрузку она рассчитана и что можно на ней ставить. Книжные стеллажи, большие шкафы, аквариумы, ванны и тренажёры создают серьёзную нагрузку и требуют отдельного решения специалиста. Обычная мебель для спальни или кабинета, как правило, предусмотрена проектом, но это нужно уточнить.
В первый год после постройки периодически проверяйте ограждение и лестницу: крепления могут ослабнуть, особенно в деревянном доме. Если появился скрип, прогиб или люфт, не откладывайте, пригласите специалиста.
Типичные ошибки при приёмке
| Ошибка | Чем грозит | Как избежать |
|---|---|---|
| Приёмка одним визитом после отделки | Скрытые дефекты не видны | Принимать скрытые работы отдельно |
| Нет проекта под рукой | Не с чем сравнить | Взять проект и расчёт |
| Проверка только на глаз | Пропуск перепадов и прогибов | Уровень, правило, рулетка |
| Устные договорённости | Замечания забываются | Всё в акт с фото |
| Нагрузка до приёмки | Повреждение конструкции | Не заносить мебель до акта |
| Самостоятельное усиление | Неверное решение | Только по решению конструктора |
Освещение и инженерия на антресоли
На антресоли часто забывают про свет и розетки, а потом тянут удлинители по лестнице. Перед закрытием потолка под антресолью и настила проверьте, что проводка для светильников, розеток и выключателей проложена по плану. Выключатель удобно ставить и внизу у лестницы, и наверху, чтобы не подниматься в темноте. Все работы с электрикой выполняет электрик, а схему проводки нужно сохранить вместе с фото скрытых работ.
Также подумайте о вентиляции и температуре: тёплый воздух поднимается вверх, и на антресоли летом может быть жарко. Если там спальня или кабинет, обсудите с проектировщиком приток свежего воздуха и защиту от перегрева. Решения по вентиляции и отоплению принимает профильный специалист.
Не забудьте про шум: настил антресоли передаёт шаги на нижний уровень. Если под антресолью гостиная или спальня, звукоизоляцию настила закладывают до финишного покрытия.
Пошагово: как принять антресоль
Примеры из практики
Пружинящий настил. На приёмке хозяин прошёлся по антресоли и почувствовал, что в середине настил заметно пружинит. Подрядчик уверял, что так и должно быть. Пригласили конструктора, он выяснил, что балки поставлены с большим шагом, чем в проекте. Добавили балки до отделки.

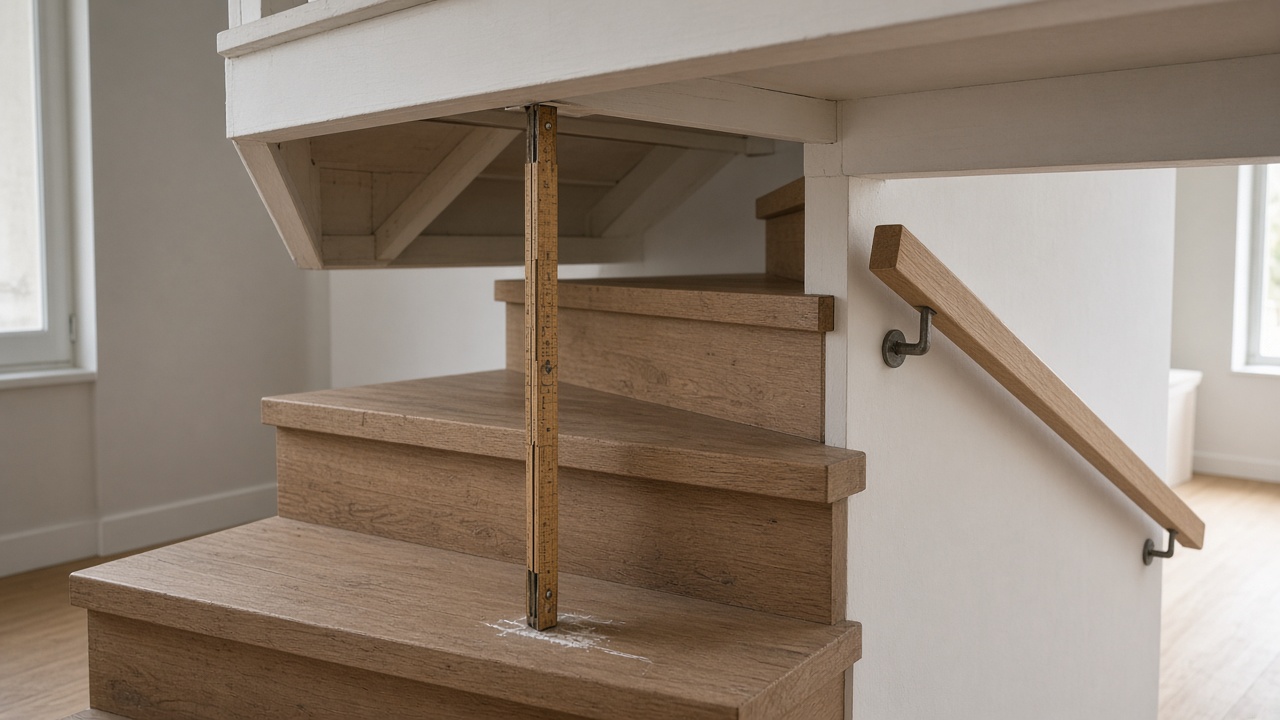

Удар головой. Лестницу на антресоль поставили так, что на середине подъёма над головой оказался край перекрытия. Хозяева заметили это только на приёмке. Пришлось переносить лестницу и менять проём, но это было проще, чем после отделки.
Качающееся ограждение. Стойки ограждения закрепили только в настил. При нажатии рукой ограждение заметно качалось. Подрядчик переделал крепление по решению конструктора, и это зафиксировали в акте.
Низкая высота под антресолью. По проекту под антресолью должна была быть кухня, но после монтажа настила и отделки потолка высота оказалась ниже комфортной. Хорошо, что замер сделали до отделки, и удалось изменить потолок под антресолью.
Нет фото скрытых работ. Через два года потребовалось повесить на антресоли тяжёлый шкаф, и никто не знал, где проходят балки. Теперь хозяева всегда фотографируют узлы до закрытия.
Что спросить у подрядчика на приёмке
Хорошая приёмка это не только замеры, но и разговор. Задайте подрядчику несколько вопросов и запишите ответы в акт или в переписку:
Если подрядчик уходит от ответов или говорит, что «так все делают», это повод пригласить независимого специалиста. Хороший подрядчик спокойно показывает документы и фото узлов.
Скрип через полгода. Хозяева приняли антресоль, а после первой зимы настил начал скрипеть у края. Оказалось, крепёж ослаб из-за изменения влажности. Подрядчик подтянул крепления по гарантии, потому что в договоре было предусмотрено обслуживание после первого сезона.
Чего нельзя делать
Безопасность
Приёмка проходит на высоте, поэтому сначала позаботьтесь о себе и тех, кто приехал с вами.
Как проверить результат
Когда звать специалиста
FAQ
Когда принимать антресоль?
В два этапа: скрытые работы до закрытия и готовую конструкцию после монтажа настила, лестницы и ограждения.
Можно ли принять антресоль самому?
Видимые параметры можно, несущие элементы оценивает конструктор.
Нормально ли, что настил немного пружинит?
Заметный прогиб это повод пригласить конструктора.
Какие документы нужны?
Акты скрытых работ, фото узлов, акт приёмки и гарантия.
Что делать, если высота не та?
Зафиксировать в акте и обсудить исправление до отделки.
Коротко
Тема
Ещё по этой теме
Вся тема
ДомагайдПланировка антресоли в частном доме: как разместить зоны и доступ, чтобы наверху не было тесно, душно и опасно
ДомасравнениеАнтресоль или второй этаж: что выбрать
ДомавопросВысота антресоли: ориентиры
ДомавопросЛестница и ограждение антресоли: что учесть
ЭтапыгайдАрмирование плиты: верхняя и нижняя сеткаПо теме
