Приёмка стройматериалов на участке: чек-лист
Приёмка — это пятнадцать минут у машины, которые решают, будет ли у вас вообще возможность что-то предъявить. Подпись в накладной без замечаний фактически означает: количество сошлось, видимых дефектов нет, претензий нет.
Поэтому приёмка делается в момент разгрузки, полностью, с человеком, который имеет право отказать.
Главное правило приёмки
Сначала проверяем — потом подписываем. Не наоборот.
Звучит банально, но нарушается почти всегда: водитель торопится, у него следующий адрес, счётчик простоя идёт, и приёмка сводится к «да, вроде всё». Через неделю обнаруживается недостача полутора поддонов или бой на четверти партии, и спорить уже не с чем.
Второе правило: приёмку делает ответственный человек, а не сторож, сосед или подсобник. Тот, кто знает спецификацию и имеет право не принять.
Что подготовить до приезда машины

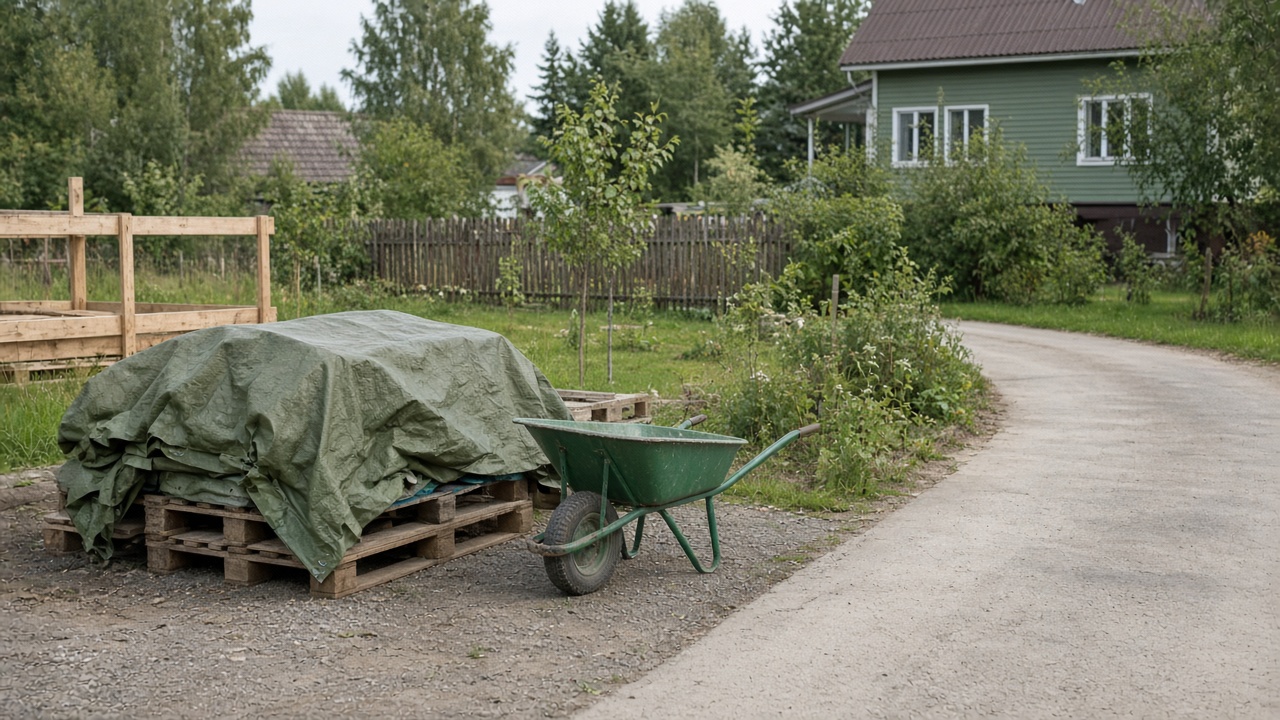

Чек-лист приёмки по шагам

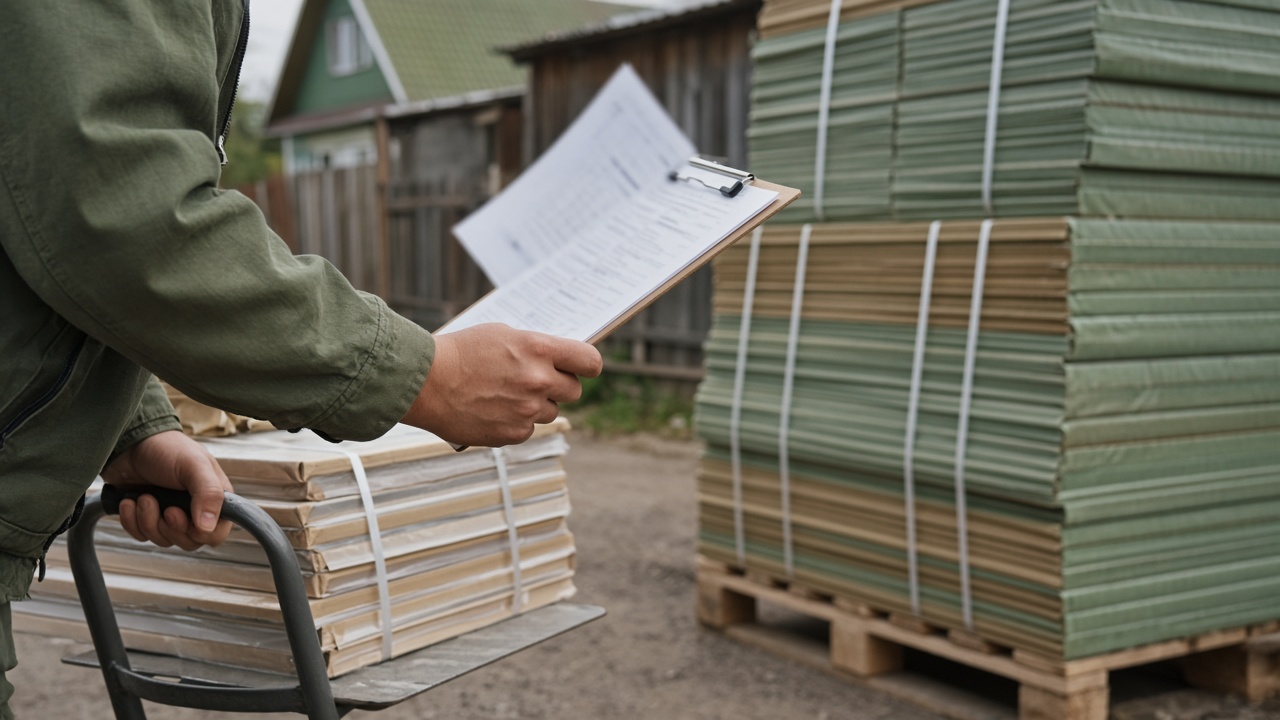

1. До разгрузки — документы.
2. До разгрузки — визуальный осмотр груза на машине.
3. Во время разгрузки — количество.
4. Во время разгрузки — качество.
5. После разгрузки — до подписи.
6. Сразу после отъезда машины.
Что смотреть по группам материалов

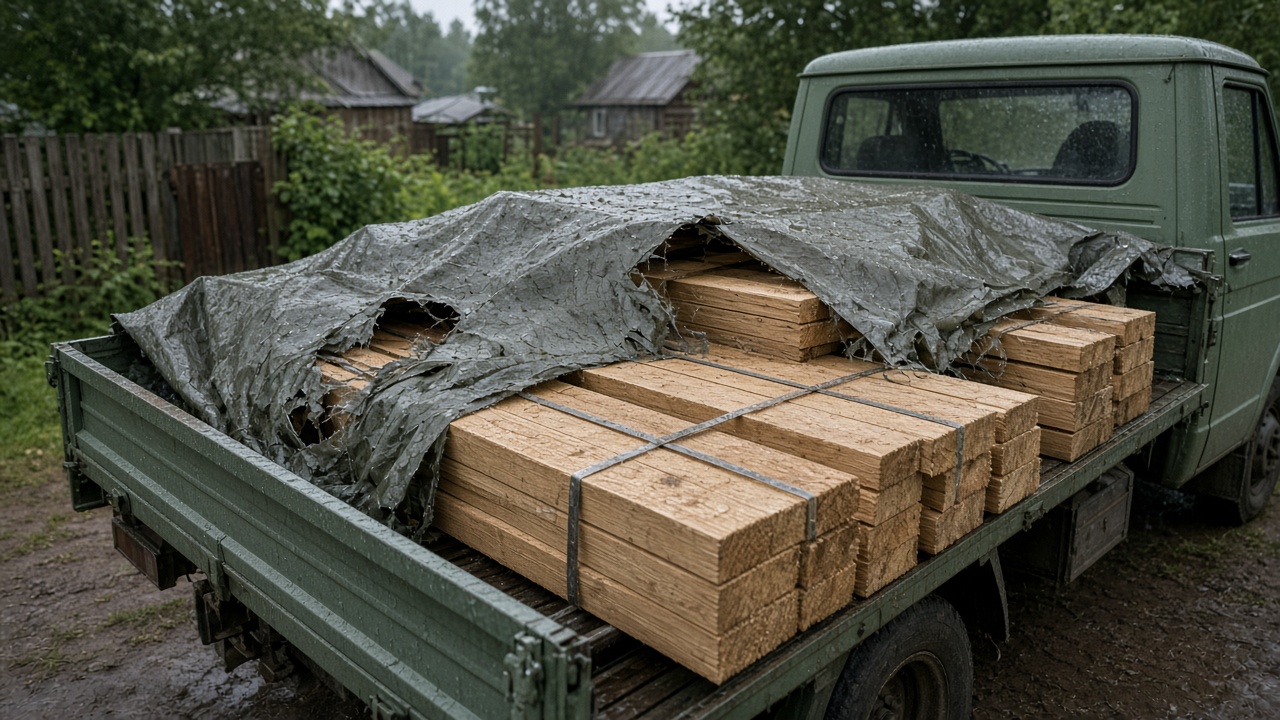

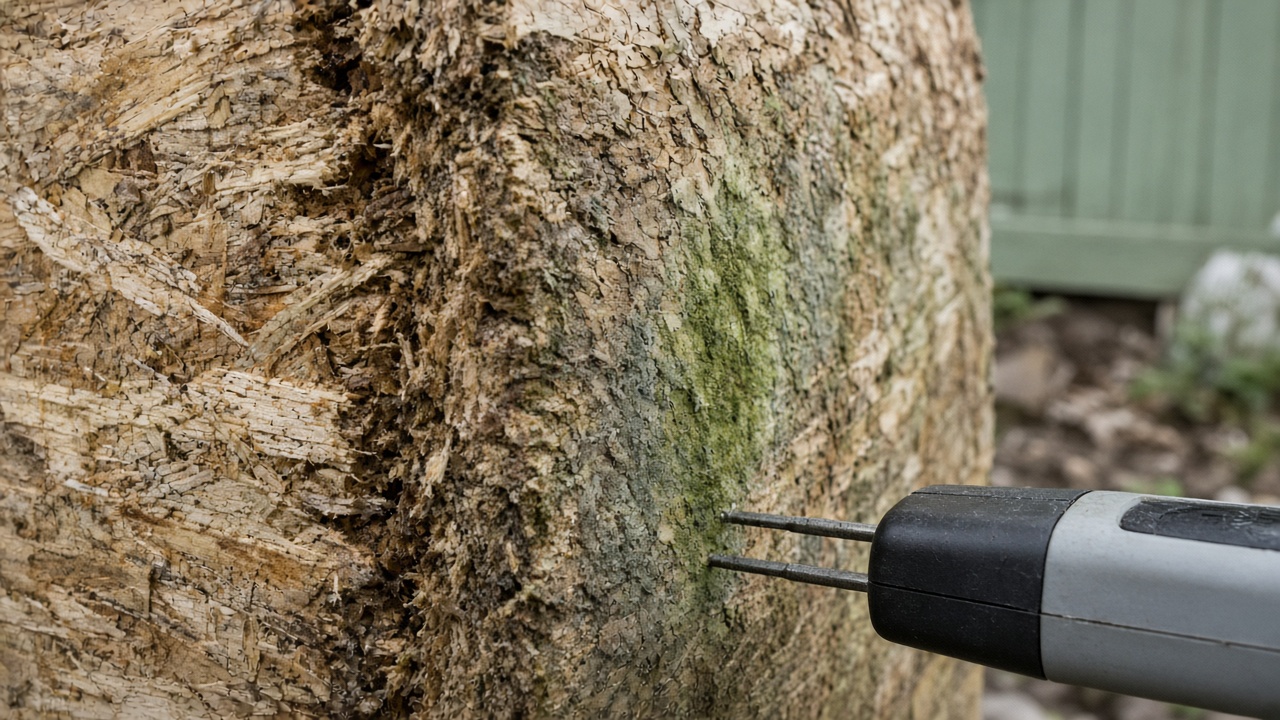

Пиломатериал. Фактические длины и сечения рулеткой (заявленное и фактическое расходятся часто). Сортность: сучки, обзол, синева, гниль, трещины. Влажность на ощупь и по весу: материал заявлен как сухой, а идёт сырой — типичная история. Геометрия: крыловатость и продольный изгиб видны на глаз, если положить доску на ровное.
Кладочный блок. Геометрия — критична: кривой блок означает толстый шов, лишний клей и потерю по теплу. Сколы по углам и рёбрам. Целостность упаковки. Влажность: мокрый блок с открытой машины — повод для замечания. Одна ли партия во всех поддонах.
Кирпич. Бой, сколы, трещины. Однородность оттенка по всей партии — для лицевого это главное. Отсутствие высолов и следов глинистой воды.
Цемент и сухие смеси. Дата изготовления обязательно. Целостность мешков, отсутствие затвердевших зон. Мешок должен быть сыпучим: комки, которые не разминаются, — это уже не материал. Количество мешков пересчитать.
Товарный бетон. Документ на партию: марка или класс, подвижность, время отгрузки. Время в пути — существенно. Внешний вид смеси: расслоение, лишняя вода. Соответствие проектной марке — это ответственность и ваша, и поставщика; вода в миксер на площадке не добавляется.
Арматура. Диаметр и класс, маркировка. Отсутствие глубокой коррозии с отслоением. Длина прутков.
Утеплитель. Целостность и герметичность упаковки, сухость. Фактическая толщина и размеры плит. Плотность по маркировке соответствует заказу. Отсутствие смятых и порванных плит.
Мембраны и рулоны. Целостность рулона и упаковки, отсутствие следов длительного пребывания на солнце, маркировка с артикулом, длина в рулоне.
Кровельный материал. Оттенок и партия, целостность защитного покрытия, отсутствие вмятин и царапин, геометрия листов, комплектность доборных элементов. Доборы недосчитывают особенно часто.
Плитка и керамогранит. Одна партия и один калибр на весь объём — главное. Оттенок, геометрия, бой. Количество в коробках.
Окна и двери. Комплектность, целостность стекла и профиля, артикул и цвет, фурнитура в комплекте, наличие защитной плёнки. Сверка размеров проёмов с изделием — до подписи.
Оборудование и инженерия. Заводская упаковка, комплектность, артикул, серийный номер, гарантийный документ, следы вскрытия. Не хранилось ли на морозе.
Допуски по геометрии и качеству берутся по ГОСТ или ТУ на конкретный материал и по вашему договору — общих «универсальных» допусков не бывает.

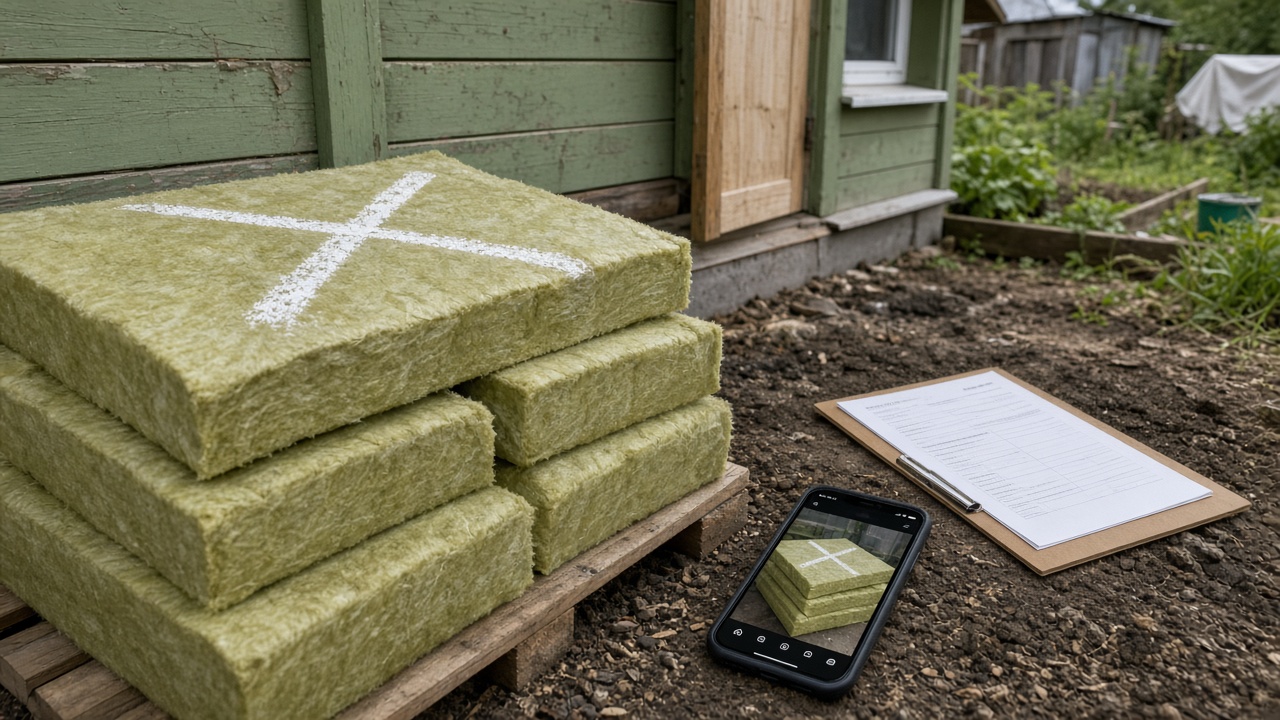

Как фиксировать замечания

Формулировка от руки в накладной должна быть конкретной:
Дальше:
Претензионный порядок определяется договором и законодательством; при существенной сумме документы стоит показать юристу. Это не юридическая консультация.
Когда отказываться от разгрузки

Полный отказ оправдан, когда:
Частичный отказ — принять годное, а брак и несоответствие вернуть машиной — обычно практичнее и быстрее, если поставщик готов зафиксировать это в накладной.
И встречный момент: отказ от разгрузки означает сдвиг фронта работ. Поэтому решение принимает тот, кто понимает график, а не тот, кто просто оказался у калитки.
Краткий итог
