Доставка и разгрузка стройматериалов на участок

Логистика — та часть закупки, о которой думают в день доставки, когда думать уже поздно. Машина стоит на въезде в дачный посёлок, разворачиваться ей некуда, разгружать нечем, а счётчик простоя идёт.

Разберём вопросы, которые надо задать за неделю.

Почему логистика важнее цены за единицу

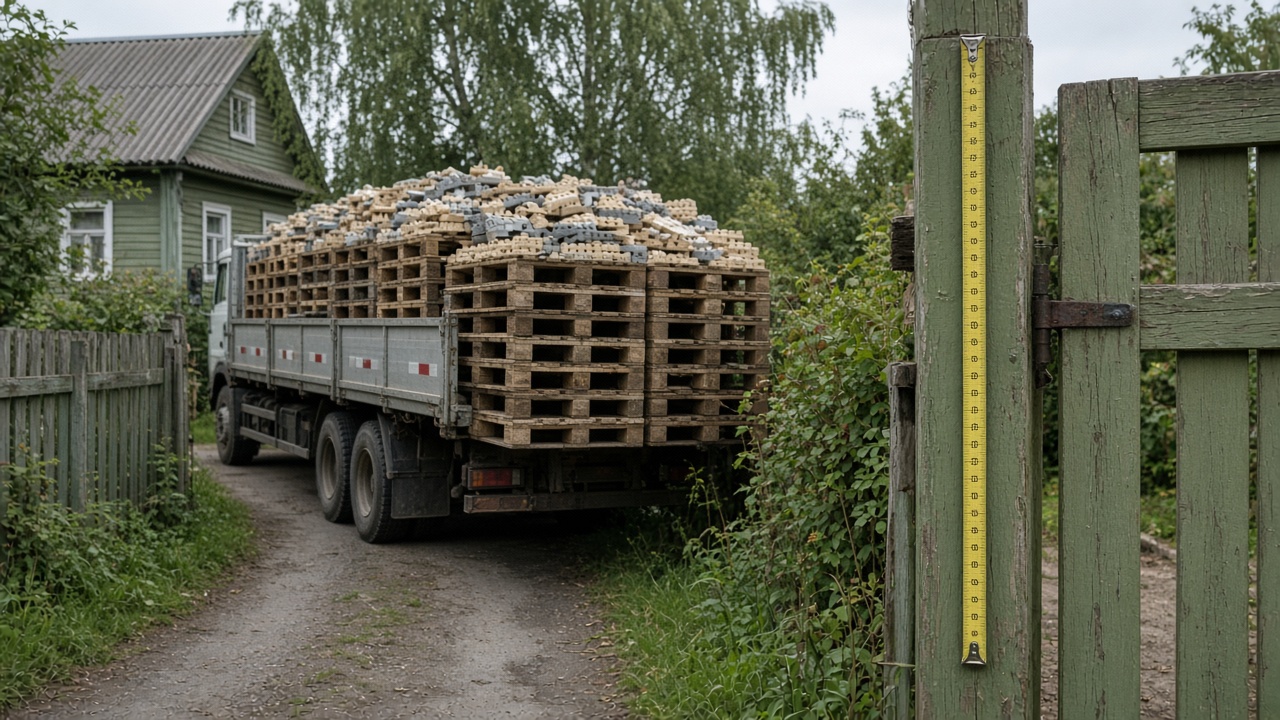

Поддоны блоков и длинномер у въезда на участок
На фото. Доставка и разгрузка часто съедают «выгоду» опта — считайте полную цену до ворот, а не только прайс за штуку.

Три причины:

Доставка объёмного груза сопоставима с разницей в цене. Выигрыш в цене за куб или поддон легко съедается одной лишней ездкой или вызовом техники, которую не заказали заранее.

Бой при разгрузке — это прямые потери. Поддон блока, скинутый вручную «аккуратно», и поддон, снятый манипулятором, дают разное количество целых элементов.

Срыв разгрузки останавливает работы. Машина ушла с грузом обратно или сгрузила всё у забора — в обоих случаях фронт работ сдвигается.

Поэтому логистику согласовывают до оплаты, а не после. И именно поэтому предложения поставщиков сравнивают в формате «цена на участке, разгруженная».

Типы транспорта и когда какой нужен

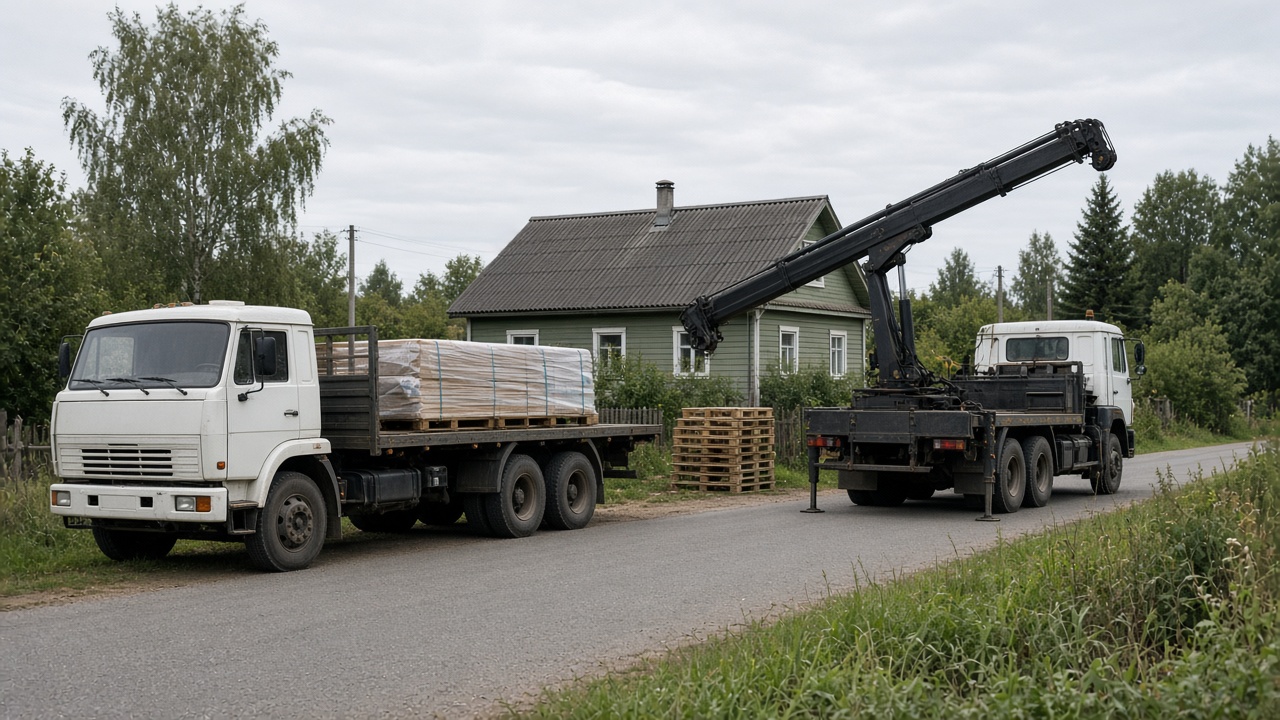

Манипулятор и бортовик на просёлке
На фото. Манипулятор оправдан на тяжёлых поддонах; бортовик дешевле, но без крана разгрузка ложится на вас и на подготовку площадки.
Транспорт Что везёт Ограничения
Длинномер / шаланда Пиломатериал в длинах, большие партии блока, панели Нужен широкий подъезд и место для маневра; в узкий проезд не зайдёт
Бортовой с манипулятором Поддоны, пачки, штабели — большинство позиций частной стройки Нужна зона работы стрелы, свободная от провода и деревьев
Самосвал Сыпучие: песок, щебень, ПГС, грунт Нужно место для разгрузки «в кучу» и запас по высоте кузова
Миксер (автобетоносмеситель) Товарный бетон Нужен подъезд вплотную или бетононасос; жёсткий график по времени
Малотоннажный грузовик Смеси, расходники, докупка, отделка Ручная разгрузка, небольшой объём
Бетононасос отдельной единицей Подача бетона, когда миксер не подъезжает Заказывается отдельно, стоит отдельно

Практическая логика: чем крупнее машина, тем ниже стоимость перевозки на единицу и тем выше риск, что она физически не доедет. Для дачных посёлков и узких проездов часто дешевле две средние машины, чем один длинномер, который не смог зайти.

Разгрузка: варианты и кто за что отвечает

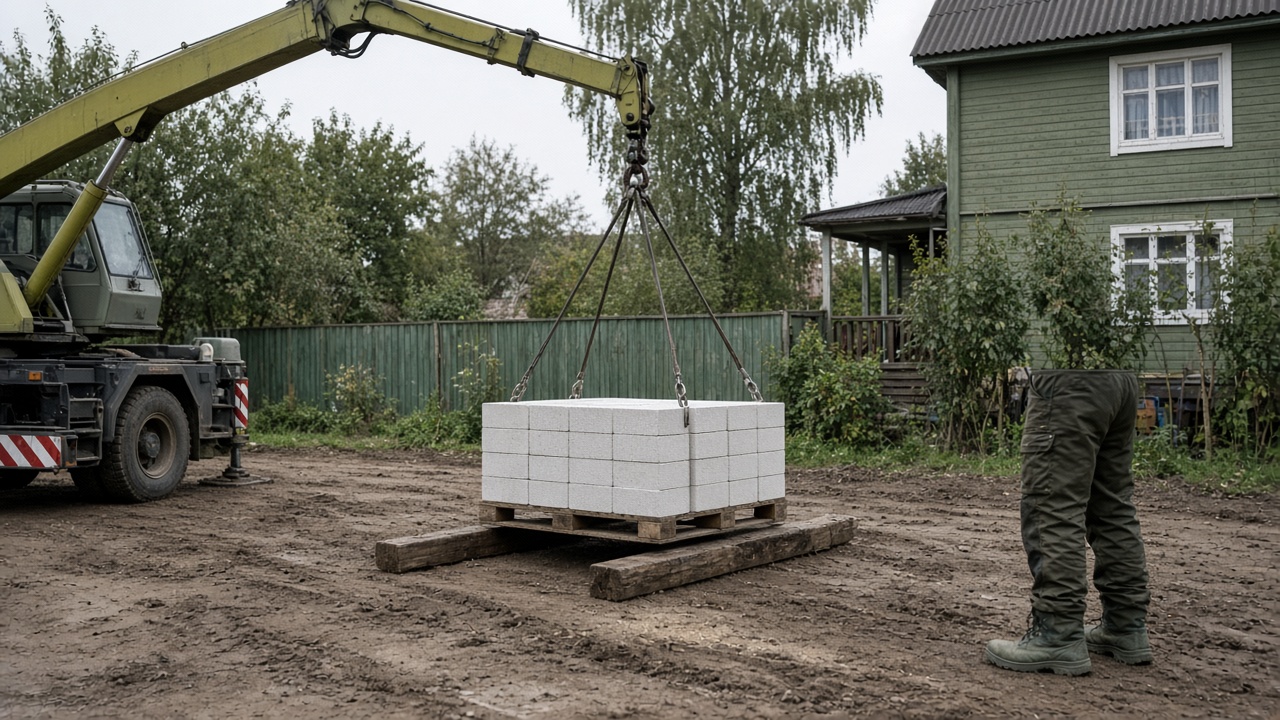

Кран опускает поддон газоблоков на подкладки
На фото. Куда ставить поддон и кто страхует стропы — фиксируйте до приезда машины, иначе простой часа оплачиваете вы.

Главный вопрос, который надо задать поставщику дословно: «разгрузка входит в стоимость, и кто её выполняет?»

Манипулятор на машине. Самый частый и удобный вариант: водитель снимает поддоны стрелой и ставит туда, куда вы показали. Требует свободного пространства и отсутствия провода над головой.

Ручная разгрузка силами водителя. Обычно не входит в услугу и не предполагается. Ожидать, что водитель разгрузит поддон блока руками, не стоит.

Ручная разгрузка вашими силами. Нужны люди, время и понимание, что бой будет. Для смесей и мелочи нормально, для блока и плит — плохой вариант.

Отдельный кран или автопогрузчик. Для тяжёлых и крупногабаритных элементов. Заказывается отдельно и должен быть на участке синхронно с машиной.

«До борта» / «до въезда». Означает, что груз выгрузят там, куда машина встала, дальше — ваша задача. Для онлайн-заказов объёмного груза это самый частый сценарий и главная причина разочарований.

Отдельно и жёстко: работа стрелы манипулятора или крана рядом с воздушной линией электропередачи — зона повышенной опасности. Охранные зоны ЛЭП соблюдаются обязательно, работы возле них выполняются только силами специалистов и с соблюдением требований. Если стрела дотягивается до провода, разгрузку в этом месте не делают — точка.

Подготовка участка к доставке

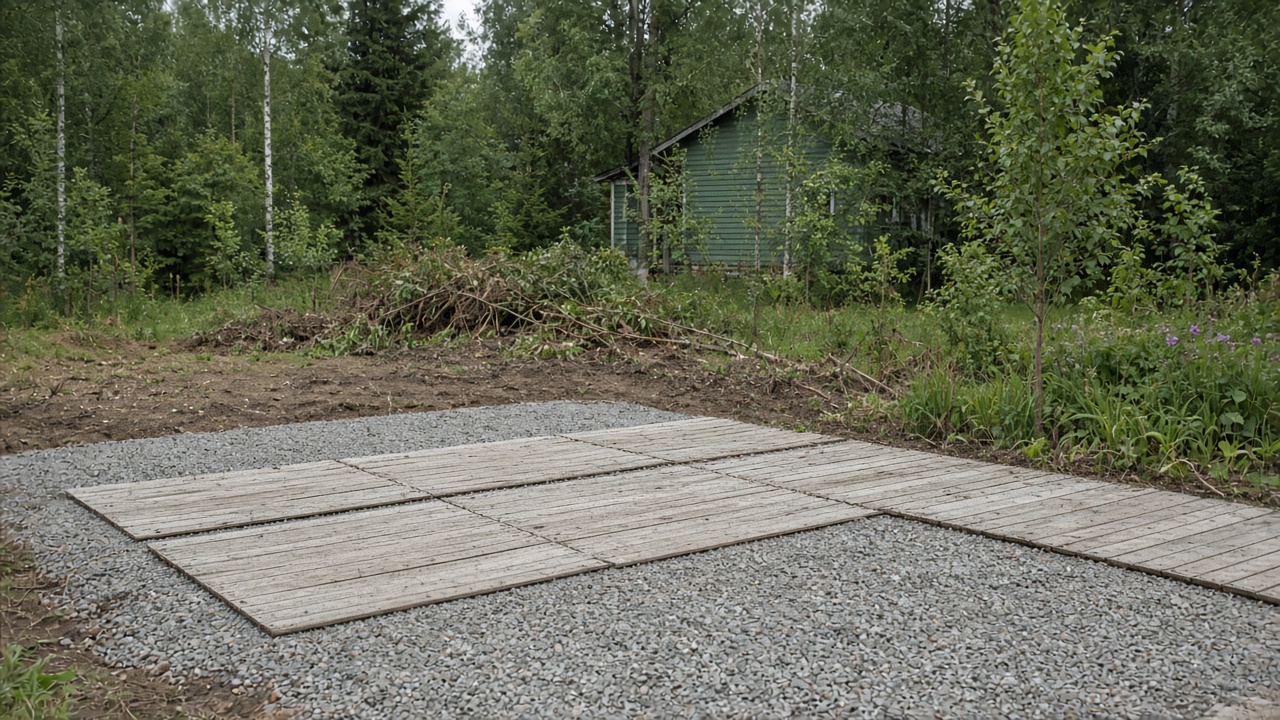

Временная площадка из досок под разгрузку
На фото. Ровные подкладки и проезд без низких веток спасают и материал, и шины — готовьте маршрут заранее, не в день доставки.

Список на неделю вперёд:

  1. Проверить маршрут. Ширина проезда, радиус поворота, ограничения по массе и габаритам на местных дорогах и мостах, шлагбаумы и пропуска в посёлке, сезонные ограничения в распутицу.
  2. Проверить, что над площадкой нет провода и низких ветвей. Это определяет, где вообще может работать манипулятор.
  3. Подготовить площадку разгрузки. Ровно, с уклоном для воды, вне зоны будущих траншей и подъездов, с подкладками — см. площадку хранения.
  4. Обеспечить проезд по участку, если разгружать надо не у калитки: убрать технику, стройматериалы и всё, что мешает.
  5. Согласовать окно по времени и кто встречает. На приёмке должен быть человек, который имеет право предъявить замечания.
  6. Подготовить укрытие заранее. Тент, каркас, поддоны должны быть на месте до приезда машины, а не после дождя.
  7. Согласовать порядок разгрузки, если везут несколько позиций: то, что нужно первым, должно лежать сверху и снаружи.
  8. Уточнить контакт водителя и держать телефон включённым.

Частые вопросы

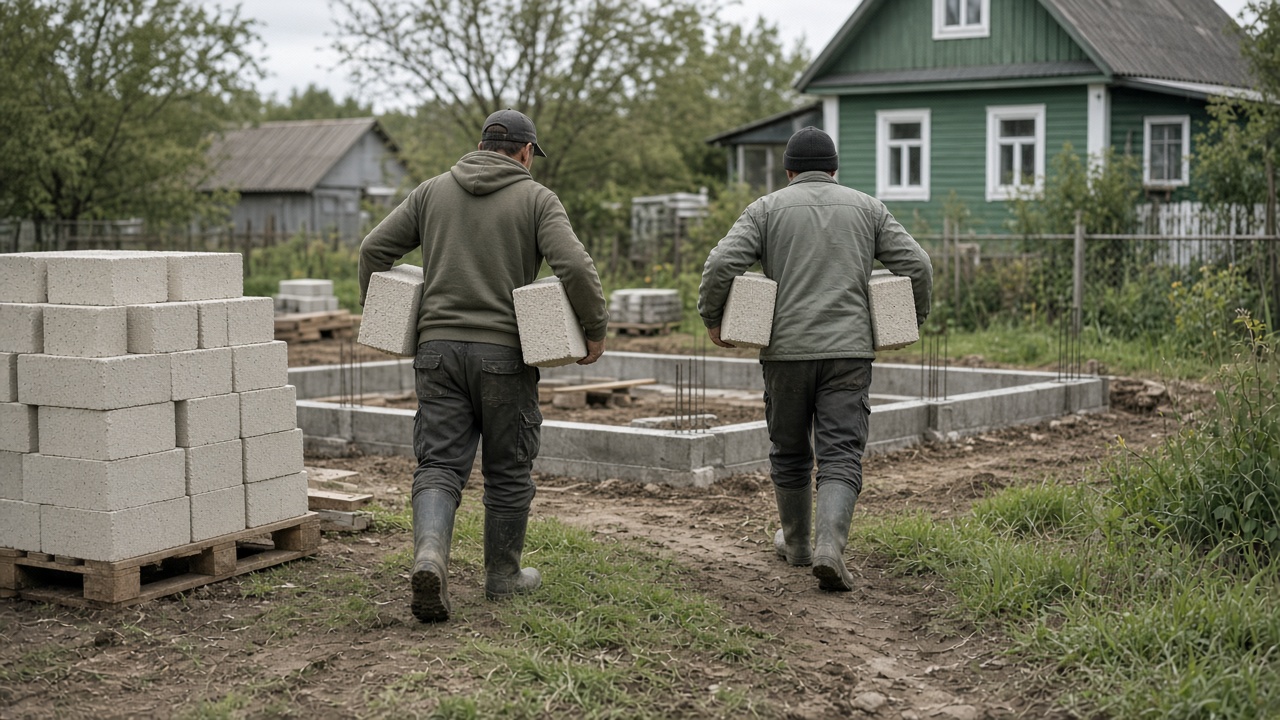

Ручная переноска блоков от поддона к фундаменту
На фото. Если кран не доезжает до пятна застройки, закладывайте время и людей на переноску — это отдельная строка сметы.

Что такое бесплатное время простоя и почему это важно? Машина стоит под разгрузкой ограниченное время, включённое в стоимость; дальше идёт почасовая оплата. Если разгружать нечем или некому, счётчик работает. Уточните норматив до заказа и рассчитайте, успеете ли.

Можно ли заказать доставку «на определённое время»? Точное время обычно не гарантируется, дают окно. Чем крупнее машина и дальше маршрут, тем шире окно. Планировать работы «сразу после разгрузки в 10:00» — рискованно.

Длинномер не проходит к участку. Что делать? Варианты: перегруз на месте на малую машину (стоит отдельно и даёт бой), разгрузка на ближайшей площадке с последующим перевозом своими силами, или сразу заказ несколькими средними машинами. Третий вариант обычно самый предсказуемый.

Кто отвечает за бой при разгрузке? Если разгружает поставщик своей техникой — обычно он, и бой фиксируется в накладной сразу. Если разгружаете вы — бой ваш. Это ещё один аргумент за разгрузку силами поставщика.

Что делать, если привезли меньше, чем в накладной? Пересчитывать до подписи. Поддоны и упаковки считаются по факту, а не по документу. После подписи без замечаний доказать недостачу практически невозможно — см. приёмку при разгрузке.

Нужно ли согласовывать проезд техники в посёлке? В организованных посёлках и СНТ — часто да: пропуск, ограничение по массе, окна для грузового транспорта, иногда залог за возможное повреждение дорог. Выясняется у управляющей организации заранее.

Что с доставкой бетона? Отдельная история: миксер должен подъехать вплотную к месту укладки или работать через бетононасос, график жёсткий, ждать он не может. Приёмный фронт, люди и оборудование должны быть готовы до приезда.

Можно ли сэкономить, забрав самому? Иногда да, если есть подходящий транспорт и люди на погрузку-разгрузку. Но считайте честно: своё время, топливо, риск боя, отсутствие ответственности поставщика за повреждения в пути. Для мелочи и докупки — обычно оправдано, для объёмного конструктива — редко.

Сколько ездок планировать? Меньше — дешевле, но не в ущерб хранению. Привезти всё сразу и потом наблюдать, как половина портится под открытым небом, — не экономия. Логика описана в разборе ошибок закупки.

Краткий итог

  • Логистику согласовывают до оплаты: тип машины, кто разгружает, что входит в цену, время простоя.
  • В дачные посёлки и узкие проезды часто дешевле две средние машины, чем один длинномер, который не зашёл.
  • Разгрузка манипулятором силами поставщика уменьшает бой и снимает с вас ответственность за повреждения.
  • «Доставка до борта» означает, что дальше всё ваше — для объёмного груза это критично.
  • Площадка, подкладки, укрытие и человек для приёмки должны быть готовы до приезда машины.
  • Маршрут, ограничения по массе и пропуска в посёлке проверяются заранее, а не в день доставки.
  • Работа стрелы возле ЛЭП — только с соблюдением охранных зон и силами специалистов.
