Строительство дома зимой: что можно делать и чем рискуете

0 из 12

Отметки только в этом браузере, без заявки и телефона.

Проблема: подрядчик предлагает не терять время и начать стройку в декабре: «зимой бригады свободнее, материалы дешевле, к весне будет коробка». Хозяин соглашается, а весной видит трещины в фундаменте, выкрошившиеся швы кладки и промёрзший грунт под плитой, который при оттаивании дал осадку. Другой заказчик, наоборот, откладывает всё до мая и теряет полгода, хотя часть работ можно было спокойно сделать зимой. Зимняя стройка возможна, но не для всех работ и не любой ценой.

Короткий ответ: зимой можно вести многие работы — монтаж каркаса и деревянных конструкций, кровлю, окна, внутреннюю черновую отделку в утеплённом контуре, разводку инженерных сетей внутри. Бетонные и кладочные работы на морозе требуют специальных технологий: противоморозных добавок, прогрева, укрытия, контроля температуры, — и без них приводят к потере прочности. Фундамент нельзя заливать на промёрзший грунт. Перед зимней стройкой заказчик обсуждает с подрядчиком технологию, фиксирует её в договоре и проверяет на объекте. Решения по бетону, кладке и несущим конструкциям принимает инженер.

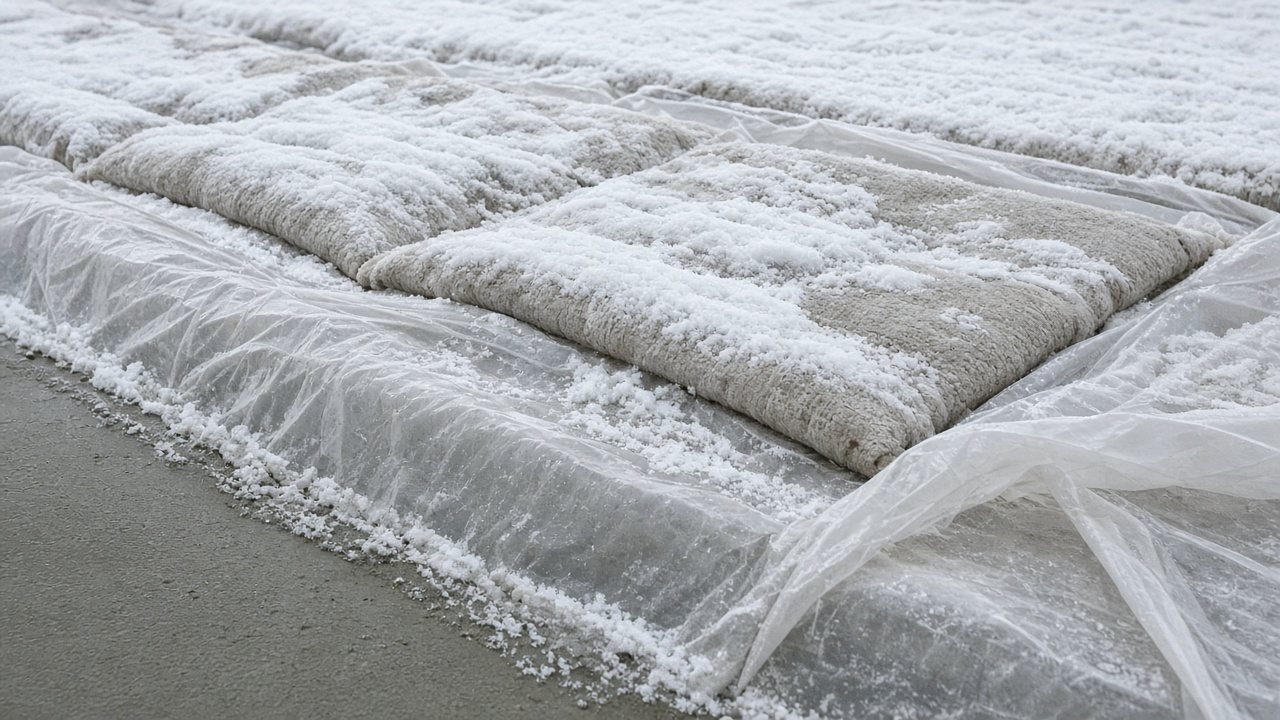

Бетонная плита фундамента, укрытая утеплителем и плёнкой, со снегом по краям
На фото. Бетонная плита фундамента, укрытая утеплителем и плёнкой, со снегом по краям.

Что можно делать зимой, а что лучше перенести

РаботаЗимойКомментарий
Земляные работыограниченномёрзлый грунт трудно копать, нельзя оставлять основание промерзать
Заливка фундаментатолько по технологиипрогрев, добавки, укрытие, грунт не должен быть мёрзлым
Кладка блоков и кирпичатолько по технологиизимние растворы, клей для отрицательных температур, укрытие
Каркасный и брусовой домдамокрые процессы минимальны
Монтаж кровлидаосторожно со снегом и наледью, безопасность
Установка оконда, с оговоркамимонтажная пена и ленты с допуском по температуре
Внутренние работы в тёплом контуреданужен временный обогрев и вентиляция
Фасадные мокрые работылучше перенестиштукатурка и клей не набирают прочность на морозе

Главное ограничение зимы — мокрые процессы, где вода должна вступить в реакцию с цементом. На морозе вода превращается в лёд, реакция останавливается, лёд расширяется и разрушает структуру. Поэтому бетон, растворы, клеи, штукатурки зимой требуют либо специальных добавок, либо прогрева и укрытия, либо переноса на тёплый сезон.

Фундамент зимой

Фундамент — самый рискованный элемент зимней стройки. Первая проблема — грунт. Если основание под фундаментом промёрзло, а потом оттаяло, грунт может дать осадку, и фундамент треснет. Поэтому котлован или траншеи не оставляют открытыми на мороз, основание утепляют, а заливку ведут на непромёрзший грунт. Вторая проблема — бетон. Чтобы он набрал прочность, ему нужна плюсовая температура в первые дни. Для этого используют противоморозные добавки, электропрогрев, тепловые пушки под укрытием, термоматы, утепление опалубки.

Технологию зимнего бетонирования выбирает инженер или технолог подрядчика. Заказчику важно, чтобы она была описана в договоре или в проекте производства работ: какие добавки, какой прогрев, как долго, как контролируют температуру. На объекте можно проверить, есть ли укрытие, работает ли прогрев, ведётся ли журнал температур.

Кладка стен в мороз

Кладка газобетона, керамических блоков и кирпича зимой ведётся на специальных зимних клеях и растворах, рассчитанных на отрицательные температуры. Блоки должны быть сухими и без наледи, снег и лёд с основания и предыдущих рядов удаляют. Свежую кладку укрывают от снега и ветра. Если раствор замёрз до набора прочности, при оттаивании кладка может просесть или дать трещины. Армирование и перемычки выполняют по проекту.

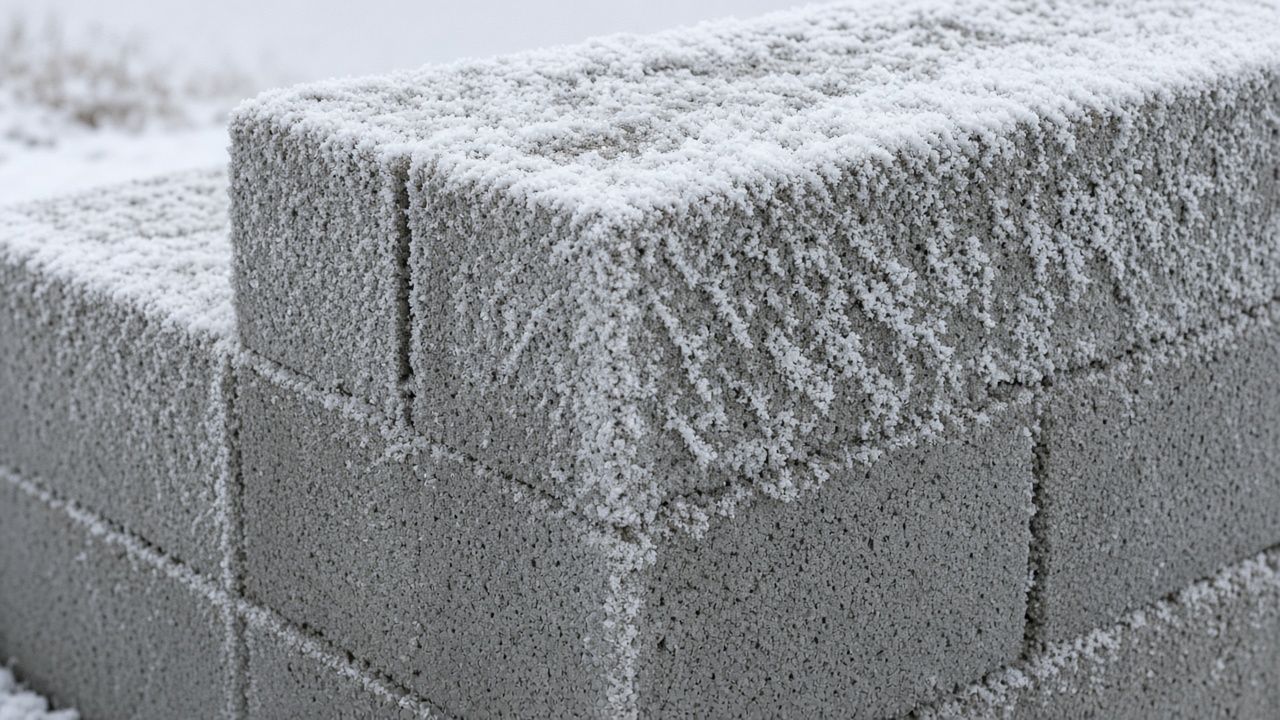

Угол кладки из газобетонных блоков с инеем на поверхности
На фото. Угол кладки из газобетонных блоков с инеем на поверхности.

Каркасные и деревянные дома

Каркасные дома и дома из бруса или клеёного бруса часто строят зимой: основные работы сухие, материал легко монтировать. Но и здесь есть оговорки. Пиломатериал должен храниться под навесом, а не в сугробе: влажная древесина после монтажа будет сохнуть и давать усадку и деформации. Фундамент под каркасный дом всё равно делают по правилам зимнего бетонирования или заранее, в тёплый сезон. Утеплитель и мембраны монтируют только сухими, снег из каркаса убирают до закрытия.

Кровля, окна и тёплый контур

Закрыть контур дома до сильных морозов — разумная цель зимней стройки. Кровля защищает от снега, окна и двери — от ветра. Монтаж кровли зимой возможен, но требует внимания к безопасности: наледь и снег на скатах опасны для монтажников. Монтажная пена и герметики для окон выпускаются в зимних вариантах с допустимой температурой нанесения. О том, на каком этапе ставить окна, рассказано в статье когда ставить окна. Сами окна и их монтаж — тема для профильного портала об окнах, здесь важно лишь то, что от их установки зависит возможность вести внутренние работы.

Внутренние работы зимой

После закрытия контура внутри можно вести черновые работы: разводку электрики и сантехники, монтаж перегородок, подготовку к отделке. Но для штукатурки, стяжки, шпаклёвки нужна устойчивая плюсовая температура и вентиляция. Временный обогрев организуют тепловыми пушками или другими устройствами; это делают подрядчики с соблюдением пожарной безопасности. Если в доме сыро и холодно, отделка будет сохнуть долго и может пойти трещинами или плесенью. Подключение временного электроснабжения и обогревателей выполняет электрик.

Материалы на зимней стройке

МатериалКак хранить зимойРиск при неправильном хранении
Пиломатериалпод навесом, на подкладках, с проветриваниемнамокание, усадка, плесень
Блоки и кирпична поддонах, укрыты плёнкойналедь, разрушение при оттаивании
Сухие смесив сухом тёплом помещениислёживание, потеря свойств
Утеплительукрыт, без снеганамокание, потеря теплозащиты
Клеи и пеныв тёплом помещениинепригодны после замерзания

Перед началом работ проверьте, где и как подрядчик хранит материалы. Мешки со смесью, пролежавшие на морозе в сырости, и блоки под снегом — повод для вопросов.

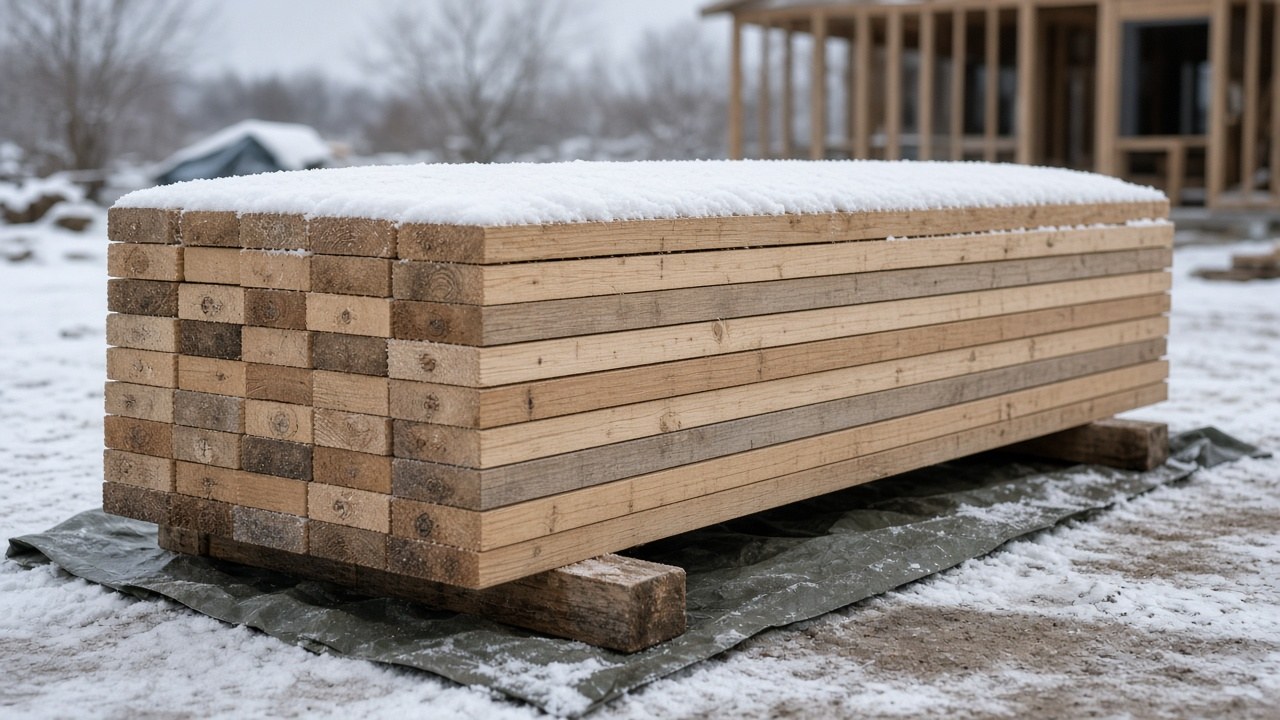

Штабель досок на брезенте под снегом на зимней стройплощадке
На фото. Штабель досок на брезенте под снегом на зимней стройплощадке.

Плюсы и минусы зимней стройки

ПлюсыМинусы
бригады свободнее, проще договориться о срокахдополнительные расходы на прогрев и укрытие
часть материалов можно найти выгоднеекороткий световой день
к весне может быть готов контурриск нарушения технологии бетона и кладки
мёрзлый грунт облегчает подъезд техники на слабых грунтахснегоочистка, сложности с доставкой

Решение строить зимой принимают, сопоставляя выигрыш во времени с дополнительными затратами и рисками. Для каркасного дома с фундаментом, сделанным осенью, зима — нормальное время. Для каменного дома с заливкой фундамента в январе — более рискованный вариант, требующий опытного подрядчика.

Что проверять заказчику

Заказчику не нужно разбираться в технологии бетонирования, но стоит задавать правильные вопросы и смотреть на объект. Есть ли в договоре или проекте описание зимних мероприятий? Укрыт ли залитый бетон, работает ли прогрев, ведётся ли журнал температур? На какие клеи и растворы ведётся кладка, нет ли наледи на блоках? Где хранятся материалы? Фото и видео с датами помогают при приёмке. Если работы приостанавливаются на зиму, недострой правильно консервируют — подробнее в материале зимовка недостроя.

Как спланировать стройку с учётом зимы

Удобнее всего строить так, чтобы зима пришлась на сухие работы. Например, фундамент заливают летом или в начале осени, стены и перекрытия возводят до холодов, кровлю закрывают в ноябре, а зимой ведут внутренние работы в тёплом контуре. Если стройка начинается осенью, иногда разумно сделать только фундамент и законсервировать его до весны, а стены начинать в тёплый сезон. Для каркасного дома, наоборот, можно спокойно запланировать сборку на зиму, если фундамент готов.

СезонЧто удобно делатьЧто учесть
Весназемляные работы после просыхания, фундаментраспутица, высокий уровень воды
Летофундамент, стены, перекрытиялучшее время для мокрых процессов
Осенькровля, окна, закрытие контурадожди, короткий день
Зимакаркас, внутренние работы, инженерные сетипрогрев, укрытие, безопасность

Безопасность на зимней стройке

Зимой стройплощадка опаснее: скользкие леса и подмости, наледь на кровле, снег на перекрытиях, короткий световой день. Подрядчик должен убирать снег и лёд с рабочих мест, посыпать проходы, организовать освещение. Тепловые пушки и обогреватели в закрытых помещениях создают риск отравления продуктами горения и пожара, поэтому их используют только по инструкции, с вентиляцией и под присмотром. Заказчику, приезжающему на объект, стоит соблюдать ту же осторожность: не подниматься на скользкую кровлю и леса без необходимости.

Доставка и подъезд

Зимой доставка материалов может осложняться снегом и узкими расчищенными дорогами. Заранее договоритесь, кто чистит подъезд к участку, где будет площадка для разгрузки. На слабых грунтах мёрзлая земля, наоборот, облегчает подъезд тяжёлой техники, которая летом утонула бы в грязи. Однако весной, при оттаивании, колеи и следы техники превратятся в месиво, и это стоит учитывать при планировании работ на участке.

Зимняя стройка в договоре

Если работы планируются на холодный сезон, это стоит отразить в договоре. Пропишите, какие работы ведутся зимой и по какой технологии, кто оплачивает прогрев, укрытие, электроэнергию для обогрева, какие температурные ограничения действуют и что происходит, если мороз сильнее допустимого: перерыв в работах, перенос сроков, консервация. Хорошо, если подрядчик приложит проект производства работ или технологическую карту на зимнее бетонирование и кладку. Это не только защищает заказчика, но и дисциплинирует бригаду.

Отдельно оговорите приёмку работ, выполненных зимой. Например, бетон, залитый в мороз, может набирать прочность медленнее, и нагружать его следующими конструкциями можно только после подтверждения прочности. Решение о сроках снятия опалубки и дальнейших работах принимает инженер.

Весна после зимней стройки

Когда снег сходит и грунт оттаивает, внимательно осмотрите дом. Проверьте фундамент на трещины и отслоения, кладку — на раскрытые и крошащиеся швы, углы и проёмы — на перекосы. Посмотрите, нет ли застоя воды у фундамента и размытых участков. Если что-то вызывает сомнения, пригласите технадзор или конструктора до продолжения работ. Сделанные зимой фото помогут сравнить состояние. О том, на что смотреть при приёмке стен и перекрытий, рассказывает материал приёмка коробки дома.

Примеры из практики

Фундамент-плиту залили в декабре без прогрева, только с добавками, и укрыли плёнкой. Ночью ударил сильный мороз. Весной на поверхности плиты появились трещины и отслоения, прочность по испытаниям оказалась ниже проектной. Часть плиты пришлось усиливать по решению конструктора.

Другой пример: каркасный дом собирали в январе на фундаменте, залитом в сентябре. Пиломатериал хранили под навесом, утеплитель — в закрытом контейнере. К марту дом был закрыт, внутри шла разводка сетей.

Третий случай: газобетонные стены клали на обычный клей при минусовой температуре. Весной швы начали крошиться, пришлось усиливать и частично перекладывать верхние ряды.

Ещё один пример: заказчик настоял на заливке ленточного фундамента в феврале, но подрядчик предложил альтернативу — сделать за зиму каркас и стропильную систему в цеху, а фундамент залить в апреле. В итоге дом собрали к июню без зимних рисков для бетона, и общий срок почти не сдвинулся.

И последний случай: зимой в закрытом контуре дома работали с тепловой пушкой без проветривания. Рабочим стало плохо, работы остановили. После этого подрядчик организовал вентиляцию и перешёл на электрические обогреватели.

Частые ошибки

Когда звать специалиста

Решения о зимнем бетонировании, кладке и нагрузках на основание принимает инженер-конструктор или технолог. Технадзор поможет проверить соблюдение технологии на объекте. Временное электроснабжение и обогрев организует электрик, газовые обогреватели — только специалисты с соблюдением правил безопасности. Если на конструкциях после зимы появились трещины, их оценивает конструктор.

Зима — не повод останавливать стройку полностью, но и не время экспериментов с технологией. Чем точнее план работ по сезонам и чем строже контроль мокрых процессов, тем меньше сюрпризов будет весной.

FAQ

Можно ли заливать фундамент зимой?
Можно, но только по технологии зимнего бетонирования: непромёрзший грунт, прогрев, добавки, укрытие, контроль температуры.

Какой дом проще строить зимой?
Каркасный и деревянный: в них мало мокрых процессов. Каменный дом зимой требует больше мер и контроля.

Можно ли класть газобетон в мороз?
Да, на зимний клей и с соблюдением технологии: сухие блоки без наледи, укрытие кладки.

Какие работы лучше перенести на тёплый сезон?
Мокрые фасадные работы, штукатурку, стяжку без тёплого контура, а при сомнениях — и заливку фундамента.

Что проверить на зимней стройке?
Укрытие и прогрев бетона, журнал температур, клей для кладки, хранение материалов.

Коротко

Зимой можно строить, но не всё. Каркас, кровля, окна и внутренние работы в тёплом контуре — нормально. Бетон и кладка — только по зимней технологии с прогревом и укрытием, фундамент — не на мёрзлый грунт. Технологию фиксируйте в договоре, проверяйте на объекте, решения по конструкциям оставьте инженеру.
