Монтаж сантехники в доме: порядок работ от выводов до подключения

0 из 13

Отметки только в этом браузере, без заявки и телефона.

Проблема: в доме идёт отделка, и на объекте одновременно работают плиточники, электрики и сантехники. Каждый говорит, что именно его работа должна идти первой. Хозяин не понимает, когда ставить инсталляцию для унитаза, когда класть плитку, когда вешать раковину и подключать стиральную машину, и боится, что придётся ломать готовую отделку из-за неправильно выведенной трубы или забытого крана.

Короткий ответ: монтаж сантехники делится на два больших этапа. Сначала — черновой: разводка воды и канализации, выводы под все приборы, монтаж инсталляций, скрытых смесителей и трапов, опрессовка и фиксация положения выводов. Затем идёт отделка стен и полов: гидроизоляция, плитка, затирка. Финальный этап — чистовой монтаж: установка унитаза, раковины, ванны или душевой, смесителей, подключение бытовой техники, проверка на протечки. Главное правило — все выводы определяют по проекту с конкретными моделями сантехники до начала отделки.

Выводы канализации и воды в стене с плиткой

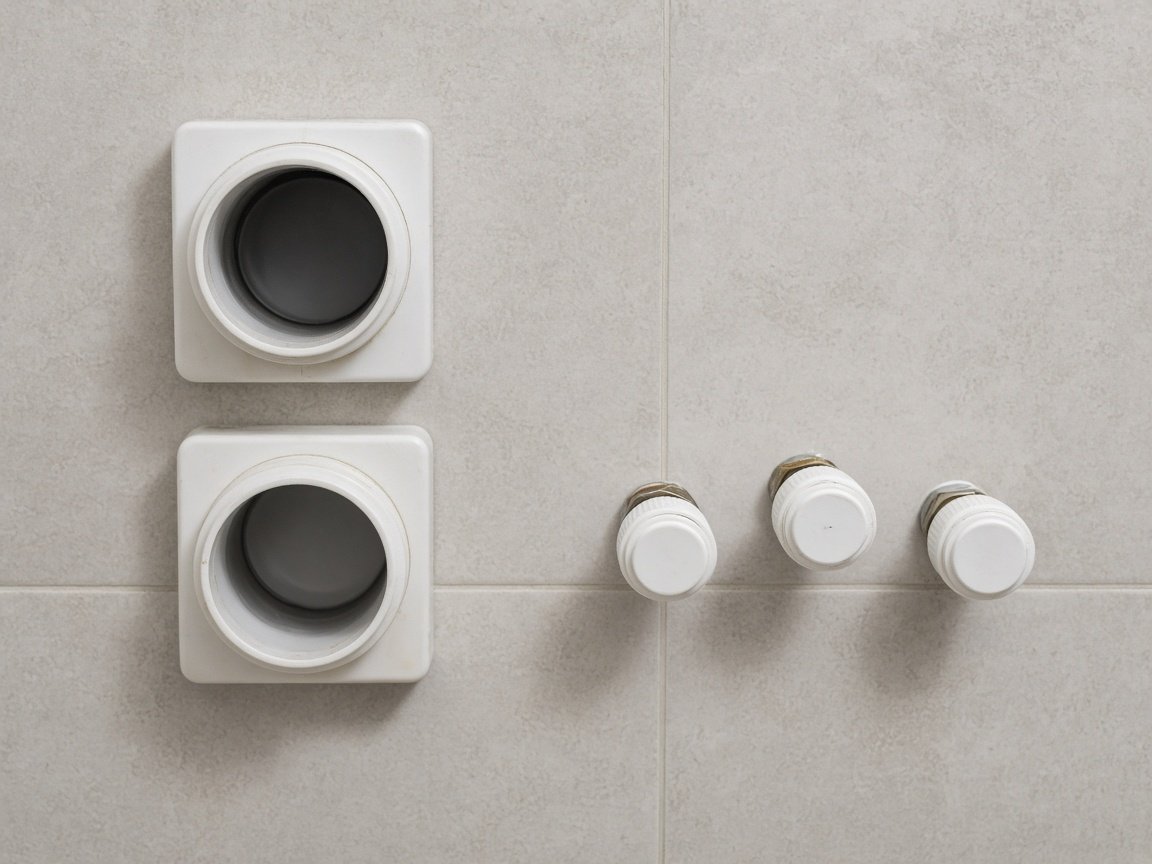

На фото. Выводы канализации и воды в стене с плиткой.

Почему важен порядок

Сантехника связана с несколькими видами работ: разводкой труб, электрикой для бойлера, насосов и тёплых полов, гидроизоляцией, плиткой, мебелью. Нарушение порядка обходится дорого. Если вывод канализации окажется на пару сантиметров в стороне, унитаз не встанет на своё место; если забыть кран для стиральной машины, придётся штробить готовую плитку. Поэтому монтаж планируют заранее, а каждый этап принимают перед переходом к следующему.

Этапы монтажа сантехники

ЭтапЧто делаютКогда
проект и выбор сантехникимодели приборов, схема размещения, высоты выводовдо начала черновых работ
черновая разводкатрубы воды и канализации, выводы, коллекторыдо штукатурки и стяжки
скрытые элементыинсталляции, скрытые смесители, трапы, лоткидо гидроизоляции и плитки
опрессовка и приёмкапроверка давлением, фото и замеры выводовдо закрытия стен
гидроизоляция и отделкастяжка, гидроизоляция, плитка, затиркапосле приёмки разводки
чистовой монтажунитаз, раковина, ванна, смесители, техникапосле затирки и высыхания
финальная проверкапробный пуск, проверка на протечки, герметизациясразу после монтажа

Проект и выбор сантехники

Перед разводкой нужно знать, какие именно приборы будут стоять. Высота вывода под раковину зависит от тумбы и сифона, место выводов под унитаз — от модели инсталляции, высота вывода под душ — от системы. Поэтому модели выбирают заранее или хотя бы определяют тип: подвесной или напольный унитаз, ванна или душевая с трапом, раковина на тумбе или подвесная.

Удобно сделать для каждой мокрой комнаты простой план с размерами: где стоит каждый прибор, где выводы холодной и горячей воды, канализации, на какой высоте от чистового пола. Такой план отдают сантехнику и плиточнику. О выборе схемы разводки — в статье монтаж разводки воды.

Черновая разводка

На черновом этапе прокладывают трубы водоснабжения от коллектора или стояка к каждому прибору и трубы канализации с уклоном к стояку. Выводы фиксируют на стенах так, чтобы после отделки они оказались на нужном уровне. Учитывают толщину будущей отделки: штукатурки, клея и плитки. Канализацию собирают с уклоном, ревизиями в доступных местах и надёжными соединениями.

ПриборЧто нужно вывестиНа что обратить внимание
унитазвода, канализация 110 ммпод инсталляцию — по её паспорту
раковинахолодная и горячая вода, канализация 50 ммвысота под тумбу и сифон
ваннасмеситель, канализациядоступ к сифону
душ с трапомсмеситель, трап или лотокуклон пола к трапу
стиральная машинакран холодной воды, канализацияотдельный кран, электрика с защитой
посудомоечная машинакран, канализацияместо под мойкой
бойлерхолодная вода, выход горячей, группа безопасностислив с предохранительного клапана

Скрытые элементы

Инсталляции для подвесных унитазов, биде и раковин монтируют до обшивки и отделки. Раму крепят к полу и стене, выставляют по уровню и по высоте чистового пола. Скрытые смесители и встроенные термостаты ставят в стену на этапе черновых работ, выверяя глубину установки по паспорту. Трапы и душевые лотки устанавливают в стяжку с учётом уклона и гидроизоляции.

Подвесной унитаз с клавишей смыва на стене

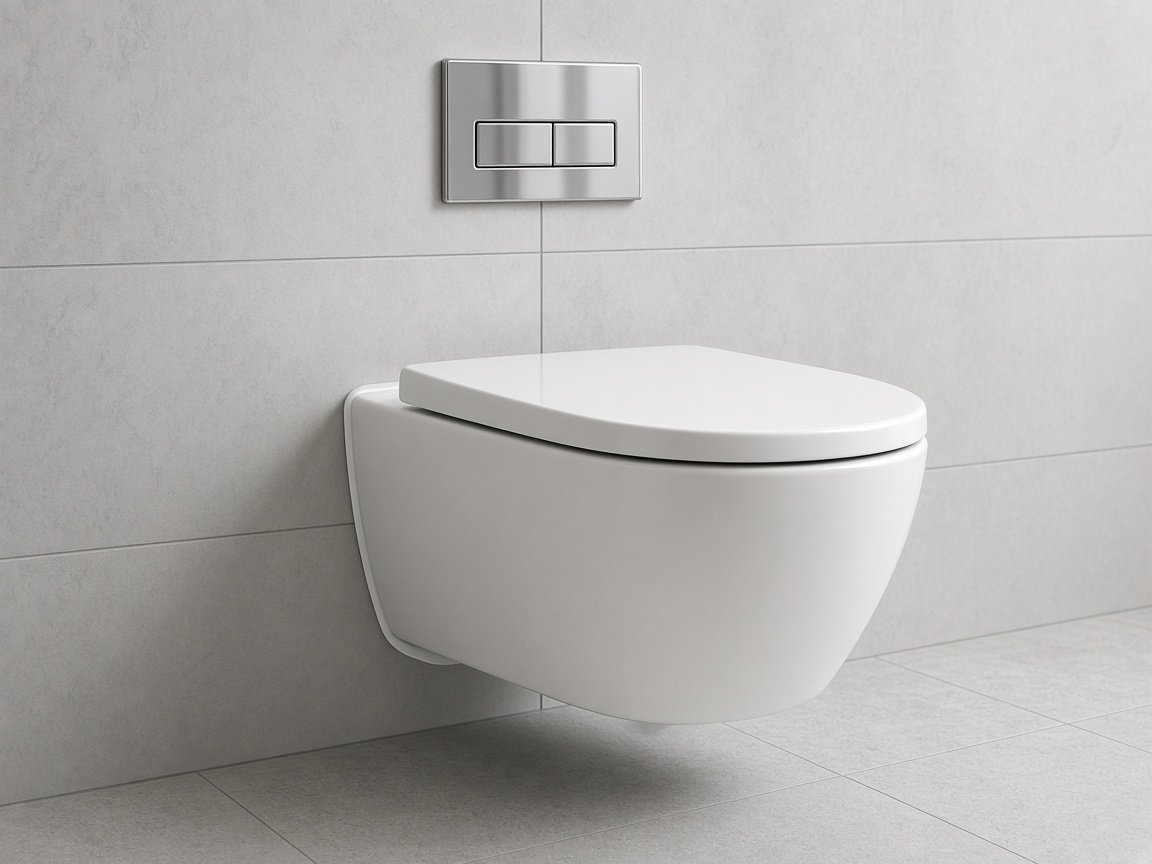

На фото. Подвесной унитаз с клавишей смыва на стене.

Ошибки на этом этапе исправить сложнее всего: инсталляция, установленная слишком низко, или трап, выступающий над плиткой, означают переделку отделки. Поэтому положение скрытых элементов проверяют дважды: по проекту и по фактическим отметкам чистового пола.

Опрессовка и приёмка

Перед закрытием стен и заливкой стяжки систему водоснабжения проверяют давлением выше рабочего. Манометр должен держать давление установленное время без падения. Канализацию проверяют проливом воды. Все выводы фотографируют с рулеткой, чтобы потом знать, где проходят трубы, и не пробить их при сверлении. Подробно о приёмке — в статье приёмка разводки воды.

Гидроизоляция и отделка

После приёмки разводки делают стяжку и гидроизоляцию мокрых зон. Гидроизоляцию заводят на стены в зоне душа и ванной, вокруг выводов используют специальные манжеты. Затем кладут плитку. Плиточник аккуратно вырезает отверстия под выводы, чтобы декоративные чашки смесителей закрыли края. Выводы на время отделки закрывают заглушками, чтобы в них не попал раствор. О выборе отделки — в статье отделка стен ванной.

Чистовой монтаж

После того как затирка высохла, приступают к установке приборов. Обычно порядок такой: ванна или душевой поддон, если они не встроены раньше, затем унитаз, раковина с тумбой, смесители, полотенцесушитель, бытовая техника. Перед установкой проверяют, что выводы чистые, а заглушки сняты.

Угловые краны, гибкие подводки и сифон под раковиной

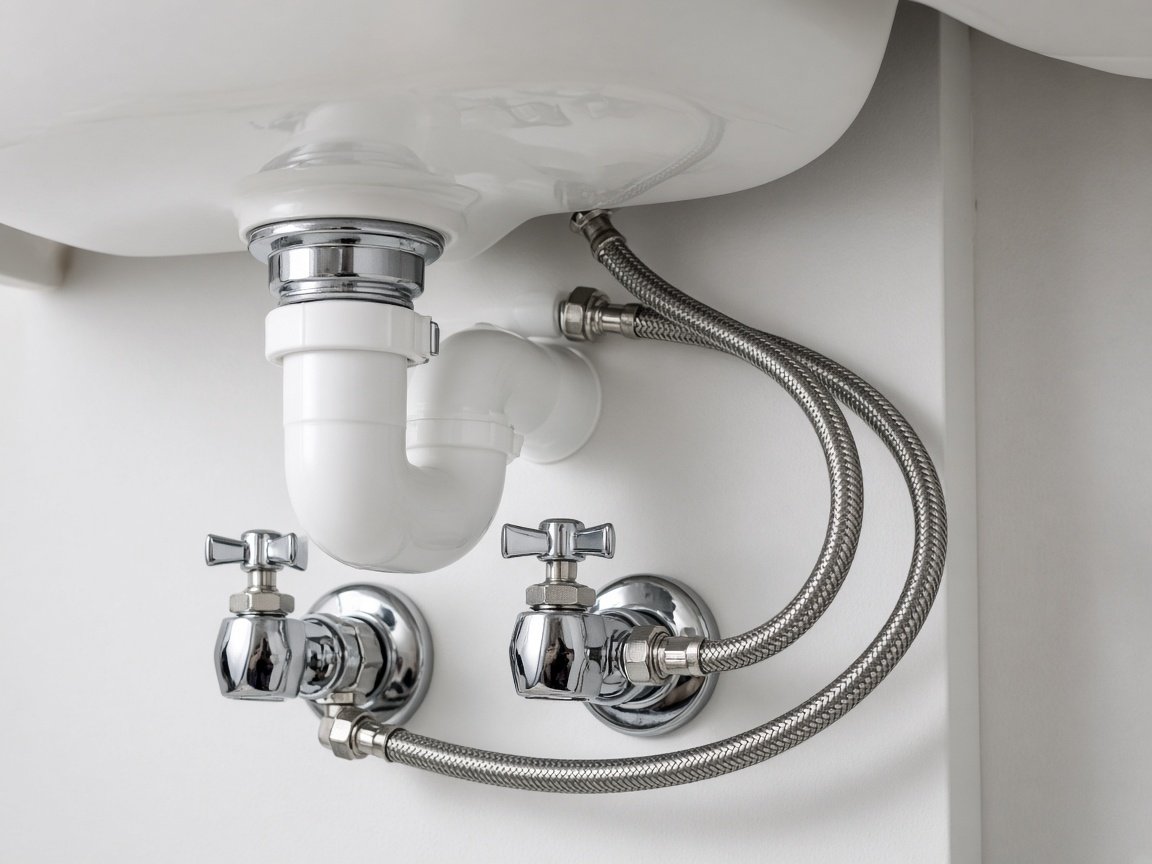

На фото. Угловые краны, гибкие подводки и сифон под раковиной.

Каждый прибор подключают через отдельный запорный кран: угловые краны под раковиной, кран на подводке к унитазу, кран для стиральной машины. Так при поломке можно перекрыть воду только к одному прибору. Гибкие подводки выбирают нужной длины, без натяжения и перегибов. Сифоны собирают с прокладками и проверяют на протечку. Стыки приборов со стеной и полом герметизируют санитарным силиконом.

Подключение техники

Стиральную и посудомоечную машины подключают к холодной воде через отдельный кран и к канализации через сифон или тройник с обратным клапаном. Бойлер подключают через группу безопасности с предохранительным клапаном и отводом в канализацию. Все электрические подключения бойлеров, насосов, полотенцесушителей и тёплых полов выполняет электрик с соблюдением требований к влажным помещениям. Газовые водонагреватели и котлы подключает только газовая служба.

Проверка после монтажа

После установки открывают воду и проверяют каждый прибор: нет ли капель на соединениях, сливает ли унитаз, держит ли сифон, нет ли подтеканий под ванной. Первые сутки периодически осматривают соединения сухой салфеткой. Проверяют, что горячая и холодная вода подключены правильно и смесители работают без рывков давления.

Высоты установки приборов

Высоты выводов и приборов зависят от моделей и роста хозяев, но есть привычные ориентиры. Их используют как отправную точку, а затем сверяют с паспортами конкретной сантехники.

ПриборОриентир по высотеОт чего зависит
раковина, верх бортаоколо 80–90 см от чистового поларост хозяев, тумба
смеситель над раковиной на стеневыше борта раковины с запасом под изливмодель смесителя
унитаз подвесной, сиденьеоколо 40–43 сминсталляция, рост
смеситель ваннывыше борта ванны примерно на 15–20 смтип смесителя
душевой смесительоколо 100–120 смрост, тип системы
верхний душот 200 см и вышевысота потолка
вывод стиральной машиныза машиной, доступный для кранаглубина машины

Отметку чистового пола выносят на стены лазерным уровнем в начале работ и используют её для всех выводов. Это одна из самых простых мер, которая предотвращает большинство переделок.

Сколько времени занимает каждый этап

Черновая разводка в доме с одной-двумя ванными комнатами обычно занимает несколько дней. Опрессовка и приёмка — день. Затем идёт пауза на стяжку и её высыхание, гидроизоляцию, укладку плитки и затирку, это может растянуться на несколько недель. Чистовой монтаж сантехники в одной ванной занимает день-два. Эти паузы удобно использовать для заказа приборов: многие модели привозят под заказ, и важно, чтобы к чистовому монтажу всё было на объекте.

Хранение сантехники до монтажа

Сантехнику, купленную заранее, хранят в упаковке в сухом помещении, подальше от зоны работ. Унитазы и раковины легко повредить ударом или упавшим инструментом, а сколы на керамике не исправить. Смесители и подводки держат в коробках, чтобы не потерять мелкие детали. Перед монтажом всё распаковывают и проверяют комплектность и отсутствие дефектов: обменять прибор до установки гораздо проще, чем после.

Кто координирует работы

Когда на объекте несколько бригад, кто-то должен отвечать за последовательность. Это может быть прораб, технический надзор или сам хозяин. Координатор передаёт сантехнику план с моделями, контролирует приёмку разводки, передаёт плиточнику фото выводов и отметки, следит, чтобы чистовой монтаж не начинался до высыхания затирки. Без координации каждая бригада работает «как привыкла», и стыки между этапами превращаются в проблемы.

Канализация: на что обратить внимание

Канализация в доме работает самотёком, поэтому главное для неё — правильный уклон и отсутствие препятствий. Трубы малого диаметра от раковин и ванн прокладывают с уклоном к стояку, широкие трубы от унитазов — с меньшим, но обязательным уклоном. Повороты делают плавными, отводами под сорок пять градусов, а не одним резким углом в девяносто: так меньше засоров. В местах поворотов и на стояках оставляют ревизии с доступом через люки. Каждый прибор подключают через сифон с гидрозатвором, иначе в комнату пойдёт запах. Стояк выводят выше кровли для вентиляции; если это невозможно, ставят воздушный клапан в доступном месте.

Трубы канализации в перекрытиях и стенах обматывают звукоизоляцией, особенно в спальнях и гостиной: шум воды в пластиковых трубах слышен хорошо. В неотапливаемых местах, например в подполье, трубы утепляют, чтобы они не замёрзли зимой при отъезде хозяев.

Водоснабжение: на что обратить внимание

Трубы холодной и горячей воды в стенах и полу прокладывают цельными отрезками, без соединений внутри стяжки, если это возможно. Соединения размещают в доступных местах. Горячую воду при длинных трассах делают с рециркуляцией, иначе придётся долго сливать холодную воду, пока не пойдёт горячая. Трубы горячей воды утепляют, чтобы уменьшить теплопотери. На вводе в каждую ванную полезно поставить отдельные краны, чтобы при ремонте одной комнаты не отключать весь дом.

Защита от протечек

При монтаже сантехники стоит сразу заложить систему защиты от протечек: датчики на полу под раковинами, у стиральной машины, у бойлера и рядом с коллектором, а также электрокраны на вводе воды. При срабатывании датчика краны перекрывают воду. Систему проще смонтировать на этапе разводки, когда стены ещё открыты. Подключение кранов к питанию выполняет электрик.

Документы после монтажа

После завершения работ сохраните всё, что поможет при будущем ремонте: схему разводки с размерами, фотографии стен до закрытия, паспорта и гарантийные талоны на приборы и инсталляции, акт опрессовки. Если что-то потечёт через несколько лет, эти материалы сэкономят часы поиска и не дадут пробить трубу при сверлении. Удобно хранить их в одной папке и дублировать в электронном виде.

Примеры из практики

Первый пример. В доме сначала положили плитку, а потом выбрали подвесную раковину. Оказалось, что выводы под неё стоят слишком низко и широко. Пришлось разбирать часть плитки, переносить выводы и подбирать новую плитку из той же партии. С тех пор хозяева сначала выбирают модели сантехники, а потом делают разводку.

Второй пример. Сантехник поставил инсталляцию для унитаза, ориентируясь на черновой пол. Стяжка с плиткой подняла уровень на семь сантиметров, и унитаз оказался ниже удобной высоты. Раму переставили до закрытия стены, потеряв день. Лучше сразу отбивать уровень чистового пола на стенах.

Третий пример. При чистовом монтаже стиральную машину подключили без отдельного крана. Когда через год лопнула подводка, пришлось перекрывать воду во всём доме. Позже на подводке поставили отдельный кран, а под машину — поддон с датчиком протечки.

Частые ошибки

Когда звать специалиста

FAQ

Что делать раньше: плитку или сантехнику?
Сначала разводку и скрытые элементы, потом плитку, а затем устанавливают сами приборы.

Когда ставить инсталляцию?
До обшивки стен и отделки, по отметке чистового пола.

Нужен ли отдельный кран на каждый прибор?
Да, это позволяет перекрыть воду к одному прибору при поломке.

Можно ли подключить стиральную машину самому?
Подключение к воде и канализации — да, если есть кран и сифон; электрические подключения делает электрик.

Как проверить разводку до плитки?
Опрессовкой давлением и проливом канализации, с фотофиксацией выводов.

Коротко

Монтаж сантехники идёт по порядку: проект и выбор моделей, черновая разводка, скрытые элементы, опрессовка, гидроизоляция и плитка, чистовой монтаж и проверка. Выводы делают под конкретные приборы с учётом отделки. Каждый прибор подключают через отдельный кран. Электрику и газ подключают только специалисты.
