Договор со строителями: какие пункты защищают заказчика и как проверить договор до подписания
Проблема: договор со строителями часто подписывают в последний момент, по шаблону подрядчика, не читая приложений. Пока всё идёт хорошо, бумага никому не нужна. Проблемы начинаются, когда что-то пошло не так: работы стоят, смета выросла, «а это в цену не входило», скрытые работы закрыли без вас, дефект через полгода, а подрядчик говорит, что гарантии на это нет. Без ясного договора спорить приходится словами против слов.
Короткий ответ: хороший договор описывает, что именно строят, по какому проекту и из каких материалов, сколько это стоит и как цена может меняться, в какие сроки и как платить по этапам, как принимают каждый этап и скрытые работы, кто отвечает за материалы и площадку, какая гарантия и как решают споры. Всё важное — в приложениях: смета, проект, график, перечень скрытых работ. Перед подписанием договор читают целиком, сравнивают с договорами других подрядчиков и, если сумма значимая, показывают юристу. Этот текст — общий ориентир, а не юридическая консультация: конкретные формулировки зависят от вашей ситуации.

Что идёт не так без хорошего договора
| Проблема | Как проявляется | Чего не было в договоре |
|---|---|---|
| Рост цены | «Это дополнительные работы» | Полной сметы и порядка изменений |
| Срыв сроков | Объект стоит месяцами | Графика и ответственности за просрочку |
| Скрытые работы закрыты | Не проверить армирование, утепление | Приёмки скрытых работ |
| Предоплата ушла | Работ меньше, чем оплачено | Оплаты по этапам после приёмки |
| Замена материалов | Поставили дешевле | Спецификации материалов |
| Дефект после сдачи | «Гарантия не распространяется» | Условий гарантии |
| Спор | Нечем доказать договорённости | Письменных изменений и актов |
Как выбрать подрядчика до договора, разобрано в статье как выбрать подрядчика. Здесь — сам договор.
Ключевые пункты договора
| Пункт | Что в нём должно быть | Тревожный признак |
|---|---|---|
| Стороны и объект | Кто, где, по какому проекту | Нет адреса и проекта |
| Объём работ | Перечень работ, ссылка на смету | «Строительство дома» одной строкой |
| Смета | Работы и материалы по позициям | Только итоговая сумма |
| Материалы | Кто закупает, какие марки | «Материал подрядчика» без спецификации |
| Сроки | Дата начала, этапы, окончание | Нет графика |
| Оплата | По этапам после приёмки | Большая предоплата |
| Приёмка | Акты этапов и скрытых работ | Приёмка только в конце |
| Изменения | Только письменно, с ценой | «По согласованию сторон» устно |
| Гарантия | Срок, что покрывает, порядок | Нет или «по закону» без деталей |
| Расторжение и споры | Порядок, расчёт за выполненное | Только в пользу подрядчика |
Как сравнить договоры разных подрядчиков
Попросите у двух-трёх подрядчиков проект договора со сметой и графиком. Положите их рядом и пройдите по таблице ключевых пунктов. Обращайте внимание не на итоговую цену, а на то, что в неё входит. Дешёвый договор без сметы почти всегда дорожает. Сравните доли предоплаты, условия приёмки, гарантию и порядок изменений. Задайте каждому подрядчику одинаковые вопросы: что не входит в цену, как вы будете согласовывать изменения, кто принимает скрытые работы, что будет, если вы задержите оплату, и что — если задержит он. По тому, как подрядчик отвечает и готов ли он вписать ответы в договор, многое становится понятно ещё до подписания.
Как проверить договор: пошагово

Скрытые работы и фото

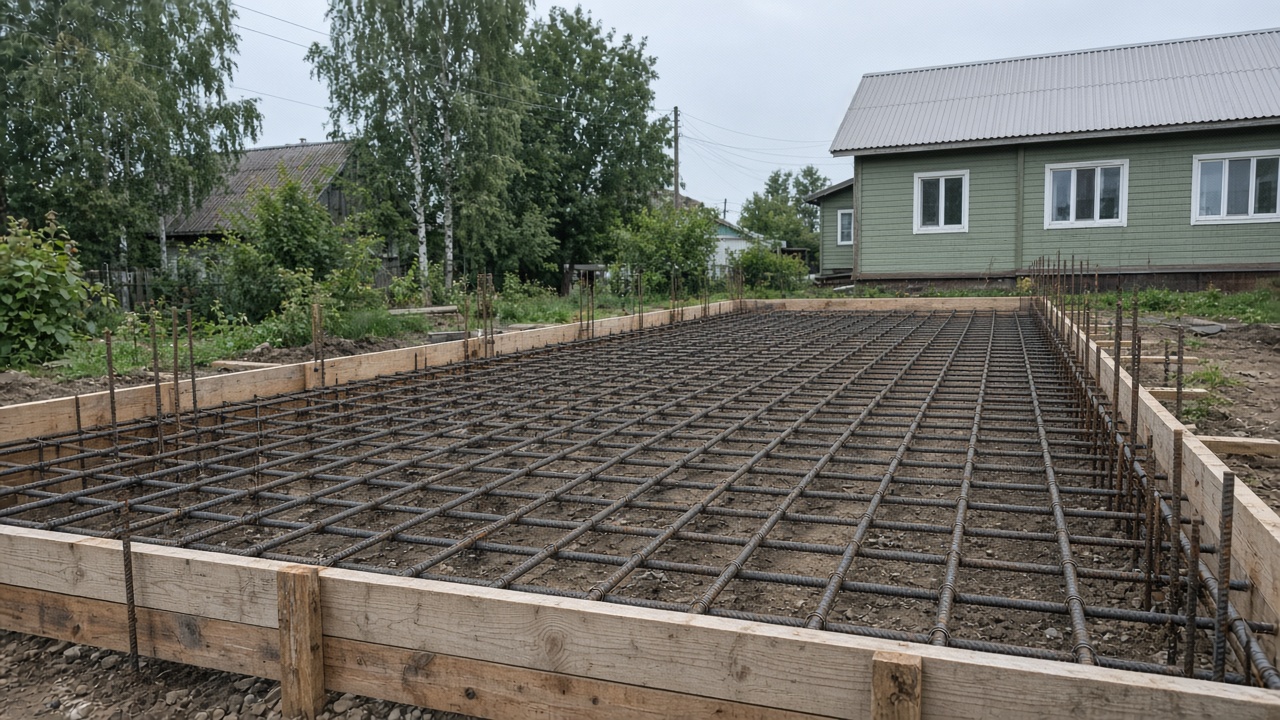

Фундамент, армирование, гидроизоляция, утепление, проводка, трубы в стенах и полу — всё это закрывают следующими слоями. В договоре полезно записать перечень скрытых работ, порядок уведомления заказчика перед закрытием, право на фото и приёмку с актом. Без этого после закрытия проверить ничего нельзя.

Приложения, без которых договор пустой

Сам текст договора обычно общий, а вся конкретика живёт в приложениях. Если приложений нет или они «будут потом», договор почти ничего не защищает. Проект или эскиз с размерами показывает, что именно строят. Смета по позициям фиксирует объём и цену каждой работы и материала. Спецификация материалов называет марки, толщины, классы, чтобы их нельзя было тихо заменить. График работ разбивает стройку на этапы с датами. Перечень скрытых работ показывает, что будет приниматься до закрытия. Форма акта приёмки этапа заранее договаривает, как вы будете подписывать выполненное. Каждое приложение подписывают обе стороны, а в тексте договора на него есть ссылка.
| Приложение | Зачем нужно | Что проверить |
|---|---|---|
| Проект или эскиз | Что именно строят | Размеры, узлы, материалы |
| Смета | Объём и цена | Все работы из проекта |
| Спецификация материалов | Нельзя заменить тихо | Марки, классы, толщины |
| График | Сроки этапов | Реальные даты, привязка к оплате |
| Перечень скрытых работ | Что принимать до закрытия | Фундамент, кровля, утепление, сети |
| Форма акта | Как подписывать этапы | Замечания и сроки исправления |
Материалы: чьи и как их проверяют
Материалы может закупать подрядчик или заказчик, и у каждого варианта свои риски. Если покупает подрядчик, в договоре нужна спецификация и право заказчика проверить материал при поставке: накладные, марку, состояние. Иначе вместо одной марки утеплителя или класса бетона может приехать другая. Если покупает заказчик, в договоре прописывают, кто отвечает за сроки поставки, хранение на объекте и потери, а подрядчик заранее даёт список материалов с количеством. Остатки и возврат лишнего тоже стоит обсудить до начала работ.
Гарантия: что уточнить
Гарантия — это не только срок. Важно, на что она распространяется (работы, материалы, конкретные узлы вроде кровли и фундамента), с какого момента начинается, как вы сообщаете о дефекте, в какой срок подрядчик обязан приехать и исправить, и что происходит, если он не приезжает. Отдельно оговаривают условия, при которых гарантия не действует: например, если хозяин сам переделал узел. Чем конкретнее эти пункты, тем меньше споров потом.
Если подрядчик нарушает договор
Общий порядок действий: сначала зафиксировать проблему — фото, даты, переписка. Затем письменно сообщить подрядчику о нарушении со ссылкой на пункт договора и разумным сроком исправления. Не прекращать общение устно и не забирать объект без письменного уведомления. Если письменное обращение не помогает, следующий шаг — консультация юриста. Самостоятельно удерживать оплату за принятые этапы или выгонять бригаду без оформления опасно: это может обернуться встречными претензиями. Конкретный порядок зависит от договора и ситуации, поэтому решения принимают вместе с юристом.
Генподряд или отдельные бригады
Один генподрядчик на весь дом отвечает за всё и координирует бригады, но цена обычно выше, а договор должен быть особенно подробным. Отдельные договоры с бригадами на фундамент, коробку, кровлю, инженерию дешевле, но тогда заказчик сам отвечает за стыки между этапами: кто принимает работу предыдущей бригады, кто отвечает, если кровельщик повредил утепление. В таком случае в каждом договоре прописывают, в каком состоянии бригада принимает объект и что считается её зоной ответственности.
Переписка и фиксация договорённостей
Договор работает только вместе с ежедневной фиксацией. Удобно договориться об одном канале связи — мессенджер или почта — и все важные решения дублировать там письменно: «подтверждаю перенос окна на 20 сантиметров, цена по дополнению такому-то». Фотографируйте объект в конце каждого этапа и перед закрытием скрытых работ, с датой и рулеткой в кадре. Храните чеки, накладные, акты и подписанные дополнения в одной папке, бумажной или электронной. Если спор всё же возникнет, именно эти материалы покажут, что было согласовано и что сделано.
| Что фиксировать | Как | Зачем |
|---|---|---|
| Изменения | Письменное дополнение | Цена и срок согласованы |
| Решения на объекте | Сообщение в общем канале | Понятно, кто что решил |
| Скрытые работы | Фото с датой и рулеткой | Можно проверить после закрытия |
| Поставки | Накладные, фото | Марка и количество |
| Этапы | Подписанные акты | Основание для оплаты |
Права и обязанности заказчика
Договор описывает не только обязанности подрядчика. Заказчик обычно обязан вовремя платить, обеспечить доступ на участок, электричество и воду для работ, согласовывать решения в разумный срок и принимать этапы. Если заказчик неделями не отвечает на вопросы или не приезжает на приёмку, сроки сдвигаются по его вине. Прочитайте этот раздел так же внимательно, как раздел про подрядчика, и убедитесь, что можете его выполнить.
Типичные ошибки заказчика
Подписать договор подрядчика не читая. Шаблон подрядчика обычно написан в его интересах. Читайте и задавайте вопросы.
Большая предоплата. Аванс на материалы для первого этапа понятен, но оплата всего объёма вперёд лишает вас рычага. Платите по этапам после приёмки.
Нет сметы. Без сметы любое «это не входило» превращается в доплату.
Устные изменения. «Давайте сделаем окно шире» — и через месяц спор о цене. Любое изменение — письменное дополнение с ценой и сроком.
Нет приёмки скрытых работ. После закрытия армирование и утепление не проверить.
Не проверить подрядчика как сторону договора. Договор подписывает конкретная организация или человек. Убедитесь, что реквизиты в договоре совпадают с теми, кому вы платите, и что подписывает человек, у которого есть на это полномочия. Оплата на личную карту бригадира при договоре с компанией создаёт путаницу.
Нет порядка расторжения. Если отношения не сложились, без этого раздела непонятно, как посчитать выполненное, вернуть остаток аванса и забрать материалы. Обсудите это на старте, пока все настроены дружелюбно.
Сроки без привязки к погоде и заказчику. Если в договоре сказано только «дом за три месяца», любой спор о задержке превращается в выяснение, кто виноват. Лучше, когда этапы привязаны к датам, а в тексте оговорено, как сдвигаются сроки из-за погоды, задержки оплаты или изменений заказчика.
Не хранить документы. Акты, переписку, фото и чеки храните в одной папке.
Примеры
Пример 1. Смета выросла на треть. Договор был на итоговую сумму без сметы. По ходу стройки подрядчик выставлял «дополнительные работы». Следующий объект хозяева заключили со сметой по позициям и порядком изменений только письменно. Доплаты стали понятными и согласованными заранее.
Пример 2. Утепление закрыли. Подрядчик закрыл стены обшивкой без уведомления. Позже в углах появились холодные зоны. В новом договоре прописали уведомление и акт приёмки скрытых работ. На следующем этапе дефект утепления нашли до закрытия.
Пример 3. Аванс без работ. Заказчик оплатил большую часть вперёд, работы остановились. Возвращать деньги пришлось долго. На следующей стройке оплату привязали к актам этапов.
Пример 4. Другая марка утеплителя. В смете был указан конкретный утеплитель, но спецификации в договоре не было. На объект привезли другой, тоньше. Заказчик заметил при поставке, сверил с накладной и потребовал замену письменно. В следующих договорах спецификация стала отдельным приложением.
Размеры и ориентиры
| Параметр | Ориентир | Комментарий |
|---|---|---|
| Аванс | На первый этап | Не весь объём |
| Этапы оплаты | После приёмки каждого | По актам |
| Смета | По позициям | Работы и материалы |
| Изменения | Письменно | С ценой и сроком |
| Приёмка скрытых | По перечню | С фото и актом |
| Документы | В одной папке | Акты, фото, переписка |
Когда звать юриста и технадзор
Юриста — до подписания договора на значимую сумму, при спорах, расторжении и претензиях. Технический надзор — для приёмки этапов и скрытых работ, если сами вы не разбираетесь в технологии. Как принимать работы, разобрано в статье приёмка у подрядчика. Частые ошибки при выборе исполнителя — в статье ошибки выбора подрядчика.
FAQ
Можно ли подписать договор подрядчика без изменений?
Можно, но сначала прочитайте и задайте вопросы. Добавить нужные пункты — нормально.
Какой аванс нормален?
Обычно на материалы и работы первого этапа. Оплата всего вперёд — риск.
Обязательна ли смета?
Для понятной цены — да. Без неё спорить о доплатах сложно.
Как оформлять изменения?
Письменным дополнением с ценой и сроком, подписанным сторонами.
Что делать, если подрядчик закрыл скрытые работы без вас?
Зафиксировать письменно и требовать проверки. В договоре заранее пропишите порядок.
Нужен ли юрист?
Для крупных договоров — желательно до подписания.
Коротко
Договор защищает, если в нём есть объект и проект, смета по позициям, спецификация материалов, график, оплата по этапам после приёмки, приёмка скрытых работ, письменные изменения, гарантия и порядок расторжения. Читайте всё, сравнивайте, храните документы и при значимой сумме показывайте договор юристу.
Тема
Ещё по этой теме
Вся тема
ДокументывопросСмета к договору подряда: что должно быть, как проверить и менять
ДокументывопросСпецификация к договору подряда: материалы, аналоги и изменения
podryadchikiчеклистКак выбрать подрядчика: договор, гарантии и красные флаги
ДокументывопросАкт выполненных работ по подряду: что проверить заказчику до подписи
ДокументывопросАкт осмотра до начала работ: зачем нужен и что записать
ДокументывопросАкт приёмки дома у подрядчика: как принять дом, зафиксировать недостатки и не подписать лишнего
