Как проверить смету подрядчика на завышение

Проблема: вы получили смету на строительство или отделку дома и не понимаете, откуда взялась итоговая сумма. Работы в ней выглядят знакомо, но объёмы, материалы и формулировки составлены так, что проверить их без подготовки трудно. В результате вы либо соглашаетесь на завышение, либо начинаете торговаться наугад и портите отношения с бригадой.

Короткий ответ: смету проверяют не по итоговой сумме, а по строкам: объёмы работ должны совпадать с размерами из проекта, единицы измерения — соответствовать реальной работе, а материалы — идти отдельно от работ. Просите смету в виде ведомости с формулами и ссылками на чертежи, а не одной цифрой за этап. Любую позицию, которую вы не можете пересчитать самостоятельно, нужно уточнять у подрядчика письменно. Сверка занимает несколько часов, но именно она показывает, где скрыты лишние работы.

Что это и чем отличается от обычного расчёта

Смета — это документ, в котором перечислены работы, их объёмы, материалы и условия выполнения, чтобы заказчик и подрядчик одинаково понимали фронт задач. Расчёт — это чаще одна сумма или короткий перечень этапов, по которому нельзя понять, за что именно вы платите и в каком объёме работы будут выполнены.

Разница проявляется при спорах: по смете можно доказать, что работа не входила в перечень или входила дважды, а по расчёту — почти невозможно. Поэтому проверять нужно не цену, а структуру и объёмы. Чем подробнее документ, тем легче найти лишнее и тем спокойнее идёт стройка.

ПризнакСметаРасчёт «за этап»
Перечень работПострочноОбщими фразами
ОбъёмыС единицами измеренияНе указаны
МатериалыОтдельной ведомостьюСмешаны с работами
Сверка с проектомВозможнаНевозможна

Для загородного дома нормальная практика — смета с разбивкой по разделам: подготовка участка, фундамент, стены, перекрытия, фасад, внутренняя отделка. В каждом разделе должны быть свои строки и свои объёмы, иначе вы не увидите, где начинается завышение.

Раскрытая папка со сметой и чертежами дома на столе, рядом калькулятор и ручка
На фото. Раскрытая папка со сметой и чертежами дома на столе, рядом калькулятор и ручка.

Основные критерии проверки

Связь с проектом. Каждая строка должна опираться на конкретный чертёж или узел: длину стены, площадь помещения, высоту этажа. Если подрядчик называет объёмы «по опыту», попросите пересчитать их по вашим размерам и покажите расчёт.

Единицы измерения. Работы измеряют в квадратных, погонных или кубических метрах в зависимости от вида. Одна и та же операция, посчитанная не в той единице, даёт заметную разницу в сумме, которую трудно заметить без пересчёта.

Отделение материалов от работ. Материалы и работы должны идти разными строками, с количеством и запасом. Смешанные позиции «материалы и монтаж» удобны подрядчику и неудобны вам: непонятно, что именно закуплено и сколько ушло на объект.

Объёмы с запасом. Небольшой запас на подрезку и бой допустим и оговаривается заранее. Большой запас, зашитый в объём, — способ поднять сумму без изменения расценки, поэтому просите указывать процент запаса отдельно.

Повторяющиеся позиции. Одна работа может встретиться в двух разделах под разными названиями: например, подготовка основания и выравнивание поверхности. Сверяйте перечень целиком, а не по разделам.

Скрытые работы. Работы, которые закроются следующими слоями, должны быть описаны особенно подробно: их потом не пересчитать. Требуйте, чтобы они шли отдельными строками с фотофиксацией до закрытия.

Условия и оговорки. В конце сметы смотрите примечания: что считается дополнительными работами, как оплачиваются простои, кто вывозит мусор. Мелкие оговорки часто стоят больше, чем явное завышение в строках.

Как устроена правильная смета: состав документа

Нормальная смета начинается с шапки: адрес объекта, перечень чертежей, на основании которых она составлена, и дата. Дальше идёт таблица по разделам, где у каждой строки есть наименование, единица измерения, объём и ссылка на чертёж или помещение. В конце — ведомость материалов с количеством и отдельные условия выполнения работ.

Вторая часть документа — это примечания. В них указано, как считаются допработы, кто отвечает за доставку и разгрузку, что происходит при изменении проекта. Без этих примечаний даже аккуратная смета становится предметом спора, потому что любую новую задачу можно назвать «не учтённой».

Раздел сметыЧто должно бытьЧто проверять
ШапкаАдрес, чертежи, датаСовпадение с проектом
Ведомость работСтроки, объёмы, единицыПересчёт по размерам
Ведомость материаловКоличество и запасДубли и завышенный запас
ПримечанияПорядок допработСкрытые платежи
ПодписиСогласование сторонПолнота и дата

Если в документе нет хотя бы одного из этих блоков, это ещё не смета, а предложение. Просите дополнить, пока не начались работы: на ходу переделывать документ намного сложнее.

Материалы: что смотреть в ведомости

Материальная часть сметы — самая частая зона завышения, потому что проверить количество сложнее, чем расценку. Количество материала зависит от площади, толщины слоя и запаса, и подрядчик может заложить запас «на всякий случай», который потом не вернётся заказчику. Поэтому в ведомости должны быть видны формула расчёта и процент запаса по каждой позиции.

  • Количество по площади. Плитка, обшивка, напольные покрытия считаются от площади с учётом подрезки; сравните цифру с площадью помещений из проекта.
  • Толщина слоя. Штукатурка, стяжка, клей зависят от толщины; если в смете толщина не указана, количество невозможно проверить.
  • Запас. Обычно запас на подрезку и бой составляет небольшой процент, и он должен быть назван отдельно, а не спрятан в объёме.
  • Расходники. Крепёж, плёнки, ленты, грунтовки часто идут «по факту»; просите включить их в ведомость с количеством.
  • Возврат остатков. Обсудите, что происходит с неиспользованным материалом, купленным за ваш счёт: остаётся на объекте или возвращается.
  • Замена материала. В примечаниях должно быть указано, как согласуется замена на аналог и кто принимает решение.

Отдельно проверьте, не заложены ли материалы, которые уже есть на объекте или входят в комплект поставки. Двойная закупка — типичная ошибка, которую видно только при сверке ведомости с фактическим наличием.

Порядок сверки и фиксация договорённостей

Сверку удобно вести по разделам, а не по всей смете сразу: так вы не запутаетесь и сможете задавать подрядчику точные вопросы. Сначала проверяете шапку и примечания, потом ведомость работ по разделам, затем материалы. Каждую найденную неточность фиксируете письменно — в таблице замечаний с номером строки, что не сходится и какой пересчёт вы предлагаете.

После обсуждения подрядчик выпускает исправленную версию, и обе стороны подписывают её как приложение к договору. Важно, чтобы в договоре была ссылка на конкретную версию сметы: иначе при споре подрядчик может показать другой документ. Все изменения по ходу работ оформляйте отдельными согласованными листами.

Этап сверкиДействиеРезультат
ШапкаСверить с проектомПонятные исходные данные
РаботыПересчитать объёмыСписок неточностей
МатериалыПроверить количествоУбрать лишний запас
ПримечанияВыписать допработыПрозрачные условия
ПодписьУтвердить версиюСмета как приложение

Замечания формулируйте нейтрально и по делу: номер строки, что именно не сходится, какая цифра получается по вашим расчётам. Такой разговор проходит спокойнее, чем общие претензии «у вас всё завышено».

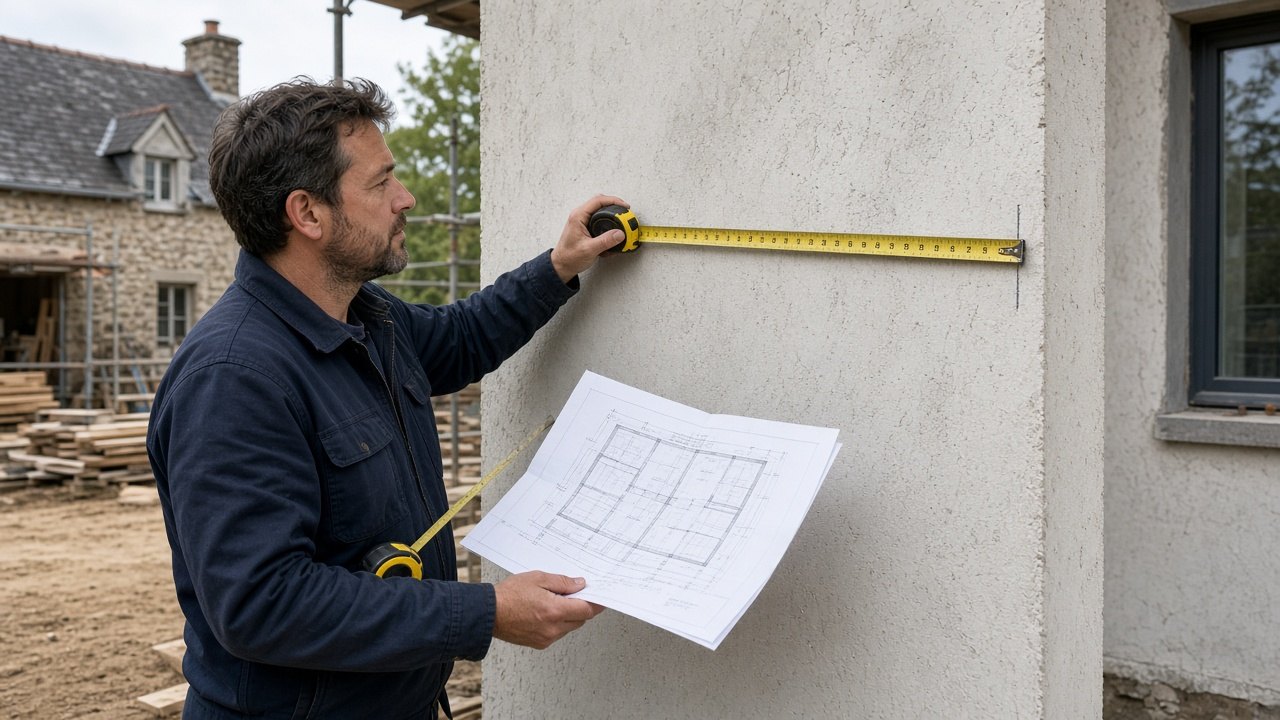

Человек с рулеткой сверяет размеры стены с чертежом на стройке загородного дома
На фото. Человек с рулеткой сверяет размеры стены с чертежом на стройке загородного дома.

Пошаговое решение

Шаг 1. Соберите исходные данные

Возьмите проект, планировки и размеры помещений, которые вы согласовали до сметы. Без этих цифр вы не сможете пересчитать ни одну строку, поэтому начните именно с них. Заодно проверьте, что в смете указаны те же чертежи и та же дата.

Шаг 2. Прочитайте документ целиком

Сначала прочитайте смету от начала до конца, не считая, чтобы понять структуру и логику подрядчика. Отметьте разделы, где формулировки размыты или нет единиц измерения. Такие места сразу откладывайте для подробной проверки.

Шаг 3. Пересчитайте объёмы по разделам

Начните с работ, которые можно посчитать по вашим размерам: площади стен, полов, потолков, длины участков. Сравнивайте с тем, что написано в смете, и записывайте расхождения. Для сложных узлов просите подрядчика показать его расчёт с формулой.

Шаг 4. Проверьте ведомость материалов

Сверьте количество материалов с площадями и толщинами, отдельно отметьте запас и расходники. Уберите позиции, которые уже есть или не нужны по проекту. Если толщина слоя не указана, попросите её внести, иначе цифру не проверить.

Шаг 5. Зафиксируйте итоговую версию

Соберите замечания в один список и передайте подрядчику, попросив исправленную версию с пометкой изменений. После согласования подпишите итоговую смету как приложение к договору с датой. Дальше все изменения оформляйте так же письменно, чтобы у вас всегда была актуальная версия.

Что часто путают

«Если сумма ниже, значит смета честнее». Более низкая сумма часто означает не экономию, а пропущенные работы, которые всплывут по ходу стройки как дополнительные. Сравнивать предложения нужно по полноте перечня, а не по итоговой цифре. Дешевле может оказаться смета, где просто забыли половину этапов.

«Объём нельзя проверить, у подрядчика опыт». Объёмы как раз проверяются лучше всего: по вашим размерам и проекту, с калькулятором. Опыт подрядчика не отменяет того, что площадь стены — это длина, умноженная на высоту. Если подрядчик отказывается показать расчёт, это повод насторожиться.

«Материал с запасом — это нормально, пусть лежит». Небольшой запас на подрезку действительно нужен, но большой запас означает, что вы заранее оплачиваете материал, который может остаться неиспользованным. Запас должен быть оговорён процентом и, если остатки возвращаются, порядок возврата тоже. Иначе завышение просто переходит в излишки на складе.

Примеры

СитуацияЧто нашли в сметеРешение
Дом с простыми стенамиДвойной объём штукатуркиПересчёт по площади, исправленная версия
Отделка по проектуМатериал без толщины слояВнести толщину и пересчитать
Большой объём работРабота разбита на два разделаОбъединить, убрать дубль

В первом случае заказчик сравнил площадь стен из проекта с объёмом в смете и увидел, что цифра почти вдвое больше. Причина оказалась в том, что подрядчик посчитал штукатурку по внешней и внутренней стороне, хотя снаружи планировался другой фасад. После пересчёта смета уменьшилась, а перечень работ стал понятнее. На что обратить внимание: проверяйте, какие именно поверхности входят в объём.

Во втором случае в ведомости материалов стояла штукатурная смесь без указания толщины слоя, поэтому количество было невозможно проверить. Заказчик попросил указать толщину по проекту и пересчитать расход, после чего цифры сошлись с площадью. На что обратить внимание: без толщины слоя материальная строка всегда выглядит произвольной.

В третьем случае подготовка основания и выравнивание поверхности шли в разных разделах под разными названиями, и работы частично дублировались. При сверке перечня целиком дубль стал виден, позиции объединили и убрали повтор. На что обратить внимание: читайте смету целиком, а не по разделам, иначе дубли остаются незамеченными.

Как проверить результат

После согласования пройдитесь по итоговой версии ещё раз и убедитесь, что все замечания учтены. Полезно сохранить и первоначальный, и исправленный варианты: по ним видно, что именно изменилось и почему. Дальше проверка повторяется по факту выполненных работ.

  • Сверьте итоговую смету с проектом по разделам и убедитесь, что перечень полный.
  • Проверьте, что у каждой строки есть единица измерения и объём.
  • Сфотографируйте подписанную версию с датой и приложением к договору.
  • Сохраните переписку с замечаниями и исправлениями.
  • Попросите акт выполненных работ по разделам, чтобы сверять факт со сметой.
  • Фиксируйте фотофиксацией скрытые работы до того, как их закроют.

Как вести себя дальше по ходу стройки

Смета не заканчивается подписью: по ходу работ появляются уточнения, замены и дополнительные задачи. Каждое изменение оформляйте отдельным согласованным листом с объёмом и описанием, чтобы оно не растворилось в общей сумме. Сверяйте факт с ведомостью по разделам, а не только по итогу.

Раз в этап полезно сверять выполненные работы со сметой и подписывать промежуточные акты. Так вы вовремя замечаете расхождения и не собираете их к концу стройки. Если подрядчик предлагает изменить материал или способ работы, просите письменное обоснование и пересчёт строки, а не общую фразу «так будет лучше».

Две версии сметы с пометками и подписями на столе рядом с проектом дома
На фото. Две версии сметы с пометками и подписями на столе рядом с проектом дома.

Типичные ошибки

ОшибкаЧто видноКак исправить
Смета одной суммойНет строк и объёмовПотребовать ведомость
Дубли работПовтор в разных разделахСверить перечень целиком
Материал без толщиныКоличество не проверитьВнести толщину слоя
Большой запасОбъём выше расчётногоОговорить процент запаса
Нет примечанийДопработы не оговореныДописать условия
Нет ссылки на проектОбъёмы «по опыту»Привязать строки к чертежам

Когда звать специалиста

Сметчик или независимый инженер нужен, когда в документе много узлов, скрытых работ и сложных расчётов, которые вы не можете пересчитать сами. Он сверит объёмы с проектом, проверит единицы измерения и покажет, где заложен лишний запас. На руки вы получаете письменный разбор по строкам с перечнем замечаний и предложениями по пересчёту.

Юрист подключается, когда речь идёт о договоре: ссылка на версию сметы, порядок допработ, ответственность за расхождения. Он проверит, как документ связан с договором и что произойдёт при споре. На руки вы получаете правки в договор и понятный порядок фиксации изменений.

Частые вопросы

Можно ли проверить смету самому, без сметчика?

Да, если у вас есть проект и размеры помещений: объёмы пересчитываются калькулятором. Сложные узлы и скрытые работы лучше показать специалисту. Начните с самых крупных разделов — там и находится основная часть суммы.

Что делать, если подрядчик отказывается давать построчную смету?

Это повод не начинать работы до согласования документа. Предложите свою форму ведомости или попросите хотя бы перечень работ с объёмами. Отказ обычно означает, что проверить расходы будет трудно.

Нужно ли проверять смету, если сумма кажется разумной?

Да: завышение часто прячется в объёмах и повторах, а не в итоговой цифре. Разумная сумма при неполном перечне обернётся доплатами по ходу стройки. Сверка занимает несколько часов и экономит нервы.

Как оформить найденные замечания?

Соберите их в таблицу: номер строки, что не сходится, ваш пересчёт. Передайте подрядчику письменно и попросите исправленную версию с пометками. Так разговор идёт по фактам, а не по общим претензиям.

Что делать, если работы уже начались?

Зафиксируйте текущую версию сметы и сверьте с ней фактически выполненные работы. Дальнейшие изменения оформляйте отдельными согласованными листами. Так вы остановите разрастание суммы и сохраните понятную историю расчётов.

Коротко

  • Проверяйте смету по строкам, а не по итоговой сумме.
  • Требуйте ведомость с объёмами, единицами измерения и ссылками на проект.
  • Материалы и работы должны идти отдельными строками.
  • Сверяйте перечень целиком, чтобы найти дубли и пропуски.
  • Подписывайте итоговую версию как приложение к договору.
