Приёмка разводки воды: чеклист

Проблема. Разводку воды часто принимают «на глаз»: краны открыли, вода пошла — значит, всё готово. Но большая часть труб потом скрывается в стенах и полу, и протечка в соединении или неправильно закреплённая трасса обнаруживаются уже после чистовой отделки, когда ремонт стоит гораздо дороже.

Короткий ответ. Разводку принимают в два этапа. До закрытия стен проверяют трассы, крепления, соединения, доступ к узлам и проводят опрессовку с записью в протокол. После установки сантехники проверяют работу точек, отсутствие подтёканий и комплект документов. Подключение водонагревателя, котла и электрических приборов выполняет и принимает только специалист.

Два этапа приёмки

Первый этап — скрытые работы. Трубы уже проложены, но ещё видны: стены не зашиты, стяжка не залита. Это главный момент, когда заказчик может увидеть всю систему целиком, сфотографировать её и потребовать исправлений без вскрытия отделки. Второй этап — после чистовой отделки и установки смесителей, унитазов и других приборов. Здесь проверяют, как система работает в реальных условиях.

Между этапами проходит время, иногда несколько недель. Поэтому всё, что увидели на первом этапе, нужно зафиксировать фото и записями: где идут трубы, где соединения, где ревизионные люки. Эти материалы понадобятся при отделке, когда в стену будут сверлить отверстия под полки и шкафы.

ЭтапКогдаЧто проверяем
Скрытые работыДо закрытия стен и стяжкиТрассы, крепления, соединения, опрессовка
Чистовая приёмкаПосле установки сантехникиРабота точек, подтёки, напор
ДокументыВ конце работСхема, протокол, гарантии
Латунные фитинги, фум-лента и фонарик для осмотра разводки воды.
На фото. Латунные фитинги, фум-лента и фонарик для осмотра разводки воды.

Трассы и крепления

Попросите исполнителя показать схему разводки и пройдите с ней по дому. Трубы должны идти так, как указано на схеме, без лишних петель и перегибов. Горизонтальные участки лучше прокладывать параллельно полу и стенам — тогда их легче найти позже. Крепления ставят с шагом, который рекомендует производитель труб; провисающая труба со временем деформируется.

Трубы горячей и холодной воды не должны касаться друг друга без изоляции, иначе на холодной появится конденсат. В местах прохода через стены и перекрытия трубы проводят в гильзах, чтобы они не перетирались. Если трубы идут в стяжке, их обычно укладывают в защитную гофру или теплоизоляцию — это даёт возможность компенсировать тепловое расширение.

ПунктКак проверитьНорма
Соответствие схемеПройти по дому со схемойТрассы совпадают
КрепленияОсмотреть, покачать трубу рукойБез провисания и люфта
Горячая и холоднаяПосмотреть на расстояниеНе касаются, есть изоляция
Проходы через стеныНайти гильзыТруба в гильзе
Трубы в стяжкеОсмотреть до заливкиВ гофре или изоляции

Соединения и коллектор

Соединения — самые уязвимые места. Хорошая практика — минимум соединений в стенах и полу; по возможности их выносят в доступные места. Если соединение всё же скрывается, его фотографируют крупно и отмечают на схеме. Осмотрите фитинги: не должно быть следов перекоса, трещин, подтёков, остатков герметика снаружи.

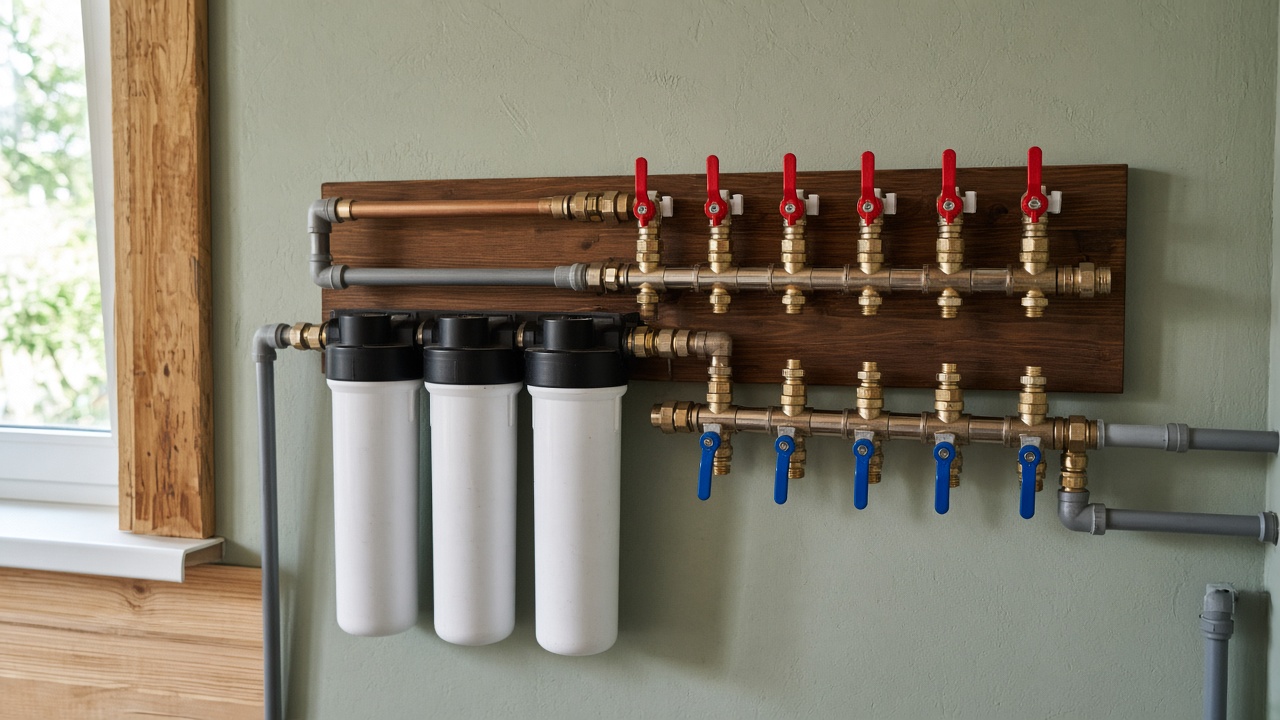

Коллектор — узел, от которого вода расходится по точкам. Он должен быть доступен для обслуживания: в шкафу, нише или за люком. Краны на каждом выходе позволяют перекрыть отдельную точку, не отключая весь дом. Попросите подписать выходы коллектора, чтобы потом не гадать, какой кран к какой ванной ведёт.

Пока коллектор открыт, считают отводы, запорные и фильтры — после чистовой отделки доступ только через люк.
На фото. Пока коллектор открыт, считают отводы, запорные и фильтры — после чистовой отделки доступ только через люк.

Опрессовка и протокол

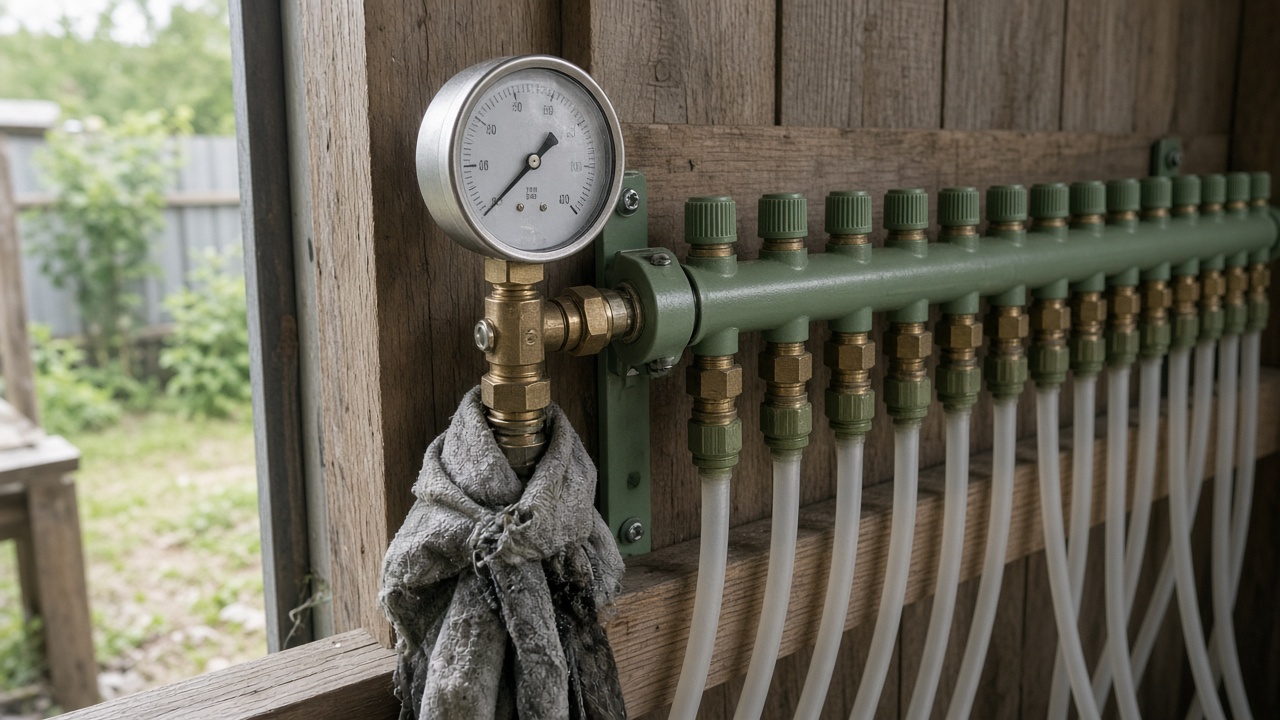

Опрессовка — испытание системы давлением выше рабочего. Её проводит исполнитель до закрытия стен. Систему заполняют водой, поднимают давление и выдерживают заданное время. Если давление не падает и подтёков нет, система герметична. Заказчику важно присутствовать или хотя бы получить фото манометра в начале и в конце испытания, а также протокол с подписями.

В протоколе указывают дату, давление, время выдержки, результат и кто проводил испытание. Если давление упало, ищут и устраняют причину, затем повторяют опрессовку. Закрывать стены до успешной опрессовки нельзя. Зимой в неотапливаемом доме после опрессовки систему нужно правильно защитить от замерзания — это решает исполнитель.

Что фиксироватьЗачем
Давление в началеОтправная точка испытания
Давление в концеПоказывает, есть ли утечка
Время выдержкиПодтверждает условия теста
Осмотр соединенийВидимые подтёки
ПодписиОтветственность исполнителя
Латунный коллектор с кранами и белыми трубами водоснабжения.
На фото. Латунный коллектор с кранами и белыми трубами водоснабжения.

Доступ к узлам и ревизионные люки

Всё, что может потребовать обслуживания, должно оставаться доступным: коллекторы, краны, фильтры, счётчики, редукторы давления, соединения у инсталляций. Если узел зашивают в короб или стену, в этом месте оставляют ревизионный люк подходящего размера. Проверьте, что через люк действительно можно дотянуться до крана и открутить фильтр, а не только посмотреть на него.

Обсудите расположение люков заранее с отделочниками, чтобы они не оказались за плиткой или мебелью. Люк под плитку выглядит аккуратно, но его тоже нужно уметь открыть без повреждения отделки.

Чистовая приёмка после установки сантехники

Когда установлены смесители, унитазы, раковины и душ, откройте каждую точку по очереди. Вода должна идти ровно, без рывков и шума. Проверьте горячую воду: как быстро она приходит к дальней точке. Под раковинами и за унитазами посмотрите на соединения: сухие ли они через несколько минут работы. Положите сухую бумажную салфетку под соединения и оставьте на час — мокрое пятно покажет микроподтёк.

Проверьте слив: вода уходит быстро, без бульканья и запаха. Перекройте каждый кран на коллекторе и убедитесь, что вода в нужной точке действительно перекрывается. Подключение и настройку водонагревателя, котла, насосов рециркуляции и всего, что работает от электричества, выполняет и проверяет специалист; заказчик лишь убеждается, что это сделано и задокументировано.

ПроверкаКакНорма
НапорОткрыть каждую точкуРовная струя без рывков
Горячая водаЗасечь время до дальней точкиПриходит без долгого ожидания
СоединенияСалфетка под узлом на часСухо
СливНаполнить и спуститьБез бульканья и запаха
Краны коллектораПерекрыть по очередиНужная точка отключается
Трубы водоснабжения с латунными фитингами и салфетка под соединением.
На фото. Трубы водоснабжения с латунными фитингами и салфетка под соединением.

Материалы и их маркировка

Перед приёмкой полезно знать, из каких труб и фитингов собрана система. На трубах обычно есть маркировка: производитель, диаметр, толщина стенки, назначение. Сверьте её со сметой и проектом. Если в смете указаны одни трубы, а на объекте лежат другие, попросите объяснить замену и подтвердить её письменно. Смешивать в одной системе фитинги разных производителей без необходимости не стоит: у них могут отличаться допуски.

Обратите внимание на трубы горячей воды: они должны быть рассчитаны на её температуру. Трубы для холодной воды на горячую линию ставить нельзя, даже если внешне они похожи. Сохраните обрезки труб с маркировкой или сфотографируйте её крупно — это пригодится, если позже понадобится докупить фитинги для ремонта.

Изоляция труб тоже важна. Трубы горячей воды изолируют, чтобы меньше терять тепло, холодной — чтобы на них не собирался конденсат. В неотапливаемых зонах, например в подполье или на чердаке, изоляция защищает от замерзания. Проверьте, что она не имеет разрывов и плотно прилегает к трубе на всём участке.

Что проверитьГде смотретьЧто должно быть
Маркировка трубНа самой трубеСовпадает со сметой
НазначениеГорячая или холодная линияПодходит по температуре
ФитингиСоединенияОдна система, без перекосов
ИзоляцияТрубы в холодных зонах и ГВСБез разрывов

Вводной узел, фильтры и счётчик

Вода приходит в дом через вводной узел. Обычно в нём стоят главный кран, фильтр грубой очистки, иногда редуктор давления и счётчик. Узел должен быть доступен, краны — легко поворачиваться, фильтр — сниматься для промывки. Попросите исполнителя показать, как перекрыть воду во всём доме, и попробуйте сделать это сами. В экстренной ситуации на поиски крана не будет времени.

Проверьте, что фильтр стоит по направлению потока: на корпусе есть стрелка. Если стоит редуктор давления, выясните, на какое давление он настроен, и запишите это. Счётчик, если он есть, устанавливают по правилам поставщика воды; его опломбирование и регистрацию выполняет соответствующая организация. Если вода поступает из скважины, насос и автоматику подключает специалист, и их приёмку тоже проводит он.

Зимний режим и консервация

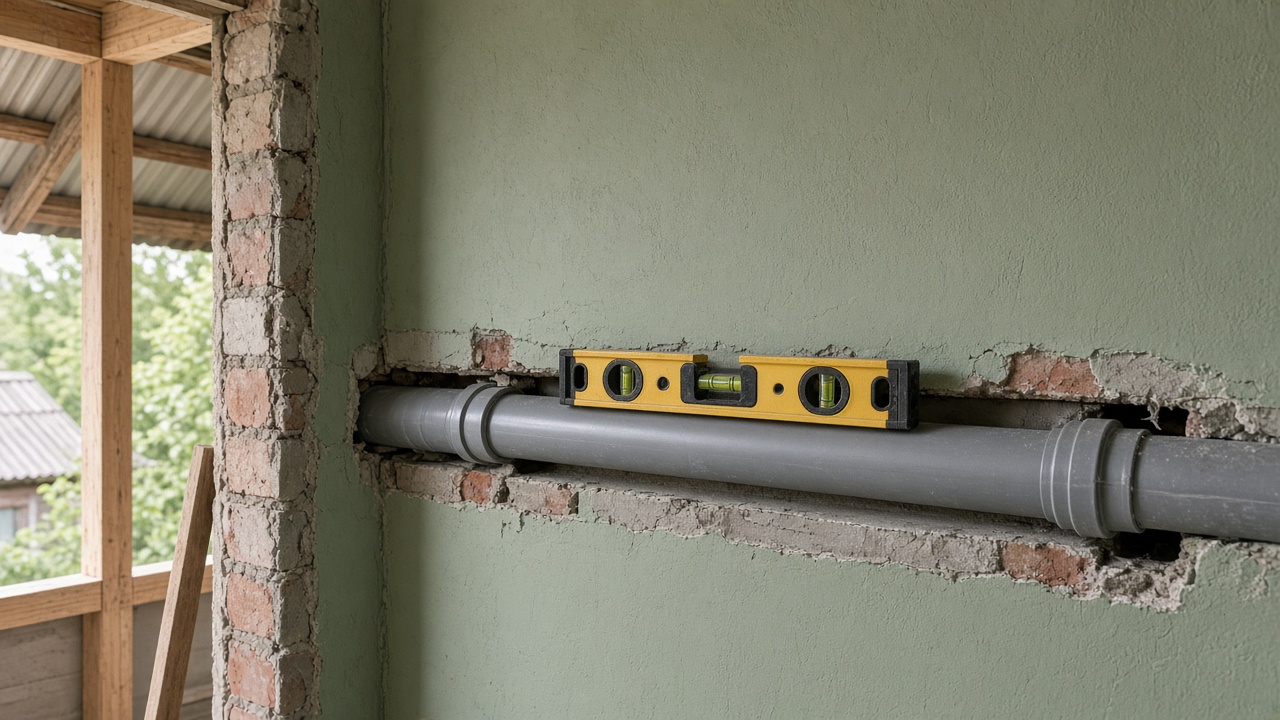

Для загородного дома, где зимой не живут постоянно, важно, как систему можно слить. Попросите показать краны слива и объяснить порядок консервации. Трубы должны иметь уклоны к точкам слива, иначе в низких местах останется вода и при морозе она разорвёт трубу или фитинг. Запишите порядок действий и храните его рядом с вводным узлом.

Если дом отапливается зимой, всё равно уточните, какие участки проходят по холодным зонам и как они защищены. Обогрев труб греющим кабелем — это электрическое решение, его монтирует и подключает только специалист.

Частые ошибки при приёмке разводки

Первая и самая дорогая ошибка — закрыть стены до опрессовки или принять опрессовку на слово. Если давление не проверено при вас и нет протокола, доказать потом, что протечка возникла по вине монтажников, почти невозможно. Вторая ошибка — отсутствие фото трасс. Через год, когда нужно повесить шкаф или полку, никто не помнит, где проходит труба, и сверлят наугад.

Третья ошибка — коллектор и краны, спрятанные без люка. Это выясняется в момент аварии, когда воду нужно перекрыть срочно. Четвёртая — соединения в стяжке пола без необходимости. Их иногда делают, чтобы сэкономить трубу, но любое такое соединение становится потенциальной точкой протечки, до которой не добраться без вскрытия пола.

Пятая ошибка — не проверить слив и уклоны. Канализационные трубы без нужного уклона дают засоры и неприятный запах. Шестая — не получить документы: схему, протокол, гарантию на материалы и работы. Без них любой последующий ремонт превращается в угадывание.

Как организовать приёмку с бригадой

Договоритесь о дате приёмки скрытых работ заранее и предупредите отделочников, чтобы они не начинали зашивку до подписания протокола. Попросите, чтобы на приёмке был мастер, который вёл монтаж, со схемой и манометром. Пройдите по дому по порядку: вводной узел, коллектор, трассы по комнатам, точки подключения. Каждое замечание записывайте сразу в акт со сроком устранения.

После исправлений назначьте повторную проверку и сделайте новые фото. Только когда все замечания закрыты и опрессовка прошла успешно, давайте согласие на закрытие стен. Такой порядок может сдвинуть график на день, но избавляет от вскрытия отделки и долгих споров о том, кто должен платить за ремонт протечки.

Пример

Заказчик пришёл на приёмку скрытых работ перед зашивкой стен в санузле. Исполнитель показал схему и провёл опрессовку при нём, манометр сфотографировали в начале и в конце. Давление не упало. Но при осмотре выяснилось, что коллектор планировали зашить в короб без люка. Люк добавили, выходы подписали. Через полгода понадобилось перекрыть воду в гостевом санузле — это заняло минуту, без вскрытия отделки.

На чистовой приёмке заказчик положил салфетки под все соединения и оставил их на час. Под одной раковиной салфетка оказалась влажной: гайка гибкой подводки была затянута не до конца. Мастер подтянул соединение, повторная проверка показала сухо. Без этой простой проверки капля за каплей испортила бы тумбу под раковиной за несколько месяцев. Все фото, протокол и схему заказчик сохранил в одной папке вместе с паспортами сантехники и гарантийными талонами.

Как проверить результат

Итог приёмки — подписанный протокол опрессовки, схема разводки с отметками соединений, фото трасс до закрытия и акт чистовой приёмки. Сверьте, что на схеме отмечены все люки и коллекторы, а на фото видны трассы в каждой стене. Сохраните документы и снимки в папке дома: они пригодятся при ремонте и продаже. Через несколько недель после начала эксплуатации осмотрите узлы ещё раз: соединения под раковинами, коллектор и вводной узел. Небольшие подтёки иногда проявляются не сразу, а после нескольких циклов нагрева и остывания труб горячей воды.

Когда звать специалиста

Если давление при опрессовке падает и исполнитель не находит причину, если есть сомнения в материалах или соединениях, пригласите независимого сантехника. Подключение водонагревателя, котла, насосов и любых электроприборов делает только специалист. Газовое оборудование — исключительно специализированная организация.

Читайте также: монтаж разводки воды, скрытая разводка и люки доступа, ошибки разводки воды, диаметр труб воды.

FAQ

Кто проводит опрессовку? Исполнитель разводки. Заказчик присутствует или получает фото манометра и протокол с подписями.

Можно ли закрыть стены без опрессовки? Нет. Сначала успешная опрессовка и протокол, потом отделка. Иначе любая протечка обнаружится только после порчи отделки.

Зачем подписывать выходы коллектора? Чтобы быстро перекрыть нужную точку при ремонте или аварии. Подписи должны быть стойкими к влаге и понятными любому члену семьи.

Как найти микроподтёк? Подложить сухую бумажную салфетку под соединение примерно на час. Мокрое пятно покажет проблему. Проверку стоит повторить через несколько дней работы системы, когда трубы прогреются и остынут несколько раз.

Кто подключает водонагреватель? Только специалист, особенно если прибор электрический или газовый. Заказчик сам его не подключает.

Коротко

ШагГлавное
ТрассыПо схеме, с креплениями
СоединенияМинимум в стенах, фото
ОпрессовкаПротокол с подписями
ЛюкиДоступ ко всем узлам
ЧистоваяТочки, слив, салфетка
