Приёмка пола по грунту: что проверить на каждом слое до заливки бетона
Проблема: бригада делает пол по грунту в загородном доме, и каждый слой быстро закрывается следующим. Заказчик видит только готовую бетонную плиту и не понимает, правильно ли уплотнили основание, где гидроизоляция, какой толщины утеплитель и на месте ли арматура. Через год появляются трещины, холодный пол или сырость, а проверить, что внутри, уже нельзя.
Короткий ответ: пол по грунту принимают послойно, до того как слой закроют следующим. Проверяют удаление растительного грунта, уплотнение песка и щебня, ровность и отметки, целостность гидроизоляции с заходом на стены, толщину и стыки утеплителя, армирование на фиксаторах с защитным слоем, демпферную ленту по периметру и уход за бетоном после заливки. Каждый этап фотографируют и оформляют актом скрытых работ. Расчёт конструкции и выбор толщин — работа проектировщика.

Из чего состоит пол по грунту

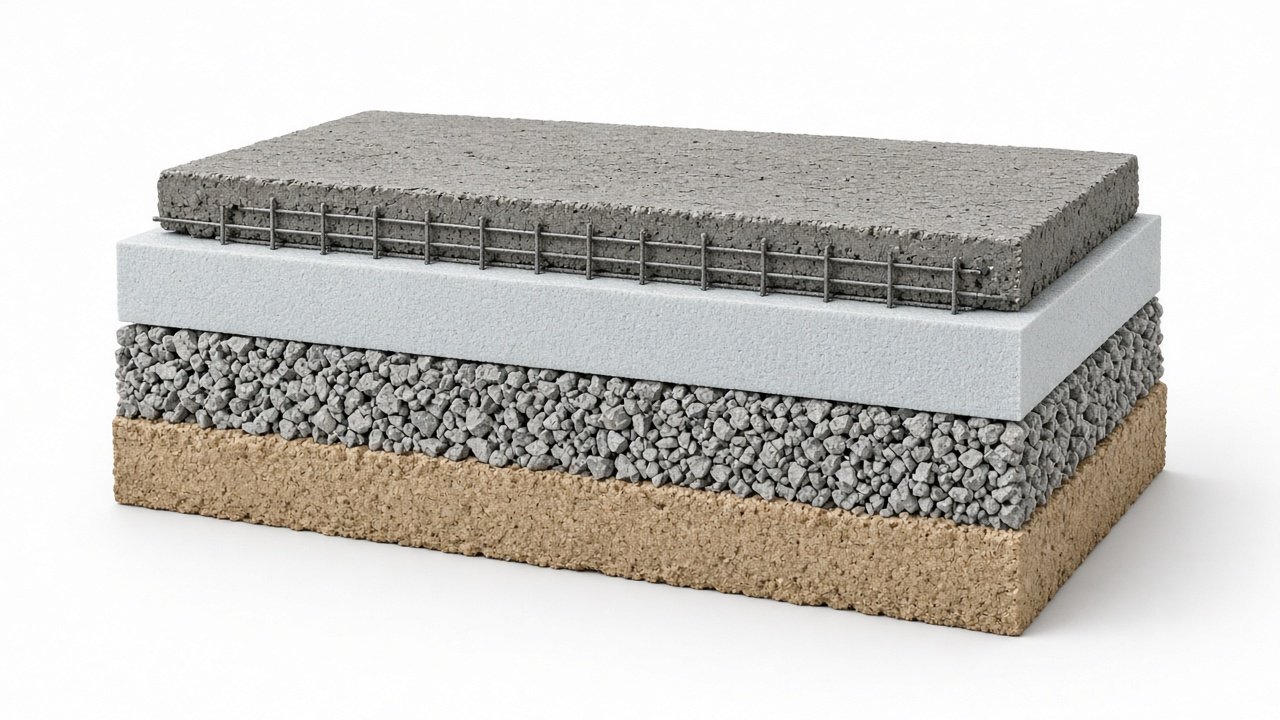

Пол по грунту — это бетонная плита, которая лежит на подготовленном основании внутри фундамента. Типичный «пирог» снизу вверх: уплотнённый грунт, песчаная подушка, щебёночный слой, подбетонка или плёнка, гидроизоляция, утеплитель, армированная бетонная плита, затем стяжка и чистовое покрытие. Состав и толщины зависят от проекта, грунта, уровня грунтовых вод и того, будет ли тёплый пол.
Заказчику не нужно рассчитывать конструкцию, но нужно понимать, что каждый слой выполняет свою задачу и что ошибку в нижнем слое не исправить без демонтажа верхних. О выборе между полом по грунту и по лагам — в статье о поле по грунту или по лагам.
| Слой | Для чего нужен | Главное при приёмке |
|---|---|---|
| Грунт основания | Несущая база | Растительный слой удалён, дно ровное |
| Песчаная подушка | Выравнивание и распределение нагрузки | Послойное уплотнение, нет «мягких» мест |
| Щебень | Капиллярный разрыв, жёсткость | Фракция по проекту, уплотнение |
| Гидроизоляция | Защита от влаги снизу | Целостность, нахлёсты, заход на стены |
| Утеплитель | Снижение теплопотерь | Толщина по проекту, плотные стыки |
| Армированная плита | Несущая и распределительная | Сетка на фиксаторах, защитный слой |
Подготовка основания
Первое, что проверяют, — удалён ли растительный слой внутри фундамента. Плодородный грунт с корнями и органикой со временем оседает и гниёт, и плита над ним проседает. Строительный мусор, обрезки досок и остатки опалубки тоже убирают — их нельзя засыпать песком.
Дно котлована должно быть ровным, без ям и луж. Если основание размокло после дождей, работу не продолжают, пока грунт не просохнет или пока подрядчик не предложит решение. Глинистый грунт, вынутый из траншей, не используют для обратной засыпки под пол без указания в проекте: он плохо уплотняется и пучится.
Стоит заранее уточнить, где пройдут вводы коммуникаций — водопровод, канализация, электрический кабель. Гильзы и трубы укладывают до засыпки, иначе потом придётся разбивать готовую плиту.
Песок и щебень: уплотнение
Песок засыпают слоями и уплотняют каждый слой виброплитой с увлажнением. Если засыпать весь объём сразу и пройти виброплитой сверху, нижние слои останутся рыхлыми, и пол со временем просядет. Заказчик может попросить показать, как идёт работа: сколько слоёв, как уплотняют, проливают ли водой.
Простая проверка после уплотнения: по поверхности проходит человек в обуви — следов почти не остаётся, нет мест, где нога проваливается. Подрядчик может использовать и более точные методы контроля, если они предусмотрены договором.
Щебень укладывают поверх песка и тоже уплотняют. Он служит капиллярным разрывом — не даёт влаге подниматься к плите. Фракция и толщина указываются в проекте; если подрядчик предлагает их изменить, причину просят объяснить и записать.
| Что проверить | Как | Норма |
|---|---|---|
| Послойность засыпки | Спросить, посмотреть фото процесса | Несколько слоёв с уплотнением каждого |
| Плотность | Пройти по поверхности | Нет провалов и глубоких следов |
| Отметки | Нивелир или лазерный уровень | По проекту, без больших перепадов |
| Чистота | Осмотр | Нет мусора, органики, глины |
| Коммуникации | Осмотр вводов | Гильзы и трубы уложены, концы заглушены |
Гидроизоляция
Поверх щебня часто делают подбетонку — тонкий слой бетона, который выравнивает основание и защищает гидроизоляцию. Иногда вместо неё укладывают плотную плёнку. Сама гидроизоляция — рулонная наплавляемая или полимерная мембрана — должна быть сплошной, без проколов и порывов, с нахлёстами полотен и заходом на стены фундамента выше будущего уровня пола.
При приёмке смотрят на нахлёсты, примыкание к стенам и проходам труб. Проколы от арматуры и щебня заклеивают до укладки утеплителя. Если по гидроизоляции ходят в обуви с налипшими камнями или катают тачки, повреждения неизбежны — это стоит обсудить с бригадой заранее.

Утеплитель
Под плитой пола по грунту обычно укладывают экструдированный пенополистирол — он не боится влаги и выдерживает нагрузку. Толщина утеплителя определяется проектом и климатом. При приёмке проверяют толщину плит, марку по плотности, плотность стыков и отсутствие щелей. Плиты укладывают вразбежку, стыки не должны совпадать по рядам. Если утеплитель в два слоя, швы верхнего смещают относительно нижнего.
По периметру, у стен фундамента, часто ставят вертикальную полосу утеплителя — она уменьшает промерзание по краю плиты. Подробнее о вариантах — в статье об утеплении пола по грунту.
Поверх утеплителя кладут плёнку, чтобы цементное молоко не уходило в стыки, и демпферную ленту по периметру стен — она отделяет плиту от стен и компенсирует расширение бетона.
Армирование

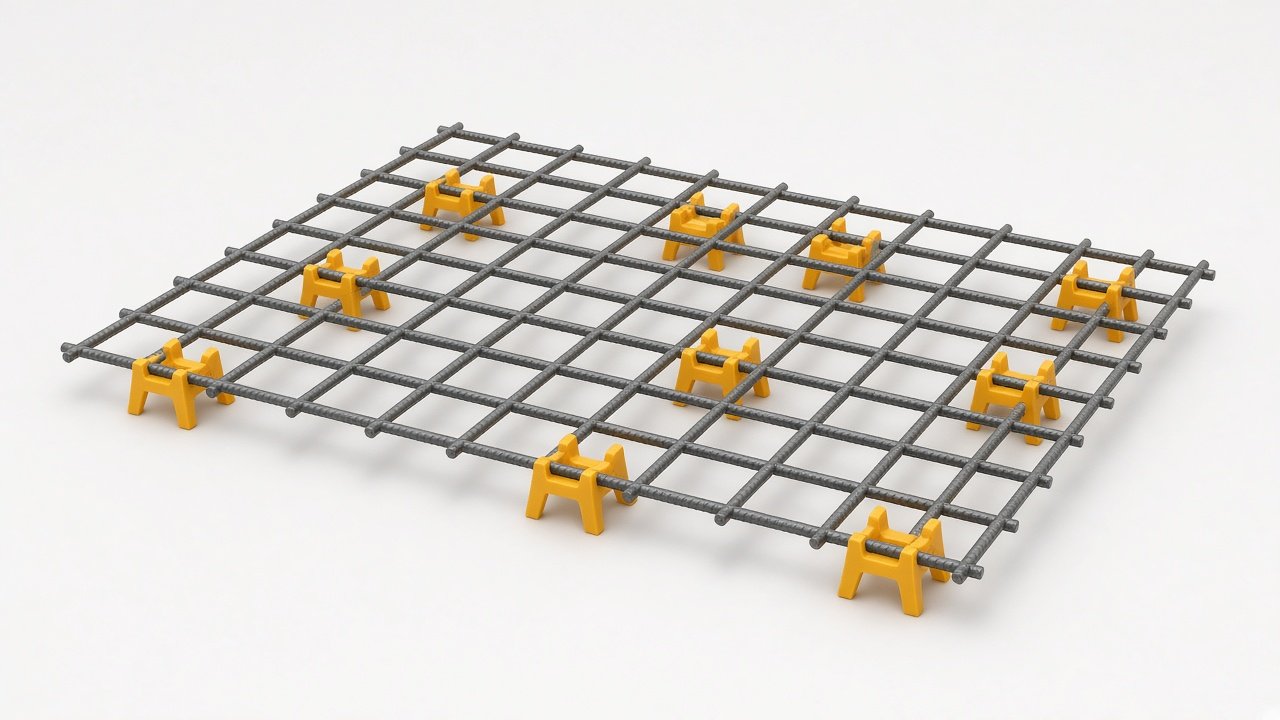

Арматурная сетка должна лежать внутри бетона, а не на утеплителе. Для этого её ставят на пластиковые фиксаторы — «стульчики». Если сетка лежит прямо на плёнке, после заливки она окажется в самом низу плиты и почти не будет работать. При приёмке смотрят, что фиксаторы стоят достаточно часто, сетка не прогибается под ногой, нахлёсты сеток связаны.
Если в проекте две сетки — верхняя и нижняя, — проверяют расстояние между ними и наличие подставок. Перед заливкой фотографируют армирование с рулеткой у фиксатора, чтобы потом можно было показать защитный слой.
| Пункт | Что увидеть | Что насторожит |
|---|---|---|
| Фиксаторы | Сетка поднята над плёнкой | Сетка лежит на утеплителе |
| Нахлёсты | Связаны вязальной проволокой | Сетки просто положены рядом |
| Демпферная лента | По всему периметру | Пропуски у стен и колонн |
| Плёнка | Целая, с нахлёстами | Порывы, утеплитель виден |
| Маяки или отметки | Выставлены по уровню | Нет ориентиров высоты |
Заливка и уход за бетоном
Бетон для плиты заказывают с документами — накладной, где указаны класс и подвижность смеси. Заказчик может попросить показать документы и сравнить с проектом. Бетон укладывают за один приём, уплотняют вибратором и выравнивают по маякам или отметкам.
После заливки бетон нужно защитить от быстрого высыхания: укрыть плёнкой, увлажнять. Жарой и ветром поверхность пересыхает и трескается, морозом — замерзает вода в бетоне, и плита теряет прочность. Сроки набора прочности и ограничения на нагрузку указывает поставщик бетона и проект; бригада должна их соблюдать.

Как принимать готовую плиту

Готовую плиту проверяют на ровность длинным правилом и уровнем: под правилом не должно быть больших просветов. Осматривают поверхность на трещины, раковины и отслоения. Простукивают молотком — глухой звук может указывать на пустоты. Проверяют, что демпферная лента видна по периметру, а выпуски коммуникаций не залиты и не повреждены.
Если по плите будет делаться стяжка, её принимают отдельно — подробнее в статье о приёмке стяжки.
Документы и фото
На каждый скрытый слой оформляют акт освидетельствования скрытых работ. В нём указывают, что сделано, из каких материалов, по какому проекту, с подписями подрядчика и заказчика. К акту прикладывают фото с привязкой к месту: общий вид, крупный план, рулетка, отметки. Сохраняют накладные на песок, щебень, утеплитель, гидроизоляцию и бетон.
Эти документы пригодятся, если через год появятся трещины или сырость: можно будет понять, что было сделано, и предъявить претензию подрядчику.
Как организовать приёмку на практике
Договариваются с бригадой о точках контроля заранее: «перед гидроизоляцией зовёте меня», «перед заливкой — фото сетки». Если заказчик не может приезжать, назначают технадзор или просят присылать фото и видео с привязкой. Неплохо иметь свой чек-лист и отмечать в нём каждый этап.
Если что-то не устраивает, пишут замечание в акт или в переписку, договариваются о сроке исправления и проверяют повторно. Принимать следующий слой до исправления предыдущего не стоит.
Тёплый пол в плите
Если в плите или стяжке будет водяной тёплый пол, трубы укладывают по проекту, крепят к сетке или матам и опрессовывают до заливки. Заказчик проверяет, что трубы целые, без перегибов, контуры подписаны, давление в системе держится. Схему укладки фотографируют — она нужна, чтобы потом не просверлить трубу. Подключение тёплого пола к котлу выполняет специалист по отоплению.
Погода и сезон работ
Пол по грунту лучше делать в тёплое и сухое время. Дождь размывает основание, превращает песок в кашу и заливает котлован внутри фундамента. Если работы идут осенью, заказчик следит, чтобы основание не промерзало: уплотнять мёрзлый песок нельзя, а укладывать бетон на промёрзшее основание — тем более. Весной, наоборот, грунт может быть перенасыщен водой после таяния снега.
Если подрядчик предлагает заливать плиту в холод, он должен объяснить, как будет защищать бетон: противоморозные добавки, укрытие, прогрев. Эти меры записывают в договор или переписку, а результат проверяют после набора прочности. Если гарантии не даются, лучше перенести заливку на более тёплый период и законсервировать подготовленное основание.
Как связаны пол и фундамент
Плита пола по грунту обычно не связана жёстко с ленточным фундаментом: между ними оставляют демпферный зазор, чтобы плита могла немного двигаться без трещин. Если подрядчик предлагает «привязать» плиту к ленте выпусками арматуры, это решение должно быть в проекте. Иначе при неравномерной осадке плиты и ленты появятся трещины по периметру.
Заказчику полезно уточнить, как уровень чистого пола соотносится с отметкой фундамента, отмостки и входной двери. Если пол окажется слишком низко, вода с крыльца может попадать внутрь, а если слишком высоко — не хватит высоты для двери и потолка.
| Вопрос подрядчику | Зачем спрашивать |
|---|---|
| Какой уровень чистого пола? | Чтобы совпасть с дверями и крыльцом |
| Связана ли плита с лентой? | Чтобы понимать риск трещин |
| Где пройдут коммуникации? | Чтобы не разбивать плиту потом |
| Какой бетон и как ухаживать? | Чтобы плита набрала прочность |
Что делать с выявленными нарушениями
Если на каком-то этапе обнаружен брак — рыхлое основание, порванная гидроизоляция, щели в утеплителе, сетка без фиксаторов, — работы останавливают до исправления. Замечание записывают письменно: что не так, где, как исправить и в какой срок. После исправления повторно осматривают и фотографируют участок. Только после этого подписывают акт и разрешают переходить к следующему слою.
Что хранить после окончания работ
После приёмки плиты заказчик собирает в одну папку проект или эскиз пирога пола, акты скрытых работ, фото каждого слоя, накладные на материалы и бетон, схему тёплого пола и вводов коммуникаций. Эти материалы понадобятся при отделке, ремонте, продаже дома и в любом споре с подрядчиком. Фото удобнее хранить в облаке с подписями по датам и слоям, чтобы через несколько лет быстро найти нужное место.
Ошибки при приёмке пола по грунту
Первая ошибка — принимать только готовую плиту, не видя нижних слоёв. Вторая — разрешить засыпку без удаления растительного слоя. Третья — не следить за уплотнением песка и щебня. Четвёртая — пропустить порывы гидроизоляции и щели в утеплителе. Пятая — не проверить, что сетка поднята на фиксаторах. Шестая — забыть про демпферную ленту и уход за бетоном. Седьмая — не оформить акты скрытых работ и не сохранить фото.
Когда звать специалиста
Технадзор или проектировщика зовут, если грунт на участке сложный — пучинистый, слабый, с высоким уровнем грунтовых вод, если подрядчик меняет состав пирога без согласования, если основание размокло, а работы продолжаются, если в плите проходит тёплый пол или коммуникации, а также если на готовой плите появились трещины или просадки. Расчёт конструкции, выбор толщин и армирования — задача проектировщика. Подключение отопления выполняет специалист по отоплению, электрику — электрик.
FAQ
Можно ли принять пол по грунту по фото?
Можно, если фото сделаны на каждом слое с привязкой к месту и рулеткой, но личный осмотр или технадзор надёжнее.
Нужна ли гидроизоляция под плитой?
В большинстве случаев да; её тип и место в пироге определяет проект.
Почему сетку ставят на фиксаторы?
Чтобы арматура оказалась внутри бетона и работала, а не лежала на дне плиты.
Что делать, если на плите появились трещины?
Сфотографировать, отметить и показать подрядчику или технадзору, чтобы понять причину.
Нужен ли акт скрытых работ для частного дома?
Он не обязателен, но защищает заказчика: фиксирует, что сделано, и помогает в спорах.
Коротко
Пол по грунту принимают послойно: основание без органики, уплотнённые песок и щебень, целая гидроизоляция, утеплитель без щелей, сетка на фиксаторах, демпферная лента, уход за бетоном. Каждый слой фотографируют и закрывают актом скрытых работ. Конструкцию рассчитывает проектировщик, а сложные случаи разбирает технадзор.
