Приёмка утепления дома: когда проверять, что смотреть и как оформить замечания
Проблема: утеплитель почти всегда закрывают обшивкой через день-два после укладки. Если в слое остались щели, пустоты, пережатые плиты или порванная плёнка, после закрытия их уже не увидеть: дефект проявится зимой холодными углами, конденсатом, плесенью и большими счетами за отопление. Переделка тогда означает разбор отделки, а иногда и замену намокшего утеплителя.
Короткий ответ: утепление принимают до закрытия, по каждому контуру отдельно — пол, стены, перекрытие или кровля. Проверяют толщину и число слоёв, плотность прилегания плит к каркасу и друг к другу, перевязку швов, отсутствие пустот у окон, углов и коммуникаций, целостность и проклейку пароизоляции. Всё, что найдено, записывают в лист замечаний с фото и местом, а закрывать обшивкой разрешают только после повторного осмотра.
Когда назначать осмотр

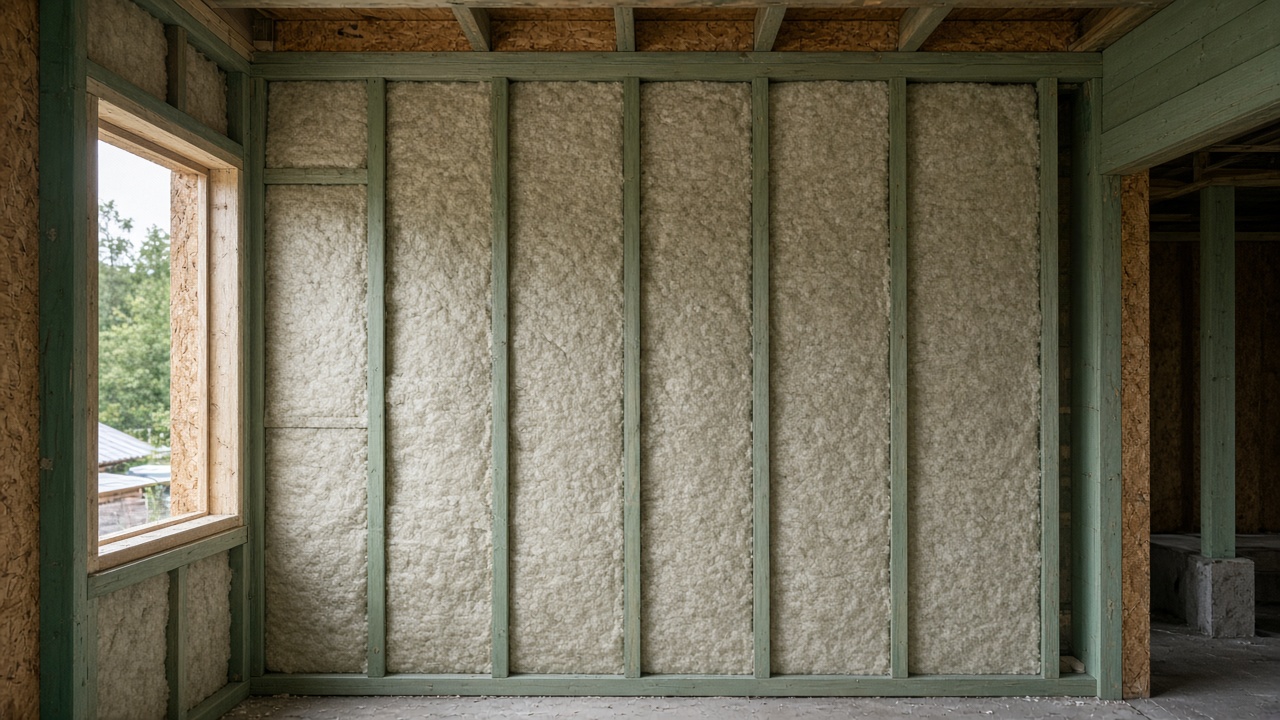

Главное правило приёмки утепления — смотреть, пока слой открыт. Удобнее всего договориться с бригадой заранее: утеплили стену или участок перекрытия — позвали на осмотр, только потом ставят пароизоляцию; поставили плёнку — снова короткий осмотр, только потом обшивка. Две короткие проверки занимают меньше времени, чем одна большая после закрытия, и не тормозят работу.
Если дом большой, принимают по захваткам: одна стена, одна комната, один скат. Так замечания исправляют сразу, пока бригада работает на этом участке, а не возвращаются к нему через неделю. Для каждой захватки достаточно записать дату, место, что проверено и что исправить.
| Контур | Когда смотреть | Что ещё видно в этот момент |
|---|---|---|
| Пол первого этажа | После укладки утеплителя между лагами | Ветрозащита снизу, зазоры у лаг |
| Стены каркаса | После заполнения стоек, до плёнки | Плотность у стоек, углы, проёмы |
| Перекрытие, чердак | После укладки слоёв | Перевязка швов, пустоты у балок |
| Кровля, мансарда | До пароизоляции и после неё | Вентзазор, примыкания к стенам |
| Пароизоляция | До обшивки | Проклейка нахлёстов, проходки |
Что взять с собой

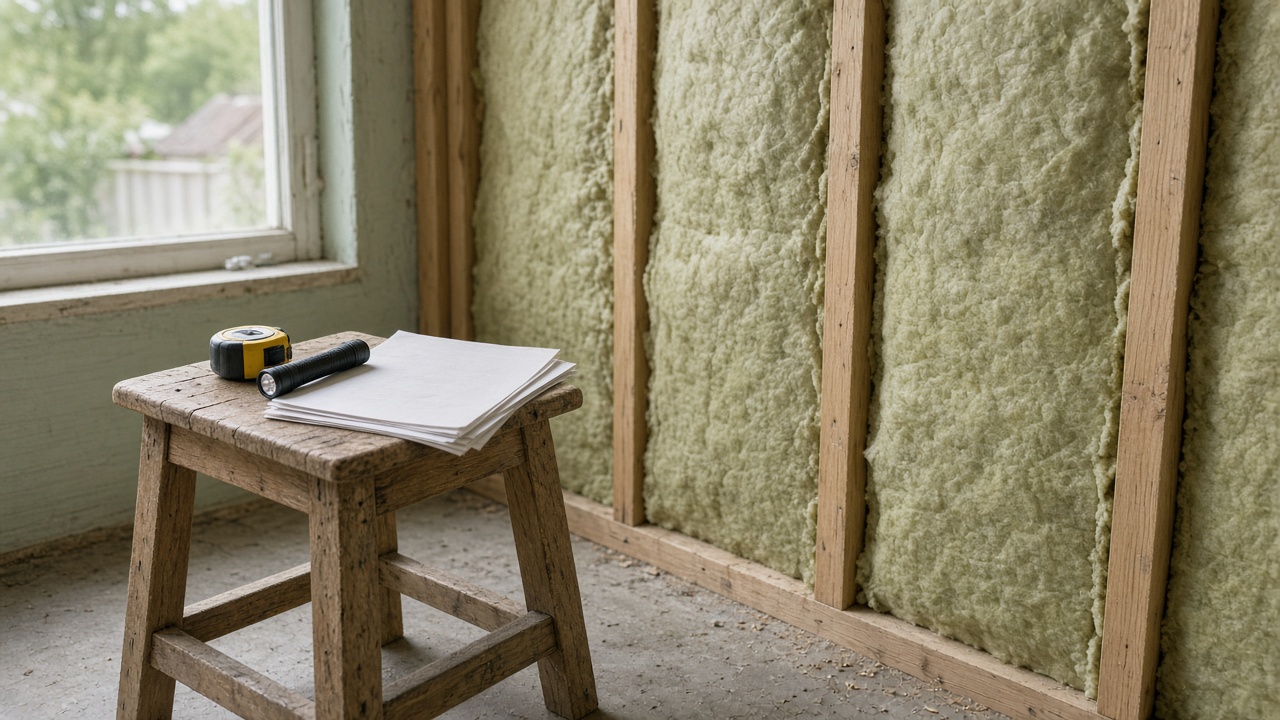

Для осмотра не нужно сложное оборудование. Рулетка или линейка нужна, чтобы проверить толщину слоя и ширину щелей. Уровень или длинное правило помогает увидеть, где плиты выпирают за плоскость каркаса и будут мешать обшивке. Малярный скотч и маркер удобны, чтобы отмечать места замечаний прямо на месте, а телефон — чтобы сфотографировать каждое место с привязкой к стене или оси.
Хорошо иметь с собой проект или хотя бы схему, где указаны толщина и материал утеплителя для каждого контура. Без неё легко принять тонкий слой как нормальный: глаз не отличает разницу в пару сантиметров, а теплопотери отличаются заметно.
Перед выходом на объект полезно договориться с бригадой, какие участки будут открыты, и попросить не ставить плёнку до осмотра. Так проверка займёт полчаса, а не превратится во вскрытие готовых участков.
Толщина и число слоёв

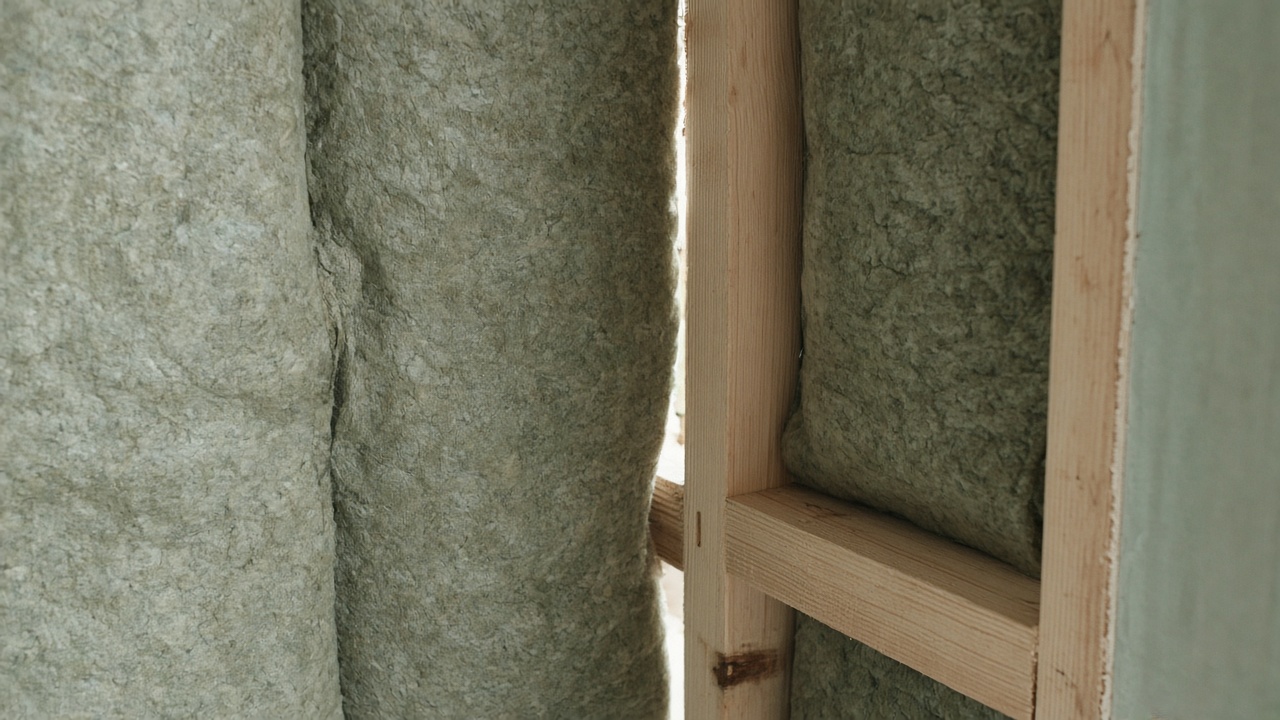

Толщину проверяют в нескольких местах каждого участка: в середине пролёта, у стоек, у углов и проёмов. Если утеплитель кладут в два слоя, важно, чтобы швы второго слоя перекрывали швы первого, а не совпадали с ними. Совпадающие швы — это сквозная щель через всю толщину, по которой уходит тепло.

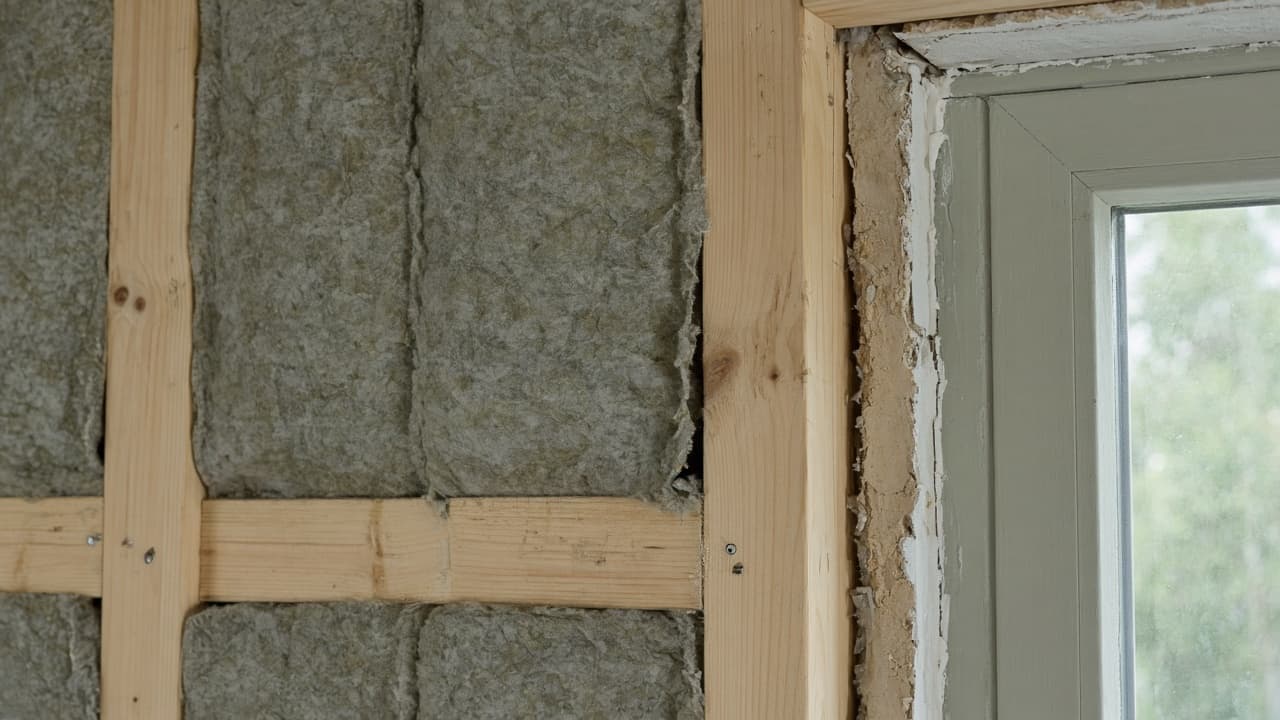

Плиты не должны быть пережаты. Если плиту сильно сжать, чтобы влезла в узкое место, она теряет часть своих свойств, а если её не хватает по ширине — остаётся щель у стойки. Правильная плита входит в каркас с небольшим натягом и держится сама, без провисания.
Плотность у каркаса и щели
Самые частые дефекты прячутся по краям: у стоек, у обвязки, у балок перекрытия. Плита отходит от стойки на палец, и это кажется мелочью, но вдоль всей высоты стены такая щель работает как канал для холодного воздуха. Проверяют рукой и взглядом: щелей не должно быть видно, и плита не должна свободно болтаться.
Отдельно смотрят нижнюю и верхнюю обвязку, места, где стойки сдвоены, и узлы над проёмами. Там утеплитель часто режут кусками, и куски вставляют не до конца. Такие места помечают и просят переложить цельными или правильно подогнанными кусками.
| Место | Типичный дефект | Как исправляют |
|---|---|---|
| У стоек каркаса | Щель вдоль всей высоты | Подрезка и плотная укладка плиты |
| Над окнами и дверями | Пустоты, мелкие обрезки | Подгонка цельных кусков |
| Углы дома | Недозаполненный угол | Дополнительная плита или вставка |
| У балок перекрытия | Плита не дошла до балки | Переукладка с натягом |
| Вокруг коммуникаций | Вырез больше трубы или кабеля | Аккуратная подрезка по месту |
Мостики холода
Мостик холода — место, где тепло уходит в обход утеплителя: через металл, сплошную древесину, бетон или щель. В каркасном доме это стойки и обвязки, в каменном — перемычки, торцы плит, примыкания к фундаменту. Часть мостиков заложена конструкцией, и их уменьшают только перекрёстным утеплением или дополнительным слоем; часть появляется из-за небрежной укладки.
При приёмке стоит пройти по всем примыканиям: стена — пол, стена — перекрытие, стена — кровля, стена — окно. Если утеплитель на стыке двух контуров прерывается, тепло уходит именно здесь. Мостики, которые требуют изменения конструкции, обсуждают с проектировщиком, а не исправляют своими силами.
Пароизоляция: целостность и проклейка

Пароизоляция защищает утеплитель от влаги изнутри дома. Если плёнка порвана, не проклеена на нахлёстах или отходит у примыканий, влажный тёплый воздух проходит в утеплитель, конденсируется и постепенно его намачивает. Внешне до закрытия всё выглядит аккуратно, а через год-два появляются пятна и запах.
Проверяют: нахлёсты есть по всей длине и проклеены лентой; у стен, пола и потолка плёнка заведена и приклеена; вокруг проходок труб и кабелей есть уплотнение; на полотне нет порывов от скоб и инструмента. Скобы допустимы, но места крупных проколов лучше проклеить.
| Узел | Норма | Что считать дефектом |
|---|---|---|
| Нахлёст полотен | Нахлёст по всей длине, лента сплошная | Лента отклеилась, нахлёст короче |
| Примыкание к стене | Плёнка заведена и приклеена | Висит свободно |
| Проходка трубы | Манжета или лента вокруг | Голое отверстие |
| Полотно | Без порывов | Порыв, дыра от инструмента |
| Окна | Плёнка подведена к раме | Щель между плёнкой и рамой |
Порывы и исправления до обшивки

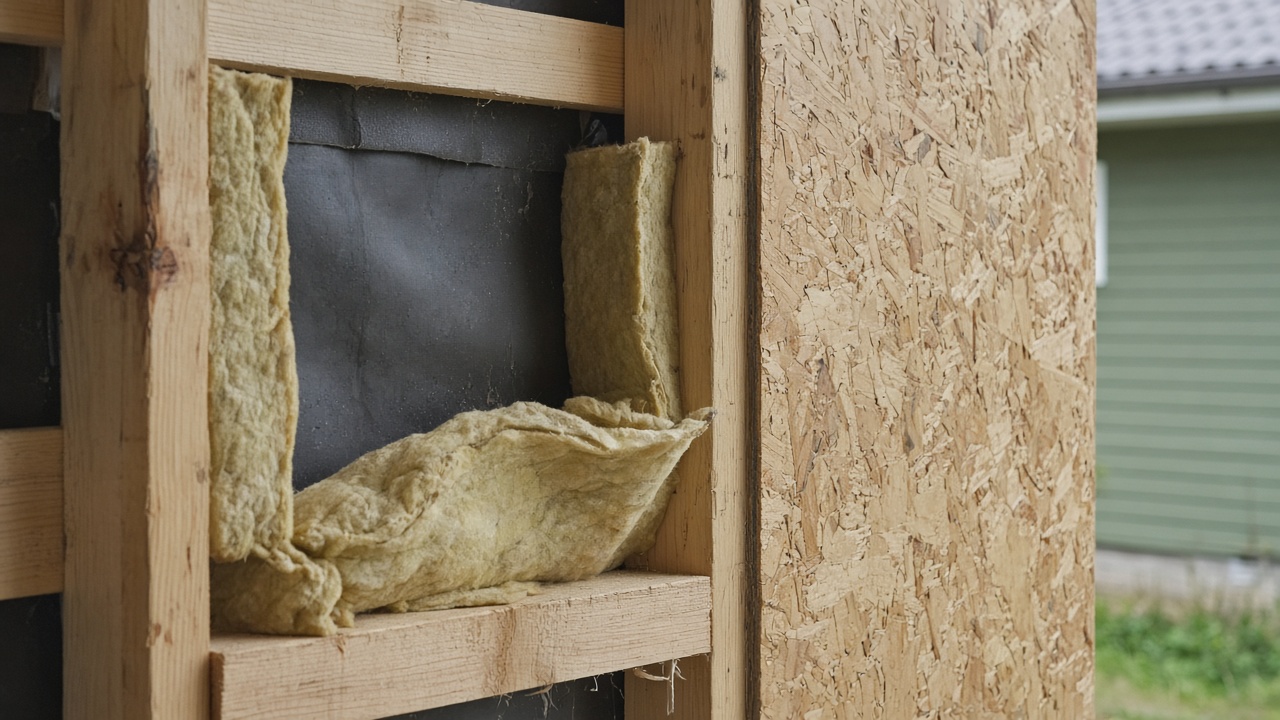

Порыв пароизоляции нельзя оставлять «на потом». Его закрывают заплаткой из той же плёнки с запасом по краям и проклеивают по периметру лентой. Если порыв большой или плёнка повреждена в нескольких местах на одном полотне, разумнее заменить кусок целиком.
Перед тем как разрешить обшивку, проходят по всем отмеченным местам и проверяют, что каждое замечание закрыто. Метку снимают только после исправления — так легко увидеть, что ничего не пропущено.
Ветрозащита и вентзазор
С наружной стороны утеплитель закрывают ветрозащитной мембраной, а между ней и облицовкой оставляют вентилируемый зазор. При приёмке смотрят, что мембрана уложена правильной стороной, нахлёсты идут так, чтобы вода стекала наружу, а зазор не перекрыт ничем по высоте.
На кровле и мансарде вентзазор особенно важен: если его нет или он забит, влага скапливается под кровлей. Проверять кровельный пирог, особенно на высоте, должен специалист, а владелец может посмотреть доступные участки с безопасного места.
Утепление пола
Утеплитель пола укладывают между лагами, снизу его должна держать ветрозащита или другая основа, чтобы плиты не проваливались. Проверяют, что плиты лежат плотно к лагам, не провисают, нет пустот у стен и у опор. Если пол над холодным подпольем, щели у стен — самое уязвимое место: оттуда зимой тянет холодом по ногам.
Подробнее об утеплении пола первого этажа есть в отдельной статье, а здесь достаточно проверить, что слой сплошной и сухой.
Перекрытие и чердак
На перекрытии утеплитель часто кладут в несколько слоёв, и здесь важно, чтобы швы были перевязаны. Смотрят, нет ли пустот у балок и у стен, не придавлен ли утеплитель доской или проводами, не перекрыты ли продухи. Насыпной утеплитель проверяют на равномерность толщины: в углах и у стен его обычно меньше.
| Слой | Проверка | Признак проблемы |
|---|---|---|
| Первый слой | Плотность у балок | Видны щели вдоль балок |
| Второй слой | Перевязка швов | Швы совпадают |
| Насыпной | Ровная толщина | Ямы и бугры, тонко у стен |
| Ходовые доски | Не давят утеплитель | Смятые плиты |
| Продухи | Открыты | Забиты утеплителем |
Влажность материала
Утеплитель должен быть сухим. Если плиты лежали под открытым небом и намокли, их нельзя закрывать: влага будет уходить годами, а часть материалов после намокания теряет форму. При приёмке смотрят упаковку и сами плиты, особенно нижний ряд, который ставили первым.
Если дождь попал на открытый утеплитель во время работ, участок вскрывают и дают высохнуть или меняют мокрые плиты.
Как оформить замечания

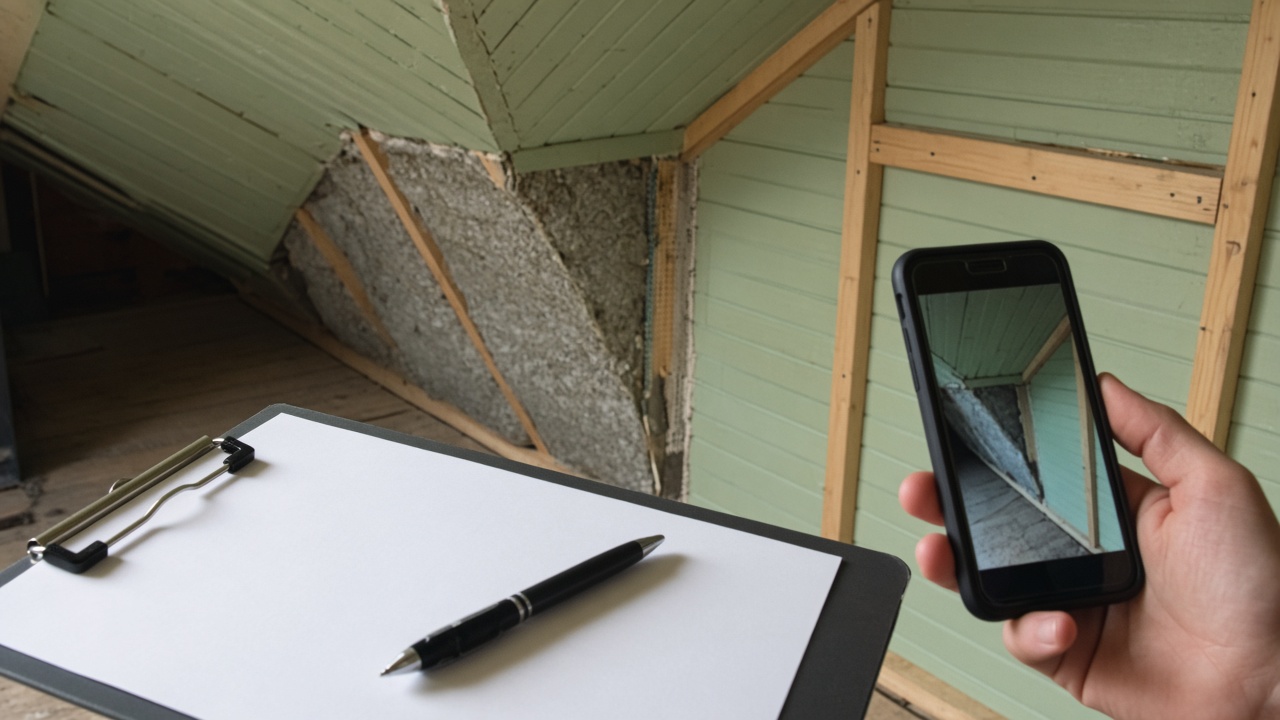

Замечания записывают простым списком: номер, место (стена, ось, комната), что не так, что сделать, фото до. После исправления добавляют фото после и отметку о проверке. Такой лист удобен обеим сторонам: бригада видит конкретные задачи, а владелец — что всё закрыто.
Если по договору предусмотрен акт скрытых работ, утепление — классическая скрытая работа: подписывают его только после осмотра и устранения замечаний.
Частые ошибки при приёмке
Самая частая ошибка — смотреть только середину стены и не заглядывать в углы, под окна и к перекрытию. Вторая — принимать утеплитель после того, как уже поставлена плёнка, когда щели под ней почти не видны. Третья — не сверять толщину с проектом. Четвёртая — забывать про пароизоляцию у проходок.
Все эти ошибки решаются порядком: осмотр по захваткам, до плёнки и после, по схеме, с листом замечаний.
Окна, двери и проходки

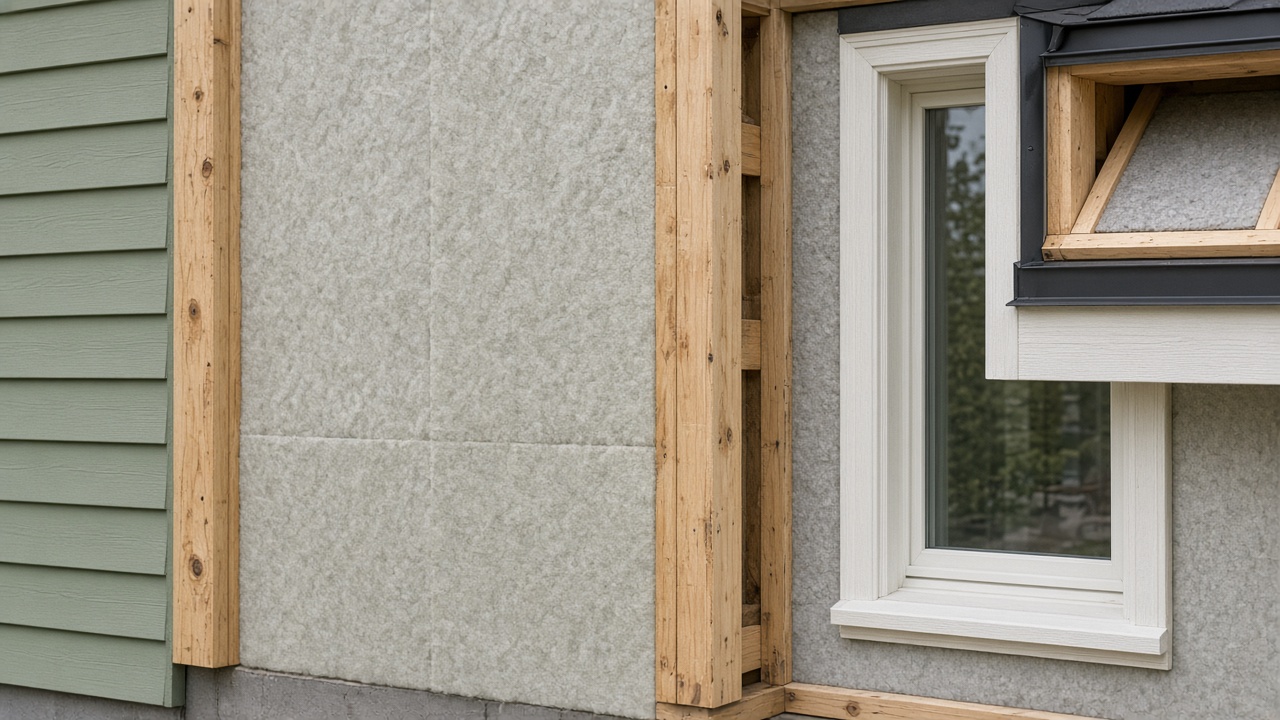

Примыкания к проёмам — отдельная зона риска. Между коробкой окна и каркасом должен быть заполненный монтажный шов, а утеплитель стены должен подходить к нему вплотную, без пустот. Над проёмом часто стоит усиленная перемычка, и место над ней утепляют обрезками, которые плохо держатся. Если там пустота, зимой откос будет холодным, а на стекле и раме появится конденсат.
Проходки труб, кабелей и вентиляции проверяют так же внимательно. Вырез в плите должен быть по размеру трубы, без лишнего зазора, а плёнка вокруг — уплотнена. Если через стену проходит дымоход или газовая труба, узел оформляет только специалист по этим системам, и при приёмке достаточно убедиться, что он этот узел сделал и принял.
Что делать, если бригада спорит
Иногда бригада считает замечание мелочью. Лучший аргумент — фото с рулеткой у щели и ссылка на схему утепления. Если спор о том, допустим ли конкретный узел, решение принимает проектировщик или технадзор, а не владелец и не бригада. Пока вопрос не решён, участок не закрывают: открыть его потом гораздо дороже, чем подождать день.
Удобно заранее записать в договор, что обшивку начинают только после осмотра утепления и пароизоляции. Тогда приёмка — обычный шаг работ, а не недоверие к бригаде.
Фото для архива
Снимки, сделанные при приёмке, пригодятся и через годы. Если понадобится повесить тяжёлый шкаф, провести новый кабель или найти причину холодного угла, фото открытой стены покажут, где стойки, где проходки и какой слой лежит внутри. Удобно хранить их в папке по комнатам и стенам, с датой осмотра и номерами замечаний.
Пример
В каркасном доме утеплили стены в двух комнатах и позвали на осмотр до плёнки. На двух стенах нашли щели у стоек на всю высоту, над окном — набивку обрезками, в углу — недозаполненный участок. Отметили скотчем шесть мест, сфотографировали. Бригада переложила плиты в тот же день. На следующем осмотре, уже с плёнкой, нашли два неприклеенных нахлёста и порыв у трубы — заклеили. Обшивку начали только после проверки по списку.
Как проверить результат
| Проверка | Как сделать | Норма |
|---|---|---|
| Толщина | Замер в нескольких точках | Совпадает со схемой |
| Щели у каркаса | Осмотр стоек и обвязки | Щелей не видно |
| Швы слоёв | Осмотр второго слоя | Перевязаны |
| Пароизоляция | Осмотр нахлёстов и проходок | Проклеено, без порывов |
| Влажность | Осмотр и ощупывание | Сухо |
| Лист замечаний | Сверка по номерам | Все закрыты с фото |
Когда звать специалиста
Если нужно менять конструкцию узлов, устранять мостики холода через несущие элементы, проверять кровельный пирог на высоте или считать точку росы для нестандартного пирога — это работа проектировщика или конструктора. Утепление вокруг печей, дымоходов и электропроводки решает только специалист по этим системам.
Читайте также: утепление пола первого этажа, утепление чердачного перекрытия, перекрёстное утепление каркаса.
FAQ
Можно ли принять утепление после установки обшивки?
Почти нет: щели и пустоты уже не видны. Принимать нужно до плёнки и до обшивки.
Сколько раз нужно смотреть?
Удобно дважды на каждом участке: после укладки утеплителя и после пароизоляции.
Что делать, если плиты намокли?
Не закрывать. Дать высохнуть или заменить, особенно если плиты потеряли форму.
Обязателен ли акт скрытых работ?
Если он предусмотрен договором — да. Даже без договора лист замечаний с фото очень помогает при спорах.
Можно ли заклеить порыв плёнки скотчем?
Используют специальную ленту для пароизоляции и заплатку с запасом, а не обычный скотч.
Коротко
| Что | Главное |
|---|---|
| Когда | До плёнки и до обшивки |
| Толщина | Сверять со схемой |
| Края | Без щелей у стоек и балок |
| Плёнка | Проклеена, без порывов |
| Замечания | Список с фото до и после |
Тема
Ещё по этой теме
Вся тема
БанигайдУтепление бани изнутри: слои и ошибки
ЭтапычеклистАнтресоль: скрытые работы принять до закрытия
ЭтапыгайдАрмирование плиты: верхняя и нижняя сетка
ЭтапычеклистАрмирование фундамента: чеклист заказчикаПо теме
