Опалубка ростверка: чек-лист приёмки до армирования и бетонирования
Проблема: опалубку ростверка собирают за день-два, и заказчик обычно видит её мельком, когда в неё уже уложена арматура и едет бетон. Если щиты стоят не по осям, сечение уже проекта, между досками щели, а подпорки слабые, бетон выдавит опалубку, ростверк получится кривым, а исправлять придётся отбойником. Ошибки опалубки становятся ошибками фундамента навсегда.
Короткий ответ: принимайте опалубку ростверка до армирования или хотя бы до бетонирования. Проверьте оси и отметки по проекту, ширину и высоту сечения, вертикальность и жёсткость щитов, распоры и подпорки, плотность стыков, положение оголовков или выпусков свай, чистоту внутри. Всё фиксируйте фото и в акте. Сечения, армирование и узлы ростверка определяет проект, а при сомнениях опалубку смотрит специалист или технадзор.
Когда принимать опалубку

Опалубку принимают в два момента. Первый — после сборки щитов, до укладки арматуры: в этот момент хорошо видны оси, сечение, низ опалубки и подпорки. Второй — непосредственно перед бетонированием, когда арматура уложена: проверяют, не сдвинулась ли опалубка при армировании, нет ли мусора внутри, на месте ли закладные.
| Этап | Что видно | Главное проверить |
|---|---|---|
| Щиты собраны | Геометрия, низ, подпорки | Оси, сечение, жёсткость |
| Арматура уложена | Зазоры, закладные | Защитный слой, чистота |
| Перед заливкой | Готовность в целом | Ничего не сдвинулось |
Что подготовить до приёмки
Перед приёмкой возьмите проект с планом ростверка, сечениями и отметками, рулетку, уровень, шнур. Попросите у подрядчика исполнительную схему свай: где они фактически стоят и на какой высоте срезаны. Если сваи смещены от проекта, это нужно учесть до сборки опалубки. Про подготовку основания — в статье подготовка под опалубку.
Оси и отметки

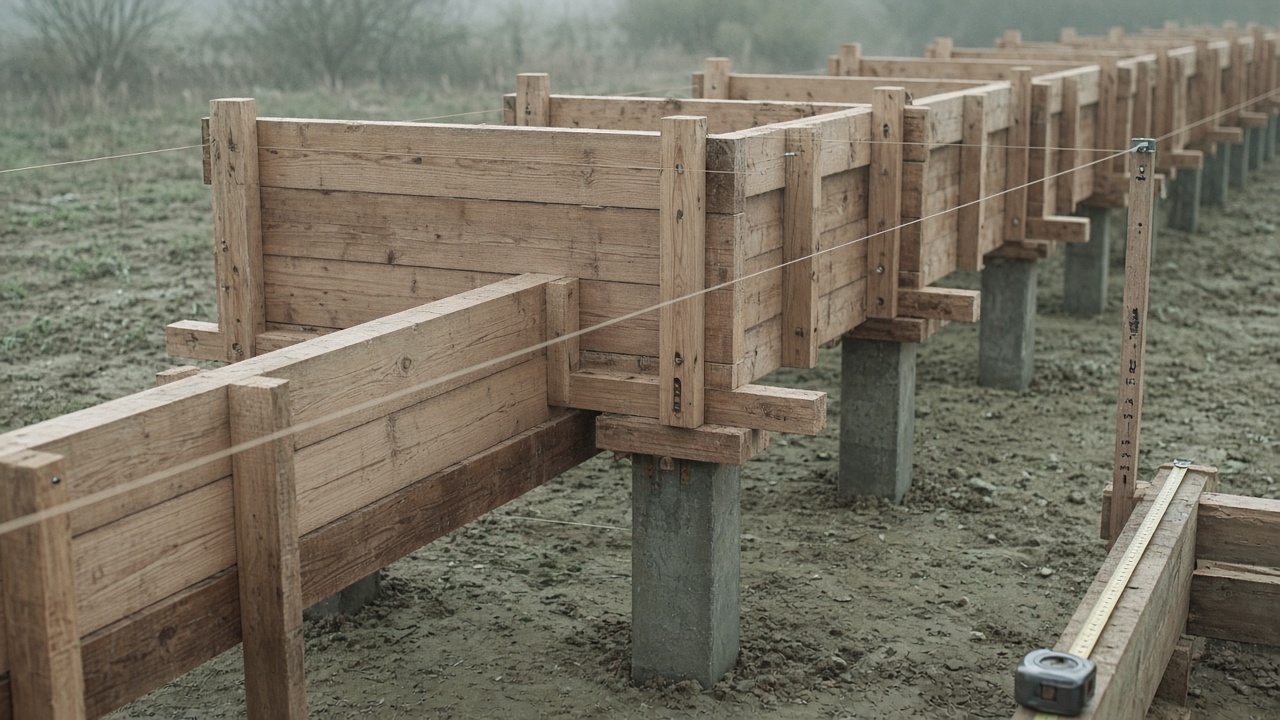

Опалубка должна стоять по осям, указанным в проекте, а верх — на проектной отметке. Проверьте оси натянутым шнуром между обносками и рулеткой, отметки — нивелиром или лазерным уровнем. Диагонали прямоугольных участков должны быть равны, иначе ростверк получится косым. Верх опалубки часто используют как маяк для выравнивания бетона, поэтому он должен быть точным.
| Что проверяем | Как | Брак |
|---|---|---|
| Оси | Шнур и рулетка | Смещение от проекта |
| Диагонали | Рулетка | Разные диагонали |
| Отметка верха | Нивелир или лазер | Перепады по длине |
| Углы | Угольник, диагонали | Не прямые углы |

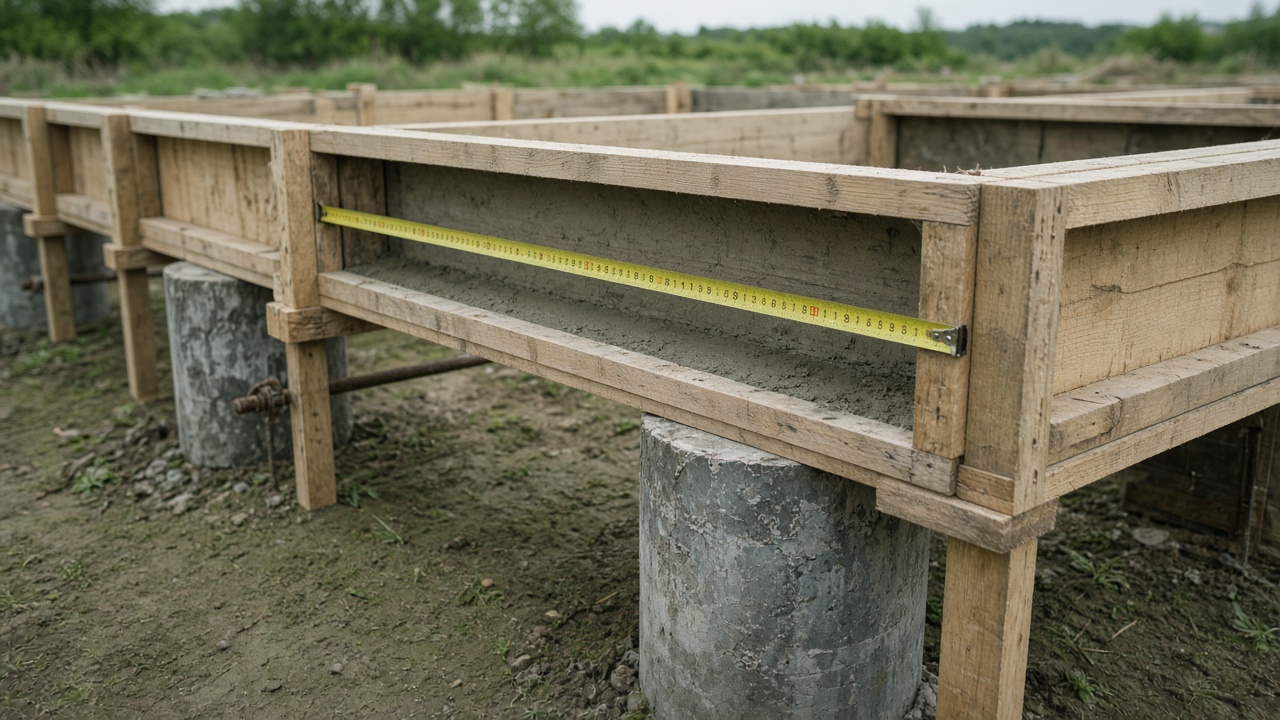

Сечение ростверка

Ширина и высота ростверка — проектные значения, от них зависит несущая способность. Измерьте внутренний размер опалубки в нескольких местах по длине, особенно в середине пролётов, где щиты могут разойтись. Щиты должны стоять вертикально, без завала внутрь или наружу. Если ростверк висячий, то есть не касается грунта, проверьте, как устроено дно опалубки и чем оно поддерживается.
Щиты, стыки и плотность

Между щитами и досками не должно быть щелей. Через них вытекает цементное молоко, и бетон в этом месте получается пористым, с раковинами. Мелкие щели закрывают, крупные — переделывают. Внутреннюю поверхность щитов, если она из досок, иногда закрывают плёнкой или обрабатывают составом, чтобы бетон не прилипал и щиты было легче снять.
| Где | Что смотреть | Последствие пропуска |
|---|---|---|
| Стыки щитов | Плотность | Вытекание молока, раковины |
| Углы | Жёсткая связь | Раскрытие угла при заливке |
| Низ опалубки | Примыкание к основанию | Вытекание бетона под щит |
| Торцы | Заглушены | Бетон уходит наружу |

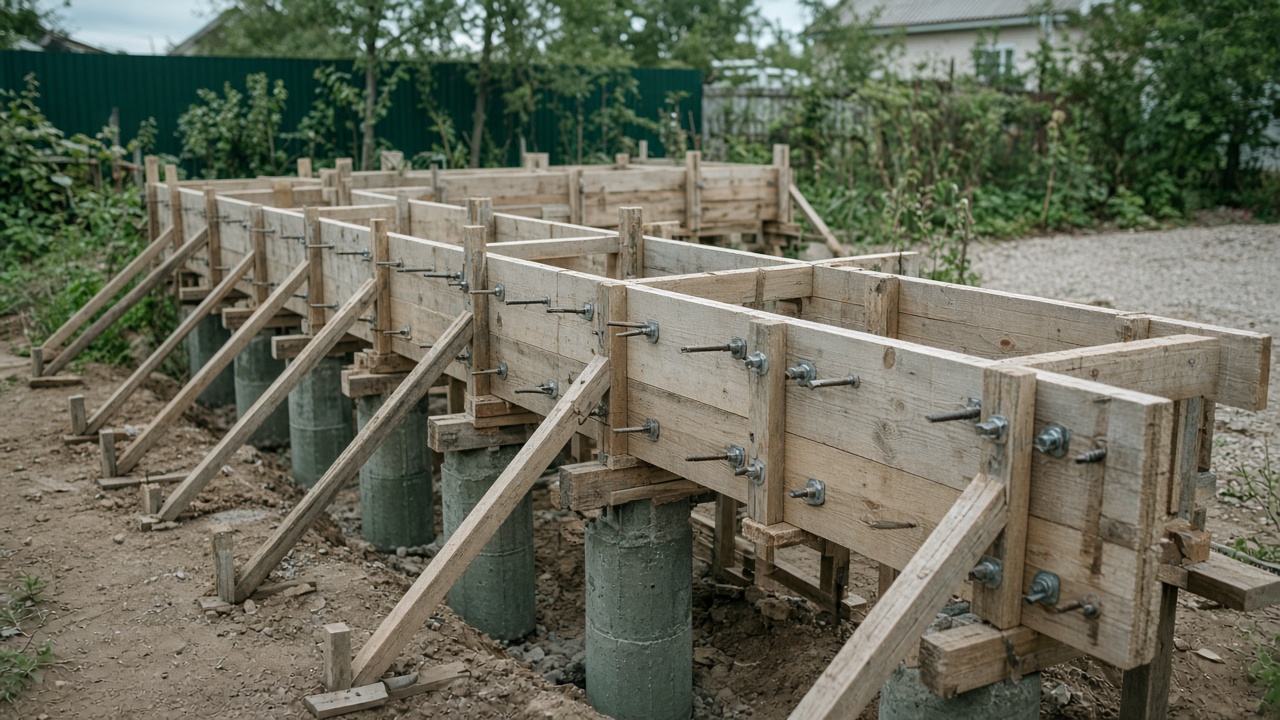

Распоры, стяжки и подпорки

Бетон давит на опалубку с большой силой, особенно при высоком ростверке и быстрой заливке. Щиты удерживают подкосами снаружи, стяжками через опалубку и распорками сверху. Подкосы должны упираться в надёжное основание, а не в рыхлый грунт. Стяжки ставят с шагом, который предусмотрен для данного типа опалубки. Если ростверк висячий, дно опалубки поддерживают стойками, рассчитанными на вес бетона.
Попробуйте надавить на щит рукой: он не должен ходить. Посмотрите, нет ли мест, где подкосы отсутствуют или стоят слишком редко. Именно в таких местах опалубку обычно выдавливает.

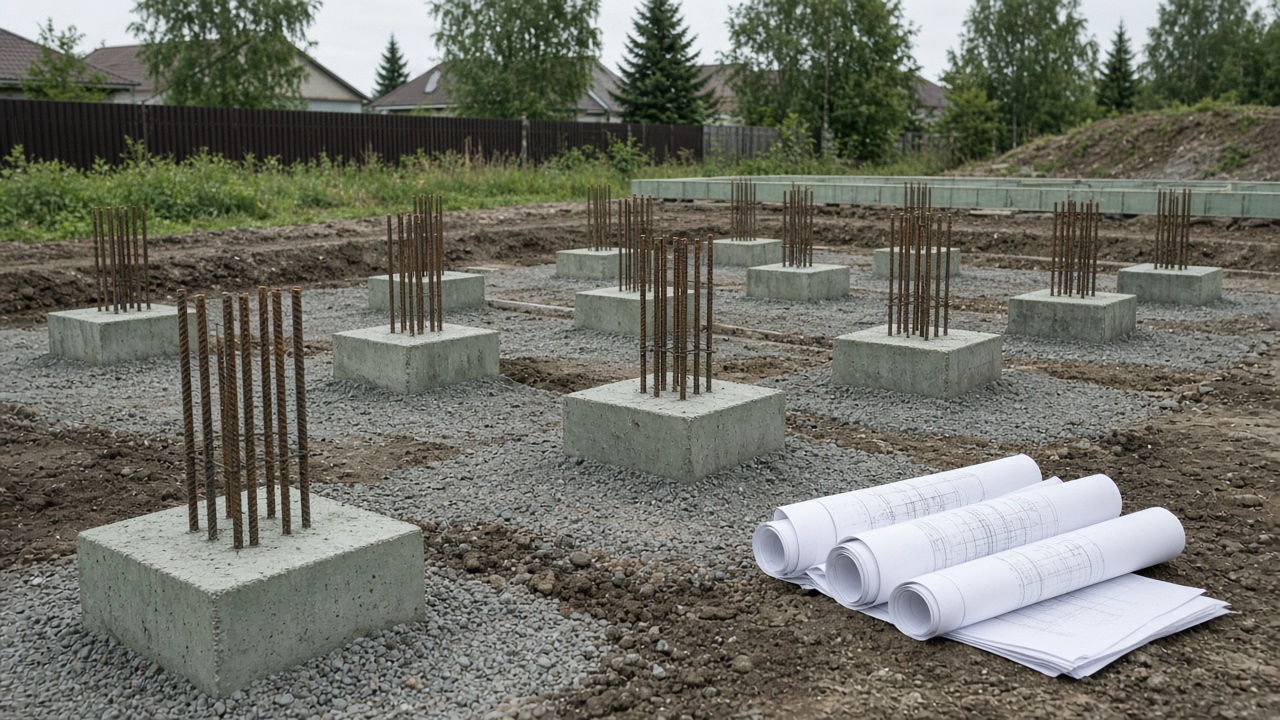

Оголовки и выпуски свай

Если ростверк объединяет сваи, их верх или выпуски арматуры должны входить в тело ростверка на глубину, указанную в проекте. Проверьте, что все сваи на месте, их верх находится в нужном положении относительно дна опалубки, выпуски не загнуты и не мешают армированию. Если свая оказалась у края опалубки или вне её, это вопрос к специалисту.
Защитный слой и фиксаторы
Хотя арматуру принимают отдельно, опалубка напрямую связана с защитным слоем бетона. Арматурный каркас не должен касаться щитов и дна: между ними должен остаться слой бетона, который защищает металл от коррозии. Для этого используют пластиковые или бетонные фиксаторы. При приёмке перед заливкой посмотрите, стоят ли фиксаторы по дну и по бокам, не лежит ли каркас прямо на дне опалубки или на грунте, не прижат ли он к щитам в каких-то местах. Если каркас касается опалубки, после её снятия на поверхности будет видна арматура, а это уже дефект, который придётся исправлять. Толщину защитного слоя задаёт проект. Подробнее о каркасе — в статье армирование фундамента.
Чистота и подготовка к заливке

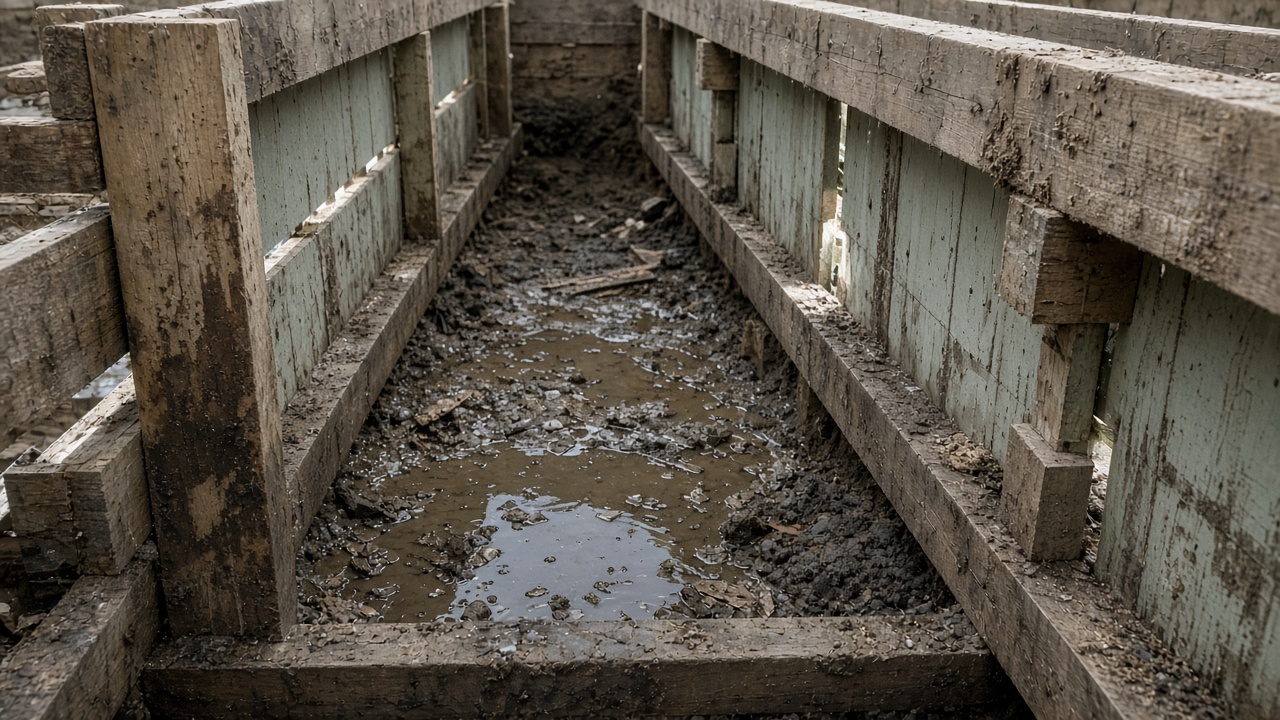

Перед бетонированием внутри опалубки не должно быть мусора, грязи, снега, льда, воды, обрезков досок и проволоки. Мусор ослабляет бетон и создаёт пустоты. Если основание под ростверком грунтовое, проверьте, что на нём лежит предусмотренная проектом подготовка или плёнка. Подробнее о самом процессе — в статье устройство ростверка.
Что зафиксировать письменно

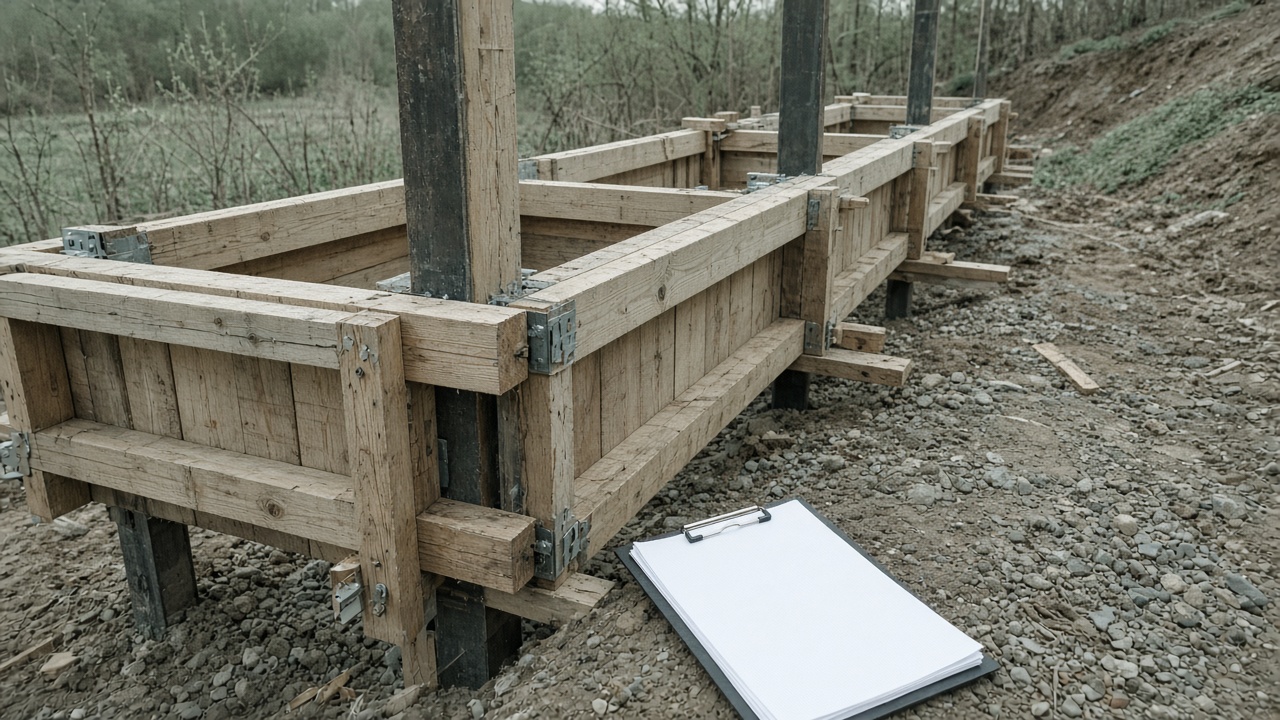

В акте указывают дату, участок, соответствие осей и отметок проекту, фактическое сечение, состояние стыков и подпорок, замечания и срок их исправления. Фото делают с привязкой к осям: каждая сторона, углы, места примыкания к сваям, подпорки. Образец документа — в статье акт приёмки ростверка.
| Пункт акта | Пример формулировки |
|---|---|
| Оси | Соответствуют проекту, диагонали равны |
| Отметки | Верх опалубки на проектной отметке |
| Сечение | Ширина и высота по проекту |
| Жёсткость | Подкосы и стяжки по всей длине |
| Замечания | Щель на стыке у оси Б, закрыть до заливки |
Материал опалубки: щиты, доски, фанера
Опалубку ростверка собирают из обрезной доски, ламинированной фанеры или инвентарных щитов. Доска — самый распространённый вариант на частных стройках: она доступна, но требует аккуратной сборки, потому что доски бывают разной толщины и ширины, а между ними легко остаются щели. Ламинированная фанера даёт гладкую поверхность бетона и меньше щелей, но её нужно хорошо подпирать, потому что большие листы под давлением бетона прогибаются. Инвентарные щиты прочные и точные, но для небольших частных объектов их используют реже.
Независимо от материала, щиты должны быть достаточно жёсткими для заданной высоты ростверка. Тонкая доска на высоком ростверке выгибается даже при правильных подпорках, и грань получается волнистой. Если вы видите, что доски явно тоньше, чем у соседей по стройке, задайте вопрос подрядчику. Окончательную толщину и шаг подпорок определяет технология, принятая для объекта.
Висячий ростверк: особые требования
Висячий ростверк не опирается на грунт, а висит на сваях. Между его дном и землёй остаётся зазор, который нужен, чтобы пучение грунта не поднимало ростверк. Для такого ростверка опалубку делают с дном, а дно поддерживают стойками до набора прочности бетона. Это самый ответственный вариант: дно должно выдержать вес сырого бетона и арматуры, стойки — стоять на надёжном основании, а не на рыхлом грунте, который может просесть под нагрузкой.
Часто под дно висячего ростверка укладывают утеплитель или пустотообразователь, который остаётся после заливки или удаляется. Это решение принимает проектировщик. При приёмке проверьте, что дно не прогибается, стойки установлены с нужным шагом, а между дном и грунтом есть предусмотренный зазор.
Закладные, гильзы и проходы
Ростверк — это не только бетон с арматурой. Через него часто проходят вводы воды и канализации, кабели, продухи для вентиляции подполья. Все гильзы и закладные детали устанавливают в опалубку до заливки. Если о них забыли, потом придётся сверлить бетон, что ослабляет конструкцию и может повредить арматуру. Перед приёмкой опалубки сверьтесь с проектом инженерных сетей и проверьте, что все проходы на месте, закреплены и не сдвинутся при бетонировании.
Особое внимание уделите продухам, если под домом будет холодное подполье. Их количество и положение задаёт проект, а при монтаже их часто забывают или ставят не там. Ввод электрического кабеля прокладывает электрик, а не бригада бетонщиков.
Погода и сроки
Опалубку не стоит собирать задолго до бетонирования. Деревянные щиты под дождём и солнцем коробятся, щели увеличиваются, а внутрь попадает вода и мусор. Если бетонирование переносится, опалубку накрывают плёнкой. Перед заливкой после длительного простоя приёмку повторяют, потому что за это время щиты могли сдвинуться, подпорки ослабнуть, а грунт под ними — размокнуть.
В холодное время года внутри опалубки не должно быть снега и льда. Бетонирование при отрицательных температурах требует специальных мер, и это решение подрядчик должен обосновать.
Как вести себя на приёмке
Приходите на приёмку заранее договорившись, а не в момент, когда миксер уже стоит у ворот. В такой ситуации трудно настоять на исправлениях: бетон ждать не может. Лучше назначить приёмку на день раньше заливки или хотя бы за несколько часов, чтобы у бригады было время устранить замечания.
Обходите опалубку по периметру, сторона за стороной, сверяясь с планом. Не ограничивайтесь взглядом сверху: загляните внутрь, посмотрите на низ щитов и на подкосы снаружи. Фотографируйте всё, что вызывает сомнения, и записывайте с привязкой к осям. Если вы не уверены, нормально ли то, что видите, сфотографируйте и спросите у специалиста до заливки, а не после.
Не стесняйтесь задавать вопросы бригаде: где стоят стяжки, как поддерживается дно, куда уйдут гильзы. Хорошая бригада отвечает спокойно и показывает. Если на вопросы отвечают раздражённо или уклончиво, это повод проверить всё особенно внимательно.
Снятие опалубки
Снимать опалубку можно только после того, как бетон наберёт достаточную прочность. Срок зависит от погоды, марки бетона и типа конструкции. Боковые щиты обычно снимают раньше, дно висячего ростверка — значительно позже, когда бетон уже способен нести собственный вес. Ранее снятие дна может привести к трещинам и прогибам. Срок снятия определяет проект или технолог, а заказчику стоит заранее узнать его и проследить, чтобы бригада не торопилась.
Типичные ошибки
Частые проблемы: опалубку собирают по разметке «на глаз»; щиты из досок разной толщины с щелями; подкосы упираются в рыхлый грунт; стяжки забыли в середине длинного пролёта; дно висячего ростверка поддерживают редкими стойками; внутри остаётся мусор; закладные и гильзы для коммуникаций забыли поставить. Каждая из этих ошибок исправляется за час до заливки, но не после. Ещё одна ошибка — не проверить опалубку повторно после того, как в неё уложили арматуру: при монтаже каркаса щиты часто сдвигают и расшатывают.
Пример
Заказчик пригласил технадзор на приёмку опалубки ростверка на винтовых сваях. Проверка показала, что одна сторона опалубки завалена наружу, диагонали отличаются, а в длинном пролёте нет стяжек. Кроме того, внутри лежали обрезки досок и снег. Бригада выставила щиты, добавила стяжки и подкосы, очистила опалубку. Бетонирование прошло без выдавливания, ростверк получился ровным. На исправления ушло около трёх часов, а заливку пришлось перенести на следующее утро. Заказчик отметил, что этот перенос обошёлся несравнимо дешевле, чем исправление кривого ростверка: срубать бетон и наращивать грани пришлось бы несколько дней, а результат всё равно был бы хуже. Фото до и после исправлений сохранили вместе с актом.
Как проверить результат
После снятия опалубки осмотрите ростверк: поверхность ровная, без больших раковин и наплывов, грани вертикальные, размеры соответствуют проекту. Измерьте сечение в нескольких местах и проверьте отметку верха. Если есть раковины, оголённая арматура или заметные отклонения, зафиксируйте их и покажите специалисту. Сами заделывать раковины раствором до осмотра не стоит.
Когда звать специалиста
Специалист или технадзор нужен при висячем ростверке, высоком сечении, длинных пролётах, отклонениях свай от проекта и любых сомнениях в жёсткости опалубки. Фундамент — несущая конструкция, и решения по нему принимает только специалист. Если подрядчик предлагает изменить сечение, убрать часть свай из ростверка или перенести оси «чтобы было проще», такие изменения допустимы только после письменного согласования с проектировщиком. Устные договорённости на площадке в этом вопросе не работают.
Читайте также:
FAQ
Когда принимать опалубку ростверка? После сборки щитов до армирования и повторно перед бетонированием.
Что важнее всего проверить? Оси, отметки, сечение, жёсткость щитов и чистоту внутри.
Можно ли залить бетон, если есть мелкие щели? Щели нужно закрыть, иначе вытечет цементное молоко.
Кто отвечает за выдавленную опалубку? Подрядчик, если она собрана с нарушениями. Последствия оценивает специалист.
Нужен ли технадзор? Желателен, особенно для висячего ростверка, длинных пролётов и сложных фундаментов.
Коротко
| Вопрос | Ответ |
|---|---|
| Когда | До армирования и перед заливкой |
| Геометрия | Оси, диагонали, отметки по проекту |
| Сечение | Ширина и высота по проекту |
| Жёсткость | Подкосы, стяжки, нет люфта |
| Документы | Акт с фото по осям |
Подборки: Фундамент частного дома
Тема
Ещё по этой теме
Вся тема
ЭтапычеклистАнтресоль: скрытые работы принять до закрытия
ЭтапыгайдАрмирование плиты: верхняя и нижняя сетка
ЭтапычеклистАрмирование фундамента: чеклист заказчика
ЭтапычеклистБалкон: этапы приёмки, плита и закладныеПо теме
