Разборка опалубки фундамента: когда снимать и что проверить

Проблема: после бетонирования всем хочется быстрее двигаться дальше: снять опалубку, вернуть щиты в аренду, начать гидроизоляцию. Но если снять опалубку слишком рано или небрежно, можно повредить ещё не окрепший бетон — сколоть углы, оставить раковины, нарушить геометрию. А если не осмотреть фундамент сразу после распалубки, дефекты закроет гидроизоляция и обратная засыпка.

Короткий ответ: сроки распалубки определяют проект, технологическая карта и условия твердения бетона — прежде всего температура. Снимают опалубку аккуратно, без ударов по бетону, сначала крепления, потом щиты. Сразу после распалубки осматривают и фотографируют поверхность, углы, геометрию, места гильз, фиксируют дефекты. Решения о допустимости дефектов и способах исправления принимает конструктор. Только после этого переходят к гидроизоляции.

Когда можно снимать опалубку

Бетон набирает прочность постепенно, и скорость зависит от температуры, состава смеси, добавок и условий ухода. В тепле прочность растёт быстрее, в холоде — медленнее, а при морозе без специальных мер может остановиться. Поэтому универсального срока «через столько-то дней» нет. Срок распалубки боковых стенок фундамента указывают в проекте или технологической карте, иногда с учётом температуры. Боковые щиты обычно снимают раньше, чем несущую опалубку перекрытий, но для фундамента всё равно нужен минимальный срок, чтобы края не крошились. Если сомневаетесь, спросите у автора проекта или технолога, а не у бригады, которой нужно быстрее вернуть щиты.

ФакторКак влияет на срок
Температура воздухаТепло ускоряет, холод замедляет
Состав бетона и добавкиМогут ускорять или замедлять
Уход за бетономСухость и мороз мешают набору прочности
Вид конструкцииБоковые стенки — раньше, несущие — позже

Подготовка к распалубке

Деревянный ящик со стяжными шпильками и пластиковыми конусами
На фото. Деревянный ящик со стяжными шпильками и пластиковыми конусами.

Перед началом работ уточните срок по проекту, осмотрите опалубку снаружи: нет ли трещин, протечек, деформации. Подготовьте место для складирования щитов и крепежа, чтобы их не бросали на свежий бетон. Договоритесь, кто будет присутствовать при распалубке со стороны заказчика. Если опалубка арендная, проверьте условия возврата, чтобы бригада не торопилась в ущерб качеству. Хорошо, если к этому моменту под рукой есть акт приёмки опалубки и фото, сделанные до бетонирования: с ними проще сравнить, что получилось.

Уход за бетоном до и после распалубки

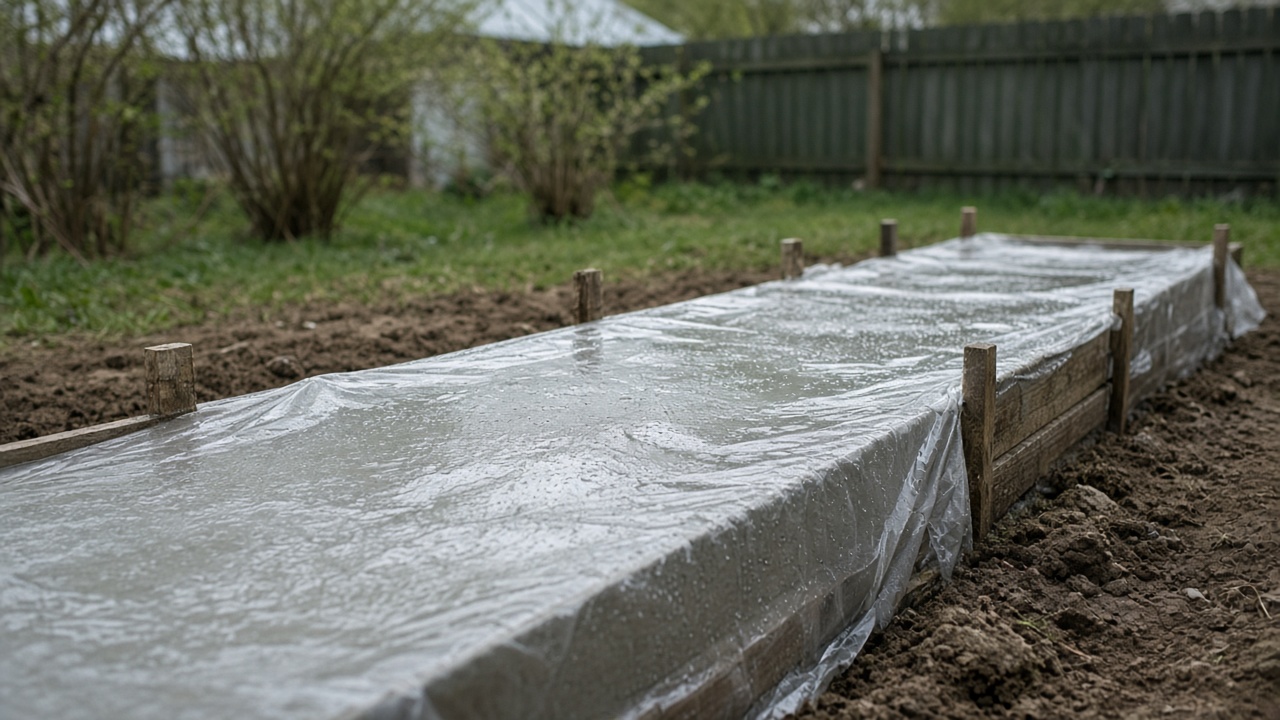

Рулон пузырчатой плёнки на деревянных досках
На фото. Рулон пузырчатой плёнки на деревянных досках.

Пока бетон набирает прочность, его защищают от быстрого высыхания, солнца, ветра и мороза. Открытые поверхности укрывают плёнкой или увлажняют, в холод — утепляют. После снятия опалубки боковые поверхности тоже становятся открытыми, и уход продолжается. Если бетон быстро пересохнет, на поверхности могут появиться трещины. Как именно ухаживать за бетоном и сколько, определяет технологическая карта. Прогрев бетона электричеством — работа только для квалифицированных специалистов.

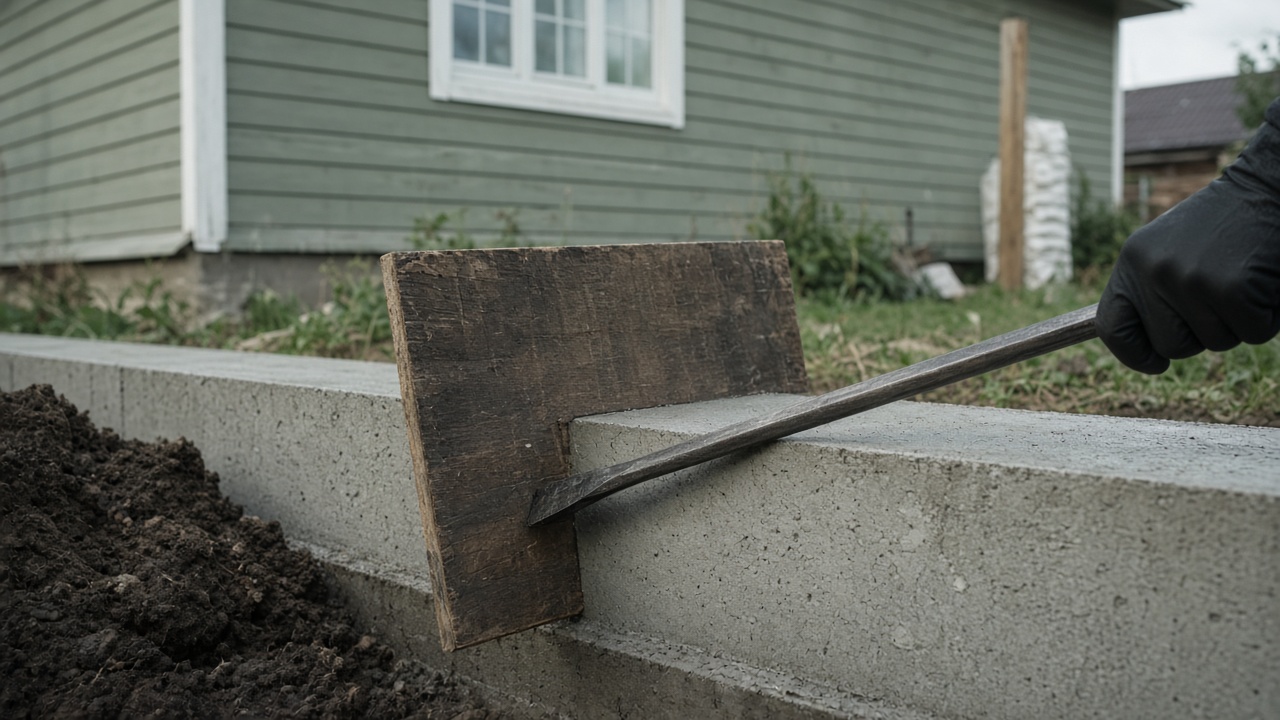

Как правильно снимать

Листы фанеры, прислонённые к деревянному поддону
На фото. Листы фанеры, прислонённые к деревянному поддону.

Сначала снимают подкосы, распорки и стяжки, затем аккуратно отделяют щиты, начиная с тех, которые легче всего снять. Нельзя отбивать щиты ударами по бетону или поддевать их ломом с упором в бетонную поверхность: края и углы молодого бетона легко скалываются. Стяжные шпильки и конусы извлекают по технологии, оставшиеся отверстия заделывают так, как указано в проекте или технологической карте. Щиты складывают на подготовленное место, очищают от бетона и проверяют перед следующим использованием.

Что осмотреть сразу после распалубки

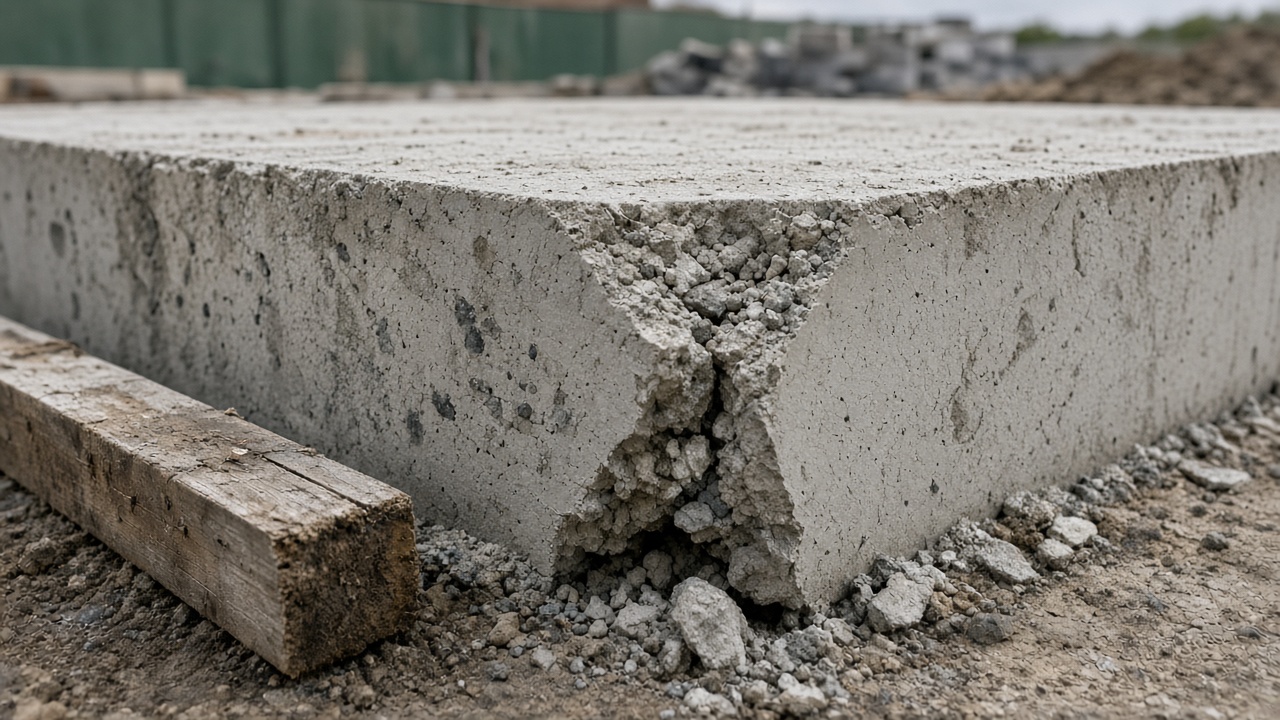

Сколотый край доски опалубки и плоское зубило на гравии
На фото. Сколотый край доски опалубки и плоское зубило на гравии.

Осмотрите всю поверхность фундамента: нет ли раковин, пустот, оголённой арматуры, трещин, сколов, следов вытекшего бетонного молока. Особое внимание — углам, местам стыков щитов, участкам вокруг гильз и закладных. Проверьте, все ли гильзы и закладные на месте и не сместились ли они. Каждое найденное место отметьте на плане и сфотографируйте с общего и крупного плана. Мелкие поверхностные дефекты встречаются часто, но их значимость и способ исправления определяет конструктор, а не бригада на глаз.

ДефектВозможная причинаЧто делать
Раковины и пустотыПлохое уплотнениеФото, к конструктору
Оголённая арматураНет защитного слояФото, к конструктору
Сколы угловРанняя или грубая распалубкаФото, оценка
НаплывыЩели в опалубкеФото, оценка
ТрещиныУсадка, нагрузка, уходФото, к конструктору
Смещённые гильзыПлохое креплениеСверка с проектом

Проверка геометрии

Три бетонных кубика и строительный уровень на доске
На фото. Три бетонных кубика и строительный уровень на доске.

После распалубки становится видна реальная геометрия фундамента. Проверьте ширину и высоту ленты в нескольких местах, вертикальность стенок, ровность верха, положение по осям, диагонали. Сравните с проектом и с замерами в акте приёмки опалубки. Если опалубку при бетонировании «повело», отклонения проявятся именно сейчас. Результаты запишите в таблицу и приложите фото с рулеткой и уровнем. Если отклонения превышают допустимые по проекту, решение о дальнейших действиях принимает конструктор.

Распалубка в холодное время

Зимой и поздней осенью бетон твердеет медленно, и преждевременная распалубка опаснее всего. Если бетон замёрз, не набрав нужной прочности, его структура может быть нарушена, и внешне это не всегда заметно. Поэтому при отрицательных температурах сроки распалубки и меры по защите бетона — утепление, прогрев, противоморозные добавки — определяет технологическая карта зимнего бетонирования. После снятия опалубки бетон в холод нельзя оставлять открытым: его укрывают и утепляют, чтобы не было резкого перепада температур. Если вы сомневаетесь, достаточно ли прочен бетон, конструктор может предложить способы проверки прочности.

УсловиеРискЧто делать
Тепло, сухоПересыхание поверхностиУкрывать, увлажнять
ПрохладноМедленный набор прочностиНе сокращать срок
МорозЗамерзание молодого бетонаМеры по технологической карте
Резкий перепадТрещины на поверхностиУтеплять после распалубки

Отверстия от стяжек и закладные

После распалубки в стенках фундамента остаются отверстия от стяжных шпилек и пластиковых трубок. Если их оставить открытыми, через них вода может попасть внутрь фундамента и к арматуре, а в подвальных помещениях появятся протечки. Способ заделки — специальные заглушки, ремонтные составы, гидроизоляционные материалы — указывается в проекте или технологической карте. Заделка отверстий тоже часть скрытых работ: её фотографируют и отмечают в акте до гидроизоляции. Не забудьте проверить, что закладные детали и гильзы под вводы остались на своих местах и не забились бетоном.

Как оценить качество поверхности без инструментов

Заказчику не нужно быть специалистом, чтобы заметить явные проблемы. Пройдите вдоль фундамента и посмотрите на поверхность при боковом освещении: так лучше видны неровности, раковины и наплывы. Простучите сомнительные места лёгким молотком: глухой звук может указывать на пустоту под поверхностью. Посмотрите на углы и края: они должны быть ровными, без крупных сколов. Проверьте, не видна ли арматура. Если на поверхности есть полосы бетонного молока, значит, в этих местах были щели в опалубке. Всё, что вызывает сомнения, фотографируйте и показывайте конструктору.

Аренда опалубки и сроки

Многие подрядчики работают с арендной щитовой опалубкой, за которую платят посуточно. Это создаёт соблазн снять её пораньше. Обсудите этот вопрос заранее: срок аренды должен учитывать минимальный срок распалубки по технологической карте и погоду. Если в договоре прописано, что распалубка выполняется не раньше срока по проекту, у бригады меньше поводов торопиться. Ответственность за повреждения бетона из-за ранней распалубки лучше тоже указать в договоре, формулировки согласовать с юристом.

Что дальше: гидроизоляция и засыпка

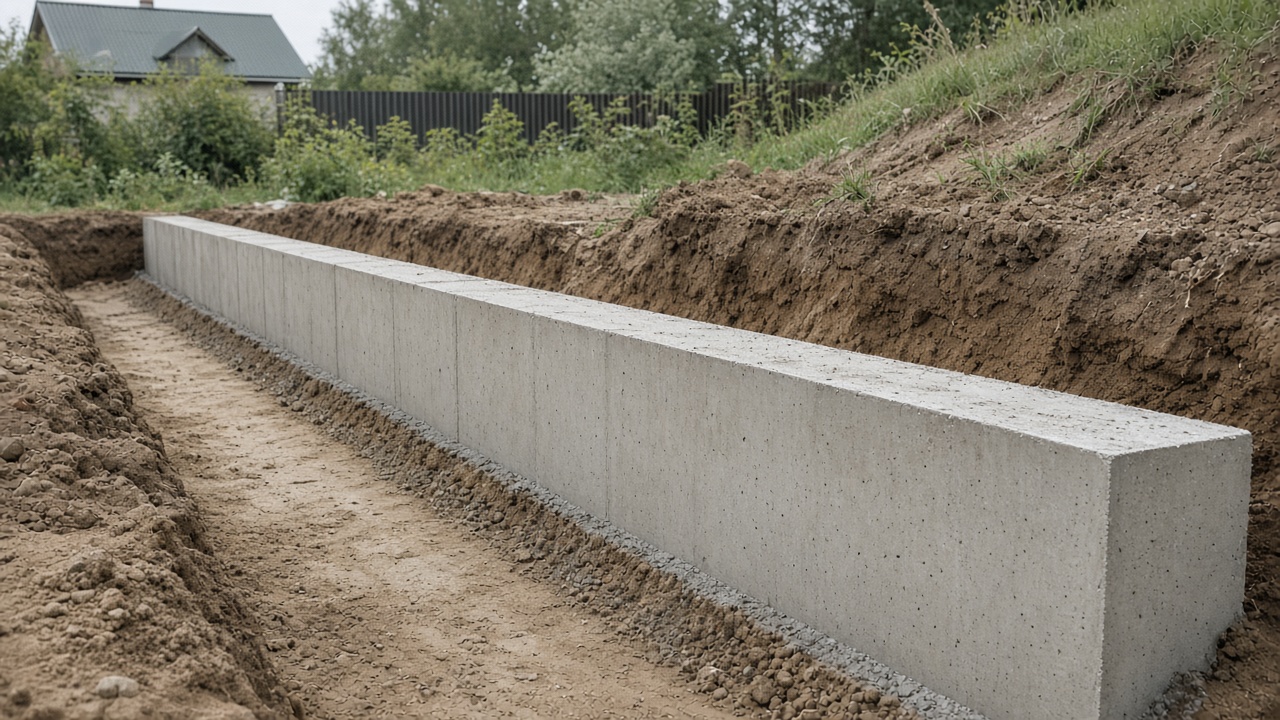

Рулон чёрного гидроизоляционного материала и металлическая банка на поддоне
На фото. Рулон чёрного гидроизоляционного материала и металлическая банка на поддоне.

После осмотра и устранения замечаний фундамент готовят к гидроизоляции: очищают поверхность, заделывают отверстия от стяжек, при необходимости выравнивают. Гидроизоляция — тоже скрытая работа: её принимают отдельным актом с фото до обратной засыпки. Засыпают пазухи только после приёмки гидроизоляции и утепления, если оно предусмотрено. Не спешите с засыпкой: всё, что под землёй, исправить потом очень сложно. Пазухи засыпают материалом, указанным в проекте, слоями и аккуратно, чтобы не повредить гидроизоляцию и утепление крупными камнями или техникой. Как засыпать и уплотнять, определяет проект, а ход работ стоит снова сфотографировать.

Кто присутствует при распалубке

Распалубку выполняет бригада подрядчика, но заказчику полезно быть на объекте или прислать технический надзор хотя бы на завершающий осмотр. Если заказчик не может приехать, попросите подрядчика прислать подробные фото и видео всех сторон фундамента до начала следующих работ, и не разрешайте начинать гидроизоляцию, пока вы их не посмотрели. Лучше всего заранее договориться, что гидроизоляция начинается только после совместного осмотра и подписания записи о результатах распалубки.

Хранение и повторное использование щитов

Если опалубка собственная и будет использоваться повторно — например, для цоколя, ростверка или отмостки, — щиты после снятия очищают от бетона, проверяют на трещины, расслоение и деформацию, складывают на ровное место под навес. Повреждённые щиты не используют повторно в ответственных местах: они дают щели и неровную поверхность. Крепёж и стяжки перебирают, мусор вывозят. Это кажется мелочью, но от состояния щитов зависит качество следующих бетонных работ.

Как распалубка влияет на график

Сроки распалубки и набора прочности надо заранее заложить в график стройки. Если планировать гидроизоляцию, засыпку и возведение стен сразу после бетонирования, бригада будет торопиться, а вы — соглашаться на компромиссы. Реалистичный график учитывает время на набор прочности, уход за бетоном, осмотр, возможный ремонт дефектов и приёмку гидроизоляции. Нагружать фундамент стенами и перекрытиями можно только после набора прочности, указанной в проекте, — это решение конструктора, а не прораба.

Документы и фотофиксация

Распалубка и осмотр — удобный момент собрать документы на фундамент: акт приёмки опалубки, акт на армирование, документы на бетон, журнал бетонирования, результаты испытаний образцов, если их отбирали. Добавьте фото после распалубки и таблицу замеров. Если обнаружены дефекты, приложите заключение конструктора и документы об их устранении. Весь комплект храните вместе с проектом и договором. Он понадобится при гарантийных претензиях и при продаже дома.

Чеклист заказчика после распалубки

Чтобы ничего не забыть, пройдите по короткому списку. Срок распалубки соответствует технологической карте. Щиты сняты без ударов, углы целы. Поверхность осмотрена со всех сторон, дефекты отмечены на плане. Геометрия замерена и сравнена с проектом. Гильзы и закладные на месте. Отверстия от стяжек заделаны по технологии. Уход за бетоном продолжается. Фото и таблица замеров сохранены. Замечания переданы подрядчику письменно, а значимые дефекты — конструктору. Только после этого даётся согласие на гидроизоляцию.

Пример

Бригада сняла опалубку ленточного фундамента в прохладную погоду раньше срока, указанного в технологической карте, потому что торопилась вернуть щиты. Несколько углов скололись, на одной стенке остались раковины. Заказчик сфотографировал дефекты и пригласил конструктора. Тот оценил повреждения как поверхностные и указал способ ремонта. Ремонт выполнили до гидроизоляции, всё зафиксировали в акте. Если бы дефекты закрыли гидроизоляцией без осмотра, вопрос о них мог бы всплыть только при протечке в подвале. Тогда пришлось бы откапывать фундамент, снимать гидроизоляцию и делать тот же ремонт, но гораздо дороже и в худших условиях.

Типичные ошибки

Снимают опалубку раньше срока, особенно в холодную погоду, чтобы быстрее вернуть щиты. Отбивают щиты ударами по бетону. Бросают снятые щиты и крепёж прямо на свежий бетон и отмостку. Не продолжают уход за бетоном после распалубки. Не осматривают фундамент и не фотографируют. Не проверяют геометрию по проекту. Заделывают дефекты «на глаз» без решения конструктора. Сразу закрывают гидроизоляцией и засыпают.

Краткий итог

Распалубка — момент, когда впервые видно, каким получился фундамент. Снимайте опалубку не раньше срока по проекту, аккуратно и без ударов. Сразу осмотрите поверхность и геометрию, сфотографируйте всё и запишите замеры. Дефекты оценивает конструктор. Только после этого — уход, гидроизоляция и засыпка.

Когда звать специалиста

Сроки распалубки и уход за бетоном — проект и технолог. Трещины, раковины, оголённая арматура, отклонения геометрии — конструктор. Электропрогрев бетона — только квалифицированные специалисты. Вводы коммуникаций через фундамент, особенно электрики и газа, — профильные специалисты.

Читайте также: устройство опалубки, уход за бетоном, гидроизоляция фундамента, акт приёмки опалубки.

FAQ

Через сколько дней можно снимать опалубку?

Срок указан в проекте или технологической карте и зависит от температуры, состава бетона и условий ухода. Универсального числа дней нет, поэтому ориентируйтесь на документ, а не на привычку бригады.

Можно ли снять опалубку раньше, если тепло?

Только если это прямо допускает технологическая карта. В тепле бетон набирает прочность быстрее, но и пересыхает быстрее, поэтому уход становится ещё важнее.

Что делать со сколами углов?

Сфотографировать с общего и крупного плана и показать конструктору. Он оценит, насколько дефект значим, и определит способ ремонта.

Нужно ли ухаживать за бетоном после распалубки?

Да, уход продолжается по технологической карте: бетон защищают от пересыхания, солнца, ветра и мороза, пока он не наберёт нужную прочность.

Когда можно засыпать пазухи?

После приёмки гидроизоляции и утепления по актам скрытых работ с фото. Засыпанную гидроизоляцию уже не осмотреть.

Что фотографировать?

Все стороны фундамента, углы, гильзы, закладные, дефекты и замеры геометрии с рулеткой и уровнем в кадре. Сначала общий план, затем крупный.

Коротко

ЭтапЧто сделатьКто решает
До распалубкиУзнать допустимый срокПроект, технолог
СнятиеКрепления, затем щиты, без ударовПодрядчик
ОсмотрПоверхность, углы, геометрияЗаказчик, технадзор
ФотофиксацияВсе стороны и дефектыЗаказчик
ДефектыОценка и способ исправленияКонструктор
ДальшеУход за бетоном, гидроизоляцияПо проекту
