Консервация стройки на зиму: чеклист заказчика
Проблема: стройку часто останавливают осенью «как есть»: бригада уехала, проёмы открыты, на фундаменте лужи, блоки стоят на земле под рваной плёнкой, временный щиток под напряжением, а в трубах осталась вода. Весной хозяин находит размороженные трубы, треснувший цоколь, сгнившие доски, блоки с отбитыми краями и мокрый утеплитель. Зима не прощает недоделок: вода, мороз и ветер за несколько месяцев делают больше вреда, чем год обычной эксплуатации.
Короткий ответ: консервацию планируют заранее и делают по списку. Фундамент защищают от воды и промерзания, коробку и проёмы закрывают, воду с крыши и участка отводят от дома, материалы складывают на поддоны и укрывают, временное электричество и воду отключают и сливают силами электрика и сантехника, участок закрывают. Состояние объекта фотографируют и фиксируют в акте с подрядчиком. Решения о защите фундамента и конструкций принимает конструктор.

Когда консервировать стройку
Консервацию начинают до устойчивых морозов, пока ещё можно работать с грунтом, бетоном и материалами. Если зима застанет стройку врасплох, многое придётся делать на мёрзлой земле и под снегом. Удобно назначить дату окончания сезона заранее и за пару недель до неё составить с подрядчиком список работ по консервации, чтобы на них осталось время.
Стройку могут остановить на любом этапе: после фундамента, после коробки, после крыши. От этапа зависит, что именно нужно защищать. Голый фундамент боится воды и пучения, коробка без крыши боится осадков, дом под крышей без окон боится снега и ветра внутри.
| Этап остановки | Главный риск зимой | Что защищать |
|---|---|---|
| Только фундамент | Вода, пучение грунта | Верх, бока, отвод воды |
| Коробка без крыши | Осадки внутри стен | Верх стен, перекрытия |
| Под крышей без окон | Снег и ветер внутри | Проёмы, пол |
| Закрытый контур | Конденсат, промерзание | Вентиляция, вода в трубах |
| С временной инженеркой | Разморозка, электрика | Слив, отключение |
| Склад на участке | Намокание, кража | Поддоны, укрытие, охрана |
Безопасность: что делают только специалисты

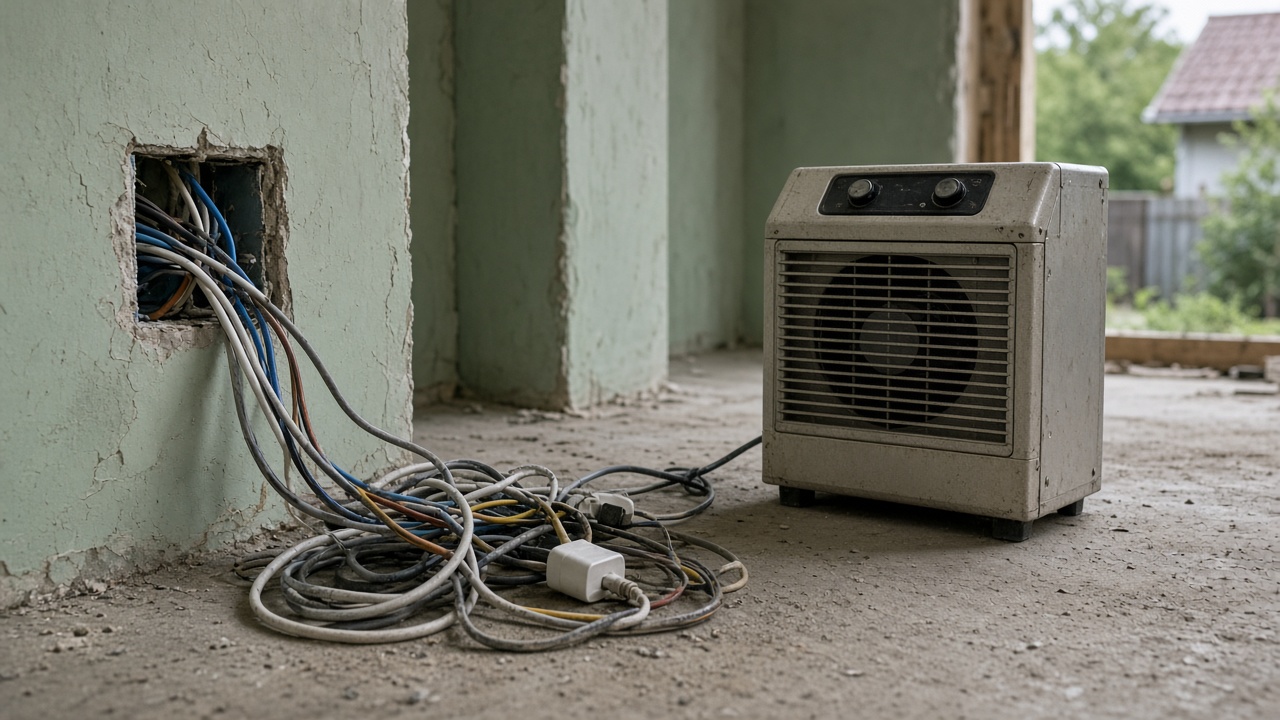

Временное электричество на стройке опасно зимой: снег, влага, мороз портят кабели и щитки. Отключение, проверку и защиту временного щитка делает только электрик. Самостоятельно лезть в щиток, перекручивать провода и оставлять удлинители на снегу нельзя. Если на участке нужна охранная сигнализация или освещение на зиму, схему питания тоже делает электрик.
Слив воды из временного водопровода, насосов и скважинного оборудования делает сантехник или специалист по насосам. Если на объекте есть газ, любые действия с ним выполняет только газовая служба. Решения о защите фундамента от пучения, об укрытии кладки и о временной кровле принимает конструктор.
Что взять на осмотр

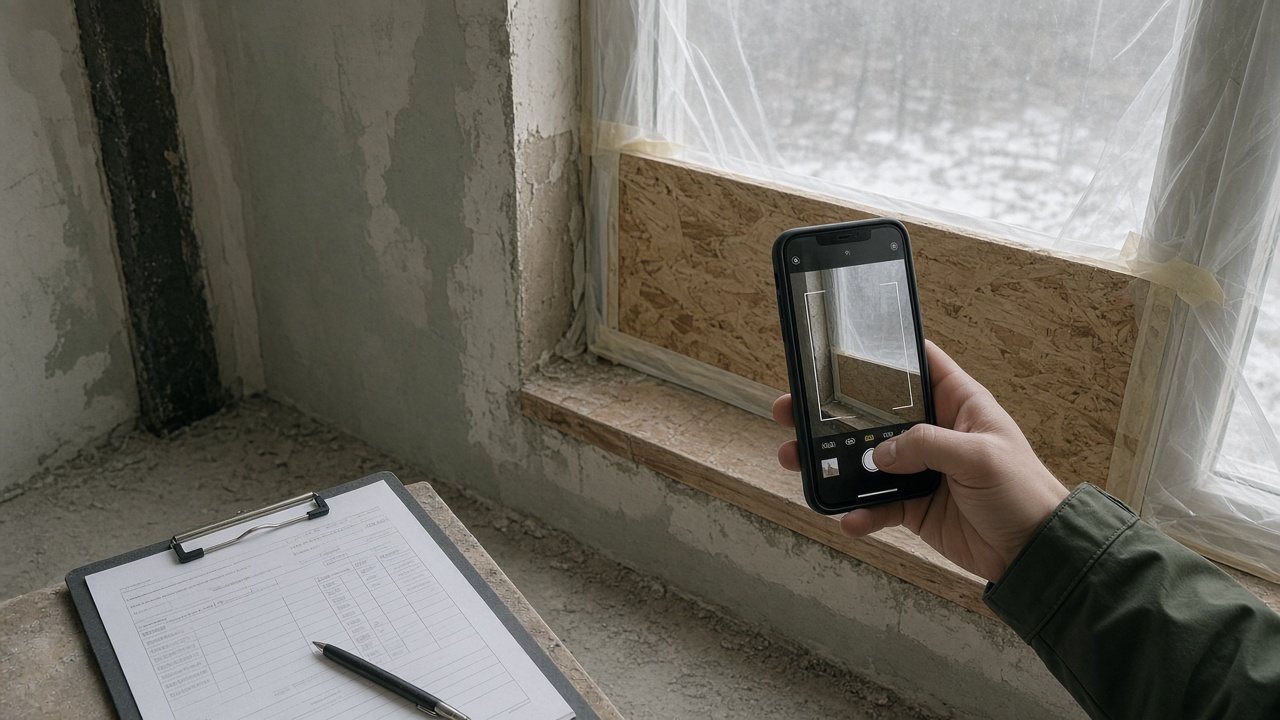

Перед консервацией хозяин вместе с подрядчиком обходит весь объект и составляет список. Удобно взять с собой план дома, чтобы отмечать проблемные места, и фотографировать всё по ходу.
| Что взять | Зачем |
|---|---|
| План дома и участка | Отмечать проблемные места |
| Фонарь | Осмотреть подполье и углы |
| Телефон с камерой | Снять всё до и после |
| Малярный скотч | Отметить, что доделать |
| Замки и цепи | Закрыть ворота и бытовку |
| Бланк акта | Подписать с подрядчиком |

Фундамент на зиму
Фундамент без нагрузки и без утепления может пострадать от морозного пучения, особенно мелкозаглублённый. Грунт под ним и вокруг промерзает, расширяется и поднимает ленту неравномерно. Поэтому способы защиты обсуждают с конструктором: утепление вокруг фундамента, засыпка пазух, укрытие верха. Голый фундамент без гидроизоляции зимой впитывает воду, которая замерзает и разрушает поверхность.
Верх ленты укрывают, чтобы в нём не стояла вода. Пазухи засыпают или укрывают по рекомендации конструктора. Если внутри ленты осталось открытое подполье, туда не должна скапливаться вода. Подробнее о проверке фундамента в статье приёмка фундамента.
| Что сделать | Зачем |
|---|---|
| Укрыть верх ленты | Чтобы не стояла вода |
| Решить с утеплением | Защита от пучения |
| Засыпать пазухи по проекту | Меньше воды у стен |
| Отвести воду от фундамента | Не размывать и не морозить |
| Закрыть продухи по рекомендации | Меньше снега внутри |
| Сфотографировать состояние | Сравнить весной |
Коробка, перекрытия и проёмы
Если стены выведены, а крыши нет, верх стен и перекрытия укрывают, чтобы вода не попадала в кладку. Газобетон и другие пористые блоки впитывают воду, а при замерзании она разрушает их. Деревянные перекрытия под снегом намокают и гниют. Временное укрытие крепят так, чтобы его не сорвало ветром.

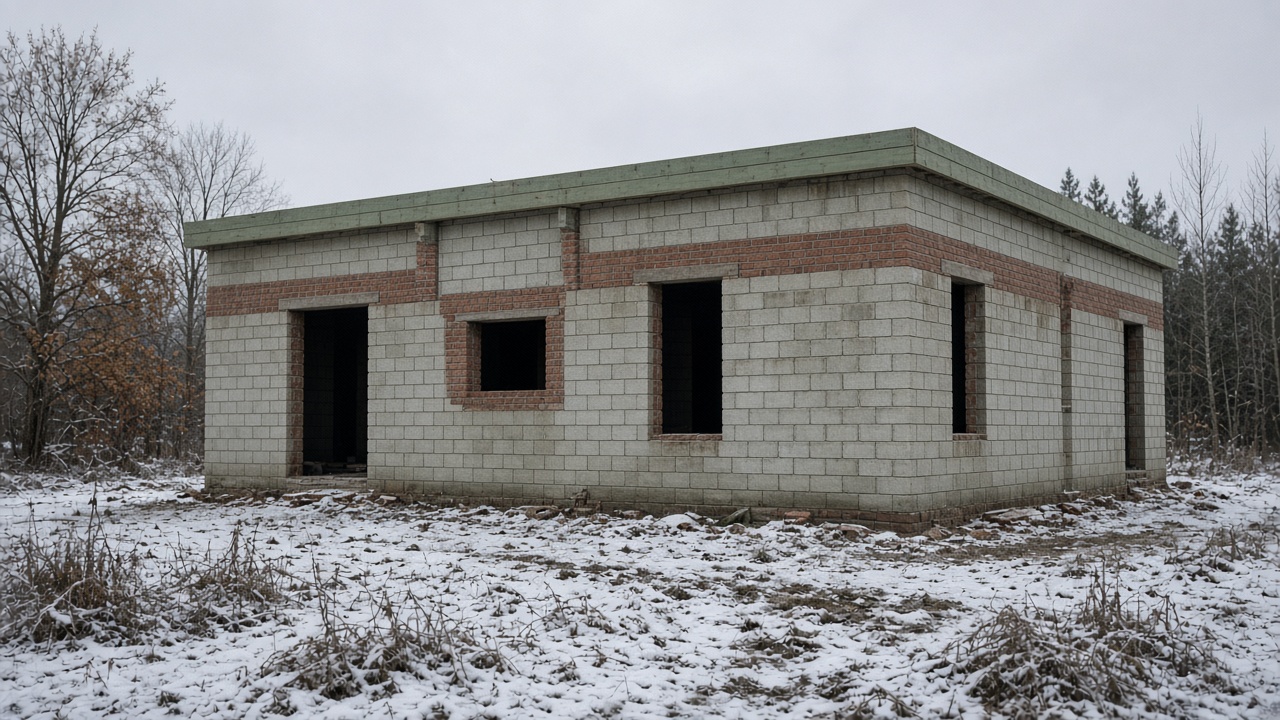

Если дом под крышей, но окон и дверей нет, проёмы закрывают плёнкой или щитами. Это защищает от снега внутри и от ветра, который выдувает тепло и разносит влагу. Однако полностью герметично закрывать дом без вентиляции нельзя: внутри накопится конденсат. Обычно оставляют небольшие продухи. О приёмке коробки рассказано в статье приёмка коробки.

Вода: крыша, участок, трубы

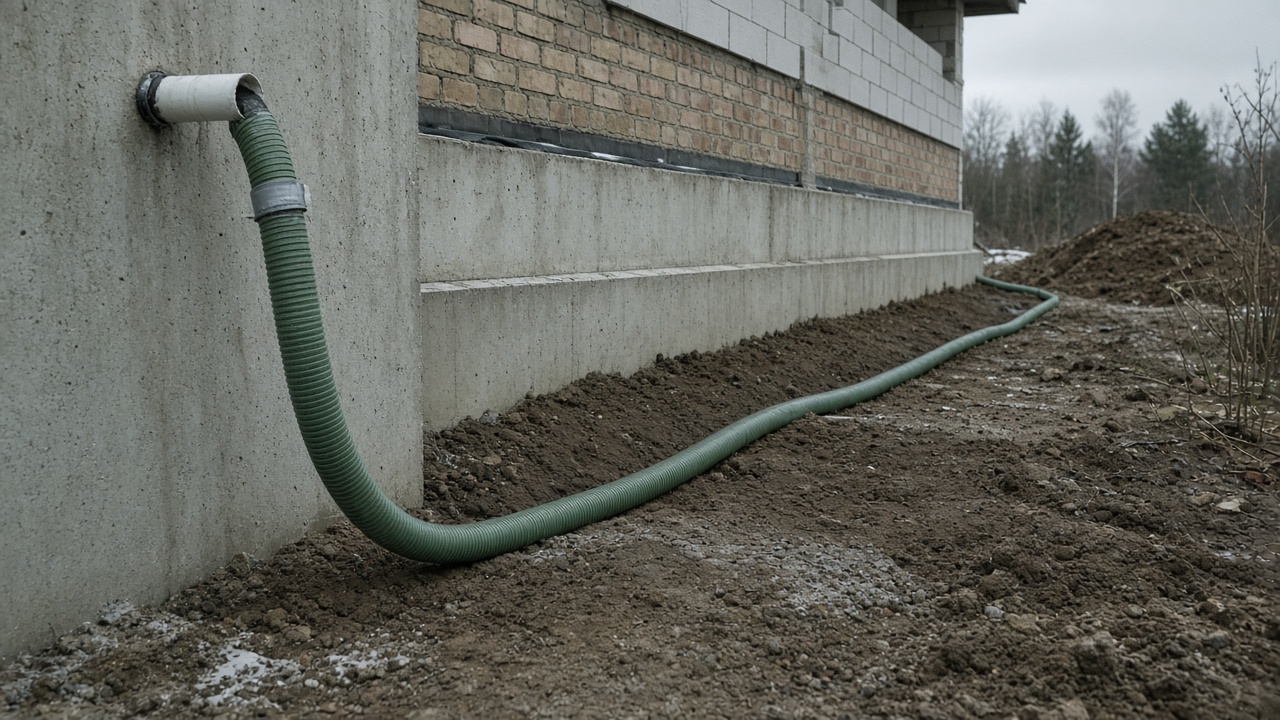

Главный враг стройки зимой это вода, которая потом замерзает. Если крыша уже есть, проверяют, что водостоки собраны и отводят воду от дома, а не на фундамент. Если водостоков нет, хотя бы делают временный отвод. На участке прокапывают канавки, чтобы талая вода весной не стояла у стен.
Трубы временного водопровода и всё оборудование, где может остаться вода, сливают. Насосы и фильтры снимают или консервируют по инструкции. Если в доме уже есть внутренний водопровод и отопление, а дом не отапливается зимой, систему сливают полностью. Это делает сантехник, потому что оставшаяся в изгибах вода разорвёт трубы при первых морозах.
| Источник воды | Риск | Что сделать |
|---|---|---|
| Крыша без водостоков | Вода льёт на фундамент | Временный отвод |
| Талая вода на участке | Подтапливает стены | Канавки, уклон |
| Временный водопровод | Разморозка труб | Слить силами сантехника |
| Насос и фильтры | Разрыв корпуса | Снять или законсервировать |
| Внутреннее отопление | Разморозка системы | Слить полностью |
| Снег в доме | Намокание конструкций | Закрыть проёмы |
Материалы на участке

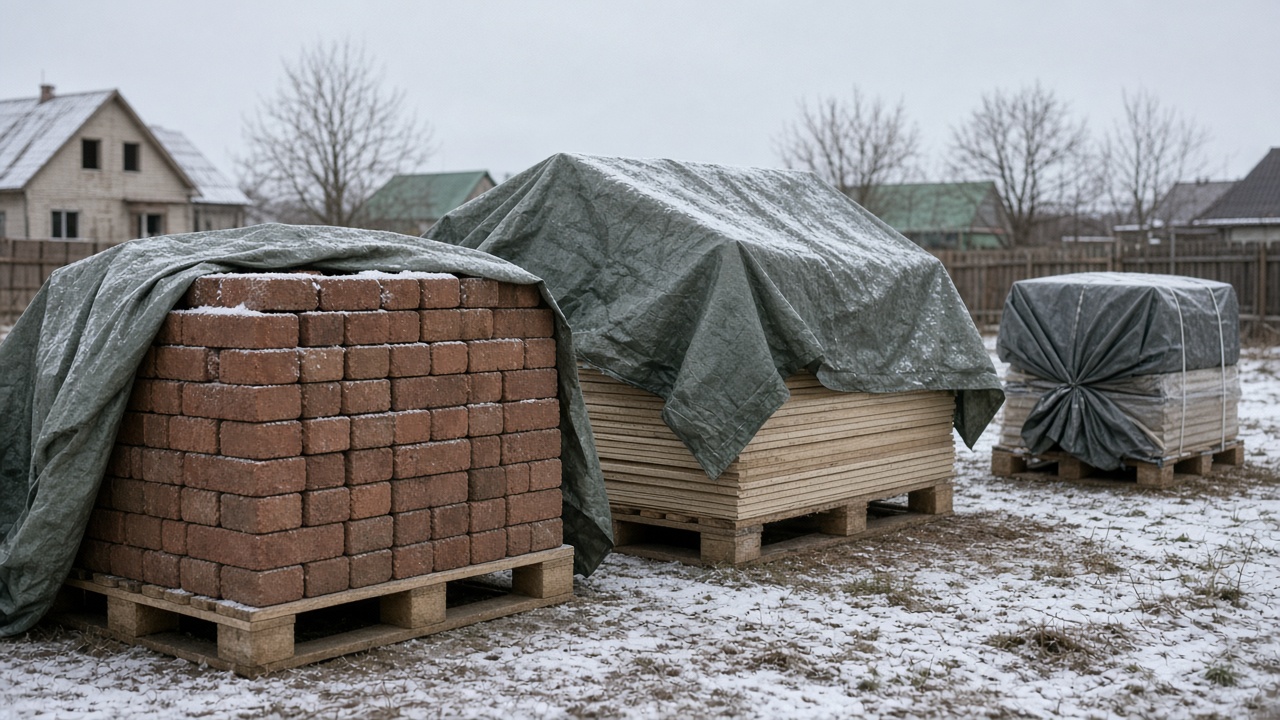

Материалы, оставленные на зиму, складывают на поддоны или подкладки, а не на землю. Укрывают тентом или плёнкой и крепят, чтобы не сорвало ветром. Пиломатериалы складывают с прокладками для проветривания. Утеплитель и сухие смеси лучше убрать в закрытое помещение. Блоки и кирпич на поддонах обматывают плёнкой, но так, чтобы снизу не скапливалась вода.

Пиломатериалы под плёнкой без проветривания плесневеют, поэтому их укрывают сверху, а с боков оставляют доступ воздуха. Металл и арматуру поднимают с земли, чтобы не ржавели в снегу. Подробнее о хранении в статье хранение стройматериалов на участке.

Участок и охрана
Пустая стройка зимой привлекает воров. Ворота и бытовку закрывают на замки, ценные материалы и инструмент увозят или прячут в закрытом помещении. Хорошо договориться с соседями или сторожем, чтобы присматривали за участком. Если есть возможность, ставят камеру или сигнализацию, схему питания для них делает электрик.
Снег с крыши бытовки и временных навесов нужно убирать, иначе они могут не выдержать. Подъезд к участку лучше оставить свободным, чтобы весной было проще начать работу. Если на участке остаётся бытовка с вещами бригады, заранее договариваются, кто за неё отвечает и кто приезжает её проверять. Ключи от участка лучше держать у одного-двух человек и знать, у кого именно.

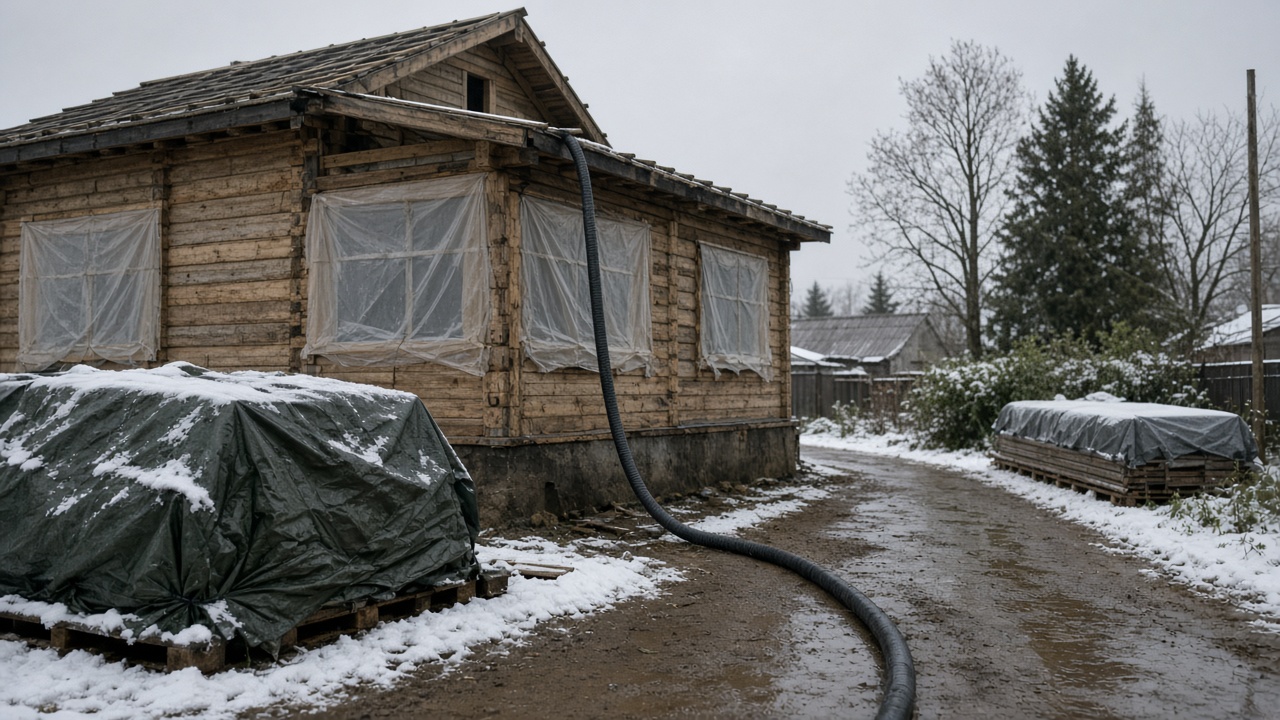

Как провести консервацию по шагам
Консервацию удобно расписать на несколько дней и закреплять каждый шаг фото. Так проще проверить, что всё сделано, и весной сравнить состояние объекта.
| Шаг | Кто делает | Результат |
|---|---|---|
| Обход и список | Хозяин и подрядчик | Перечень работ |
| Защита фундамента | Бригада по решению конструктора | Укрыт и утеплён |
| Закрытие коробки и проёмов | Бригада | Нет снега внутри |
| Отвод воды | Бригада | Вода уходит от дома |
| Отключение электричества и слив воды | Электрик и сантехник | Безопасно и сухо |
| Акт и фото | Хозяин и подрядчик | Подписанный акт |
Что зафиксировать письменно
В акт консервации записывают этап, на котором остановлена стройка, состояние фундамента и коробки, перечень выполненных работ по консервации, список материалов на участке и их состояние, отключённые системы. Прикладывают фото каждой стороны дома, проёмов, материалов, щитка и вводов. Если какие-то работы остались недоделанными, это тоже отмечают, чтобы весной не было споров. Акт подписывают обе стороны. Копию акта и фото хранят вместе с договором. Подробнее о документах в статье акт приёмки.
Зимние визиты
Раз в несколько недель полезно приезжать на участок или просить кого-то проверить. Смотрят, не сорвало ли укрытие, не скопился ли снег на крыше и в проёмах, нет ли следов проникновения. После оттепели проверяют, куда уходит вода. Каждый визит фотографируют. Снимки с одних и тех же точек удобно сравнивать между собой и с осенними, так быстрее заметить изменения.
Удобно составить короткий список для визита, чтобы проверять одно и то же каждый раз и не тратить время на поиски. Если на участок приезжает сосед или сторож, этот список можно отдать ему, попросив присылать фото.
| Что проверить зимой | Когда особенно важно | Что делать при проблеме |
|---|---|---|
| Укрытия и тенты | После сильного ветра | Поправить и закрепить |
| Снег на крыше и навесах | После снегопада | Убрать, не повреждая кровлю |
| Проёмы и щиты | После метели | Убрать снег, закрыть заново |
| Вода у фундамента | В оттепель | Прокопать отвод |
| Замки и ворота | Каждый визит | Сообщить о взломе в полицию |
| Щиток и кабели | Каждый визит | Не трогать, вызвать электрика |
Отапливать ли недостроенный дом
Иногда хозяин хочет оставить в доме временное отопление, чтобы продолжить внутренние работы зимой. Это возможно, но только при закрытом контуре: окна и двери стоят, кровля готова, утепление сделано хотя бы частично. Отапливать дом с открытыми проёмами бессмысленно и опасно: тепло уходит, а влага конденсируется на холодных стенах. Временные обогреватели и тепловые пушки без присмотра оставлять нельзя из-за риска пожара.
Схему временного отопления и электропитания для него делают электрик и специалист по отоплению. Если в доме будут сохнуть штукатурка или стяжка, нужна вентиляция, иначе сырость останется в стенах. Если отопления не будет, все системы с водой сливают полностью, а дом оставляют под присмотром.
Что делать с недоделанными работами
Если осенью не успели закончить какой-то этап, лучше честно зафиксировать, что сделано и что осталось. Например, кладку не довели до верха, гидроизоляцию нанесли только с одной стороны, перекрытие уложили без защиты. Каждый такой участок фотографируют, записывают в акт и укрывают особенно тщательно. Весной с ним работают в первую очередь. Иногда конструктор советует не останавливаться на полпути, а довести узел до безопасного состояния, даже если на это нужен лишний день.
Расконсервация весной
Весной не торопятся сразу продолжать стройку. Сначала дают грунту оттаять и подсохнуть, потом осматривают фундамент и коробку на трещины, сравнивают с осенними фото, проверяют материалы. Электрик проверяет временный щиток перед включением. Если видны трещины или перекосы, их показывают конструктору до начала работ. Материалы перебирают: намокшие и повреждённые откладывают отдельно и не пускают в работу без проверки. Временные укрытия снимают постепенно, когда минует риск поздних заморозков и сильных дождей.
Примеры из практики
Мелкозаглублённую ленту оставили на зиму без утепления и засыпки. Весной в одном углу появилась трещина. Конструктор оценил её и дал схему усиления до начала стен.
В доме под крышей оставили открытые проёмы. За зиму внутрь намело снег, весной он растаял на деревянных перекрытиях. Доски пришлось сушить и обрабатывать.
Временный водопровод не слили. При первых морозах лопнул фильтр и кусок трубы. Весной пришлось менять.
Пиломатериалы плотно обмотали плёнкой со всех сторон. Весной доски покрылись плесенью и их пришлось перебирать.
На участке оставили на зиму поддоны с утеплителем под тонкой плёнкой. Ветер порвал её в первую же метель, утеплитель намок и смёрзся. Весной его пришлось сушить, часть плит выбросили.
Частые ошибки
Не планируют консервацию и бросают стройку в последний день. Оставляют фундамент без защиты от воды. Закрывают дом наглухо без вентиляции. Не сливают воду. Оставляют щиток под напряжением без проверки электрика. Кладут материалы на землю. Не фотографируют состояние объекта и не подписывают акт.
Когда звать специалиста
Конструктор решает, как защитить фундамент от пучения и как укрыть недостроенные стены и перекрытия. Электрик отключает и проверяет временное электричество. Сантехник сливает воду из систем. Газовая служба отвечает за любые работы с газом, если он подведён. Если весной обнаружились трещины или перекосы, их оценивает конструктор до начала работ.
FAQ
Можно ли оставить фундамент без укрытия?
Нежелательно. Вода и мороз разрушают поверхность, а без утепления растёт риск пучения.
Нужно ли закрывать дом наглухо?
Нет. Оставляют небольшие продухи, чтобы не копился конденсат.
Кто отключает временное электричество?
Только электрик.
Как хранить пиломатериалы зимой?
На подкладках, с прокладками, укрыв сверху и оставив проветривание по бокам.
Что делать весной?
Дать грунту оттаять, осмотреть объект, сравнить с осенними фото.
Коротко
Читайте также
Ещё в этом разделе
Все материалы
ЭтапыгайдДренажная система до засыпки: что проверить и сфотографировать
ЭтапыгайдФронтонный свес: что проверить по проекту и с земли
ЭтапыгайдФотоотчёт кровельщика до закрытия слоёв: какие узлы должны быть видны
ЭтапыгайдТорцевая планка ската: что видно при осмотре с земли
ЭтапыгайдВентиляционный зазор под кровлей: какие подтверждения нужны заказчику
ЭтапыгайдСушка штукатурки перед покраской: сроки и проверка
